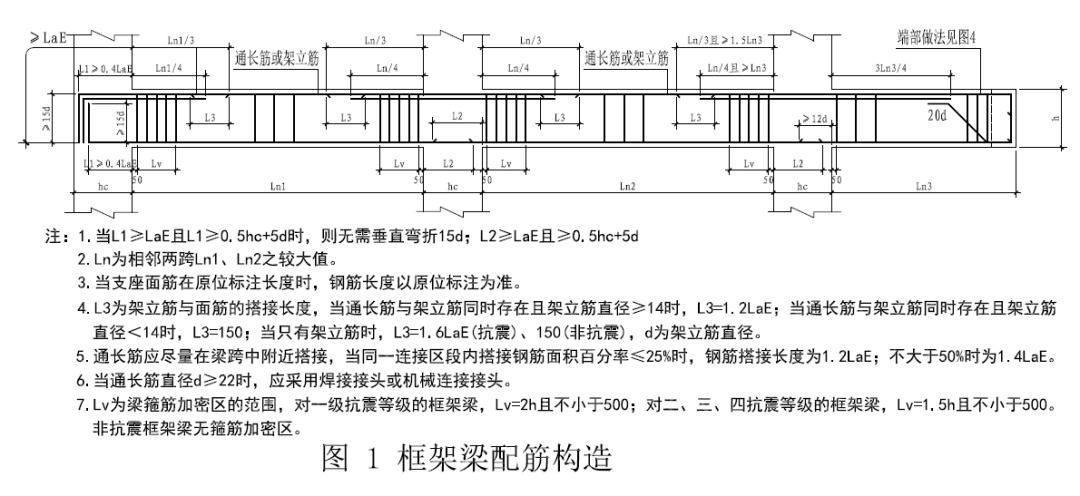

一、施工依据
梁平法施工图、板配筋图、结构总说明等(施工时还应注意是否有设计变更、工程洽商记录、工作联系单等)

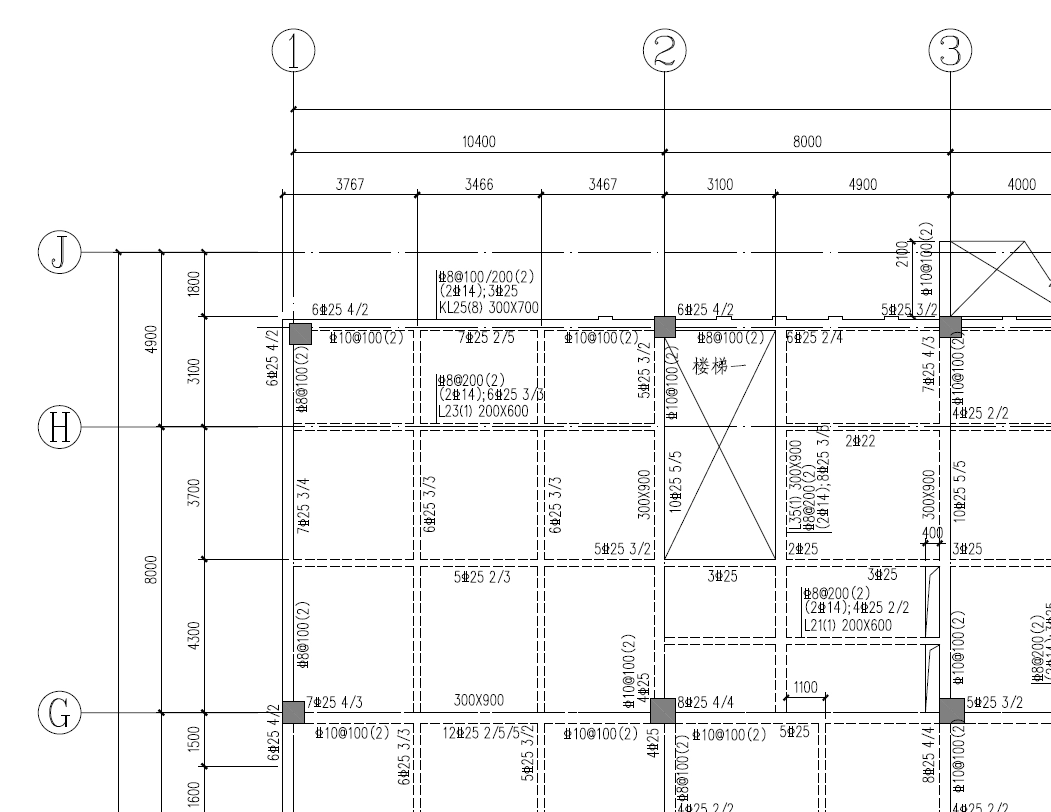

二、施工图纸

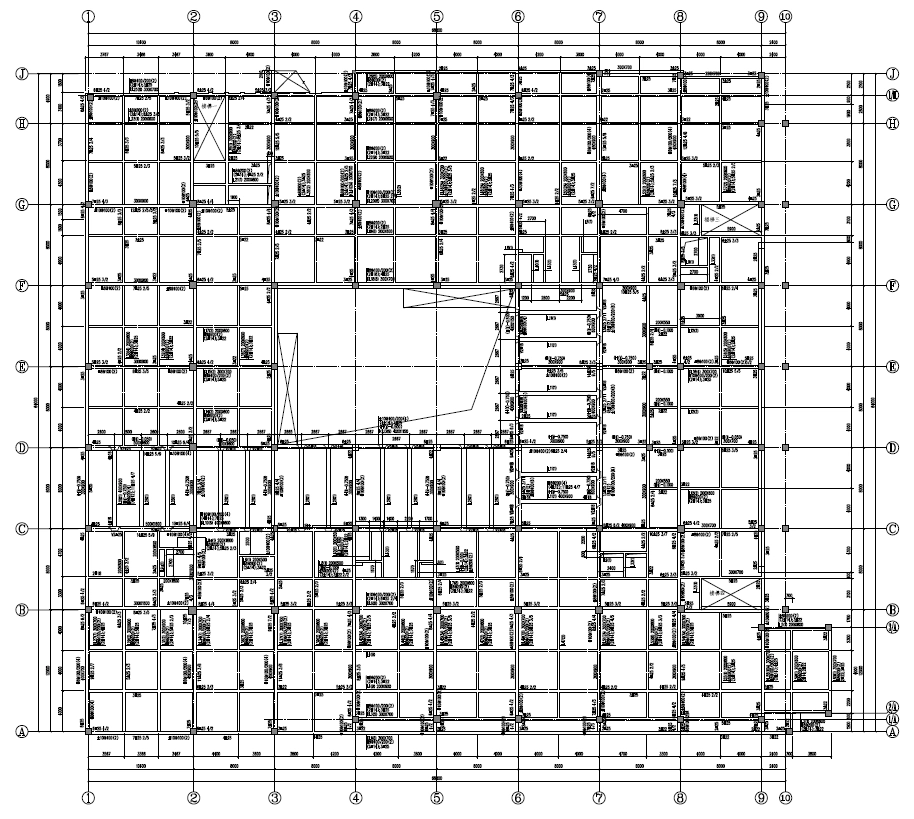

三、施工现场图片

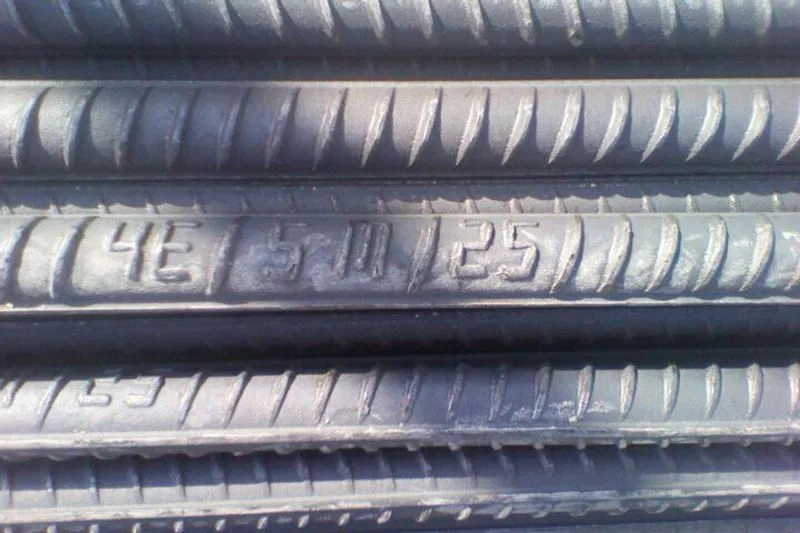

注:上图中4E表示屈服强度为400MPa,E代表抗震钢筋;5m表示钢筋长度为5m;25表示钢筋直径为25mm。
检验批容量:每种钢筋规格为一批。根据相关施工图纸确定钢筋型号规格,数量等,也可以直接问现场钢筋工长,预算员,钢筋翻样人员等。
四、验收规范
【规范名称】《混凝土结构工程施工质量验收规范》GB50204-2015
【条文摘录】
5 钢筋分项工程
5.1 一般规定
5.1.1 浇筑混凝土之前,应进行钢筋隐蔽工程验收。隐蔽工程验收应包括下列主要内容:
1纵向受力钢筋的牌号、规格、数量、位置;
2钢筋的连接方式、接头位置、接头质量、接头面积百分率、搭接长度、锚固方式及锚固长度;
3箍筋、横向钢筋的牌号、规格、数量、间距、位置,箍筋弯钩的弯折角度及平直段长度;
4预埋件的规格、数量和位置。
5.1.2钢筋、成型钢筋进场检验,当满足下列条件之一时,其检验批容量可扩大一倍:
1获得认证的钢筋、成型钢筋;
2同一厂家、同一牌号、同一规格的钢筋,连续三批均一次检验合格;
3同一厂家、同一类型、同一钢筋来源的成型钢筋,连续三批均一次检验合格。
5.2 材 料
主控项目
5.2.1 钢筋进场时,应按国家现行相关标准的规定抽取试件作屈服强度、抗拉强度、伸长率、弯曲性能和重量偏差检验,检验结果应符合相应标准的规定。
1 抗拉强度实测值与屈服强度实测值的比值不应小于1.25;
2 屈服强度实测值与屈服强度标准值的比值不应大于1.30;
3 最大力下总伸长率不应小于9%。
一般项目
5.2.4 钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。
检查数量:全数检查。
检验方法:观察。
5.2.5 成型钢筋的外观质量和尺寸偏差应符合同家现行有关标准的规定。
检查数量:同一厂家、同一类型的成型钢筋,不超过30t为一批,每批随机抽取3个成型钢筋。
检验方法:观察,尺量。
5.2.6 钢筋机械连接套筒、钢筋锚同板以及预埋件等的外观质量应符合国家现行有关标准的规定。
检查数量:按国家现行有关标准的规定确定。
检验方法:检查产品质量证明文件;观察,尺量。

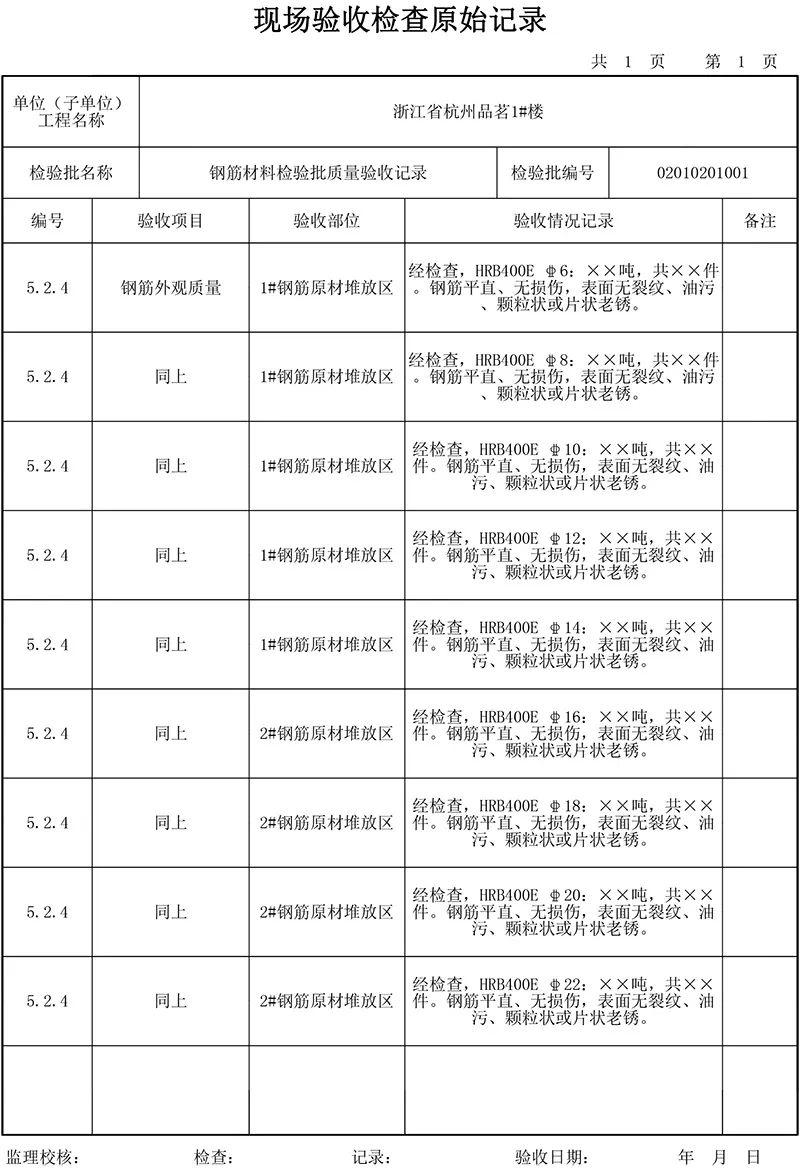

五、检验批及原始记录实例
注:

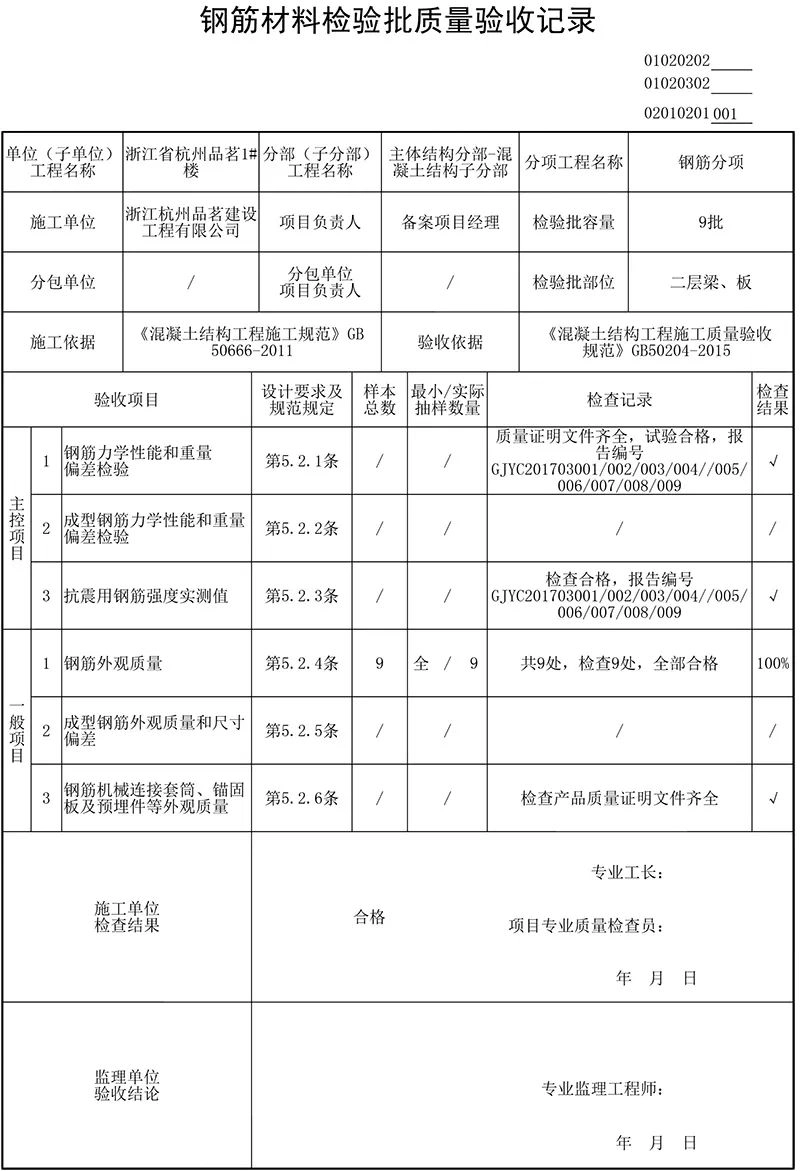

六、检验批填写
Ⅰ需收集资料:
1、钢筋出厂质量证明文件,如果是复印件应该由由经销商对复印件加盖供应商材料原件证明专用红章,并注明原件存放处;
Ⅱ 相关试验(钢筋原材):
(1)检测项目名称:热轧带肋钢筋/热轧光圆钢筋
代表批量: 同一批进场的同一规格、同一炉批号、同一牌号不大于60t为一个验收批,超过60t的部分,每增加40t(或不足40t的余数),增加一个拉伸试验试样和一个弯曲试样;
取样方法及数量:每种规格中任选2根钢筋切取2根长度约450mm做拉伸试验,每种规格中任选2根钢筋切取2根长度约350mm做冷弯试验,每种规格中从不同根钢筋上截取不少于5根长度不少于500mm(可包含2根拉伸试验的钢筋)检测重量偏差;
检测依据:钢筋混凝土用钢第2部分:热轧带肋钢筋GB 1499.2-2007/钢筋混凝土用钢第1部分:热轧光圆钢筋》GB1499.1-2008
检测项目:屈服强度、抗拉强度、伸长率、弯曲性能和重量偏差检验(抗震用钢筋增加钢筋强度实测值检测)
(2)检测项目名称:成型钢筋
代表批量: 同一厂家、同一类型、同一钢筋来源的成型钢筋,不超过30t为一批,每批中每种钢筋牌号、规格均应至少抽取1个钢筋试件,总数不应少于3个。(对由热轧钢筋制成的成型钢筋,当有施工单位或监理单位的代表驻厂监督生产过程,并提供原材钢筋力学性能第三方检验报告时,可仅进行重量偏差检验。)
取样方法及数量:同一厂家、同一类型、同一钢筋来源的成型钢筋,不超过30t为一批,每批中每种钢筋牌号、规格均应至少抽取1个钢筋试件,总数不应少于3个
检测依据:《混凝土结构工程施工质量验收规范》GB50204-2015
检测项目:屈服强度、抗拉强度、伸长率和重量偏差检验
Ⅲ钢筋原材见证取样图:
