脚手架搭设应有施工方案,搭设高度超过24m 的落地式 钢管脚手架应单 独编制 安全专项方案, 结构设计应进行设计计 算,并 按规定进行审批。高度超过50m的落地...

1. 厚大底板钢筋施工前必须编制专项施工方案,需明确钢筋支架和马橙的材质、尺寸、制作方式、支撑方式、布置间距以及加固措施 。 2. 当底板厚度小于1800mm时...

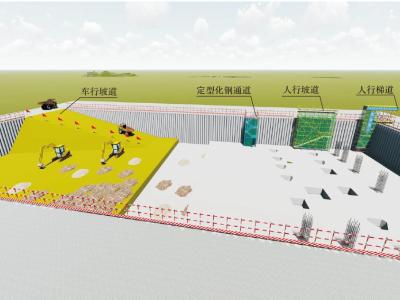

1. 土方开挖必须编制专项施工方案,明确具体的开挖方式、开挖顺序、放坡坡度、电梯井坑、集水井坑等,开挖作业必须桉照顺序分层开挖,严禁超挖或掏挖。 2. 土方开挖...

1. 基坑的上、下部和四周必须设置排水系统,流水坡向及坡率应明显和适当,不得积水。 2. 基坑上部排水沟与基坑边缘的 距离应大于2m,排水沟底和侧壁必须做防渗处...

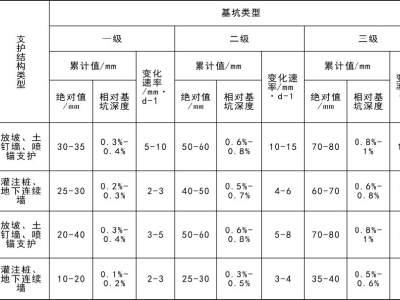

基坑支护安全生产标准化:基坑支护及开挖、对主要影响区范围内的建(构)筑物和地下管线保护措施、周围地面排水措施、地下水控制措施、周边荷载、支护结构变形控制、监测数...
