真题及解析
一、单项选择题(共20题,每题1分。每题的备选项中,只有一个最正确或最符合题意。选对每题得1分,没选或错选均不得分)
1.采用测角前方交会法进行平面细部放样,宜用( )个交会方向。
A.一 B.二
C.三 D.四
【答案】C
【解析】P8
采用测角前方交会法,宜用三个交会方向,以“半测回”标定即可。
2.水库总库容对应的特征水位是( )水位。
A.正常 B.防洪高
C.设计 D.校核
【答案】D
【解析】P19
水库总库容对应的特征水位是校核水位。
3.锚杆灌浆强度70%,( )m范围内不允许爆破。
A.10 B.20
C.30 D.50
【答案】B
【解析】P83
在锚索灌浆、锚杆灌浆、喷混凝土的强度达到设计强度的70%以前,其20m范围内不允许爆破。
4.移民安置规划由( )组织实施。
A.地方人民政府 B.施工
C.项目法人 D.移民监理
【答案】A
【解析】P451
建设单位应当根据安置地区的环境容量和可持续发展的原则,因地制宜,编制移民安置规划,经依法批准后,由有关地方人民政府组织实施。
5.采用挖坑灌水(砂)时,试坑深度为( ),
A.碾压层厚
B.1/3碾压层厚
C.1/2碾压层厚
D.1.5倍碾压层厚
【答案】A
【解析】P95
垫层料、过渡料和堆石料压实干密度检测方法,宜采用挖坑灌水(砂)法,或辅以其他成熟的方法。垫层料也可用核子密度仪法。试坑深度为碾压层厚。
6.当心火灾标志属于( )标志
A.警告 B.禁止
C.指令 D.提示
【答案】A
【解析】P273
警告标志,提醒人们对周围环境引起注意,以免可能发生的危险。
7.水利技术标准分为( )个层次。
A.2 B.3
C.4 D.5
【答案】D
【解析】P454
水利技术标准包括国家标准、行业标准、地方标准、团体标准和企业标准。
8.下列属于严重勘测设计失误的是( )
A.主要建筑物结构形式、控制高程、主要结构尺寸不合理,但可以采取补救措施
B.环境设计不符合规范标准
C.设计文件未明确重要设备生产厂家
D.设计人员不满足现场施工现场施工需要影响施工进度
【答案】B
【解析】P257
主要建筑物结构形式、控制高程、主要结构尺寸不合理,补救措施实施困难,影响工程整体功能发挥、正常运行或结构安全属于严重勘测失误。
9.水利工程建设项目分为( )个阶段。
A.5 B.6
C.7 D.8
【答案】D
【解析】P157
水利工程建设程序一般分为:项目建议书、可行性研究报告、施工准备、初步设计、建设实施、生产准备、竣工验收、后评价等阶段
10.低塑性混凝土宜在浇筑完毕后进行( )养护。
A.洒水 B.蓄水
C.喷雾 D.覆盖
【答案】C
【解析】P103
低塑性混凝土宜在浇筑完毕后立即喷雾养护
11.芯样获得率评价混凝土的( )。
A.抗渗性 B.密实性
C.均质性 D.力学性能
【答案】C
【解析】P122
芯样获得率:评价碾压混凝土的均质性。
12.中型项目应控制在总概算的( )以内。
A.1 B.2
C.3 D.4
【答案】C
【解析】P188
大中型项目应控制在总概算的3%以内,小型项目应控制在5%以内。
13.型号为HL220-LJ-500的水轮机其中“500”表示( )。
A.转轮型号 B.500r/min
C.应用水头500m以内 D.转轮直径
【答案】D
【解析】P142
HL220-LJ-500,表示转轮型号为220的混流式水轮机,立轴,金属蜗壳,转轮直径为500cm。
14.导火索的点燃器材是( )。
A.香 B.香烟
C.火柴 D.打火机
【答案】A
【解析】P154
点燃导火索应使用香或专用点火工具,禁止使用火柴、香烟和打火机。
15.稽察问题性质可分为( )类。
A.1 B.2
C.3 D.4
【答案】C
【解析】P186
稽察问题性质可分为“严重”“较重”和“一般”三个类别。
16.下列属于超过一定规模的危险性较大的专项工程是( )。
A.围堰工程 B.水上作业工程
C.沉井工程 D.顶管工程
【答案】D
【解析】P371
地下暗挖工程、顶管工程、水下作业工程属于超过一定规模的危险性较大的专项工程。
17.帷幕灌浆的工艺流程①钻孔②冲洗③压水试验④灌浆,灌浆顺序( )。
A.①→②→③→④ B.①→③→②→④
C.②→①→③→④ D.②→③→①→④
【答案】A
【解析】P67
灌浆施工工艺主要包括:钻孔、裂隙冲洗、压水试验、灌浆和灌浆的质量检查等。
18.下列钢筋接头示意图表示( )。
A.机械连接 B.闪光对焊
C.电渣压力焊 D.绑扎连接
【答案】A
【解析】P112
19.不良行为记录信息根据不良行为的性质及社会危害程度分为( )。
A.1 B.2
C.3 D.4
【答案】C
【解析】P177
不良行为记录信息根据不良行为的性质及社会危害程度分为:一般不良、较重不良和严重不良行为记信息。
20.终身责任制应追究的责任人( )。
A.项目经理 B.安全管理人员
C.钢筋绑扎人员 D.混凝土浇筑人员
【答案】A
【解析】P262
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

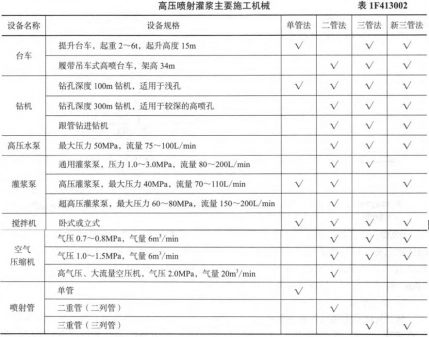

21.高压喷射灌浆三管法施工的机械( )。
A.钻机
B.打桩机
C.空压机
D.高压水泵
E.高压泥浆泵
【答案】ACDE
【解析】P72
高压喷射灌浆三管法主要施工机械。
A.管涌
B.流土
C.接触冲刷
D.接触流失
E.塌方
【答案】ABCD
【解析】P46
渗透变形又称为渗透破坏,是指在渗透水流的作用下,土体遭受变形或破坏的现象。一般可分为管涌、流土、接触冲刷、接触流失四种基本形式。
23.水泥砂浆保水性的指标( )。
A.泌水率
B.沉入度
C.坍落度
D.分层度
E.和易性
【答案】AD
【解析】P33
保水性可用泌水率表示,即砂楽中泌出水分的质量占拌合水总量的百分率。但工程上采用较多的是分层度这一指标。
24.水利稽察方式主要包括( )。
A.重点稽察
B.抽查
C.一般稽察
D.项目稽察
E.回头看
【答案】DE
【解析】P187
水利稽察方式主要包括项目稽察和对项目稽察发现问题整改情况的回头看。
25.根据《水电水利工程施工监理规范》(DL/T511-2012),工程项目划分包括( )。
A.单元工程
B.分项工程
C.分部工程
D.单项工程
E.单位工程
【答案】ABCE
【解析】P400
工程项目划分工程开工申报及施工质量检查,一般按单位工程、分部工程、分项工程单元工程四级进行划分。
26.关于施工照明下列说法正确的是( )。
A.—般场所电压220V
B.潮湿场所的电压24V
C.行灯电源为36V
D.锅炉或金属容器内电压24V
E高度2.1m地下用36V
【答案】ABCE
【解析】P149
锅炉或金属容器内工作的照明电源电压不得大于12V;地下工程,有高温、导电灰尘,且灯具离地面高度低于2.5m等场所的照明,电源电压应不大于36V。
27.下列属于水工程的是( )。
A.城镇供水
B.海涂围垦
C.跨海桥梁
D.航道
E.港口
【答案】ABDE
【解析】P435
《中国水利百科全书》将水利工程定义为对自然界的地表水和地下水进行控制和调配,以达到除害兴利的目的而修建的工程,并按服务对象分为防洪工程、农田水利工程(也称为排灌工程)、发电工程、航道及港口工程、城镇供水排水工程、环境水利工程、河道堤防和海堤工程、海涂围垦工程等,所以水工程就是水利工程。
28.振动碾压3~4遍后仍无灰浆泌出,说明( )。
A.混凝土料太干
B.VC值大
C.VC值小
D.水泥含量多
E.拌合料太湿
【答案】AB
【解析】P121
在碾压过程中,若振动碾压3~4遍后仍无灰浆泌出,混凝土表面有干条状裂纹出现,甚至有粗集料被压碎现象,则表明混凝土料太干,VC值太大表示拌合料太干。
29.项目建设程序中描述正确的( )。
A.项目建议书解决建设必要性问题
B.初步设计解决社会可行性问题
C.建设程序包括后评价
D.项目分为公益性和经营性两类
E.建设期和运行期不可重叠
【答案】AC
【解析】P157
B选项,可行性研究报告阶段解决项目建设技术、经济、环境、社会可行性问题;D选项,水利工程建设项目按其功能和作用分为公益性、准公益性和经营性三类,E选项,各阶段工作实际开展时间可以重叠。
30.关于不良行为记录的说法正确的有( )
A.不良信息分为三类
B.不良信息量化计分结果是白名单的依据
C.一般不良可申请修复
D.信用良好且三年内无不良,资质管理可享绿色通道
E.信用良好且三年内无不良,在行政许可时可享容缺受理
【答案】ACDE
【解析】P179
不良信息量化计分结果是名单的依据
【考点来源】对水利建设市场主体不良行为记录信息实行量化计分管理,计分结果是“重点关注名单”“黑名单”认定和水利行业信用评价的重要依据。
三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
案例(一)
【背景资料】

【缺图】某引水隧洞工程为平洞,采用钻爆法施工,由下游向上游开挖。钢筋混凝土衬砌采用移动模板浇筑,各工作名称和逻辑关系如表1,经监理批准的施工进度计划如图1-1

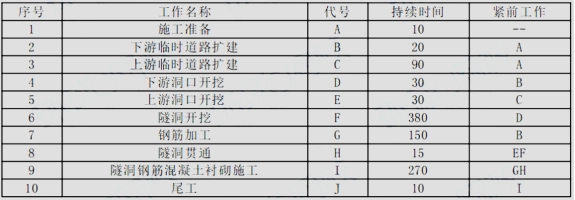

事件一:工程如期开工,A完工后,因其它标段的影响(非承包人的责任),D工作开始时间推迟。经发包人批准监理人通知承包人,工作B、C正常进行,G工作不受影响。D工作暂停,推迟开工135天,要求承包人调整进度计划。承包人提出上下游相向开挖的方法,进度计划如图1-2。其中C1为C工作剩余时间,K表示暂停时间。发包人和承包人签订补充协议,约定工期不变,发包人支付赶工费用108万元,提前完工奖励1.5万元/天,推迟完工处罚1.5万元/天。
图1-2
事件三、当上下游距离小于L1时,爆破时对向开挖面的人员应撤离,当距离小于L2时,上游停止开挖,由下游向上游贯通。
事件四:对工期进行检查发现,工作H结束时间推迟10天,工作I实际持续工作为254天,工作J实际持续时间为6天。
【问题】
1.水工地下洞室除了平洞,还有哪些形式?夹角分别是多少?【4分】

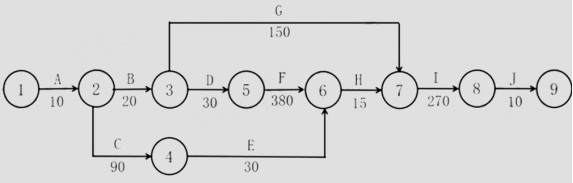

2.指出图1-2中F1、F2分别代表什么,并指出关键工作。【4分】
3.事件二中承包人的要求是否合理,并指出理由。【4分】
4.分别写出L1、L2代表数值。【4分】
5.根据事件四,计算实际总工期,对比合同工期是提前还是推迟?并计算发包人应支付承包人的费用。【4分】
【参考答案】
1.倾角小于等于6°位平洞;倾角6°~75°为斜井(6-48°缓斜井,48-75°斜井),倾角大于等于75°为竖井。
2.(1)F1下游隧洞开挖、F2上游隧洞开挖
(2)关键线路:①→③→⑤→⑥→⑦→⑧→⑨。
3.承包人的要求不合理,
理由:导致塌方的原因是未及时支护,属于承包人自身原因。
4.L1:30米;L2:15米
5.(1)10+20+70+30+310+15+10+254+6=725(天)
(2)对比合同工期735天,提前10天;
(3)发包人应支付承包人的费用:108+1.5×10=123万元。
案例(二)
【背景资料】
某大型水库枢纽工程,建设资金来源为国有投资。发包人和施工单位甲依据《水利水电工程标准施工招标文件》(2009版)签订施工总承包合同。工程量清单计价以《工程量清单计价规范》为标准。
南干渠隧洞估算投资1000万元,发包人将其以暂估价形式列入总包合同。
事件一:发包人要求以招标形式确定南干渠隧洞承包人,经招标,施工单位乙确定为承包人,与施工单位甲签订分包合同。
事件二:南干渠隧洞施工方案中,隧洞全长1000米,为圆形平洞,内径5米,衬砌厚50厘米,平均超挖控制在15厘米。
(1)存储农民工工资保障金
(2)编制农民工工资支付表
(3)配备劳资专管员
(4)对农民工进行实名登记
(5)将人工费及时足额拨付至农民工工资专用账户
(6)开通农民工工资专用账户
【问题】
1.事件一中,发包人要求招标的要求是否合理,并说明理由。

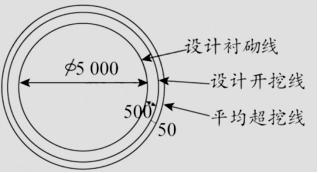

2.事件二中,计算设计石方开挖量和实际石方开挖量,并判定计量用量(π取3.14)。
3.事件三中,计算水泥和砂子的实际用量
4.修改事件三中,申请付款的不妥之处。
5.分别判定事件四中的约定是施工单位甲或施工单位乙的责任,以序号表示。
【参考答案】
1.发包人要求招标的要求合理。
理由:南干渠隧洞估算投资1000万元,建设资金来源为国有投资,所以应当招标。
2.设计石方开挖量:3.14×3×3×1000=28260m3
实际石方开挖量:3.14×3.15×3.15×1000=31156.6m3
计量用量取设计开挖量,即28260m3
3.水泥用量:12223.55×291=3557053.05kg
砂子用量:12223.55×0.52=6356.246m3
4.单价子目结算工程量是承包人实际完成的,并按合同约定的计量方法进行计量的工程量,即按施工图纸所示尺寸计算的有效体积为单位计量。
5.施工单位甲的责任:2、4施工单位乙的责任:1、3、6
案例(三)
【背景资料】

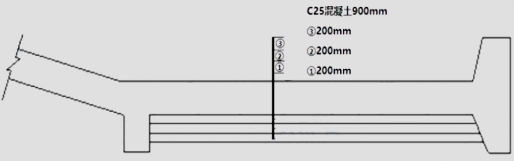

某河道新建设节制闸,闸室、翼墙地基采用换填水泥土,消力池末端(水平段)设冒水孔,底部设小石子、大石子、中粗砂三级反滤,纵向剖面图如图所示
事件二:该工程采用塔式起重机作为垂直运输机械,施工过程中发生模板坠落事故,导致1人死亡,2人重伤,1人轻伤。事故发生后,现场人员立即向本单位负责人报告。经调查,塔吊部分人员无特种作业资格证书。
【问题】
1.根据背景资料判断,消力池位于闸室上游还是下游?依次写出123的名称。
2.改正事件一中的不妥之处。
3.本工程安全生产措施方案还包括哪些内容?
4.事件二中的事故属于哪个等级,施工单位负责人应在什么时间向哪些部门报告。
5.塔式起重机的哪些人员应取得特种作业资格证书。
【参考答案】
1.(1)消力池位于闸室下游。
(2)1:中粗砂
2:小石子
3:大石子
2.项目法人应当组织编制保证安全生产的措施方案,并自开工之日起15个工作日内报有管辖权的水行政主管部门、流域管理机构或者其委托的水利工程建设安全生产监督机构备案。
3.还包括安全生产管理人员及特种作业人员持证上岗情况、安全生产管理机构的应急救援预案、工程度汛方案措施、其他有关事项。
4.属于一般事故,单位负责人接到报告后,应在1小时内向主管单位和事故发生地县级以上水行政主管部门报告。
5.塔吊特种作业人员:塔吊司机、塔吊安装工、塔吊维修工、塔吊信号指挥员、塔吊安全监督员。
案例(四)
【背景资料】
某灌溉输水项目,施工过程中发生如下事件:
事件一:项目法人组织监理、设计、施工等单位将施工项目划分为渠道、渡槽、隧洞等5个单位,确定主要单位工程、关键部位单元工程。监理单位开工前将划分表及说明书面报质量监督机构确认。
事件二:渡槽采用定型钢模板预制,①场地平整压实,②混凝土基础平台制作,③钢筋笼吊装,④外模安装,⑤底模安装及平整度调整,⑥内模安装,⑦模板支撑加固,⑧槽身预制拉杆安装,⑨混凝土浇筑,⑩渡槽吊运存放,⑪内模拆除(混凝土养护),⑫外模拆除。
施工流程为①→②→A→B→③→C→D→E→⑨→⑪→F→G→拆除底模
事件三:隧洞为平洞,断面跨度4.2米,IV级围岩,局部V级围岩。施工单位编制施工方案,采用全断面钻爆法开挖,自钻注浆锚杆加固,并明确了IV、V级围岩开挖循环进尺参数。
事件四:该工程未发生质量事故,施工单位自评合格,主要项目全部优良。项目法人组建合同工程完工验收工作组,监理单位组织合同工程完工验收,通过了《合同工程完工验收鉴定书》,并按照规定,进行分发备案。
1.改正事件一中划分表及说明书申报的不妥之处,除主要单位工程、关键部位单元工程外,项目划分还需确定哪些项目?本工程渠道划分的原则是什么?
2.写出事件二中ABCDEFG分别代表什么,用序号表示。
3.根据事件三中的跨度,确定隧洞的规模。按照原理的不同,锚杆还有哪些形式?写出IV类围岩开挖循环进尺参数控制标准。
4.写出abc的质量评定等级,列式计算优良率d,并判定自评结果e。
5.改正事件四中合同工程完工验收的不妥之处,并写出《合同工程完工验收鉴定书》分发备案的具体要求。
【参考答案】
1.(1)应当由项目法人在主体工程开工前将项目划分表及说明书面报相应工程质量监督机构确认。
(2)项目划分除确定主要单位工程、关键部位单元工程外,还应确定主要分部工程和重要隐蔽单元工程。
(3)本工程渠道工程划分原则是:按招标标段或工程结构划分。
2.A:⑤
B:④
C:⑥
D:⑧
E:⑦
F:⑫
G:⑩
3.(1)隧洞规模为小断面。
(2)按照原理划分,锚杆还有全长粘结型锚杆、端头锚固型锚杆、摩擦型锚杆、预应力锚杆。
(3)IV级围岩中,开挖循环进尺控制在2m以内。
4.a:合格
B:优良
C:优良
优良率d=4/5=80.0%
e为合格
5.(1)合同工程完工验收应当由项目法人组织。
(2)《合同工程完工验收鉴定书》正本数量可按参加验收单位、质量和安全监督机构以及归档所需的份数确定。自验收鉴定书通过之日起30个工作日内,应有项目法人发送有关单位,并报送法人验收监督管理机关备案。
案例(五)
【背景资料】
某新建水库枢纽工程,包括主坝、副坝、泄水闸。主坝为混凝土面板堆石坝,副坝为均质土坝。
事件一、防浪墙采用移动模板浇筑
事件四:工程采用紫铜片止水,方案部分内容如下:
(1)沉降缝填充,先装填填缝材料,后浇筑混凝土
(2)紫铜片采用双面焊接,焊缝搭接10mm
(3)水平止水片接头在加工厂制作
(4)水平止水片上40cm设置一道水平施工缝,施工时采用将止水片留出的方案
(5)紫铜片在沉降槽处用聚乙烯闭孔泡沫条填缝
(6)为加强止水片和混凝土的接触,振捣时用振捣泵在止水片上及止水片周围振捣。
(7)焊缝采用红铜焊丝
(8)用水检查焊缝的渗透性
【问题】

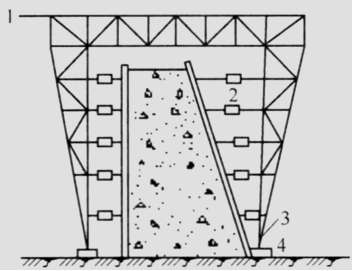

1.写出事件一中1、2、3、4的名称。
2.计算压实度,采用代码列式计算,计算结果保留小数点后两位。
3.钢筋检验除拉力试验外,还应进行哪些试验。拉伸试验的三个指标是什么。
4.写出混凝土面板的施工内容。
5.改正事件四中的不妥之处。
6.工程结束后,施工单位和发包人签订了质量保修书,写出质量保修书的内容
【参考答案】
1.1:支撑钢架(贝雷架、门架)
2:花篮螺杆(横向拉杆)
3:行驶轮(滑轮)
4:轨道
2.盒一水的质量:D-F=52.34-44.96=7.38g
盒一干土的质量:F-B=44.96-13.4=31.56g
盒一含水率:水的质量÷干土的质量=7.38÷31.56=23.38%
盒二水的质量:E-G=43.33-37.61=5.72g
盒二干土的质量:G-C=37.61-13.21=24.40g
盒二含水率:水的质量÷干土的质量=5.72÷24.40=23.44%
平均含水率:(23.38%+23.44%)÷2=23.41%
干密度:湿密度÷(1+含水率)=1.95÷(1+23.41%)=1.58g/cm3
压实度:干密度÷最大干密度=1.58÷1.66=95.18%。
3.(1)钢筋还应进行冷弯试验。
(2)钢筋拉伸试验的三个指标是屈服点、抗拉强度、伸长率。
4.面板的施工主要包括混凝土面板的分块、垂直缝砂浆条铺设、钢筋架立、面板混凝土浇筑、面板养护等作业。
5.改正一:紫铜片采用双面焊接,焊缝搭接不应小于20mm。
改正二:水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。
改正三:混凝土浇筑时,不得冲撞止水片,振捣器不得触及止水片。
改正四:应当用煤油检查紫铜焊缝的渗透性。
6.质量保修书的内容:合同工程完工验收情况;质量保修的范围和内容;质量保修期;质量保修责任;质量保修费用;其他。
下载地址
本文附件下载地址
下载链接:https://pan.baidu.com/s/1JVXJpR1bWGfpBTYLeXOOQg
提取码,获取方式如下
验证码获取教程(如您不知如何操作,请点击)
声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!
联系方式:发送邮件至 coyis@qq.com
