当前位置: 建筑一生 » 技术储备 » 施工技术 » 正文

内墙薄抹灰如何施工?标准做法交底!

源自丨湖南五建总工办

施工技术

内墙薄抹灰

标准做法

工艺介绍

薄层抹灰是指厚度不大于8mm的抹灰,骨料粒径最好在1.25mm以下(控制50-80目)。薄层抹灰灰层非常薄,水分散失快,所以要求有较高的保水率(>99%)和粘接强度。薄层抹灰工效非常快,且杜绝了泥水的湿作业,为后续工艺的穿插提供了必要条件。

与传统抹灰相比存在以下几个优势:

_

传统抹灰

薄抹灰

运输

水泥、河沙分批运到工地,运输费用大,工地现场堆放污染大,数量不易统计

直接一次运输到位,容易堆放

调制

现场由工人凭记忆调制,容易出现比例不均匀,影响工程质量

按照比例加水调制即可不会造成硬度不一

质量

容易出现空鼓,开裂现象需要人工进行2次操作,费力、费时、费财

经过特殊的配合比制出的材料的粘接性及抗裂性能优越,不会出现空鼓、开裂现象且硬度比传统抹灰好

环保

传统方法,现场堆放水泥、河沙以及搅拌会产生大量工地扬尘与噪音

现场不需要堆放水泥、河沙、没有水泥、河沙的人工运输和配料搅拌过程,可以避免工地扬尘、降低噪音,有效提高现场的安全文明施工

通过对比发现,使用专用砂浆做薄抹灰,有助于节能减排和资源综合利用,促进节约型社会的建设,有助于确保工程质量提高施工效率,减轻劳动强度,促进文明施工,有助于降低施工现场噪音和扬尘污染,减轻城市环境压力,及促进经济与环境协调可持续发展等方面都有着积极的意义。

施工准备

2.1 技术准备

2.1.1 熟悉设计图纸和要求,根据有关标准、规范选定用料,编写施工方案或技术措施,计算材料需用量计划,编写技术安全交底。

2.1.2 组织安排样板施工。

2.2 材料准备

2.2.1 根据施工图纸计算抹灰所需材料的数量,提出材料分批进场的日期。

2.2.2 采用聚合物薄层抗裂抹灰砂浆,该砂浆由高分子聚合物、有机外加剂、高标号水泥及助剂精制而成。一般抹灰厚度在3-5mm,抹灰厚度最大不超过8mm。材料和产品必须有出厂合格证、技术性能检测报告、使用说明书,技术性能必须符合国家有关产品质量标准。

2.3 施工机具

序号

工具名称

规格型号

数量

1

红外线激光仪

1200w

2

 2

靠尺

2m

1

3

阴阳角尺

直角尺25-50cm

1

4

塞尺

_

1

5

钢卷尺

5m

4

6

手持电动搅拌器

_

2

7

灰桶

_

8

 8

定制高马登

1.5m

4

9

不锈钢抹刀

_

4

 10

手持式激光

测距仪

Ⅱ等激光、最大输出功率≤1mW

1

2.4 作业条件

2.4.1 正式抹灰前,要样板先行,经检验达到要求并确定施工界面后方可全面正式施工。基层、砌筑灰缝深度不得超过3mm,超过3mm以上的,先进行专用腻子的修补。

2.4.2 砌体施工过程中要严格按照规范要求施工,垂直度控制在5mm内、平整度控制在5mm内、方正性控制在10mm内,合格率应控制在95%以上。

2.4.3 水电安装条件:抹灰前应检查水电线管是否安装到位。待检验合格,管线、盒边已修补完毕后方可进行抹灰工程。

施工工艺

3.1 工艺流程

基层清理→检查墙面垂直、平整度及方正性,确定抹灰厚度→刮专用砂浆抹面层→验收

3.2 施工要点

3.2.1 基层处理

(1)加气块基层处理:应清除表面杂物,残留灰浆、尘土等。

内墙薄抹灰如何施工?标准做法交底!

(2)抹灰前应准备好高马凳,架子应离开墙面20~25cm,便于操作。

(3)预留企口位置必须进行凿毛处理。

(4)粘贴网格布:耐碱玻纤网格布(每平米质量不小于120g玻纤网),加气块与混凝土交界处,网格布每边搭接宽度不小于100mm,使用胶泥粘贴。

3.2.2 确定抹灰厚度

(1)垂直度:用红外线激光仪对砌筑好的墙面进行垂直度检查,要求垂直度误差在5mm内。

(2)平整度:用2m铝合金靠尺进行检查,要求平整度误差在5mm内。

(3)方正性:用阴阳角尺或用红外线激光仪套出墙体方正性,要求方正性误差在10mm内。

(4)根据检查出来的垂直、平整度及方正性确定墙体的抹灰厚度。

内墙薄抹灰如何施工?标准做法交底!

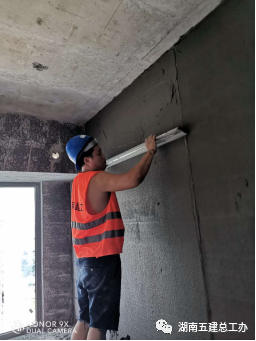

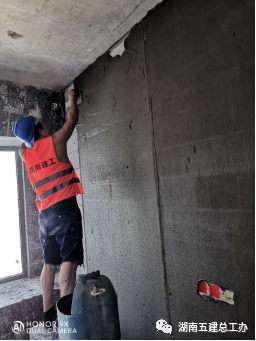

墙体垂平实测

内墙薄抹灰如何施工?标准做法交底!

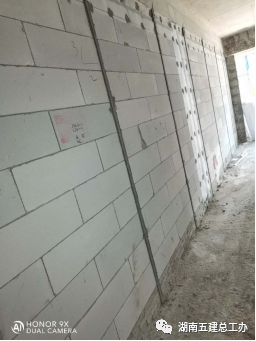

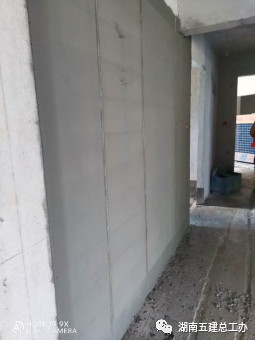

根据实测数据进行抹灰

厚度确定,打点冲筋挂网

内墙薄抹灰如何施工?标准做法交底!

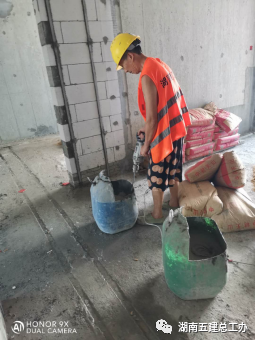

打点冲筋

内墙薄抹灰如何施工?标准做法交底!

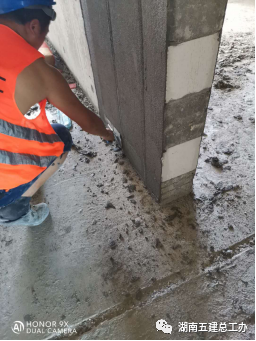

打点冲筋、挂网完成

3.2.3 砂浆抹面层

待基层清理干净后,开始进行薄抹灰施工,刮板先竖向满刮后横向满刮,同一面墙分上下两次施工时,先施工上半部分,后施工下半部分。同一墙面墙长方向先完成中间部分,最后做阴阳角,抗裂砂浆应在1个小时内用完,随拌随抹。

内墙薄抹灰如何施工?标准做法交底!

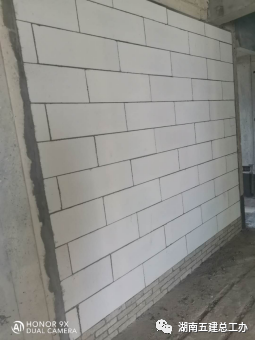

砂浆现搅现用

内墙薄抹灰如何施工?标准做法交底!

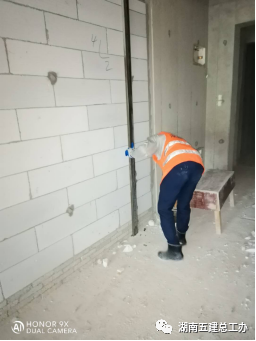

砂浆铺抹

内墙薄抹灰如何施工?标准做法交底!

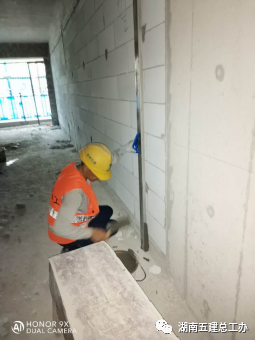

大面刮平

内墙薄抹灰如何施工?标准做法交底!

 细部收头

内墙薄抹灰如何施工?标准做法交底!

成品效果

内墙薄抹灰如何施工?标准做法交底!

  抹灰实测

质量标准

4.1 主控项目

4.1.1 抹灰前基层表面的尘土、污垢、油渍等应清除干净。

检验要求:抹灰前基层必须经过检查验收,并应填写隐蔽验收记录。

检查方法:检查施工记录。

4.1.2 砂浆的品种和性能应符合设计要求。检验要求:材料复试要由监理或相关单位负责人见证取样,并签字认可。

检查方法:检查产品合格证书,进场验收记录,复试报告和施工记录。

4.1.3 加气块墙面与混凝土交界处要粘贴耐碱玻纤网格布,网格布每边各搭接宽度不小于100mm。

检验要求:操作时严格按规范和工艺标准操作

检查方法:观察,用卷尺测量检查。

4.2 一般项目

4.2.1 一般抹灰工程的表面质量应符合下列规定:

普通抹灰表面应光滑、洁净,接槎平整。

检查方法:观察,手模检查

4.2.2 护角、孔洞、槽、盒周围的抹灰应整齐、光滑,管道后的抹灰应表面平整。

检验要求:组织专人负责孔洞、槽、盒周围、管道背后抹灰工作、抹完后应由质检部门检验,并填写工程验收记录。

检查方法:观察。

4.2.3 抹灰总厚度应符合设计要求。

检验方法:施工时要严格按施工工艺要求操作。

检查方法:检查施工记录。

4.2.4 砌体及抹灰工程质量的允许偏差和检验方法应符合下表的规定

砌体的允许偏差和检验方法

项次

项目

允许

偏差

检验

方法

1

墙面

垂直度

0.5mm

用2m靠尺

检查

2

表面

平整度

0.5mm

用2m靠尺

和塞尺检查

3

阴阳

角方正

0.1mm

用红外线激光仪检查(以短边校长边)

抹灰的允许误差

项次

项目

允许

偏差

检验

方法

1

墙面

垂直度

0.4mm

用2m靠尺

检查

2

表面

平整度

0.4mm

用2m靠尺

和塞尺检查

3

阴阳

角方正

0.4mm

用转角卡尺(以短边校长边)

实测实量

5.1 墙面表面平整度(抹灰)

5.1.1 指标说明:反映层高范围内抹灰墙体表面平整程度。

5.1.2 合格标准:[0,4]mm

5.1.3 测量工具:2米靠尺、楔形塞尺

5.1.4 测量方法和数据记录:

(1)每一个墙面作为一个测区,累计实测实量15个实测区;

(2)当墙面长度小于3米,在同一墙面顶部和根部4个角中,选取左上、右下2个角按45度角斜放靠尺分别测量1次,踢脚线位置水平测1次;

(3)当墙面长度大于3米,在同一墙面4个角任选两个方向各测量1次,在墙长度方向任意位置增加2次水平测量,在踢脚线位置水平测2次;所选实测区墙面优先考虑有门窗、过道洞口的,在各洞口45度斜测两尺,记一个计算点,数值取两尺中较大偏差值,洞口两边竖向各测一次;阳露台部位墙体须抽选到;以上各实测值作为合格率 1 个计算点。

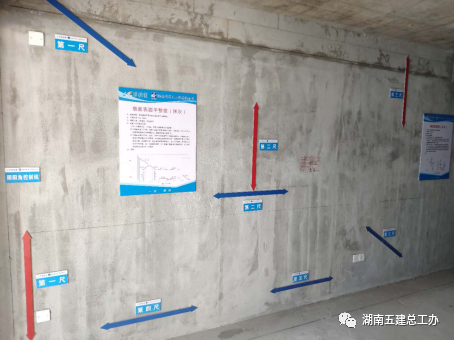

5.1.5 示例:

内墙薄抹灰如何施工?标准做法交底!

5.2 墙面垂直度(抹灰)

5.2.1 指标说明:反映层高范围抹灰墙体垂直的程度。

5.2.2 合格标准:[0,4]mm

5.2.3 测量工具:2米靠尺

5.2.4 测量方法:

(1)每一个墙面作为一个测区,累计实测实量20个实测区;

(2)当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1 次垂直度;

(3)当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30cm 和墙体中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度;具备实测条件的门洞口墙体垂直度为必测项。阳露台部位墙体须抽选到。

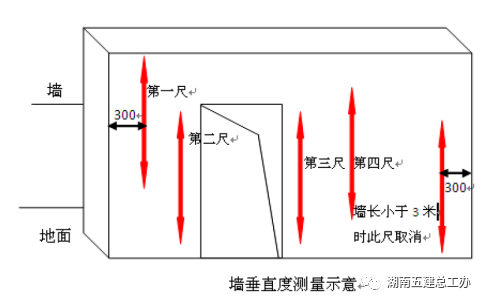

5.2.5 示例:

内墙薄抹灰如何施工?标准做法交底!

5.3 阴阳角方正(抹灰)

5.3.1 指标说明:反映层高范围抹灰墙体阴阳角方正的程度。

5.3.2 合格标准:[0,4]mm

5.3.3 测量工具:250x500mm阴阳角尺

5.3.4 测量方法:

(1)每户选取对观感影响较大的4个阴阳角进行测量(若阳角不具备实测条件,可用阴角代替),优先测量放家私的部位,飘窗部位阴阳角应纳入抽检范围,每一个阴角或阳角作为1个实测区,累计实测实量20个测区;

(2)同一个部位选取两个点(两点间距不小于50cm)分别测量1次。踢脚线部位的阴阳角必测。测量时采用50cm角尺进行测量,以角尺短边靠紧墙面,用塞尺测量角尺长边与墙面缝隙最大处得出一个实测值。2次实测值作为判断该实测指标合格率的1个计算点。

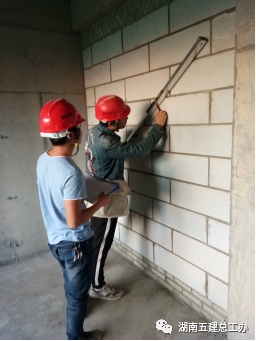

5.3.5 示例:

内墙薄抹灰如何施工?标准做法交底!

5.4 方正性(抹灰)

5.4.1 指标说明:考虑实际测量的可操作性,选用同一房间内同一垂直面的墙面与房间方正度控制线之间距离的偏差,作为实测指标,以综合反映同一房间方正程度。

5.4.2 合格标准:[0,10]mm

5.4.3 测量工具:5米钢卷尺、激光扫平议

5.4.4 测量方法和数据记录:

(1)同一面墙作为1个实测区,累计实测实量10个实测区;

(2)每套房同层内必须设置一条方正控制基准线(尽量通长设置,降低引测误差),且同一套房同层内的各测区(即各房间)必须采用此方正控制基准线,然后以此为基准,引测至各测区(即各房间);

(3)砌筑前距墙体30-60cm 范围内弹出方正度控制线,并做明显标识和保护;

(4)在同一测区内,实测前需用5米卷尺或激光扫平仪对弹出的两条方正度控制线,以短边墙为基准进行校核,无误后采用激光扫平仪打出十字线或吊线方式,沿长边墙方向分别测量3个位置(两端和中间)与控制线之间的距离(长边超出短边2倍长度的范围不在实测范围)。选取3个实测值之间的极差,作为判断该实测指标合格率的1个计算点。如该套房无方正基准线或偏差超过5mm/2m,则该套房内所有测区的实测值均按不合格计,并统一记录为“50mm”。

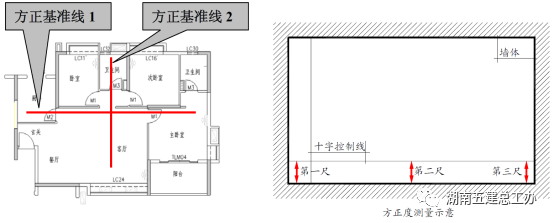

5.4.5 示例:

内墙薄抹灰如何施工?标准做法交底!

5.5 门洞尺寸偏差

5.5.1 指标说明:反映户内门洞尺寸实测值与设计值的偏差程度,避免出现门洞尺寸偏差过大、“大小头”等现象。

5.5.2 合格标准:高度偏差[0,15]mm;宽度偏差[0,20]mm;墙厚偏差[-5,10]mm。

5.5.3 测量工具:5米钢卷尺、激光测距仪

5.5.4 测量方法:

(1)每一个户内门洞都作为1个实测区,累计实测实量15 个实测区,门洞高度、净宽、墙体厚度各30个检测点,共计90个检测点、45个计算点。

(2)实测前需了解所选套房各户内门洞口尺寸。实测前户内门洞口侧面需完成抹灰收口和地面找平层施工,以确保实测值的准确性。

(3)实测最好在施工完地面找平层后,同一个户内门洞口尺寸沿宽度、高度各测2次。若地面找平层未做,则从现场一米标高线测量并计算实测户内门洞口高度2次。高度2个测量值与设计值之间偏差的最大值,作为高度偏差的1个实测值;宽度的2个测量值与设计值之间偏差的最大值,作为宽度偏差的1个实测值;墙厚则左、右边各测量一次,2个测量值与设计值之间偏差的最大值,作为墙厚偏差的1个实测值。每个门洞的高度、净宽、墙体厚度的3个实测值中,有任何一个超出评判标准,则3个实测值均不合格。

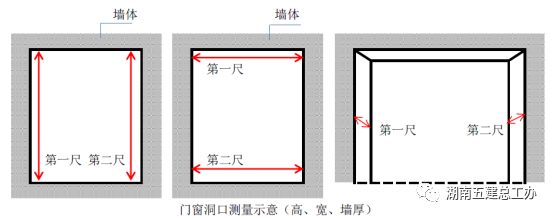

5.5.5 示例:

内墙薄抹灰如何施工?标准做法交底!

5.6 外窗内侧墙体厚度极差

5.6.1 指标说明:反映外窗内侧墙体厚度偏差程度,避免大小头现象,影响交付观感。

5.6.2 合格标准:[0,4]mm

5.6.3 测量工具:5米钢卷尺

5.6.4 测量方法和数据记录:

(1)任一外窗作为一个实测区,累计实测实量10个实测区;

(2)实测时,外墙窗框等测量部位需完成抹灰或装饰收口;

(3)对于户内所有外窗框内侧墙体(抹灰完成面),在窗框侧面中部各测量2次墙体厚度B1、B2和沿着竖向窗框尽量在端位置测量1次墙体厚度B3。这3次实测值之间极差值作为判断该实测指标合格率的1个计算点。

5.6.5示例:

内墙薄抹灰如何施工?标准做法交底!

5.7 开间/进深极差

5.7.1 指标说明:选用同一房间内开间、进深两端尺寸的极差值,避免大小头现象。

5.7.2 合格标准:[0,10]mm

5.7.3 测量工具:激光测距仪

5.7.4 测量方法和数据记录:

(1)同一户选取一个房间和任一厨卫。每一个功能房间的开间和进深分别各作为1个实测区,累计实测实量10个功能房间的20 个实测区;

(2)同一实测区内按开间(进深)方向测量墙体两端的距离,各得到两个实测值,比较两个实测值之间的偏差。

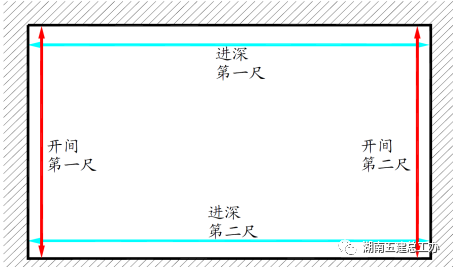

5.7.5 示例

内墙薄抹灰如何施工?标准做法交底!

成品保护措施

6.1 抹灰前必须将门、窗口与墙间的缝隙按工艺要求将其嵌塞密实,对塑钢或金属门、窗口应采用贴膜保护。

6.2 抹灰完成后应对墙面及门、窗口加以清洁保护,门、窗口原有保护层如有损坏的应及时修补确保完整直至竣工交验。

6.3 在施工过程中,搬运材料、机具以及使用小手推车时,要特别小心,防止碰、磕划墙面、门、窗口等。后期施工操作人员严禁蹬踩门、窗口、窗台,以防止损坏棱角。

6.4 抹灰时墙上的预埋件、线槽、盒、通风篦子、预留孔洞应采取保护措施,防止施工时灰浆漏入或堵塞。

6.5 移动高马凳时要加倍小心,轻拿轻放,集中堆放整齐,以免撞坏门、窗口、墙面或棱角等。

6.6 当抹灰层未充分凝结硬化前,防止快干、水冲、撞击、振动和挤压,以保护灰层不受损伤和有足够的强度。

安全文明施工措施

7.1 操作架子:室内常用高凳,当在高凳上铺设架板时应不少于两块,高凳要支稳,间距不超过2m,采用人字梯时,梯脚应设防滑橡皮垫和保险链,梯子挪动时,人员必须下来,严禁踩高跷或挪动梯子,当层高超过3.6m时应由架子工搭设架子或活动架子。

7.2 室内作业应通风良好。

7.3 夜间作业,照明应用低压行灯,应用无接头橡皮电缆,闸刀、插板不得随意拖在地上。

7.4 操作人员认真使用安全防护用品,如工作服、手套、口罩、风镜等。操作人员不准穿硬底鞋、高跟鞋、拖鞋。

7.5 清洗机具的污水按指定地方倾倒排放,不得随意乱倒。

7.6 进入现场应戴好安全帽、着装统一、遵守项目部的规章制度,听从主管工长的指挥,严格按交底完成工作。

7.7 随时做到工完场清。

注意事项

8.1 户内、公共部位、消防楼梯间,墙面抹灰厚度要求≤5mm。

8.2 结构施工时,与砌体交接的部位,要先预留 100mm(宽) ×8~10mm(深)的压槽,以便抹灰时挂网(规格 160g/m2 玻纤网)处理。

8.3 冲筋条两侧抹灰须压紧压实,不留空腔气泡。

8.4 踢脚线部位抹灰基层清理要仔细,抹灰面收平时动作要慢,防止刮尺将灰带起而引起的空鼓。

8.5 铝合金、入户门、防火门边收口时,需压住边框 5mm。

如有侵权,请联系删除 建筑一生 » 内墙薄抹灰如何施工?标准做法交底!
评论 (0)

本站公众号

contact

建工计算器

contact
