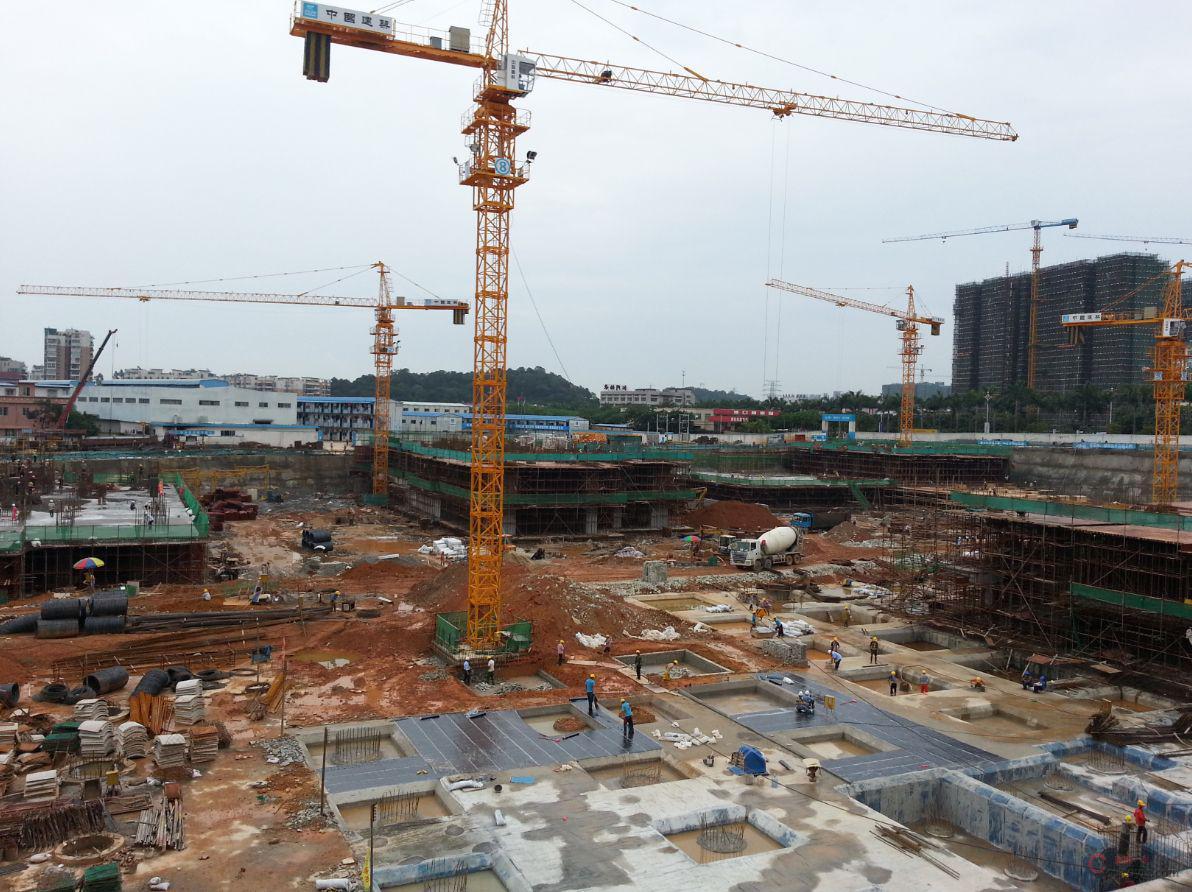

地下室跳仓法施工技术

1、技术简介

在大体积混凝土工程施工中,将超长的混凝土块体分为若干小块体间隔施工,经过短期的应力释放,再将若干小块体连成整体,依靠混凝土抗拉强度抵抗下一段的温度收缩应力的施工方法。

跳仓法施工技术适用于超长、超宽、超厚的大体积混凝土工程,对裂缝控制和防渗要求严格的工程以及业主要求工期紧的工程。

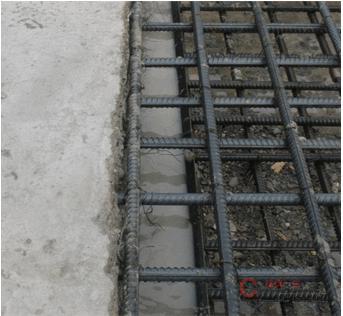

关键技术:将超长大体积混凝土分成40m×40m 左右的若干小块,隔一块浇一块,在每一块内,混凝土一次性浇筑完成。相邻两块混凝土浇筑时间间隔不少于7d,相邻仓边侧面采用钢板止水带并涂刷混凝土界面剂,使新老混凝土紧密结合。

2、优缺点分析

跳仓法施工技术相比传统留置后浇带的优点:

(1)仓间施工缝清理简易,混凝土结合有保证。利用仓间混凝土的浇筑时间间隔短、施工缝处混凝土强度较低,后浇仓的钢筋尚未绑扎完成之前,垃圾杂物较少,易于边施工边清理,这就有利于仓体间混凝土的结合。

(2)取消了原有设计的后浇带,减少了施工缝,重新细分为较小的跳仓法“小块”。而“小块”“停滞”一定时间可释放本身的大部分早期温升收缩变形、减少约束,即先“放”;经过一定时间后,再合拢连成整体,剩余的降温及收缩作用将由混凝土的抗拉强度来抵抗,即后“抗”。

做到“抗放兼施,先放后抗”,最后“以抗为主”的原则控制裂缝。

(3)以“缝”代“带”,其关键是“跳仓”间隔浇筑。底板、楼板及侧墙钢筋、模板、混凝土均可“小块”分仓流水施工,流水节拍缩短从而可缩短工期。

(4)节省了原有混凝土中掺加的膨胀剂;方便了防水节点的处理;有利于保证防水工程质量;有效的控制了混凝土裂缝,保证了施工质量;有利于工程现场施工部署,并为后续工作创造了良好条件。

跳仓法施工技术在应用中发现的一些不足之处:

对砼原材料质量品质要求高;对砼养护的保温、保湿措施要求严格;对工人的要求较高;对总承包单位的管理水平要求高;需要业主、设计单位配合。

3、效益分析

长华国际商业中心项目底板大体积混凝土施工中使用应用跳仓法施工,与传统留置大量后浇带相比,节省了原有混凝土中掺加的膨胀剂,每立方米混凝土节省15 元,共80 万元;取消了后浇带,节省了施工缝模板及后浇带的临时保护和打凿清理费用12 万元。

采用跳仓法施工,取消了后浇带以后,提前了后续施工插入的速度,避免了因后浇带留置60天带来的工期损失,为室内回填及装修施工的提前插入创造了条件,共节省工期35 天,结构期间现场因租赁设备、周转材料、水电消耗、劳务人员工资等资金投入情况为10 万元/日,间接节约费用350 万元;节约造价为7.6 元/m²。同时砼裂缝控制和渗漏问题大幅度减少,减少了后期维修费用。

4、典型案例

长华国际商业中心(北区)项目,位于佛山市南海区狮山体育馆旁“五福寮”地块,科技北路以东,博爱中路以南,红星南路以西。占地面积约53900m²,总建筑面积约468000m²,地下三层,其中地下建筑面积150000m²。

应用跳仓法施工技术节约工期约35 天。该施工技术的应用有力保证了工程的质量、安全、工期,解决了大体积混凝土施工难题,得到业主和监理单位的一致好评。

来源:中建四局、百度文库
