当前位置: 建筑一生 » 技术储备 » 施工技术 » 正文

施工电梯与外爬架一体化技术

1、技术简介

施工电梯与外爬架一体化技术是我局以SC 型施工电梯、电动外爬架为基础进行研究改造的新型技术。该技术解决了施工电梯永远在爬架下方,工人上下操作面费时费力的现状。将施工电梯与外爬架进行结合,创造出一种新型的施工电梯可移动高位附墙结构,实现电梯可最高运行至支模楼层,电梯的高位附墙与外爬架同步提升,电梯可进入任意爬架覆盖楼层,极大的提高了电梯运行效率,降低了人员劳动强度。本技术适用于高层建筑项目施工。同时,通过该技术的研发,四局形成了施工电梯直登施工作业面的成套技术,改写了施工人员爬楼梯到达作业面的历史。

关键技术:

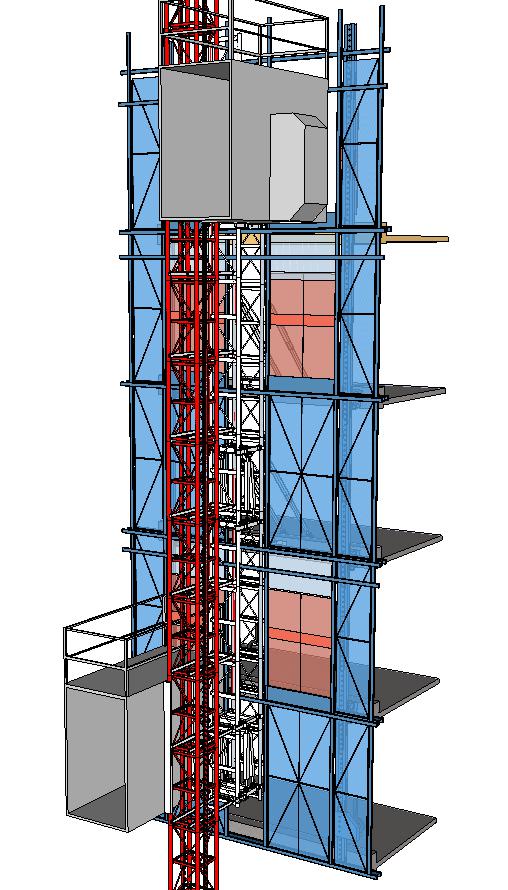

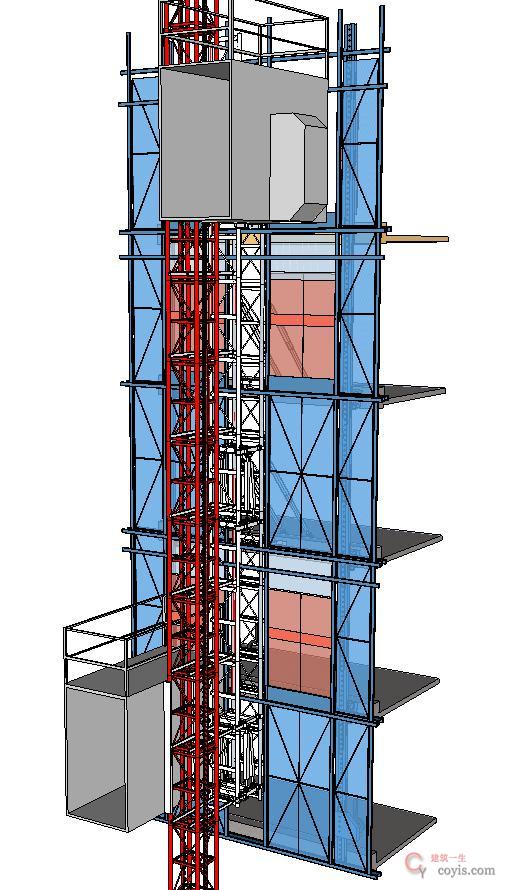

(1)“既独立,又协同”的电梯与外爬架结合设计,通过设置具有可滑动功能的高位附墙结构,将电梯的上部附墙结构穿过爬架进入结构楼层,在正常使用过程中,爬架不参与电梯附墙受力工作,保障安全性;

(2)“同步提升”,电梯与外爬架共同使用同一套提升机构,在提升时爬架和电梯高位附墙相对位置保持不变,避免了附墙架与爬架产生碰撞;

(3)“一梯登顶”,使用加强型高位附墙结构,提高了电梯上部附墙结构的整体刚度,确保电梯可以直接运行至支模楼层;

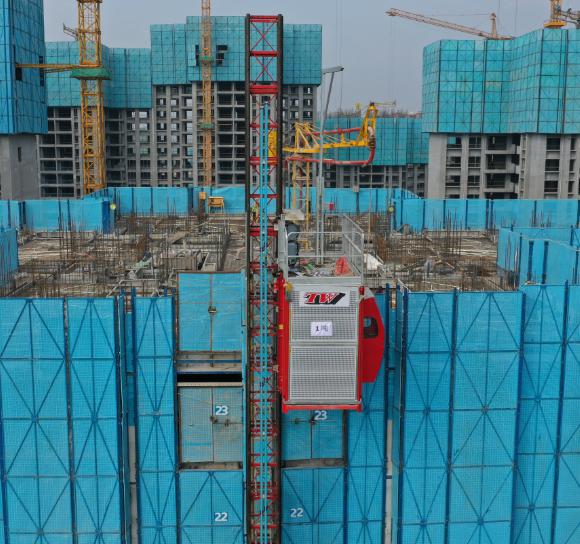

(4)“穿架进楼”,特制爬架通道门及电梯翻板门结构,电梯可以进入爬架覆盖层。

2、优缺点分析

(1)极大减少施工人员上下顶部施工楼层劳动强度,施工人员不必每次上下都进行6-8 层的楼层攀爬;

(2)便于部分材料、施工设备进入操作楼层,解放了塔吊的部分任务,提高了施工效率;

(3)电梯登顶后,便于顶部施工产生的垃圾运输,有利于现场文明施工。

缺点:

每次爬升时,都需要电梯和爬架公司同时到场,施工电梯也需要停止使用。

3、典型案例

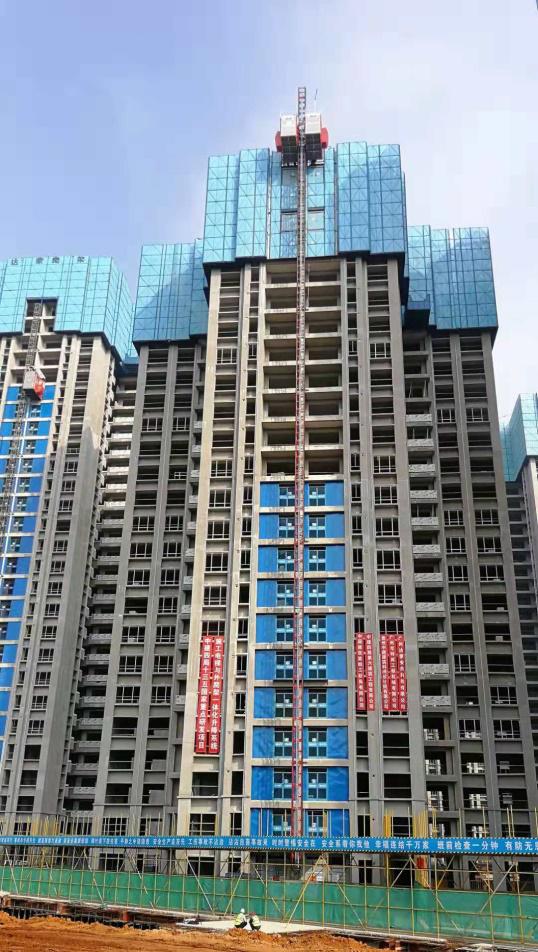

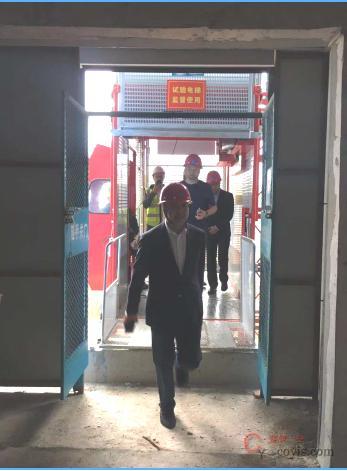

清远碧桂园新亚山湖城C 区五期三标段工程11 号楼,建筑高度98.4m,总楼层34 层,标准层高度2.9m。2018 年,在该项目中开始安装施工电梯与外爬架一体化升降系统,完成安装时,主体结构施工至16 层,随后该系统就与施工进度保持一致,最快施工速度达到了3 天一层。在该项目施工中,施工人员通过电梯直接到达了顶部的支模楼层,施工效率大幅度提高。

中国建筑四局重点推广技术指南(2019版)

如有侵权,请联系删除 建筑一生 » 施工电梯与外爬架一体化技术
评论 (0)

本站公众号

contact

建工计算器

contact
