一、操作要点

1、后浇带模板支设必须采用独立设计系统,与满堂脚手架安拆互不影响,且上下层立杆放置同轴心,后浇带砼未浇筑不得拆除;楼层通道应按方案中明确位置预留架体开口,后浇带板面应作防护,并在实施过程中严格执行。

2、现浇板后浇带模板上部侧口模板与钢筋位置锯槽吻合,安装牢固,或采用钢丝(板)网支设牢固,上口两侧加设木方,并用木模板整体封闭、保护,直到砼浇筑时打开。

3、地下室顶板后浇带两侧砼浇筑后加设挡水台,地下室外墙后浇带按设计方案执行。

二、质量效果

图文详解 后浇带模板支设 图文详解 后浇带模板支设

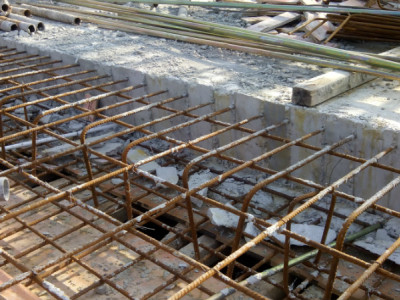

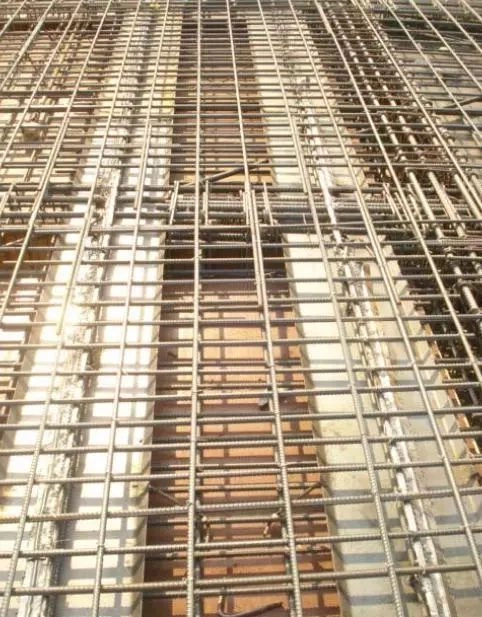

图 1:后浇带模板支设必须采用独立设计系统, 与满堂脚手架安拆互不影响,且上下层立杆放置同轴心,后浇带砼未浇筑不得拆除。

图文详解 后浇带模板支设

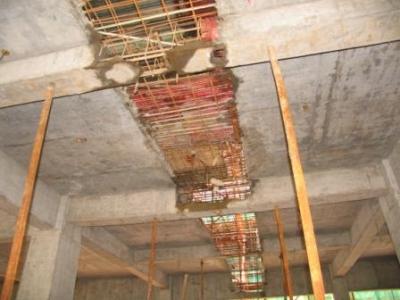

图 2:楼层预留通道洞口搭设规范

图文详解 后浇带模板支设 图文详解 后浇带模板支设

图 3:后浇带模板上部支设侧模与钢筋位置锯槽吻合,安装牢固。

图文详解 后浇带模板支设

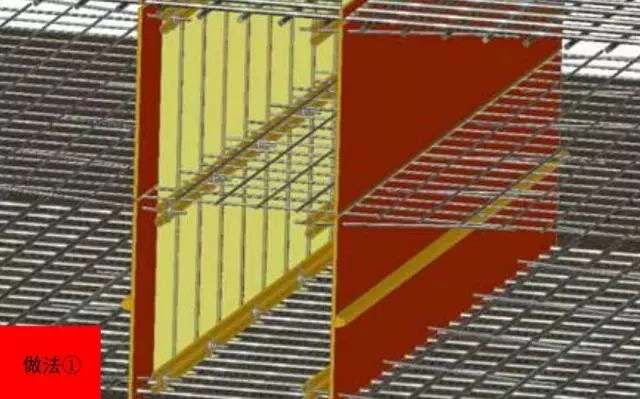

图 4:后浇带模板上部支设用钢板网,安装牢固。

图文详解 后浇带模板支设 图文详解 后浇带模板支设 图文详解 后浇带模板支设

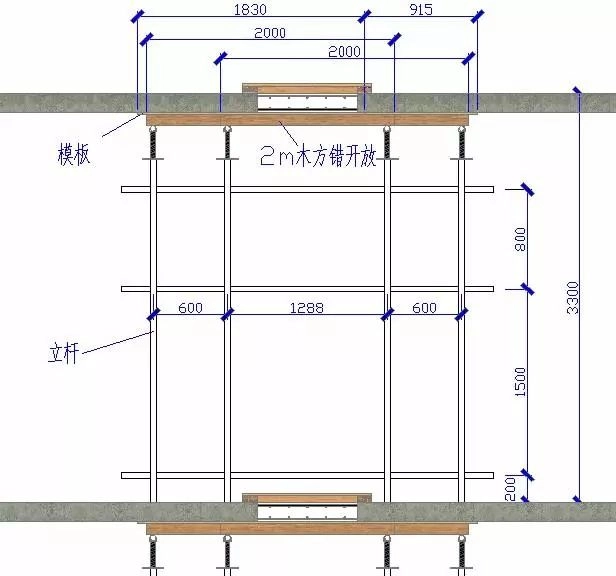

图 5:筏板后浇带模板支设做法①、②

图文详解 后浇带模板支设 图文详解 后浇带模板支设 图文详解 后浇带模板支设

图 6:后浇带用木盖板覆盖保护,木盖板固定用木龙骨安装牢固。

图文详解 后浇带模板支设

图 7:地下室顶板后浇带两侧砼浇筑后加设挡水台
