桥架及电缆作为机电安装工程的重要部分,施工好坏直接影响工程整体质量,本文选取桥架及电缆工程验收中屡见不鲜的施工问题,以供大家逐一对照引以为戒,提升质量管理水平。

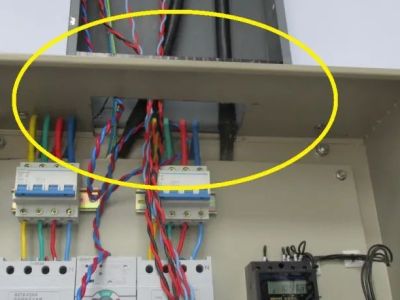

线管和桥架连接使用波纹管,且未可靠固定:
桥架间跨接线应连接在连接片两端,不得接在连接片上:
规范要求:非镀锌电缆桥架间连接板的两端跨接铜芯接地线,接地线最小允许截面积不小于4㎜²。
桥架间连接片两端没有跨接地线:
桥架间跨接线应连接在连接片两端,不得接在连接片上:
【正确做法】
桥架间跨接线连接在连接片两端,符合要求:

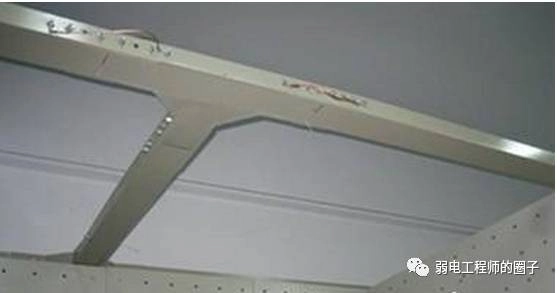

桥架三通处三个方向都有支架,符合要求:
桥架内电缆敷设用电线绑扎,且敷设混乱:
规范要求:电缆敷设严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。
【正确做法】
桥架内电缆敷设整齐、顺直,无绞拧:
桥架中电缆有中间接头:
桥架内电缆敷设混乱、无绑扎,支架螺杆过长,防火封堵不符合要求:
电缆桥架接地不符合要求,扁钢未固定:
导线裸敷在梯架内,线缆堆集没有绑扎或绑扎不符合要求:

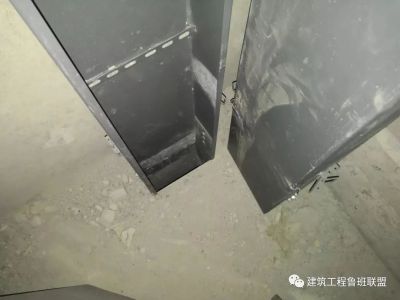

电缆桥架跨越变形缝没有补偿装置,连接片螺栓不全,接地跨接未连接:
规范要求:直线段钢制电缆桥架长度超过30m、铝合金或玻璃钢制电缆桥架长度超过15m设有伸缩节;电缆桥架跨越建筑物变形缝处设置补偿装置。
钢制桥架与镀锌桥架混接,且没有连接片,底部开孔用螺栓连接,没有跨接线:
桥架末端没有端盖封堵,金属软管直接伸入桥架:
桥架末端没有端盖封堵,金属软管直接伸入桥架,软管与钢管混接没有专用接头:
桥架末端没有端盖封堵,金属软管直接伸入桥架,软管与钢管混接没有专用接头。电线裸敷在桥架内,桥接内线缆无绑扎。桥架内螺栓未切除,易损伤电缆:
电缆预留过短导致斜拉进箱内,没有穿管或桥架保护:
桥架内电缆绑扎凌乱,部分电缆没有走桥架进箱子:
电缆从梯架内直接垂入箱子,没有穿桥架或导管保护:
桥架穿楼板处没有防火封堵措施,电缆敷设于梯架之外,且没有整理绑扎:
规范要求:敷设在竖井内和穿越不同防火区的桥架,按设计要求位置,有防火隔堵措施。
桥架穿楼板处防火封堵不符合要求,有电线裸露:
桥架穿楼板时没有防火封堵,电缆直接埋入混凝土内:
桥架内电缆采用电线绑扎,有裸线敷设于梯架内:
【正确做法】
桥架穿楼板防火封堵后并加贴装饰,符合要求:
桥架穿楼板处内空隙用防火胶泥或防火包封堵严密,符合要求:
桥架穿楼板防火封堵后并加贴装饰,符合要求:
电缆直接敷设在支架上,没有安装桥架:
桥架变径没有采用成品大小头,变径处没有封堵,桥架内电缆有中间接头:
电缆进箱没有穿桥架或导管,电缆进箱之前护套层剥落:
桥架及电缆施工工艺要点
先来看看规范GB50303《建筑电气工程施工质量验收规范》强条的要求:
11.1.1 金属梯架、托盘或槽盒本体之间的连接应牢固可靠,与保护导体的连接应符合下列规定:
1. 梯架、托盘和槽盒全长不大于30m时,不应少于2处与保护导体可靠连接;全长大于30m时,应每隔20m~30m应增加一个连接点,起始端和终点端均应可靠接地。
2. 非镀锌梯架、托盘和槽盒本体之间连接板的两端应跨接保护联结导体,保护联结导体的截面积应符合设计要求。
3. 镀锌梯架、托盘和槽盒本体之间不跨接保护联结导体时,连接板每端不应少于2个有防松螺帽或防松垫圈的连接固定螺栓。
先来看看规范GB50303《建筑电气工程施工质量验收规范》强条的要求: 13.1.2 电缆敷设不得存在绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。
13.2.2 电缆敷设应符合下列规定:
1. 电缆敷设排列应顺直、整齐,并宜少交叉。 2. 电缆转弯处的最小弯曲半径应符合表11.1.2的规定。 3. 在电缆沟或电气竖井内垂直敷设或大于45°倾斜敷设的电缆应在每个支架上固定。 4. 在梯架、托盘或槽盒内大于45°倾斜敷设的电缆每隔2m固定,水平敷设的电缆,首尾两端、转弯两侧及每隔5m~10m处应设固定点。 8. 电缆出入电缆沟、电气竖井、建筑物,配电(控制)柜、台、箱处以及管子管口处等部位应采取防火或密封措施。
13.2.4 电缆的首端、末端和分支处应设标志牌,直埋电缆应设标示桩。
