当前位置: 建筑一生 » 技术储备 » 建筑设计 » 正文

精装修房施工工序管理标准

万科集团装修房合理施工工序安排

01、装修房工序安排的四个阶段

装修房工序安排的四个阶段

施工作业主要在第二、三阶段,第一阶段的工作品质决定了第二三阶段作业的顺利与否,验收阶段是质量控制的最后一个环节项目部要主

导装修施工的全过程,要与监理、施工方对施工阶段的划分、对工序的管理思想达成一致

02、准备移交阶段

1、工作顺序

准备移交阶段工作顺序

2、施工方进场会议

参会单位、人员:项目、监理、土建总包、装修总包、装修专业分包,各施工单位现场负责人,项目标段负责人,监理工程师

提供技术资料:提供装修图纸、万科做法要求、区域评估标准 等

明确工期要求:集团装修标准工期为6-7个月。开工、交付的具体日期,装修施工各阶段时间安排均应该明确。用于指导施工方组织材料、人员的进场和管理进度

明确质量目标:交付质量满意度、渗漏率,交付户均缺陷率、评估成绩

明确管理制度:施工例会制度、收发文制度、甲供材管理、安全文明管理、总包现场管理职责、分包的配合事项

其他:参建人员相互熟悉、施工方管理架构、施工组织设计上报要求、材料备货

会前的充分准备是会议成功的关键

3、图纸会审

每种户型的装修图都要到现场对比。
厨房、卫生间要重点审查
功能性缺陷的审查
图纸的深度要满足要求,排砖图、节点大样、五金件安装定位图

4、土建、装修工作面移交

移交的内容:地面、顶面和墙面的平整度、垂直度、方正与空鼓裂缝情况,门洞预留位置、大小、厚度、方正情况;厨房、卫生间、阳台、露台的闭水渗漏检查;给排水、空调栋、插座的位置检查;排水通畅检查;给水管打压;穿电线并头测试移交

移交顺序:按楼层分段检查整改移交;注意不同工种之间协调并进。

需协调的问题:此阶段有土建拖延整改、装修单位拖延接收的情况,协调好双方移交过程矛盾才能使移交工作顺利开展。

移交条件要求:

1. 墙面:按照粉刷标准。

厨房墙面:20厚1:2.5防水水泥砂浆粉刷到板底,表面拉毛;

卫生间墙面:20厚1:2.5防水水泥砂浆粉刷到板底,表面拉毛;

房间墙面:20厚1:1:4混合砂浆刷粉刷到板底,表面压光;

客厅墙面:20厚1:1:4混合砂浆刷粉刷到板底,表面压光;

过道墙面:20厚1:1:4混合砂浆刷粉刷到板底,表面压光;

踢脚:从毛坯交房地面标高起算,0-80高不粉刷,80-160用1:2水泥砂浆粉20厚,暗踢脚,同墙平。

2. 顶棚:偏差超过细部质量要求的,先用界面剂,再用1:3水泥砂浆修补平;

有吊顶的过道:顶棚修平,清理干净;

厨房:顶棚修平,清理干净;

卫生间:顶棚修平,清理干净;

房间:顶棚质量满足细部质量要求后满刷界面剂;

客厅:顶棚质量满足细部质量要求后满刷界面剂。

3. 1F地面:

架空板地面(含预制板和现浇板):
1)房/厅地面:架空板——φ6@200双向,C20细石砼面层50厚压光;
2)厨房/卫生间:回填土夯实,道渣150厚,φ6@200双向,C20细石砼面层100厚表面拉毛
现浇砼地面
1)房/厅地面:回填土夯实,道渣150厚,钢筋砼结构层100厚,Φ6@200双向钢筋,C20;JS防水涂料两遍;细石砼面层50厚压光;
2)厨房/卫生间:回填土夯实,道渣150厚,φ6@200双向,C20细石砼面层100厚拉毛。
成品烟道由总包安装,排烟口需高于窗顶标高125px,卫生间与房间/厅的交接处由装饰单位做高100px细石砼档水槛。

4. 楼面(2F及以上):

房/厅:结构砼表面压光;
厨房/卫生间:结构砼表面拉毛,管道安装及洞口封堵完成并做盛水实验,管道周边做20高馒头状防水砂浆,地漏统一留置100高PVC管;
阳台:结构砼表面拉毛;
成品烟道由总包安装,排烟口需高于窗顶标高125px,卫生间与房间/厅的交接处由装饰单位做高100px细石砼档水槛。
5. 进户门:在土建和装修交接时,无需安装,在装饰大面完成后由装饰单位配合专业公司安装。
6. 铝合金门窗:按图纸要求安装完成。
7. 水:给水点接到室内,排水口及排水管安装完成。
8. 电:强电从配电箱(管线)到各开关、插座的终端盒,弱电从弱电箱(管线)到各弱电箱终端盒;管内穿铁丝不穿线,不装面板。
9. 天然气:接口留在室内。
10.厨房卫生间墙面预留排气洞:必须高于窗顶标高125px以上。
11.厨房卫生间排水管:水平支管最低点必须高于窗顶标高125px。
12.地漏、座便器、浴缸、淋浴房、台盆等穿楼板的排水管:土建留置时露出地面250px。
13.成品烟道:由土建安装,排烟口需高于窗顶标高125px。

屋面、露台:

1. 屋面:按设计要求完成。
2. 露台:按图做完找坡、防水、保温、细石砼保护层,细石砼保护层表面拉毛即可。
楼梯:按照如下顺序施工:室内粗装饰完成——拆除井架——室内
楼梯粉刷
精装饰完成楼梯装饰。
地面:钢筋砼结构层表面拉毛即可,找平层及地砖由装饰单位施工,并在室内装修基本完成的后期进行。
墙面:20厚1:1:4混合砂浆两糙压光,墙面涂料及栏杆、扶手等装饰单位施工,并在室内装修基本完成的后期进行。
注:毛坯房完成后,须由物业细部检查组、监理、总包、装饰单位100%验收:
1)土建界面完成标准(设计及施工工艺等基本要求是否完成)
2)完成面的细部质量是否达到“上海万科细部质量检查标准”的质量要求
项目经理部确认后再开始装饰施工。空调、热水器、抽油烟机及浴霸等洞需预留完成。
移交时间通常为一个月,施工样板房一般安排在这段时间施工完成。

03、湿作业阶段

1、样板验收及封样

样板类型:销售样板房、施工样板房、材料样板、工序样板
施工样板房:在批量装修施工前,提前装修完一层标准层。通过施工样板房明确质量标准、节点做法、现场与图纸的符合性,水电预留位置是否合理,发现设计陷,等等。
材料样板:由设计确认提供,项目封样保存,用于招标以及装修材料的进场验收。
工序样板:批量装修施工过程中,每道工序开工前,要先做工序样板,通过工序样板对班组进行交底,明确工序操作要求及质量验收标准。
做好装修施工样板房是准备阶段的一项重要工作!

轻质隔墙安装、客厅或房间吊顶、角线安装
门槛石、窗台石安装
厨卫墙砖铺贴(含浴缸)
木门底框安装
厅房第一遍腻子施工
厨卫地面砖、石材施工
底部墙砖粘贴收口
橱柜、淋浴屏测量尺寸下单
客厅、阳台地砖、踢脚施工
厨卫间天花吊顶
第二遍腻子施工及打磨
天花墙面底漆施工
公共部分的湿业可以同时穿插进行,过程中要统筹与室内作业错开楼层

2、厨房施工顺序安排:

厨房门坎石安装——厨房门底框安装——墙砖放线排版——墙砖粘贴(底层不铺)——地面放线排版——地砖铺贴——墙砖收口——煤气管道安装(明装)——橱柜测量尺寸——天花龙骨安装 ———封天花装饰板

厨柜背面、地面的不需要贴墙、地砖

橱柜尺寸测量可以在湿作业前完成,但要注意预留墙、地砖厚度

开工前完成给水打压、穿电线,线盒及给水口预留位置核查完成

3、卫生间工序安排

施工前闭水——墙面放线、排版——墙砖(石材)铺贴——浴缸安装——地面放线排版——地砖铺贴——淋浴间石材铺装——墙砖收口—淋浴屏、浴室柜尺寸测量—地漏收口、墙面检查安装–闭水渗漏检查—天花龙骨安装—天花封板

施工前检查排水系统通畅、给水管打压不漏.排水管井要设置检查口

公共部分的湿业可以同时穿插进行,过程中要统筹与室内作业错开楼层

4、厅房施工顺序

轻质隔墙、天花吊顶、角线——门槛石、窗台石安装——木门底框安装——刮第一遍腻子施工——厅地砖施工——厅踢脚线安装——刮第二遍腻子——腻子第一遍打磨——腻子第二遍打磨——刷底漆

门套线处踢脚收口待门套线安装完后再施工
为什么门槛石、窗台石最先施工?
1、安装完门槛再安装木门底框,保证木门底框不直接落地,利于防潮
2、安装完窗台石再刮腻子,有利于窗台石边收口
3、门槛石、窗台石先于地砖施工,避免门槛石、窗台搬运对地砖的损坏。
为什么在湿作业阶段没有做到每户封闭管理?
1、湿作业阶段材料用量大且斗车进出频繁,装好入户门后很容易造成损坏,不利成品保护。
2、装临时门做到每户封闭管理会增加费用。
3、湿作业阶段大量的泥水活施工,成品保护及防盗没有部品安装阶段要求高,没有必要每户封闭管理。

04、部品安装阶段

为什么等木门底框安装完毕后才开始腻子施工?

底框先安装便于提前发现门洞洞口偏差、提前修补
底框先安装便于控制腻子在门洞口的收边位置

为什么等地砖施工完后再施工底层墙砖?

做到墙地砖收口位置墙砖压地砖

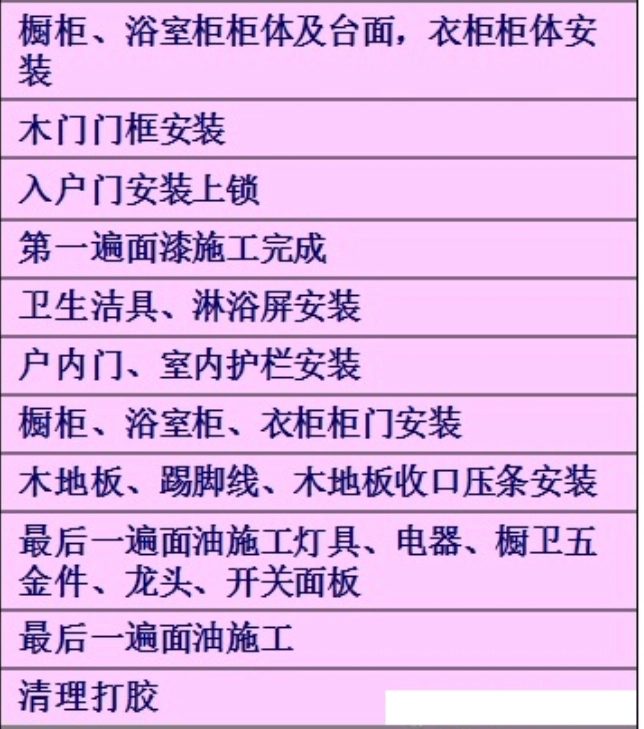

1、部品安装阶段工作顺序

部品安装阶段工作顺序

2、木门安装

木门安装

入户门安装上锁是很重要的工序,从此进入房间需要办理移交手续。

第一阶段:移交门洞阶段。木门单位最好在土建单位移交场地时就参与门洞的移交,具体负责门洞尺寸移交,这样加工制作就比较从容。
第二阶段:底框安装阶段。稍微高级一些的木门均设有底框。底框对于泥水收边、大有好处。尽早将底框安装起来,泥工就知道该做到什么位置,收口就不容易出现错误。
第三阶段:门套安装阶段,也是早一些好,门槛石装完,门套就应该上马了。注意此时一定要注意门贴脸先装完,不然乳胶漆没有办法收口,对进度影响明显。
第四阶段:门扇、木门五金安装。安装完毕后要进行调试,门扇与门缝间隙均匀严密,门扇开启的力度适中,门吸吸力要保证撞击时门扇不回弹。

3、橱柜安装

橱柜安装

第一阶段:尺寸复核阶段。厨房尽空存在误差,在橱柜生产前需要复核尺寸。
第二阶段:湿作业成后,厨房内部基本清爽,橱柜就开始安装,但只需要安装底框、不易损坏的台面。通常此时会产生比较多的垃圾,早一天完成,工地里面也早一些干净起来。
第三阶段:安装洗菜盆、橱柜门扇、抽油烟机
第四阶段:安装容易丢失的五金,以及灶台

4、木地板施工

木地板施工

平整度:木地板安装基底面平整度小于3毫米,基底不平木地板会空鼓、踩踏起翘。
方正度:房间方正度要控制在6毫米。不方正的房间木地板安装后大小头一目了然,观感很差。

施工安排:泥水全部完工,木门安装完毕,乳胶漆仅仅剩下一遍或者剩下点补工序时,木地板就必须进场了。插座、线盒盖板施
工安排:腻子打磨平整,刷完底漆后就要开始安装插座、线盒面板。太早会影响线盒周边腻子打磨施工,也不利于插座成品保护,太迟对不利于插座周边涂料收口。

5、插座、线盒盖板

施工安排:腻子打磨平整,刷完底漆后就要开始安装插座、线盒面板。太早会影响线盒周边腻子打磨施工,也不利于插座成品保护,太迟对不利于插座周边涂料收口。

6、重点工作

封闭管理:湿作业完成后,当门框、橱柜浴室柜衣柜柜体安装完毕,门扇运抵房间后,没有大件材料搬运,这时候入户门安装上锁封闭管理,工作面移交的方式,木门、衣柜、橱柜、木地板、五金、涂料等工种流水进入,通过场地交接明确管理、清洁、成品保护责任。场地
移交管理:封闭管理后,装修总包项目部要制定详尽作业计划,每天召开协调会,明确各工种流水进入房间的时间表,看护人员更具此表组织场地移交,提供开门、检查、关门、再检查的工作。
防盗:此阶段很容易发生盗窃事件,电线、各种五金件都可成为被盗的对象。
成品保护:此时装修处于收尾阶段,各种成品多,工序交叉实施频繁,成品保护要重点控制。

入户门安装上锁,加强成品保护、防止偷盗的有效措施

04、检查、整改、验收、移交阶段

0、验收移交阶段工作安排

给水管第2次试水打压(安装水龙头、花洒之前)

模拟验收整改

清洁开荒(迎接业主开放日)

业主开放日

整改关闭业主提出的质量问题

清洁开荒

交付

此阶段施工量虽然不大,但要花费的管理精力一点不少

1、第二给水管打压

为什么要做第二次打压:
1、装修施工过程中会损坏给水管,所以在装修施工完毕后,要再次打压检查给水管渗漏,确保万无一失。
2、明确给水管渗漏的保修责任,给水管由土建总包敷设,在移交准备阶段通过打压合格移交装修单位,装修施工阶段给水管渗漏由装修单位负责整改,装修完工后通过打压将给水管保修责任移交土建总包,业主入伙后如果出现渗漏问题,返修责任由土建总包拯但。
工作压力:给水管的工作压力一般为0.35MP,水管打压压力一般0.6~0.8MP。
介入时间:第二次打压安排在五金水龙头安装前,因为安装水龙头后存在龙头本身渗水,打压压力无法保持的问题。

2、业主开放日

一般安排在交付前25天,要预留业主所提质量问题的整改及交付前清洁开荒时间,开放日前模拟验收问题要整改完成,现场必须清洁干净。

业主开放日的质量问题要100%记录,在交付前必须100%整改关闭。

3、交付

为入伙接待做一个详细的策划,交付流程、接待场地布置、陪同验房的人员安排、咨询解答等等。

制定质量问题的应急处理预案

施工工序的合理穿插

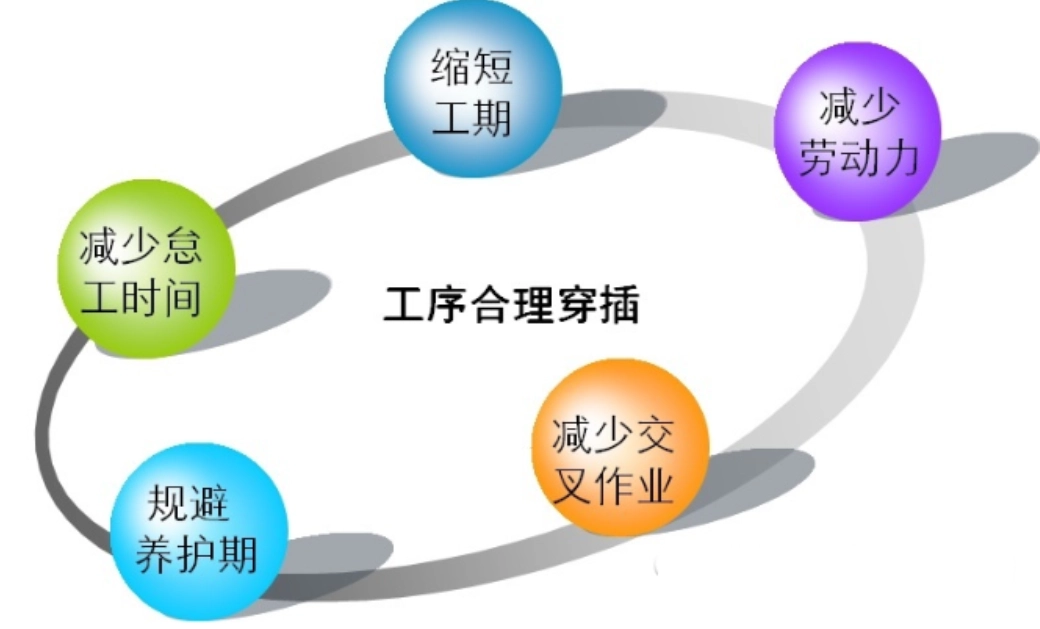

01、工序穿插的意义

工序穿插的意义

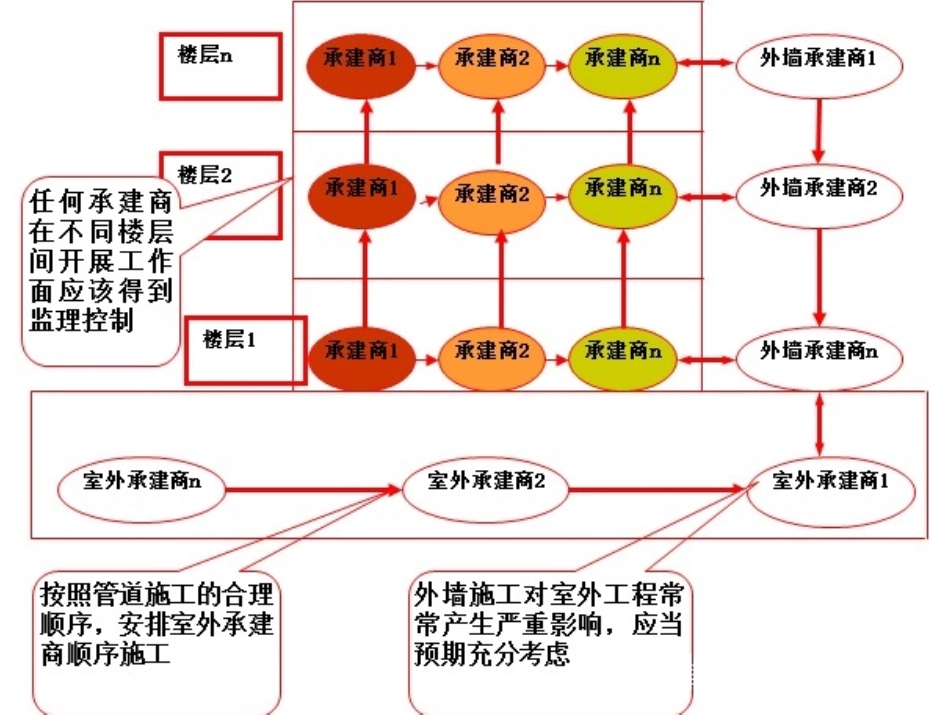

02、工序穿插的组织方式

工序穿插的组织方式

工序合理穿插首先是一种有序的组织方式,然后才表现为某些技术手段。

合理穿插的基础是计划。

计划的内在要求是协调。

所谓协调,就是合理调度资源,减少资源之间及资源内部的冲突。

协调的基本方法是使各工序“在空间上分离,在时间上错开”。

工序穿插交接及施工指令单是现场管理的常用手段

关键工序节点控制

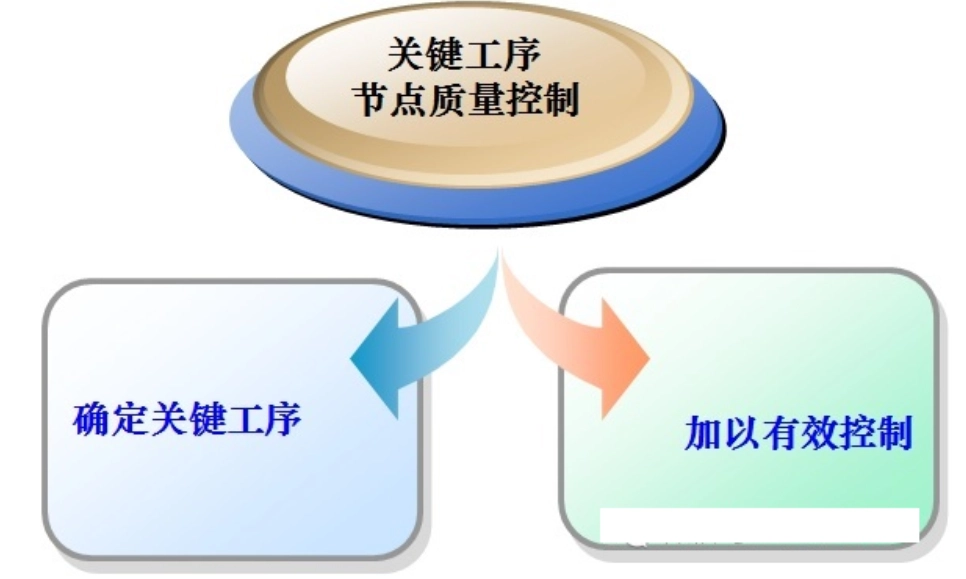

01、关键节点质量控制的着眼点

关键节点质量控制的着眼点

02、关键工序

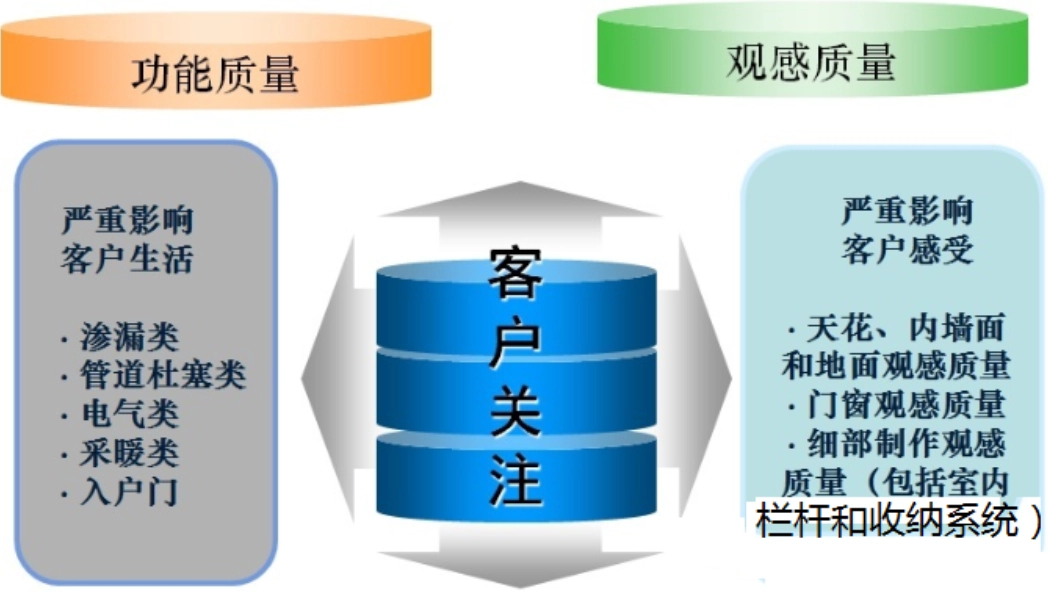

关键工序

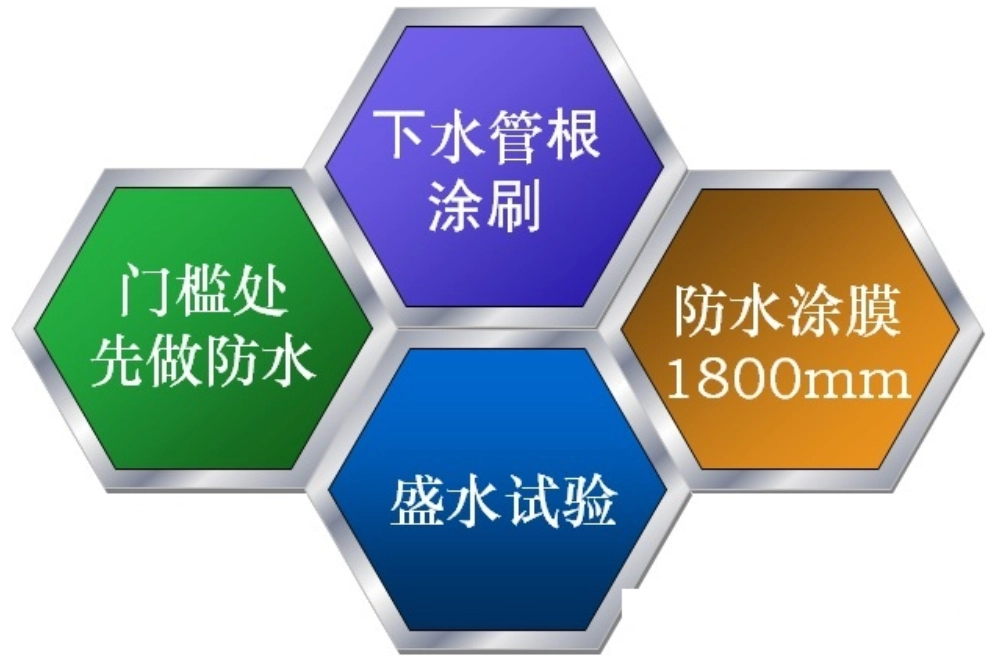

03、卫生间防水

卫生间防水

05、加强施工过程中的检查和交接验收

加强施工过程中的检查和交接验收

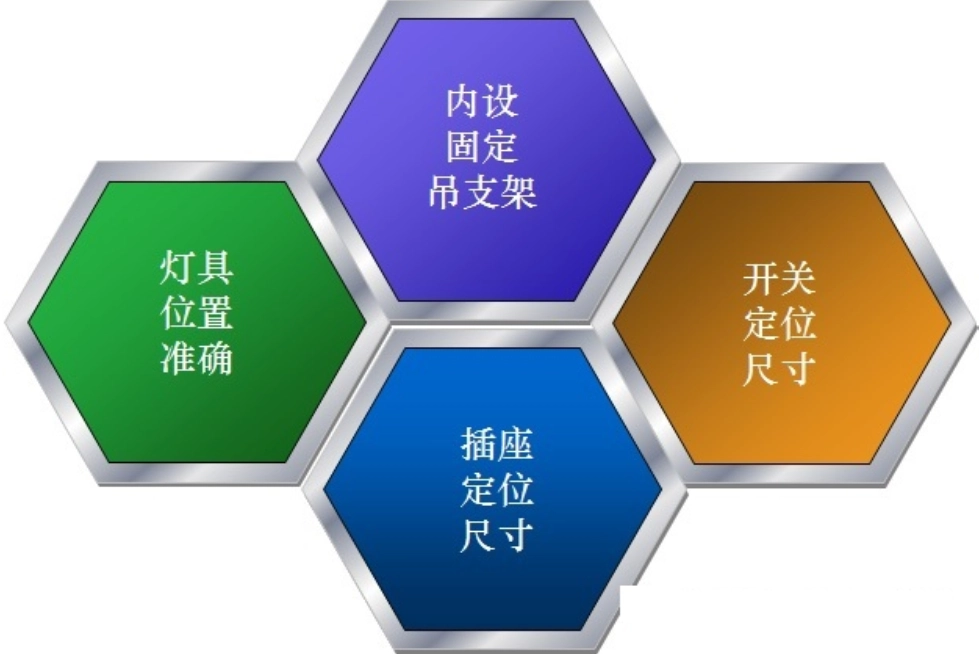

06、电器安装质量控制电器安装

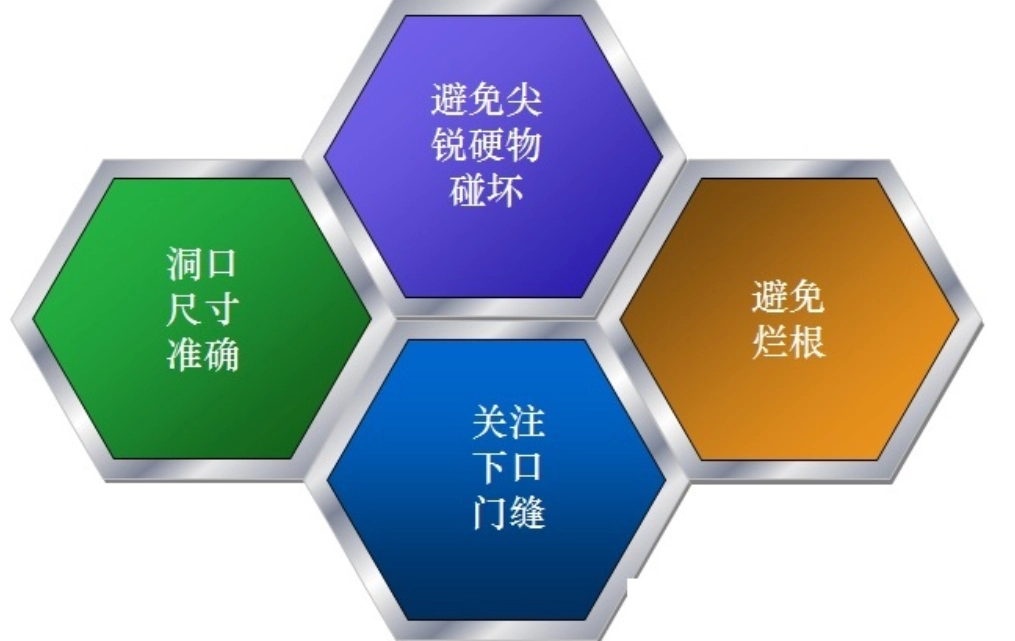

07、门安装质量控制

门安装

08、木地板安装质量控制

木地板质量控制

PPT版下载地址

本文附件下载地址

下载链接:https://pan.baidu.com/s/1Tqp5KLbIrbNcv5mJcSglwQ

提取码,获取方式如下

输入验证码 查看隐藏内容:

扫描二维码关注本站微信公众号或者在微信里搜索:建筑一生
回复 1002 获取验证码
weixin

验证码获取教程(如您不知如何操作,请点击

声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!

联系方式:发送邮件coyis@qq.com

如有侵权,请联系删除 建筑一生 » 精装修房施工工序管理标准
评论 (0)

本站公众号

contact

建工计算器

contact
