当前位置: 建筑一生 » 技术储备 » 工程造价 » 正文

2025年一级造价工程师考试《建设工程计价》真题及解析

一、真题及解析

第1题 单项选择题 (每题1分,共60题,共60分)

1、 关于建设期利息的构成和计算,下列说法正确的是(  )。
A. 包括利率、汇率调整等增加的费用
B. 包括代理机构向贷款方收取的转贷费、担保费、管理费
C. 年初发放前提下,本年利息=(上年末累计贷款本金+本年贷款)×年利率
D. 分年均衡发放前提下,所有利息均按半年计息
答案: B
解析:选项A错误,利率、汇率调整等增加的费用属于价差预备费的内容,而不是建设期利息。
选项B正确,利用国外贷款的利息计算中,年利率应综合考虑贷款协议中向贷款方加收的手续费、管理费、承诺费,以及国内代理机构向贷款方收取的转贷费、担保费和管理费等。
选项C错误,年初发放前提下,本年利息=(上年末累计贷款本金与利息之和+本年贷款)×年利率选项D错误,分年均衡发放前提下,当年借款按半年计息,上年借款按全年计息。
2、 某建设期为2年的工程项目建设投资为10000万元,工程建设其他费为1500万元,预备费为450万元,建设期初贷款4000万元,贷款年利率为4%;流动资金为200万元。该项目的固定资产投资额为(  )万元。
A. 10326.4
B. 10526.4
C. 12270.0
D. 12276.4
答案: A
解析:建设期利息:4000×(1+4%)2-4000=326.4万元
固定资产投资额=建设投资+建设期利息=10000+326.4=10326.4万元

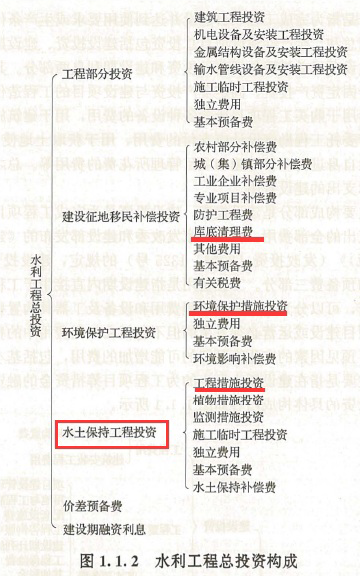

3、 根据水利工程总投资构成的规定,可列入水土保持工程投资的是(  )。
A. 建设用地用海费
B. 环境保护措施费
C. 工程措施投资
D. 库底清理费
答案: C
解析:
2025年一级造价工程师考试《建设工程计价》真题及解析

4、 某批进口运输设备到岸价为1500万元,关税税率为20%,消费税税率为10%,增值税税率为13%。该批运输设备进口环节增值税为(  )万元。
A. 255.67
B. 257.40
C. 260.00
D. 270.83
答案: C
解析:到岸价=1500万元
关税=1500×20%=300万元
消费税=(1500+300)/(1-10%)×10%=200万元
进口环节增值税额=(到岸价+关税+消费税)×增值税税率=(1500+300+200)×13%=260万元
5、 关于国产设备及工器具购置费的构成及计算,下列说法正确的是(  )。
A. 国产非标准设备的各项成本费用中均应包含增值税进项税
B. 包装费不能作为非标准设备原价中利润的计算基数
C. 设备采购人员的工资不得计入设备运杂费
D. 工器具及生产家具购置费中包含未达到固定资产标准的设备购置费
答案: D
解析:选项A错误,虽然在计算设备原价时会包括增值税,但这里的增值税指的是销项税额,而不是进项税额。进项税额在某些情况下可以抵扣,但在计算设备原价时并不包含进项税额。
选项B错误,包装费是国产非标准设备原价中的一项费用,可以作为利润的计算基数之一。
选项C错误,设备采购人员的工资属于采购与仓库保管费的一部分,应计入设备运杂费。
选项D正确,工器具及生产家具购置费是指新建或扩建项目保证初期正常生产必须购置的没有达到固定资产标准的设备、仪器、工卡模具、器具、生产家具和备品备件等的购置费用。
6、 下列费用应计入人工工日单价的是( )。
A. 差旅交通费
B. 工人实名制管理费
C. 工会经费
D. 劳动力招募费
答案: C
解析:人工工日单价,是指直接从事建筑安装工程施工的生产工人在每个工作日的工资、津贴、奖金、加班加点工资、特殊情况下支付的工资以及社会保险费、住房公积金、劳动保护费、职工福利费、工会经费、职工教育经费等。选项C正确
选项A属于企业管理费,选项B属于措施项目费,选项D属于企业管理费中的其他管理费。
7、 下列与设备仪器相关的费用中,应计入建筑安装工程费中企业管理费的是(  )。
A. 建设单位研究试验设备的使用费
B. 工程设备费
C. 施工仪器仪表使用费
D. 现场办公设备和仪器的维修费
答案: D
解析:选项A错误,建设单位研究试验设备的使用费属于工程建设其他费用中的研究试验费。
选项B错误,工程设备费属于材料费。
选项C错误,施工仪器仪表使用费属于施工机具使用费。
选项D正确,现场办公设备和仪器的维修费属于企业管理费中的固定资产使用费。
8、 下列费用中,应计入安全生产措施费的是(  )
A. 工程有害气体监测和通风费用
B. 现场污染源控制费用
C. 治安综合治理费用
D. 现场配备医药保健器材费用
答案: A
解析:选项A正确,工程有害气体监测和通风费用属于安全生产措施费。
选项B错误,现场污染源控制费用属于环境保护费。
选项C错误,治安综合治理费用属于文明施工费。
选项D错误,现场配备医药保健器材费用属于文明施工费。
9、 下列工程建设其他费用中,应从项目建设管理费中列支的是( )。
A. 可行性研究费
B. 运营人员培训及提前进场费
C. 咨询机构服务费
D. 竣工验收费
答案: D
解析:项目建设管理费是指项目建设单位从项目筹建之日起至办理竣工财务决算之日止发生的管理性质的支出。包括工作人员薪酬(由原单位支付薪酬的除外)及相关费用、办公费、办公场地租用费、差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、招募生产工人费、技术图书资料费(含软件)、业务招待费、竣工验收费和其他管理性质开支。选项D正确
选项AC属于工程咨询服务费,选项B属于生产准备费。
10、 关于工程建设其他费用中研究试验费的构成,下列说法正确的是(  )。
A. 不包括验证设计参数的研究费
B. 包括新产品试制费
C. 不包括施工单位技术革新试验费
D. 包括重要科研补助费
答案: C
解析:研究试验费是指为建设项目提供或验证设计参数、数据、资料等进行必要的研究试验,以及设计规定在建设过程中必须进行试验、验证所需的费用。选项A错误
在计算时要注意不应包括以下项目:
(1)应由科技三项费用(即新产品试制费、中间试验费和重要科学研究补助费)开支的项目。选项BD错误
(2)应在建筑安装费用中列支的施工企业对建筑材料、构件和建筑物进行一般鉴定、检查所发生的费用及技术革新的研究试验费。选项C正确
(3)应由勘察设计费或工程费用中开支的项目。
11、 某建设项目建设期初预计的工程费和工程建设其他费分别为6000万元和700万元,基本预备费率为5%,投资在建设期2年内平均支出且均衡发放,若年投资价格上涨率为2%,则该项目预备费总额为(  )万元。
A. 440.35
B. 475.70
C. 476.05
D. 542.11
答案: C
解析:基本预备费=(6000+700)×5%=335万元
静态投资额=6000+700+335=7035万元
第一年价差预备费=7035×50%×【(1+2%)0+1-0.5-1】=35万元
第二年价差预备费=7035×50%×【(1+2%)0+2-0.5-1】=106.05万元
预备费总额=335+35+106.05=476.05万元
12、 关于分部组合计价的原理,下列说法正确的是(  )。
A. 工程计价的基本原理是单价的确定和总价的汇总
B. 工程组价包括工料机消耗量计算和工程单价确定两个环节
C. 工程单价分为工料单价和综合单价
D. 工程总价的汇总方法分为综合单价法和工料单价法
答案: C
解析:选项A错误,工程计价的基本原理是项目的分解和价格的组合。
选项B错误,工程组价包括工程单价的确定和总价的计算。
选项C正确,工程单价分为工料单价和综合单价。
选项D错误,工程总价的汇总方法分为实物量法和单价法,单价法又包括综合单价法和工料单价法。

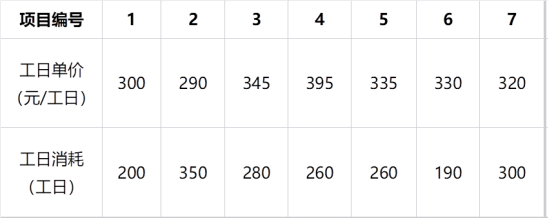

13、 下表是从20个工程项目造价资料中随机抽取的7个项目的某单位分项工程人工工日单价及消耗量,采用数据统计法编制的该分项工程工日价格指标应是(  )。
2025年一级造价工程师考试《建设工程计价》真题及解析
A. 326.00
B. 327.15
C. 329.67
D. 330.71
答案: C
解析:数据统计法计算工料价格指标,应采用加权平均法。工日价格指标
=(300×200+290×350+345×280+395×260+335×260+330×190+320×300)/(200+350+280+元/工日

14、 关于其他项目清单费用构成和计算,下列方法正确的是(  )。
A. 专业工程暂估价为以项计算的不含增值税价格
B. 计日工综合单价为该计日工项目发生的分部分项工程价格,不含其措施项目费
C. 暂列金额以暂估价为计价基础按费率计算
D. 直接发包的专业工程的总承包服务费宜以项计量
答案: D
解析:选项A错误,专业工程暂估价采用总价计价方式计价,以项计算含增值税的价格。
选项B错误,计日工综合单价应为完成相应清单项目单位数量不含增值税的价格,包括随时、少量完成计日工项目所需的费用,同时也包含了计日工项目发生的措施项目费用。
选项C错误,暂列金额可采用费率或总价计价方式计价,以其计算基础乘以费率或以项计算清单项目价格。
选项D正确,发包人提供材料、专业分包工程的总承包服务费应分别列项,可按项或费率计量。按费率计量的,宜以暂估价作为计价基础;直接发包的专业工程的总承包服务费宜以项计量。
15、 关于工程总承包项目清单的编制,下列说法正确的是(  )。
A. 包括工程项目清单、措施项目清单、其他项目清单和增值税清单
B. 可行性研究或方案设计后的项目清单编码通常由四级编码组合而成
C. 初步设计后的项目清单通常分解至单位工程
D. 初步设计后的项目清单编码由六级编码组合而成
答案: B
解析:选项A错误,项目清单包括建筑工程费项目清单、设备购置费、安装工程费项目清单、工程总承包其他费项目清单和预备费项目清单等。
选项B正确,可行性研究或方案设计后的项目清单通常只分解至单位工程,其项目清单编码通常是由四级编码组合而成的。
选项C错误,初步设计后项目清单通常分解到扩大分部和扩大分项工程。
选项D错误,初步设计后的项目清单编码由七级编码组合而成。
16、 用1:1水泥砂浆贴500mmx500mmx5mm瓷砖地面,结合层厚度为10mm,灰缝宽为2mm。瓷砖损耗率为2%,砂浆损耗率为1%。则每100m²瓷砖地面中瓷砖和砂浆的消耗量分别为(  )。
A. 405块、1.014m3
B. 405块、1.015m3
C. 408块、1.010m3
D. 408块、1.012m3
答案: A
解析:100m²瓷砖的净用量=100/(0.5+0.002)×(0.5+0.002)=397块
100m²瓷砖的消耗量=397×(1+2%)=405块
100m²砂浆的净用量=【100-(0.5×0.5×397)】×0.005+100×0.01=1.00375m3
100m²砂浆的消耗量=1.00375×(1+1%)=1.014m3
17、 某施工机械循环工作一次各循环组成部分的正常延续时间分别为10min、15min、6min、9min,交叠时间为2min,每次循环产量为15m3,机械在一个台班内纯工作时间为6.4h,该机械产出1000m3的机械台班消耗量是(  )台班。
A. 6.60
B. 6.94
C. 7.29
D. 8.22
答案: A
解析:一次循环的正常延续时间=10+15+6+9-2=38(min)
1h循环次数=60/38=1.579(次)
1h正常生产率=1.579×15=23.685(m3)
台班产量定额=23.685×6.4=151.584(m3/台班)
1000m3的机械台班消耗量=1000/151.584=6.60(台班)
18、 关于材料单价的内涵和计算,下列说法正确的是(  )。
A. 是指从来源地到施工工地仓库形成的综合平均单价
B. 运杂费中包含外埠中转运输过程中发生的费用和过境过桥费
C. “两票制”支付方式下,材料原价按9%扣除增值税进项税额
D. 采购及保管费中包含运输和仓储损耗费
答案: B
解析:选项A错误,材料单价是指建筑材料从其来源地运到施工工地仓库直至出库形成的综合平均单价,而不是仅到施工工地仓库。
选项B正确,材料运杂费含外埠中转运输过程中所发生的一切费用和过境过桥费用,包括调车和驳船费、装卸费、运输费及附加工作费等。
选项C错误,所谓“两票制”材料,是指材料供应商就收取的货物销售价款和运杂费向建筑业企业分别提供货物销售和交通运输两张发票的材料。在这种方式下,运杂费以接受交通运输与服务适用税率9%扣除增值税进项税额。
选项D错误,采购及保管费包括采购费、仓储费、工地保管费和仓储损耗,但并不包含运输损耗费。
运输损耗费是单独计算的部分。
19、 采用类似工程预算法编制某拟建工程概算。已完工类似工程的单方造价为5000元㎡,其中人工、材料、施工机具使用费分别占工程造价的18%、50%和12%,拟建工程地区与类似工程地区人工、材料、施工机具使用费差异系数分别为1.02、1.05和1.01。假定以工料机费用之和为基数取费,综合费率为25%。则该拟建工程综合单价是(  )元/㎡。
A. 4149
B. 5000
C. 5149
D. 5186
答案: D
解析:拟建工程综合单价
=5000×(18%×1.02+50%×1.05+12%×1.01)×(1+25%)=5186.25元/㎡
20、 某施工机械预算价格为20万元,可耐用1000台班,寿命期内检修次数为4次,一次检修费为2000元,燃料动力费为10元/台班,残值率为5%。需配司机1人,年制度工作日为250天,年工作台班为200台班,人工工日单价为260元,以上费用及价格均不含增值税可抵扣进项税额。若不发生其他费用,则该施工机械的台班单价为(  )/台班。
A. 470
B. 533
C. 480
D. 543
答案: B
解析:折旧费=20×10000×(1-5%)/1000=190元/台班
检修费=2000×4/1000=8元/台班
燃料动力费=10元/台班
人工费=260×【1+(250-200)/200】=325元/台班
施工机械的台班单价=190+8+10+325=533元/台班
21、 关于概算指标的内容及编制,下列说法正确的是(  )。
A. 概算指标通常以分部工程为对象编制
B. 其费用和消耗量指标主要来自概算定额
C. 分为建设项目综合概算指标和单项工程概算指标两种形式
D. 列表形式包括示意图、工程特征、经济指标、构造内容和工程量指标
答案: D
解析:选项A选项错误,概算指标通常以单位工程为对象编制。
选项B错误,概算定额以现行预算定额为基础,通过计算之后才综合确定出各种消耗量指标,而概算指标中各种消耗量指标的确定,则主要来自各种预算或结算资料。
选项C错误,概算指标的表现形式。综合概算指标和单项概算指标。
选项D正确,列表形式包括示意图、工程特征、经济指标、构造内容和工程量指标。

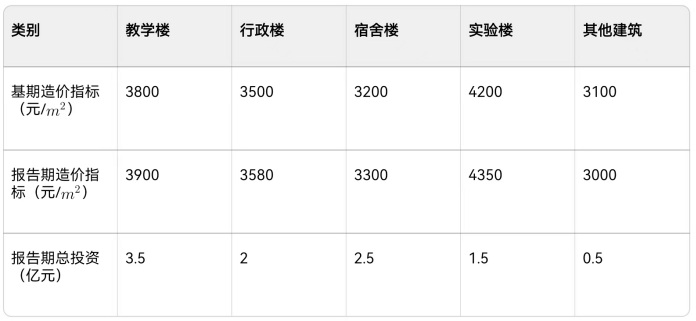

22、 某地区2025年上半年新建学校的教学楼、行政楼、宿舍楼、实验楼、其他建筑的基期报告期造价指标及总投资额如下表所示。则该地区新建学校的报告期造价综合指数是(  )。
2025年一级造价工程师考试《建设工程计价》真题及解析
A. 1.017
B. 1.019
C. 1.025
D. 1.026
答案: C
解析:造价综合指数
=(3900/3800×3.5+3580/3500×2+3300/3200×2.5+4350/4200×1.5+3000/3100×0.5)/(3.5+2+2.5+1.5+0.5)

23、 关于项目建设地区和建设地点的选择,下列说法正确的是(  )。
A. 项目应安排在距原料、燃料提供地和产品消费地等距离范围内
B. 为发挥”集聚效益”,工业项目应遵循尽可能聚集的原则
C. 建设地点应尽量靠近交通运输和水电供应等条件好的地方
D. 选择建设地点时的费用分析指的是对项目多方案的投资费用的比较分析
答案: C
解析:选项A错误,靠近原料、燃料提供地和产品消费地的原则。但这一原则并不是意味着项目安排在距原料、燃料提供地和产品消费地的等距离范围内,而是根据项目的技术经济特点和要求,具体对待。
选项B错误,虽然工业项目适当聚集可以发挥“集聚效益”,但并不是说工业项目应遵循尽可能聚集的原则。
选项C正确,建设地点应尽量靠近交通运输和水电供应等条件好的地方。这样可以减少运输费用,降低生产成本,并且便于施工和运营。
选项D错误,选择建设地点时的费用分析不仅仅是对项目多方案的投资费用的比较分析,还包括对运营费用、环境影响、社会效益等多方面的综合分析。
24、 我国建设项目可行性研究阶段,要求投资估算精度误差控制在(  )以内。
A. ±10%
B. ±15%
C. ±20%
D. ±30%
答案: A
解析:可行性研究阶段的投资估算,对投资估算精度的要求为误差控制在±10%以内。
25、 某地2025年拟建一月产5万片集成电路生产线项目。经调研该地区2021年已建成的月产3万片同类产品项目的静态投资为130亿元。该地区2021年至2025年工程造价平均每年递增5%,预计2025年起的2年建设期内工程造价每年递增2%。生产能力指数为0.9,采用生产能力指数法估算该拟建项目的静态投资为(  )亿元。
A. 247.05
B. 237.02
C. 260.35
D. 250.24
答案: D
解析:静态投资=130×(5/3)0.9×(1+5%)4=250.24亿元
26、 关于可行性研究阶段投资估算方法,下列说法正确的是(  )。
A. 对投资有重大影响的主体工程应细化到单位工程估算书
B. 可行性研究阶段建设项目投资估算原则上应采用指标估算法
C. 设备购置费根据项目主要设备表及价格费用资料按类估算
D. 基本预备费率的大小与估算中所采用的各项估算指标无关
答案: B
解析:选项A错误,对于对投资有重大影响的主体工程,应估算出分部分项工程量,套用相应综合单价进行编制,而不是细化到单位工程估算书。
选项B正确,为了保证编制精度,可行性研究阶段建设项目投资估算原则上应采用指标估算法。
选项C错误,设备购置费根据项目主要设备表及价格、费用资料编制,工器具及生产家具购置费按设备费的一定比例计取。对于价值高的设备应按单台(套)估算购置费,价值较小的设备可按类估算,国内设备和进口设备应分别估算。
选项D错误,本预备费率的大小,应根据建设项目的设计阶段和具体的设计深度,以及在估算中所采用的各项估算指标与设计内容的贴近度、项目所属行业主管部门的具体规定确定。
27、 关于工业建设项目建筑设计阶段影响工程造价的主要因素,下列说法正确的是(  )。
A. 在建筑面积不变的情况下,建筑层高的增加会引起各项费用的减少
B. 室内外高差过大,建筑物工程造价提高
C. 不影响建筑物结构形式的楼层增加,会提高单位建筑面积造价
D. 建筑周长系数越高,设计越经济
答案: B
解析:选项A错误,在建筑面积不变的情况下,建筑层高的增加会引起各项费用的增加,而不是减少。
选项B正确,室内外高差过大,则建筑物的工程造价提高;高差过小又影响使用。
选项C错误,如果增加一个楼层不影响建筑物的结构形式,单位建筑面积的造价可能会降低。但是当建筑物超过一定层数时,结构形式就要改变,单位造价通常会增加。
选项D错误,建筑周长系数越高,设计越不经济。
28、 关于设计概算的含义和作用,下列说法正确的是(  )。
A. 经批准的设计概算可根据批复的竣工决算做最后一次调整
B. 设计概算中的动态投资是评价和选择设计方案的依据
C. 通过设计概算与竣工结算对比,可以分析和考核建设项目投资效果
D. 初步设计概算未经批准的政府投资项目不能列入年度固定资产投资计划
答案: D
解析:选项A错误,经批准的设计概算一般不得调整。如果需要调整,必须经过严格的审批程序,并且通常不是根据批复的竣工决算做最后一次调整。
选项B错误,设计概算中的静态投资是评价和选择设计方案的依据,而动态投资是项目筹措、供应和控制资金使用的限额。
选项C错误,通过设计概算与竣工决算对比,可以分析和考核建设项目投资效果的好坏,而不是与竣工结算对比。
选项D正确,初步设计概算未经批准的政府投资项目不能列入年度固定资产投资计划。
29、 关于施工图预算,下列说法正确的是(  )。
A. 具体指基于施工图纸依据政府发布的预算定额等编制的计价文件
B. 在投标阶段基于施工图纸编制的投标报价不属于施工图预算
C. 随着工程交易时点前移,交易形成的合同价格逐渐代替施工图预算成为造价管控目标
D. 建设项目总预算中的工程建设其他费用预备费,按照概算文件中的相应金额计列
答案: C
解析:选项A错误,施工图预算既可以是基于施工图纸,按照政府发布的预算定额、取费标准、各类工程计价信息等编制的计划或预期价格,也可以是工程中标后施工企业根据自身的企业定额、资源市场价格以及市场供求及竞争状况计算得到的实际预算价格。
选项B错误,在投标阶段基于施工图纸编制的投标报价可以视为一种施工图预算。
选项C正确,随着工程交易时点前移,越来越多的项目在施工图设计完成前已经完成了发承包过程。
因此,在工程造价管理体系中,出现了由双方交易形成的合同价格逐渐代替施工图预算作为造价管控目标的发展趋势。
选项D错误,施工图预算主要针对建筑安装工程费用、设备及工器具购置费等进行详细计算。工程建设其他费用和预备费等内容在施工图预算中并不单独列出,而是在汇总时一并考虑。
30、 关于招投标过程中相关工作时间的要求,下列说法正确的是(  )。
A. 投标准备时间,最短不得少于20天
B. 招标文件的澄清应在投标截止时间20天前以书面形式发给所有投标人
C. 招标人对已发出招标文件的必要修改,应在投标截止时间20天前进行
D. 招标人重新公布最高投标限价的,应延长投标截止时间
答案: A
解析:选项A正确,投标准备时间,是指自招标文件开始发出之日起至投标人提交投标文件截止之日止的期限,最短不得少于20天。
选项B错误,招标文件的澄清应在规定的投标截止时间15天前以书面形式发给所有获取招标文件的投标人。
选项C错误,招标人若对已发出的招标文件进行必要的修改,应当在投标截止时间15天前进行。
选项D错误,如果招标人根据最高投标限价复查结论需要修订及重新公布最高投标限价,且重新公布之日距原投标截止期不足15天的,应延长投标截止期。
31、 关于分部分项工程和措施项目清单准确性、完整性的责任划分,下列说法正确的是(  )。
A. 总价合同已标价分部分项工程项目清单的责任应由发包人承担
B. 单价合同分部分项工程项目清单的责任应由承包人承担
C. 总价合同措施项目清单的责任应由发包人承担
D. 单价合同措施项目清单的责任应由承包人承担
答案: D
解析:选项A错误,采用总价合同的工程,已标价分部分项工程项目清单的准确性、完整性应由承包人负责。
选项B错误,采用单价合同的工程,分部分项工程项目清单的准确性、完整性应由发包人负责。
选项C错误,选项D正确,无论是采用单价合同还是总价合同,措施项目清单的完整性及准确性均应由承包人负责。
32、 关于工程总承包评标中采用的经评审的最低投标价法,下列说法正确的是(  )。
A. 详细评审包括承包人建议书评审、承包人实施方案评审和付款条件评审
B. 经评审的投标价相等,投标报价也相等的,应由招标人确定中标人
C. 初步评审包括形式评审、资格评审、响应性评审三个方面
D. 评标委员会按照经评审的投标价由低到高的顺序推荐中标候选人,或根据招标人授权直接确定中标人
答案: D
解析:选项A错误,详细评审主要包括对招标文件中规定的量化因素及标准进行价格折算,从而得到各标书经评审的投标价。具体量化因素包括付款条件等,但并不单独列出承包人建议书评审和承包人实施方案评审。这些内容通常在初步评审中进行。
选项B错误,经评审的投标价相等时,投标报价低的优先;投标报价也相等的,优先条件由招标人事先在招标文件中确定,而不是由招标人临时决定。
选项C错误,初步评审标准包括形式评审标准、资格评审标准、响应性评审标准、承施工组织设计和项目管理机构评审标准方面,而不仅仅是形式评审、资格评审和响应性评审三个方面。
选项D正确,评标委员会按照经评审的投标价由低到高的顺序推荐中标候选人,或根据招标人授权直接确定中标人。
33、 下列其他项目清单各组成部分中,其价款包含增值税的是(  )。
A. 暂列金额
B. 专业工程暂估价
C. 计日工
D. 总承包服务费
答案: B
解析:专业工程暂估价是指发包人在工程量清单中提供的,在招标时暂不能确定工程具体要求及价格而预估的含增值税的专业工程费用。
34、 在参考类似工程、通过市场询价编制最高投标限价时,最终选定价格数据的数据来源通常不应少于(  )个。
A. 3
B. 5
C. 7
D. 9
答案: A
解析:采用参考类似工程、市场询价方式确定价格的,最终选定价格数据应保证数据来源达到一定数量标准(通常不应少于3个),施工危险性较大的部分采用数据来源中的最高价进行编制。
35、 关于投标报价编制时的复核工作,下列说法正确的是(  )。
A. 由发包人承担工程量清单缺陷责任的,复核工程量的目的是修改工程量
B. 承包人承担工程量清单缺陷责任的部分,不应对工程量清单进行修改
C. 针对招标工程量清单中工程量的遗漏或错误,均须向招标人提出修改意见
D. 对计划工期存有疑问的,应以书面形式提请招标人澄清或修正
答案: D
解析:选项A错误,由发包人承担工程量清单缺陷责任的部分,复核工程量的目的不是修改工程量。
选项B错误,对于承包人承担工程量清单缺陷责任的部分,可以根据复核结果对工程量清单进行增补列项。
选项C错误,针对招标工程量清单中工程量的遗漏或错误,是否向招标人提出修改意见取决于投标策略。
选项D正确,对计划工期存有疑问的,应按招标文件的规定以书面形式提请招标人澄清或修正。
36、 关于联合体投标的规定,下列说法正确的是(  )。
A. 以联合体牵头人名义提交的投标保证金对联合体各方具有约束力
B. 联合体牵头人仅负责投标阶段的主办工作,实施阶段由各方分别主办
C. 由同一专业的单位组成的联合体按照资质等级较高的单位确定资质等级
D. 联合体各方签订了协议书的,不再提交由所有联合体成员签署的授权书
答案: A
解析:选项A正确,以联合体中牵头人名义提交的投标保证金,对联合体各成员具有约束力。
选项C错误,由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。
选项BD错误,联合体各方应按招标文件提供的格式签订联合体协议书,联合体各方应当指定牵头人,授权其代表所有联合体成员负责投标和合同实施阶段的主办、协调工作,并应当向招标人提交由所有联合体成员法定代表人签署的授权书。
37、 下列情形中,属于投标人相互串通投标的是( )。
A. 招标人明示或者暗示投标人为某特定投标人中标提供方便
B. 不同投标人委托同一单位办理投标事宜
C. 招标人在开标前开启投标文件并将有关信息泄露给其他投标人
D. 投标人之间为谋取中标或者排斥特定投标人而采取的联合行动
答案: D
解析:有下列情形之一的,属于投标人相互串通投标:
1)投标人之间协商投标报价等投标文件的实质性内容;
2)投标人之间约定中标人;
3)投标人之间约定部分投标人放弃投标或者中标;
4)属于同一集团、协会、商会等组织成员的投标人按照该组织要求协同投标;
5)投标人之间为谋取中标或者排斥特定投标人而采取的其他联合行动。选项D正确
选项AC属于招标人与投标人串通投标,选项B属于视为投标人相互串通投标。
38、 关于投标文件存在算术性误差及细微偏差时的修正,在不作为无效投标处理时,下列说法正确的是(  )。
A. 投标总价大小写金额不一致的,应以小写金额为准
B. 投标总价与已标价工程量清单项目总额不一致的,应以清单项目总额为准
C. 投标总价所列暂列金额与招标工程量清单金额不一致的,应按招标工程量清单金额为准
D. 已标价工程量清单项目合价与其清单项目数量乘以综合单价计算结果不一致的,应以合价为准
答案: C
解析:选项A错误,投标函内填报的投标总价大写金额与小写金额不一致的,应以大写金额为准,修正相应的小写金额。
选项B错误,投标人所报的投标总价与已标价工程量清单项目填报的价格累计总额不一致的,应以投标总价为准,修正工程量清单项目报价累计总额。
选项C正确,投标总价中所列的暂列金额、专业工程暂估价、材料暂估价与招标工程量清单内提供的金额不一致的,应以招标工程量清单内提供的金额为准,如不作为无效投标处理的,应按招标工程量清单内提供的金额修正其报价。
选项D错误,投标人所报的已标价工程量清单项目的合价与其清单项目数量乘以综合单价计算结果不一致的,应以清单项目综合单价为准,修正合价。但如相应清单项目的合价除以其工程数量得到的综合单价与已标价工程量清单内相同清单项目的综合单价相符,或清单项目的综合单价小数点有明显错误的,应以清单项目合价为准,修正其综合单价。
39、 关于依法必须招标项目的中标候选人公示,下列说法正确的是(  )。
A. 中标候选人公示时间应不小于5日
B. 招标人只需公示排名第一的中标候选人
C. 公示的内容包括投标人的各评分要素的得分情况
D. 公示的内容包括中标候选人承诺的项目负责人姓名及其相关证书等
答案: D
解析:选项A错误,依法必须进行招标的项目,招标人应当自收到评标报告之日起3日内公示中标候选人,公示期不得少于3日。
选项B错误,招标人需对中标候选人全部名单及排名进行公示,而不仅仅是公示排名第一的中标候选人。
选项C错误,公示的内容不应包括投标人的各评分要素的得分情况。
选项D正确,公示的内容应包括中标候选人按照招标文件要求承诺的项目负责人姓名及其相关证书名称和编号。
40、 关于”评定分离”方法,下列说法正确的是(  )。
A. 定标委员会成员中,招标人在编人员不得超过成员总数的三分之一
B. 招标人的法定代表人参加定标委员会的,不得担任定标委员会组长
C. 目前常用的定标方法包括价格竞争定标法、票决定标法、集体议事法等
D. 定标委员会在必要时可以改变已确定的评标结果
答案: C
解析:选项A错误,定标委员会由招标人负责组建和管理,成员为5人以上单数,本单位在编人员不得少于成员总数的三分之二,而不是不得超过三分之一。
选项B错误,招标人的法定代表人或者主要负责人参加定标委员会的,由其直接担任定标委员会组长。
选项C正确,目前常用的定标方法包括价格竞争定标法、票决定标法、集体议事法等。
选项D错误,定标委员会应当按照招标文件确定的定标因素进行定标并对定标活动及其结果负责,必要时可以要求评标委员会予以澄清或说明,但不得改变已确定的评标结果。
41、 关于工程总承包投标报价,下列说法正确的是(  )。
A. 投标人依据招标文件、项目清单等自主确定投标报价,必要时可低于成本
B. 方案设计后发包的,承包人不负责详细勘察,故报价中不考虑相应费用
C. 当约定了合同价款调整事项时,预备费应按招标文件中列出的金额填写并列入投标总价中,不得变动
D. 采用固定单价合同时,预备费为风险包干费,归承包人所有
答案: C
解析:选项A错误,不得低于成本。
选项B错误,可行性研究报告批准或方案设计后发包,由发包人负责可行性研究勘察和初步勘察;承包人负责详细勘察和施工勘察以及初步设计和施工图设计、专项设计工作,按规定取得相关部门的批准。
选项C正确,当约定了合同价款调整事项时,预备费应按招标文件中列出的金额填写,不得变动,并应列入投标总价中。
选项D错误,当采用固定总价合同时,预备费由投标人自主报价,并应在合同专用条款中约定,预备费为风险包干费用,归承包人所有。

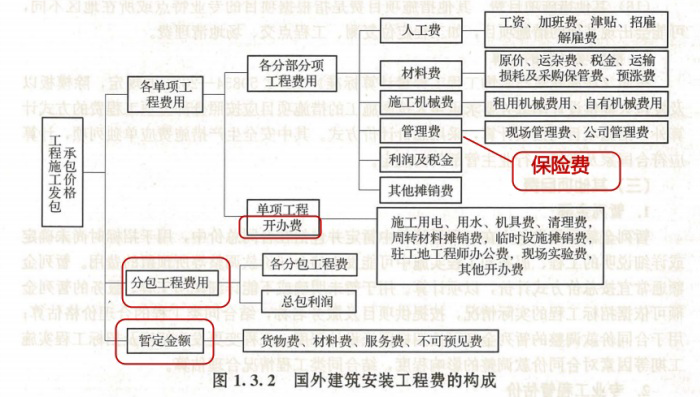

42、 国际工程投标报价时,应计入分项工程单价的是(  )。
A. 分包费
B. 暂定金额
C. 开办费
D. 保险费
答案: D
解析:
2025年一级造价工程师考试《建设工程计价》真题及解析

43、 如果招标工程的招标文件及合同中未对合同基准日进行约定,则该工程合同基准日为(  )。
A. 招标文件发售日前28天
B. 投标截止日前28天
C. 合同签订日前28天
D. 工程开工日前28天
答案: B
解析:如招标文件及合同未约定,招标工程的合同基准日为投标截止日前28天,非招标工程的合同基准日为合同签订日前28天。
44、 因工程变更引起不同变化情况下的综合单价调整,下列变化属于项目特征变化的是(  )。
A. 工程基础的变化
B. 工程高度的变化
C. 施工方法的变化
D. 构件规格的变化
答案: C
解析:与项目特征变化相关的主要包括:
1)材料的变化。
2)施工方法的变化。选项C正确
3)其他项目特征变化。
与施工条件变化相关的因素主要包括:
1)工程基础的变化。选项A错误
2)工程高度的变化。选项B错误
3)构件规格的变化。选项D错误
4)施工季节的变化。
5)在已竣工的区域施工,成品保护措施的变化。
6)在工地进驻限制下施工的变化。
7)材料运输方式的变化。
8)其他施工条件变化。
45、 某工程因发包人责任事件,引起进度计划网络图上的工作X(在关键线路上)与平行工作Y(在非关键线路上)同时发生工期延长其中X工作延长20天,Y工作延长30天,其他工作未受影响。若合同工期为200天,原计划中Y工作的剩余自由时差为4天,受此事件影响的措施项目中期运行总费用为400万元,则此事件影响合同工期引起的措施项目调增价款为(  )万元。
A. 40
B. 48
C. 52
D. 60
答案: C
解析:X工作影响总工期20天,Y工作影响总工期30-4=26天;
措施项目调增价款=延长工期×措施项目中期运行费用/合同工期=26×400/200=52万元。
46、 施工过程结算价款的支付比例不应低于当期施工过程结算价款(  )。
A. 80%
B. 75%
C. 60%
D. 50%
答案: A
解析:合同约定进行施工过程结算的,发承包双方应将按规定计算且已确认的合同价款列入当期施工过程结算,并同期支付施工过程结算价款的支付比例应在合同中约定,不应低于当期施工过程结算价款的80%。
47、 关于新增工程合同价款的确定,下列说法正确的是(  )。
A. 合同单价的确定不考虑与原合同清单工程量的差异带来的采购批量影响
B. 新增工程综合单价应与合同工程相应清单项目的单价保持一致
C. 新增工程的临时设施费应包括延期使用现有临时设施的后期拆除费用
D. 新增工程的措施项目费用应包括与措施项目相关的现场管理人员费用
答案: D
解析:选项A错误,合同单价内包括的人工费、材料费、施工机具使用费的单价与新增工程实施时市场合理价格的差异,以及合同单价对应的清单项目工程量与新增工程相关项目工程量的差异引起的批量或少量采购对人工费、材料费的影响,都应考虑在内。
选项B错误,新增工程综合单价并不一定与合同工程相应清单项目的单价保持一致。
选项C错误,新增工程的临时设施费应包括延期使用现有临时设施及新增工程专用临时设施的费用,但不特别指出后期拆除费用。
选项D正确,新增工程的措施项目费用应包括与措施项目相关的现场管理人员费用。

48、 某建设项目由两个车间组成,各项费用如下表所示。若待分摊的工程勘察费是500万元,则车间二应分摊的工程勘察费是(  )万元。
2025年一级造价工程师考试《建设工程计价》真题及解析
A. 194.4
B. 200.0
C. 205.9
D. 208.3
答案: B
解析:用地与工程准备费、工程勘察和建筑设计费等按建筑工程造价比例分摊。
车间二应分摊的工程勘察费=500×【4000/(6000+4000)】=200万元

49、 下列事件适合采用计日工计价的是(  )。
A. 合同范围内发包人要求的清扫工作
B. 极端变化的工作条件引起的非正常操作
C. 依据施工图纸及合同约定能够计量的增加工程
D. 打开通过检测证明不符合合同要求的隐蔽工程
答案: B
解析:除合同另有约定外,下列工程项目及零星工作可采用计日工计量计价:
(1)不能依据施工图纸、工程变更及合同约定计量规则进行计量的增加工程或替代工程。选项C错误
(2)按发包人要求增加的短工期、零星、有限工程范围、少量工程数量的工程项目。
(3)极端变化的工作条件引起的非正常操作。选项B正确
(4)进行紧急工程引起其他工程损坏的修复。
(5)按发包人要求打开已隐蔽的工程,但相关工程通过检测证明符合合同要求的。选项D错误
(6)修复其他承包人完成工作后周边受影响工程的费用。
(7)因发包人暂缓(停)工程引起工程延期而必须更换材料的费用。
(8)合同范围外发包人特殊要求的清扫和清场工作。
(9)合同范围外发包人要求的测试运行。
(10)非承包人原因引起的修复和恢复被损坏的微小工程(大规模的损坏恢复应按工程变更规定计量与计价)。
50、 某施工合同约定承包人承担材料价格风险幅度为±5%,超出部分依据《建设工程工程量清单计价标准》价格信息调差法调差。已知水泥的投标人投标价格、基准期发布价格分别为500元/t、520元/t,施工中某期水泥的造价信息发布价为460元/t,该期水泥的实际结算价应是(  )元/t。
A. 466
B. 475
C. 485
D. 505
答案: C
解析:应以较低的投标价基础计算合同约定的风险幅度值:500×(1-5%)=475元/t
水泥每吨应下浮价格=475-460=15元/t
水泥的实际结算价=500-15=485元/t
51、 某建筑工程施工过程中发生如下事件:①发包人原因引起工程返工,用工10个工日;②遇到不利物质条件,用工15个工日;③地方政府主管部门就环保问题强制停止施工2天,窝工30个工日。施工合同约定,人工工日单价300元/工日,窝工补贴150元/工日,管理费、利润分别按人工费的20%、10%计算。不考虑其他费用,承包人可向发包人索赔的金额为(  )元。
A. 9000
B. 9300
C. 9750
D. 13800
答案: B
解析:1、发包人原因引起工程返工,可以索赔工期、费用和利润,10×300×(1+20%+10%)=3900元
2、遇到不利物质条件,承包人可以获得工期以及费用补偿,但不包括利润。
15×300×(1+20%)=5400元
3、地方政府主管部门就环保问题强制停止施工,发承包双方应各自承担相应的损失,这里不索赔。
4、承包人可向发包人索赔的金额为3900+5400=9300元
52、 将合同图纸较合同清单增加的分部分项工程量视为(  )。
A. 新增工程
B. 工程变更
C. 计日工项目
D. 工程量清单缺陷
答案: D
解析:合同清单的分部分项工程项目清单与合同图纸的差异视为工程量清单缺陷,合同图纸与实际施工图纸的差异视为工程变更。
53、 关于安全生产措施费的支付和扣回,下列说法正确的是(  )。
A. 发包人应在工程开工前向承包人预付不低于50%的安全生产措施费
B. 未预付的安全生产措施费按约定原则分解后与工程进度款同期支付
C. 预付的安全生产措施费应以冲抵工程价款的方式陆续扣回
D. 节余的安全生产措施费在最终结清时一次性扣回
答案: B
解析:选项A错误,发包人应在工程开工后的28天内预付不低于安全生产措施费总额的50%给承包人。
选项B正确,其余部分按照提前安排的原则进行分解,与过程结算款同期支付。
选项C错误,预付的安全生产措施费不应以冲抵工程价款的方式陆续扣回。这部分费用是专款专用,不得挪作他用,并应在财务账目中单独列项备查。
选项D错误,节余的安全生产措施费并不是在最终结清时一次性扣回。安全生产措施费应专款专用,不得挪作他用。
54、 下列在施工过程结算款中列支的费用,在工程竣工结算时需重新计算确定的是(  )。
A. 分部分项工程费用
B. 措施项目费用
C. 工程变更费用
D. 计日工费用
答案: B
解析:工程竣工结算时,发承包双方应对施工过程结算文件的措施项目费用和总承包服务费重新计算确定。
55、 关于缺陷责任期期限的确定,下列说法正确的是(  )。
A. 最短不少于2年
B. 从工程通过竣工验收之日起计
C. 从支付竣工结算款之日起计
D. 从竣工决算的批复之日起计
答案: B
解析:选项A错误,缺陷责任期一般为1年,最长不超过2年。
选项B正确,选项CD错误,缺陷责任期期限从工程通过竣工验收之日起计。
56、 如果建设工程发生合同价款相关争议,发承包双方应首先选择的解决方式是(  )。
A. 协商
B. 争议评审
C. 调解
D. 仲裁或诉讼
答案: A
解析:发承包双方发生合同价款争议的,应通过友好协商方式解决,并在协商一致后签订相关的补充(和解)协议,所签订的补充(和解)协议对双方均有约束力。如果经协商不能达成一致意见的,发承包双方应按合同约定处理,合同未约定或约定不明的,可选择的解决途径主要有四种:争议评审、调解、仲裁和诉讼。
57、 下列情形下的建设工程施工合同,应被认定为合同有效的是(  )。
A. 对必须招标的建设工程,未经过招标签订的施工合同
B. 始终未取得建设工程规划许可证的工程发承包双方签订的施工合同
C. 承包人因转包建设工程与他人签订的施工合同
D. 分包人与具有劳务作业资质的承包人签订的劳务分包合同
答案: D
解析:选项A错误,对必须招标的建设工程,未经过招标签订的施工合同应当被认定为无效。
选项B错误,始终未取得建设工程规划许可证的工程发承包双方签订的施工合同应当被认定为无效。
选项C错误,承包人因转包建设工程与他人签订的施工合同应当被认定为无效。
选项D正确,具有劳务作业法定资质的承包人与总承包人、分包人签订的劳务分包合同是有效的。
58、 关于工程总承包合同价款调整,下列说法正确的是(  )。
A. 合同中未包含价格清单的,变更引起的合同价格应按变更工程成本加利润调整
B. 发包人导致暂估价合同履行延迟的,增加费用由发包人承担,但不支付利润
C. 承包人有权使用暂列金额购买施工所需的材料
D. 承包人引起工期延误后的价格调整,应采用原约定竣工日期的价格指数作为当期价格指数
答案: A
解析:选项A正确,合同中未包含价格清单,合同价格应按照所执行的变更工程的成本加利润调整。
选项B错误,因发包人原因导致暂估价合同订立和履行迟延的,由此增加的费用和(或)延误的工期由发包人承担,并支付承包人合理的利润。
选项C错误,每一笔暂列金额只能按照发包人的指示全部或部分使用,并对合同价格进行相应调整。
选项D错误,承包人原因工期延误后的价格调整。由于承包人原因未在约定的工期内竣工的,则对原约定竣工日期后继续施工的工程,在使用价格调整公式时,应采用原约定竣工日期与实际竣工日期的两个价格指数中较低的一个作为当期价格指数。
59、 关于建设项目竣工决算时遗留的尾工工程,下列说法正确的是(  )。
A. 尾工工程投资不得超过批准的项目概预算总投资的5%
B. 编制竣工财务决算报表时,尾工工程按批准概算中对应的金额计列
C. 尾工工程费用应纳入待摊投资支出
D. 尾工工程完工后应按最终支付金额修正竣工决算
答案: A
解析:选项A正确,确需预留尾工工程的,尾工工程投资不得超过批准的项目概(预)算总投资的5%。
选项B错误,在编制竣工财务决算报表时,尾工工程应明确填写收尾工程内容、完成时间、这部分工程的实际成本,而不是简单地按批准概算中对应的金额计列。
选项C错误,尾工工程费用不应纳入待摊投资支出。待摊投资支出是指在建设过程中发生的、不能直接计入某项固定资产价值的各项费用支出,而尾工工程是单独列出的。
选项D错误,尾工工程可根据实际情况进行估算并加以说明,完工后不再编制竣工决算。
60、 在编制竣工财务决算报表时,下列由建设单位发生的费用应计入待摊投资支出的是(  )。
A. 房屋购置支出
B. 债务利息支出大于建设资金存款利息收入的部分
C. 办公生活用家具器具购置费
D. 水土保持支出
答案: B
解析:选项A错误,房屋购置支出属于其他投资支出,不属于待摊投资支出
选项B正确,债务利息支出大于建设资金存款利息收入的部分,这部分应计入待摊投资支出。
选项C错误,办公生活用家具器具购置费属于其他投资支出,不属于待摊投资支出。
选项D错误,水土保持支出属于待核销基建支出,不属于待摊投资支出。

第2题 多项选择题 (每题2分,共20题,共40分)

61、 关于增值税纳税义务及对资金流动性的影响,下列说法正确的有(  )。
A. 纳税人先开具发票的,纳税义务发生时间为开具发票当天
B. 采用简易计税法时,预收工程款预缴税的预征率为3%
C. 采用一般计税方法时,预收工程款预缴税的预征率为9%
D. 预缴税款的计算基数为”全部价款和价外费用-支付的分包款”
E. 多预缴的增值税可予以退回或用于冲抵下一期应缴税款
答案: A,B,D
解析:选项A正确,根据有关办法的规定,纳税义务发生的时间为:纳税人发生应税行为并收讫销售款项或者取得索取销售款项凭据的当天;先开具发票的,为开具发票当天。
选项B正确,采用简易计税方法时,预征率为3%
选项C错误,采用一般计税方法时,预征率为2%;
选项D正确,计算基数均为“全部价款和价外费用一支付的分包款”
选项E错误,多预缴的增值税是不能退回的,只能用于冲抵下一期的应缴税款。
62、 关于工程量清单计价中发承包双方的风险分担,下列说法正确的有( )。
A. 发包人承担法律法规与政策性变化风险
B. 发包人承担分部分项工程项目清单缺陷风险
C. 承包人承担自身原因导致工程实施方案变化引起的费用调整风险
D. 承包人承担赶工、停工或暂缓施工的费用变化风险
E. 承包人承担市场价格波动5%以外的风险
答案: A,C,D
解析:选项A正确,发包人承担法律法规与政策性变化风险。
选项B错误,采用单价合同的工程,分部分项工程项目清单的准确性、完整性应由发包人负责;采用总价合同的工程,已标价分部分项工程项目清单的准确性、完整性应由承包人负责。
选项C正确,承包人承担自身原因导致工程实施方案变化引起的费用调整风险。
选项D正确,承包人承担赶工、停工或暂缓施工的费用变化风险。
选项E错误,承包人承担5%的市场价格波动幅度的风险,5%以外的风险由发包人承担。
63、 关于人工、材料、施工机具台班消耗量的编制,下列说法正确的有( )。
A. 工日消耗量由基本工作时间和辅助工作时间构成
B. 辅助工作时间可采用工时规范或经验数据确定
C. 实体材料消耗量由净用量和施工废料量组成
D. 材料净用量可采用实验室试验法确定
E. 施工机械台班消耗量的计算应在纯工作时间基础上考虑机械利用系数
答案: B,D,E
解析:选项A错误,工日消耗量不仅仅由基本工作时间和辅助工作时间构成,还包括规范时间,即准备与结束工作时间、不可避免的中断时间、休息时间。
选项B正确,辅助工作时间的确定方法与基本工作时间相同。如果在计时观察时不能取得足够的资料,也可采用工时规范或经验数据来确定。
选项C错误,实体材料消耗量由净用量和损耗量组成,而不是施工废料量。
选项D正确,实验室试验法,主要用于编制材料净用量定额。
选项E正确,施工机械台班消耗量的计算应在纯工作时间基础上考虑机械利用系数。
64、 关于工程造价指标的编制方法,下列说法正确的有(  )。
A. 采用数据统计法编制工程量指标时,应按各样本建设规模加权平均计算
B. 采用数据统计法编制消耗量指标时,应按各样本工料消耗量加权平均计算
C. 采用典型工程法时,应先将典型工程的各项费用调整至相应平均水平
D. 用下层指标汇总计算上层指标时,应按下层指标工程量加权平均计算
E. 用下层指标汇总计算上层指标时,下层指标宜采用数据统计法编制得出
答案: C,E
解析:选项AB错误,数据统计法计算建设工程经济指标、工程量指标、消耗量指标时,应将所有样本工程的单位造价、单位工程量、单位消耗量进行排序,从序列两端各去掉5%的边缘项目,边缘项目不足1时按1计算,剩下的样本采用加权平均计算,得出相应的造价指标。
选项C正确,在计算时,应将典型工程各构成数据,包括构成的人工、材料、机具等分部分项费用以及措施费、增值税数据调整至相应平均水平,然后再计算各类工程造价指标。
选项D错误,当需要采用下一层级造价指标汇总计算上一层级造价指标时,应采用汇总计算法。汇总计算法计算工程造价指标时,应采用加权平均计算法,权重为指标对应的总建设规模。
选项E正确,总计算法采用的下一层级造价指标宜采用数据统计法得出的各类工程造价指标。
65、 关于投资估算文件的编制,下列说法正确的有(  )。
A. 由建设投资估算表、建设期利息估算表、单项工程投资估算表、总投资估算汇总表组成
B. 对投资有重大影响的单位工程或分部分项工程应另附主要的单位工程或分部分项工程投资估算表
C. 按照形成资产法,建设投资估算由形成固定资产、无形资产和其他资产的三部分费用组成
D. 项目建议书阶段的投资估算一般只要求编制总投资估算表
E. 项目分年投资计划表中的分年建设投资可以作为估算建设期利息的基础
答案: B,D,E
解析:选项A错误,投资估算文件一般需要编制建设投资估算表、建设期利息估算表、流动资金估算表、单项工程投资估算汇总表、总投资估算汇总表和分年度总投资估算表等。
选项B正确,对于对投资有重大影响的单位工程或分部分项工程,应另附主要单位工程或分部分项工程投资估算表,列出主要分部分项工程量和综合单价进行详细估算。
选项C错误,按照形成资产法分类,建设投资由形成固定资产的费用、形成无形资产的费用、形成其他资产的费用和预备费四部分组成,而不仅仅是三部分。
选项D正确,在项目建议书阶段,投资估算通常只需要编制一个总投资估算表,以初步了解项目的总体投资规模。
选项E正确,项目分年投资计划表中的分年建设投资可以作为安排融资计划和估算建设期利息的基础。
66、 关于概算指标法,下列说法正确的有(  )。
A. 初步设计深度不够、不能准确计算出工程量的,不适用概算指标法
B. 设计方案急需造价概算、且有类似工程概算指标参考的,适用概算指标法
C. 图样设计间隔很久再实施的,可按当前概算指标来修正原有概算造价
D. 可组织编制通用图设计概算指标,来确定采用通用设计图的工程造价
E. 如果拟建工程的项目特征与概算指标相同,可直接套用概算指标编制概算
答案: B,C,D,E
解析:概算指标法适用的情况包括:
1)在方案设计中,由于设计无详图而只有概念性设计时,或初步设计深度不够,不能准确地计算出工程量,但工程设计采用的技术比较成熟时可以选用与该工程相似类型的概算指标编制概算。选项A错误
2)设计方案急需造价概算而又有类似工程概算指标可以利用的情况。选项B正确
3)图样设计间隔很久后再来实施,概算造价不适用于当前情况而又急需确定造价的情形下,可按当前概算指标来修正原有概算造价。选项C正确
4)通用设计图设计可组织编制通用图设计概算指标,来确定造价。选项D正确
选项E正确,拟建工程结构特征与概算指标相同时的计算。在使用概算指标法时,如果拟建工程在建设地点、结构特征、地质及自然条件、建筑面积等方面与概算指标相同或相近,就可直接套用概算指标编制概算。
67、 关于招标工程量清单的编制,下列说法正确的有( )。
A. 发包人提供图纸并要求承包人按图施工的措施项目,应计入单价措施项目清单
B. 暂列金额明细表中,采用总价计价方式计算暂定金额的,可直接填写”暂定金额
C. 承包人负责材料安装的,在发包人提供材料一览表中需提供有效损耗率
D. 发包人提供材料且供应方负责安装,承包人只提供配合及协调服务的项目,应在其他项目清单中计算其相应的总承包服务费
E. 增值税应以分部分项工程项目清单、措施项目清单其他项目清单的合计金额乘以增值税税率计算
答案: B,C,D
解析:选项A错误,《建设工程工程量清单计价标准》GB/T50500—2024取消了单价措施项目,改为全部按项计算,模板以及发包人提供设计图纸并要求承包人按图施工的措施项目,应列入分部分项工程量清单中。
选项B正确,暂列金额明细表由招标人填写“暂定金额”总额,采用费率计价方式计算暂定金额的,应分别填写“计算基础”“费率”,并计算填写“暂定金额”;采用总价计价方式计算暂定金额的,可直接填写“暂定金额”。
选项C正确,承包人负责材料安装,发包人在提供材料时需要在一览表中注明材料的有效损耗率,以便承包人进行准确的材料用量计算和费用估算。
选项D正确,发包人提供材料且材料供应方负责安装,而承包人不负责安装但提供配合及协调服务的,工程量清单不应列项也不计算其综合单价,但应在其他项目清单中计算其相应的总承包服务费用。
选项E错误,增值税应以分部分项工程项目清单、措施项目清单、其他项目清单(专业工程暂估价除外)的合计金额作为计算基础,乘以政府主管部门规定的增值税税率计算增值税。
68、 关于工程建设其他费的构成和计算,下列说法正确的有(  )。
A. 代建管理费与项目建设管理费不得分列,只能相互替代
B. 改扩建项目的场地准备和临时设施费一般只计拆除清理费
C. 试运转支出中不包括施工单位参加试运转人员的工资
D. 工程保险费包括建筑安装工程一切险、进口设备财产险和工程质量潜在缺陷等的投保费用
E. 税金包括城镇土地使用税、耕地占用税、契税、车船税、印花税和增值税
答案: B,D
解析:选项A错误,建设项目一般不得同时列支代建管理费和项目建设管理费,确需同时发生的,两项费用之和不得高于项目建设管理费限额。
选项B正确,新建项目的场地准备和临时设施费应根据实际工程量估算,或按工程费用的比例计算。
改扩建项目一般只计拆除清理费。
选项C错误,试运转支出包括施工单位参加试运转人员工资。
选项D正确,工程保险费包括建筑安装工程一切险、进口设备财产险和工程质量潜在缺陷险等。
选项E错误,统一归纳计列的城镇土地使用税、耕地占用税、契税、车船税、印花税等除增值税外的税金。
69、 因不可抗力解除建设工程施工合同的,发包人应向承包人结算和支付的费用有(  )。
A. 解除合同的违约金
B. 承包人撤离施工现场的费用
C. 承包人的利润损失
D. 按计划已订购且已交付的材料价款
E. 发包人应扣减承包人的价款
答案: B,D,E
解析:因不可抗力引起合同无法履行,发承包双方按合同约定或法律法规规定解除合同的,发承包双方应协商确认下列发包人应支付的价款,并在约定时间内办理结算价款的支付,当发包人应扣减的金额超出了应支付的金额的,承包人应在确认结算价款后的约定时间内将其差额退还给发包人:
(1)合同解除前承包人已完成工程的价款。
(2)承包人为合同工程按施工进度计划合理订购且已交付的,或承包人有责任接受交付的材料和其他物品的价款。选项D正确
(3)发包人要求承包人退货或解除订货合同而产生的费用,或因不能退货或解除合同而产生的损失。
(4)承包人撤离施工现场以及遣散承包人施工人员的费用。选项B正确
(5)在合同解除前应支付给承包人的其他价款。
(6)发包人应扣减承包人的价款。选项E正确
(7)发承包双方协商确定的其他价款。
选项A错误,因不可抗力解除合同不属于违约行为,因此不需要支付违约金。
选项C错误,因不可抗力解除合同的情况下,发包人并不需要支付承包人的利润损失。
70、 关于工程总承包项目质量保证金的预留和返还,下列说法正确的有(  )。
A. 累计预留金额不得低于工程价款结算总额的3%
B. 可在工程竣工结算时一次性预留
C. 承包人按规定提交工程质量保证担保的,发包人应返还已预留质量保证金及利息
D. 承包人的履约担保可以替代质量保证金
E. 承包人应在缺陷责任期终止证书颁发后申请返还质量保证金
答案: B,C,D,E
解析:选项A错误,质量保证金总预留比例不得高于工程价款结算总额的3%。
选项B正确,质量保证金的预留方式之一是工程竣工结算时一次性预留质量保证金。
选项C正确,如承包人在发包人签发竣工付款证书后规定期限内提交工程质量保证担保,发包人应同时返还预留的作为质量保证金的工程价款,并按照中国人民银行同期同类存款基准利率支付利息。
选项D正确,在工程项目竣工前,承包人已经提供履约担保的,发包人不得同时要求承包人提供质量保证金。即承包人的履约担保可以替代质量保证金。
选项E正确,缺陷责任期内,承包人认真履行合同约定的责任,缺陷责任期满,发包人向承包人颁发缺陷责任期终止证书后,承包人可向发包人申请返还质量保证金。
71、 关于工程量清单计价的计算程序,下列算式正确的有(  )。
A. 分部分项工程费=Σ(分部分项工程量×工料单价)
B. 其他项目费=暂列金额+专业工程暂估价+计日工+总承包服务费
C. 单位工程造价=分部分项工程费+措施项目费+其他项目费+增值税
D. 单项工程造价=Σ单位工程造价+设备及工器具购置费
E. 建设项目总造价=Σ单项工程造价+预备费+建设期利息
答案: B,C
解析:(1)分部分项工程费=Σ(分部分项工程量×相应分部分项工程综合单价);选项A错误
(2)措施项目费=Σ各措施项目费;
(3)其他项目费=暂列金额+专业工程暂估价+计日工+总承包服务费;选项B正确
(4)单位工程造价=分部分项工程费+措施项目费+其他项目费+增值税;选项C正确
(5)单项工程造价=Σ单位工程造价;选项D错误
(6)建设项目总造价=Σ单项工程造价。选项E错误
72、 关于施工机械台班单价的确定,下列说法正确的有(  )。
A. 机械原值应按能反映编制期施工机械价格水平的市场价格确定
B. 进口施工机械的预算价格应按照”到岸价+关税”确定
C. 台班单价中的检修费包含一次检修费、维护费、故障排除费
D. 固定在车间的施工机械,台班单价不包含安拆费及场外运费
E. 台班单价中的燃料动力费包含机械运转作业中耗用的燃料及水、电等费用
答案: A,D,E
解析:选项A正确,机械原值应按能反映编制期施工机械价格水平的市场价格确定。
选项B错误,进口施工机械的预算价格应按照到岸价、关税、消费税、相关手续费和国内一次运杂费、银行财务费、车辆购置税之和计算。不仅仅是“到岸价+关税”。
选项C错误,台班单价中的检修费不包含维护费和故障排除费。
选项D正确,固定在车间的施工机械,不计算安拆费及场外运费。
选项E正确,燃料动力费是指施工机械在运转作业中所耗用的燃料及水、电等费用。
73、 下列各项信息属于材料询价内容的有(  )。
A. 最低计费起点
B. 供应数量
C. 运输方式
D. 进出场费
E. 保险和有效期
答案: B,C,E
解析:材料询价的内容包括调查对比材料价格、供应数量、运输方式、保险和有效期、不同买卖条件下的支付方式等。选项BCE正确
选项AD属于施工机具询价的内容。
74、 编制含甲供材项目的投标报价时,下列各项费用应予以考虑的有(  )。
A. 安装费用
B. 接收供应材料后现场发生的二次搬运费
C. 供货人将相关的材料运抵交货地点的费用
D. 供货人完成卸货的费用
E. 自身原因超耗使用材料产生的承包风险费用
答案: A,B,E
解析:发包人提供材料的处理。对分部分项工程项目清单中发包人提供材料的清单项目,投标人应按招标文件说明的发包人提供材料的规格型号、品牌档次对发包人提供材料的清单项目进行安装报价(选项A正确),并应满足工程数量对人工价格变化、招标文件规定的有效损耗率、自身原因超耗使用材料产生的承包风险(选项E正确)等要求。安装报价应计算从交货地点接收发包人提供材料的供应人所供应的材料开始,直至将其安装于设计所要求位置的所有费用,包括接收供应材料后现场发生的二次搬运费(选项B正确),但不应包含发包人提供材料的供货人将相关的材料运抵交货地点、完成卸货的费用。
选项CD错误,发包人提供材料的供货人将相关的材料运抵交货地点、完成卸货的费用,通常由供货人承担。
75、 下列各项工作中,属于清标工作内容的有(  )。
A. 分部分项工程项目清单项目综合单价的合理性分析
B. 投标文件存在算术性误差及细微偏差时的修正
C. 不平衡报价分析
D. 暂列金额、暂估价正确性复核
E. 投标文件格式符合性评审
答案: A,C,D
解析:清标工作主要包含下列内容:
(1)对招标文件的实质性响应。
(2)错漏项分析。
(3)分部分项工程项目清单项目综合单价的合理性分析。选项A正确
(4)措施项目清单的完整性和合理性分析,以及其中不可竞争性费用的正确性分析。
(5)其他项目清单完整性和合理性分析。
(6)不平衡报价分析。选项C正确
(7)暂列金额、暂估价正确性复核。选项D正确
(8)总价与合价的算术性复核及修正建议。
(9)其他应分析和澄清的问题。
选项BE属于初步评审及标准中的内容。
76、 关于其他项目费的合同价款调整,下列说法正确的有(  )。
A. 依法必须招标的专业分包工程,应以中标的税前价格替代原专业工程暂估价
B. 由承包人作为招标人进行暂估价材料招标的,应调增相应的总承包服务费
C. 暂列金额用于未能完全预见或详细说明的工程的,应按双方确定的调整价格与暂列金额的差异进行调整
D. 暂估价中的专业分包工程确定由承包人负责完成的,应扣除相应专业分包工程的总承包服务费
E. 发包人原因引起专业分包工程实质性工期改变的,应按误期赔偿费标准计算应调整的总承包服务费
答案: C,D
解析:选项A错误,依法必须招标的专业分包工程,应以中标的含税价格替代原专业工程暂估价,而不是税前价格。
选项B错误,由承包人作为招标人进行暂估价材料招标的,其费用应被认为已经包括在承包人的投标总价(签约合同价中),不应再调增相应的总承包服务费。
选项C正确,合同总价内的暂列金额用于未能完全预见或详细说明的工程的,发承包双方应根据双方确认的施工图纸计算分部分项工程项目清单工程量,按合同单价计算调整价格;合同价款应按所确定的调整价格与暂列金额的差异进行调整。
选项D正确,暂估价中的专业分包工程确定由承包人负责完成的,应按规定扣减该专业工程的总承包服务费。
选项E错误,发包人原因引起专业分包工程实质性工期改变的,通常会涉及工期索赔和费用索赔,但并不是直接按误期赔偿费标准计算应调整的总承包服务费。具体的调整方式需要根据合同条款和实际情况来确定。
77、 关于设备及工器具购置费的计算,下列说法正确的有(  )。
A. 标准设备原价可通过查询相关市场交易价格取得
B. 标准设备原价可通过向设备制造厂商询价取得
C. 设备原价中不包含达到固定资产标准的工器具的费用
D. 非标准设备的设计费不能作为其设备原价中销项税额的计算基数
E. 外购配套件费不能作为非标准设备销项税额的计算基数
答案: A,B,D
解析:选项AB正确,国产标准设备原价可通过查询相关交易市场价格或向设备生产厂家询价得到国产标准设备原价。
选项C错误,设备原价中通常包含达到固定资产标准的工器具的费用。
选项D正确,非标准设备设计费,按国家规定的设计费收费标准计算,不作为设备原价中销项税额的计算基数。
选项E错误,外购配套件费是构成非标准设备原价的一部分,可以作为销项税额的计算基数。
78、 某分部分项工程所需的商品混凝土原定由承包人提供,发包人征得承包人同意后变更为由发包人提供,关于此事件引起的合同价款调整,下列说法正确的有(  )。
A. 原综合单价中商品混凝土的材料费应扣除
B. 原综合单价中商品混凝土的采购保管费应扣除
C. 原综合单价中相应的管理费和利润应扣除
D. 合同总价中的相应增值税应扣减
E. 合同总价中的总承包服务费应扣减
答案: A,B,D
解析:发包人要求将合同中约定由承包人提供的材料变更为发包人提供的,发包人应征得承包人的书面同意,承包人有权对其变更提出合理反对意见。如承包人接受其变更,应调整综合单价和总承包服务费。
(1)分部分项工程项目清单综合单价的调整。相关工程量清单项目综合单价中包含的材料费及其采购保管费等应予扣除(选项AB正确),综合单价中所含的其他费用不做调整(选项C错误),扣除后的清单项目单价应为该清单项目的安装综合单价,合同总价中包含的扣除价款的增值税应予以扣减(选项D正确)。
(2)总承包服务费的调整。发包人应向承包人支付该材料变更为发包人提供而需要承包人协助协调、材料保管等相应服务的总承包服务费及增值税。发承包双方可依据合同总价中包含的材料类别及交货期最接近的总承包服务清单项目,协商确定新增发包人提供材料项目的总承包服务费或费率(选项E错误)。
79、 关于工程预付款的支付和扣回,下列说法正确的有(  )。
A. 发包人应向承包人收取预付款的利息
B. 预付款可用于搭设现场临时设施支出
C. 承包人必须将预付款专用于合同工程
D. 预付款保函的保证金应高于预付款金额
E. 预付款支付比例对应的合同价款应包括暂列金额
答案: B,C
解析:选项A错误,发包人不应向承包人收取预付款的利息。
选项B正确,工程预付款是由发包人按照合同约定,由发包人预先支付给承包人,用于履行合同而预先采购材料、租赁或采购相关施工机具、搭设现场临时设施、组织施工人员进场等工程施工前发生的必要费用。
选项C正确,承包人必须将预付款专用于合同工程。
选项D错误,预付款担保的担保金额通常与发包人的预付款是等值的。
选项E错误,包工包料工程的预付款的支付比例不得低于签约合同价(扣除暂列金额、计日工价款及专业工程暂估价)的10%,不宜高于签约合同价(扣除暂列金额、计日工价款及专业工程暂估价)的30%。暂列金额不应计入预付款支付比例的计算中。
80、 根据现行财务制度和企业会计准则,下列建设项目竣工财务决算涉及的费用或资源中,应计入新增固定资产价值的有(  )。
A. 生产工艺流程设计费
B. 达到固定资产标准但不需安装的设备
C. 以出让方式取得的土地使用权
D. 建设期利息
E. 建设工程增值税
答案: A,B,D
解析:选项A正确,生产工艺流程设计费按生产设备(包括需安装设备和不需安装设备)购置费比例分摊,应计入新增固定资产价值。
选项B正确,凡购置达到固定资产标准不需安装的设备及工器具,应在交付使用后计入新增固定资产价值。
选项C错误,土地使用权通常作为无形资产处理,不应计入新增固定资产价值。
选项D正确,项目建设管理费、联合试运转费、工程保险费和建设期利息等按建筑工程、安装工程、需安装设备价值总额比例分摊,应计入新增固定资产价值。
选项E错误,对于生产经营性项目而言,由于固定资产投资各项目中包含的增值税未来可以作为进项税额抵扣,不应计入固定资产价值。

二、下载地址

本文附件下载地址

扫描二维码关注本站微信公众号或者在微信里搜索:建筑一生
回复 资料获取 获取验证码
输入验证码 查看隐藏内容:

weixin

验证码获取教程(如您不知如何操作,请点击

声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!

联系方式:发送邮件coyis@qq.com

三、历年真题

  1. 2025年一级造价工程师考试《建设工程计价》真题及解析
  2. 2025年一级造价工程师考试《建设工程造价管理》真题及解析
  3. 2024年一级造价工程师考试《建设工程造价案例分析(土木建筑工程)》真题及解析(不完整版)
  4. 2024年一级造价工程师考试《建设工程技术与计量(安装工程)》真题及解析
  5. 2024年一级造价工程师考试《建设工程技术与计量(土木建筑工程)》真题及解析
  6. 2024年一级造价工程师考试《建设工程计价》真题及解析(部分选项不完整版)
  7. 2024年一级造价工程师考试《建设工程造价管理》真题及解析(不完全版)
  8. 2023年一级造价工程师考试《建设工程造价案例分析(土木建筑工程)》真题及解析
  9. 2022年一级造价工程师考试(4月补考)《建设工程造价案例分析(土木建筑工程)》真题及解析
  10. 2022年一级造价师补考《土建计量》真题及答案解析(完整版)
  11. 2023年4月一级造价师补考《安装计量》真题及答案解析(优化版)
  12. 2022年一级造价工程师考试《建设工程计价》真题及解析(补考不完整版)
  13. 2023年4月一级造价师补考《造价管理》考试真题答案(不完整)
  14. 2022年一级造价师《造价管理》真题及答案解析
  15. 2022年一级造价师《工程计价》真题及答案解析
  16. 2022年一级造价师《安装计量》真题及答案解析
  17. 2022年一级造价师《案例分析》真题及答案解析(完整版)
  18. 2022年一级造价工程师《建设工程技术与计量(土建)》 真题答案及解析(完整版)
  19. 2021年一级造价工程师《案例分析》考试真题及答案解析
  20. 2021年一级造价工程师《安装工程》考试真题及答案解析
  21. 2021年一级造价工程师《土建工程》考试真题及答案解析(完整版、文字版)
  22. 2021年一级造价工程师《工程计价》考试真题及答案解析
  23. 2021年一级造价工程师《建设工程造价管理》真题答案及解析
  24. 2015年~2019年一级造价工程师《各科》历年真题及解析
  25. 2020年一级造价工程师《土建计量》真题及答案解析
如有侵权,请联系删除 建筑一生 » 2025年一级造价工程师考试《建设工程计价》真题及解析
评论 (0)

本站公众号

contact

建工计算器

contact
