当前位置: 建筑一生 » 技术储备 » 施工技术 » 正文

史上最详细的房子装修流程

本文将装修分为21个步骤,详细的进行介绍。如果你是业主,恭喜你看了你不会被人当小白忽悠。如果你是装修单位项目经理,好吧,温故而知新!

1.前期设计 — 2.主体拆改 — 3.水电改造 — 4.木工 — 5.贴砖 — 6.刷墙面漆 — 7.热水器安装 — 8.厨卫吊顶 — 9.橱柜安装– 10.烟机灶安装 — 11.木门安装 — 12.地板安装 — 13.铺贴壁纸 — 14. 开关插座安装 — 15.灯具安装 — 16.五金洁具安装 — 17.窗帘杆安装 — 18.拓荒保洁 — 19.家具进场 — 20.家电安装 — 21.家居配饰

一、装修全过程21个环节解析

(一)前期设计

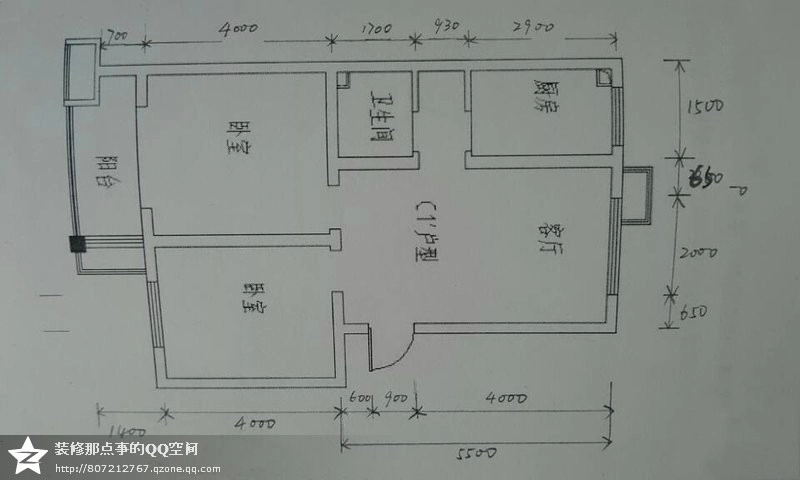

室内装修——前期设计

室内装修——前期设计

同样是建造,人和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,而人在建造之前,脑海中首先会形成构思和框架。所以,如果把家装比喻成一场战役,那么家装的前期设计就是这场战役的“作战方案”,是家装的“灵魂环节”。

在前期设计中,必须还要做的一件事,那就是对自己的房间进行一次详细的测量,测量的内容主要包括:

1、明确装修过程涉及的面积。特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;
2、明确主要墙面尺寸。特别是以后需要设计摆放家具的墙面尺寸。顺道提醒大家,开工之前不要忘记去物业办理开工手续,交纳装修押金。

(二)主体拆改

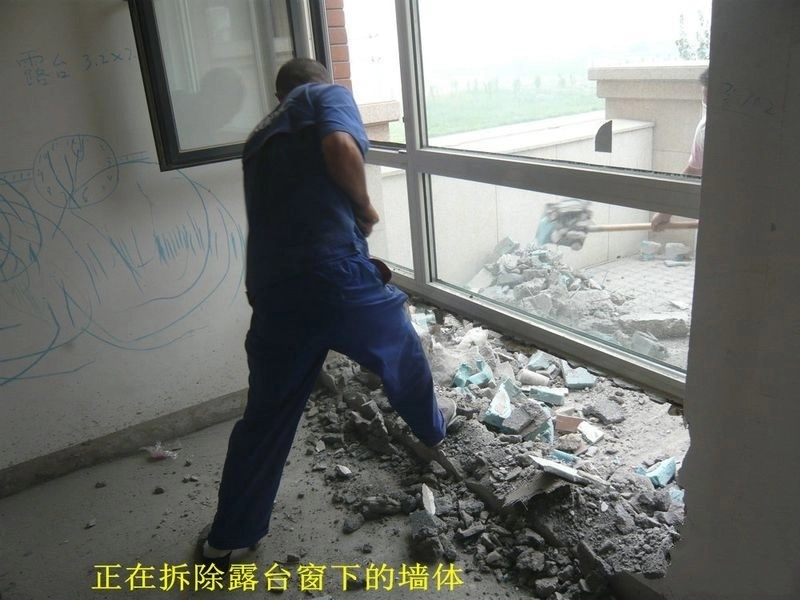

室内装修——墙体拆改

室内装修——墙体拆改

进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、换塑钢窗等等。主体拆改说白了,就是先把工地的框架先搭起来。

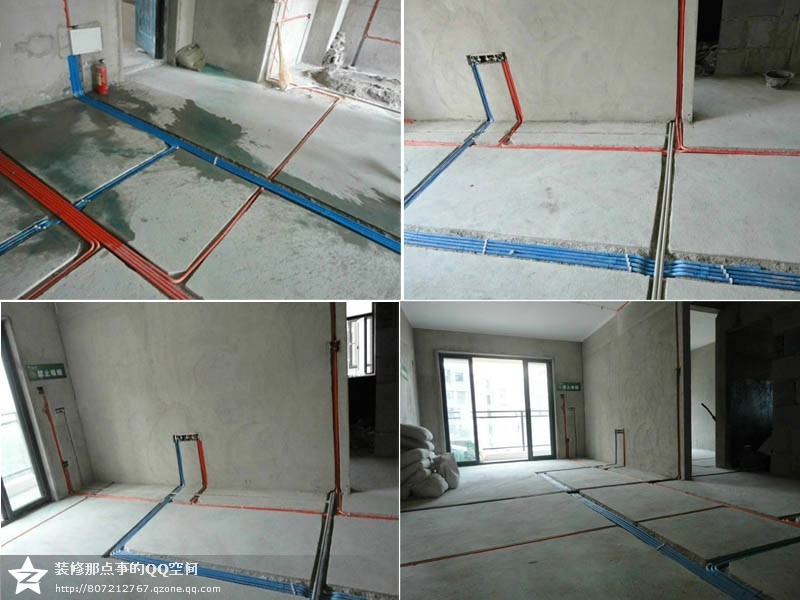

(三)水电改造

室内装修——水电改造

室内装修——水电改造

水电路改造之前,主体结构拆改应该基本完成了。在水电改造和主体拆改这两个环节之间,还应该进行橱柜的第一次测量。其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。主要包括:

1、看看油烟机插座的位置是否影响以后油烟机的安装;
2、看看水表的位置是否合适;
3、看看上水口的位置是否便于以后安装水槽。

水路改造完成之后,最好紧接着把卫生间的防水做了。厨房一般不需要做防水。

有些业主一直认为装修开始之前,一些主料应该事先进场。我要说的是,除非是主体拆改需要用的主料,否则,诸如瓷砖、大芯板等主料的进场时间应该在水电改造之后。因为电路改造如果涉及地面开槽的话,瓷砖、大芯板码放的位置不当的话,工人搬来搬去很是麻烦在此提醒注意。

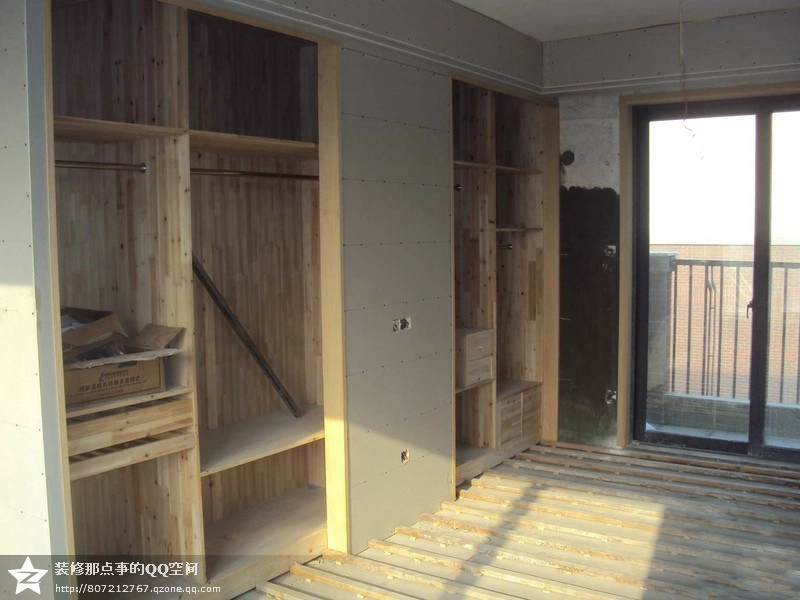

(四)木工

室内装修——木工家具

室内装修——木工家具

木工、瓦工、油工是施工环节的“三兄弟”,基本出场顺序是:木——瓦——油。基本出场原则是——谁脏谁先上。“谁脏谁先上”也是决定家装顺序的一个基本原则之一,我后面还会提到。

其实像包立管、做装饰吊顶、贴石膏线之类的木工活从某种意义上说也可以作为主体拆改的一个细环节考虑,本身和水电路改造并不冲突,有时候还需要一些配合,诸如我之前提到的——“家里准备做假墙的话,要考虑假墙上是否有水电线路,如果有的话,应该让水电改造的工人预埋管。”

(五)贴砖

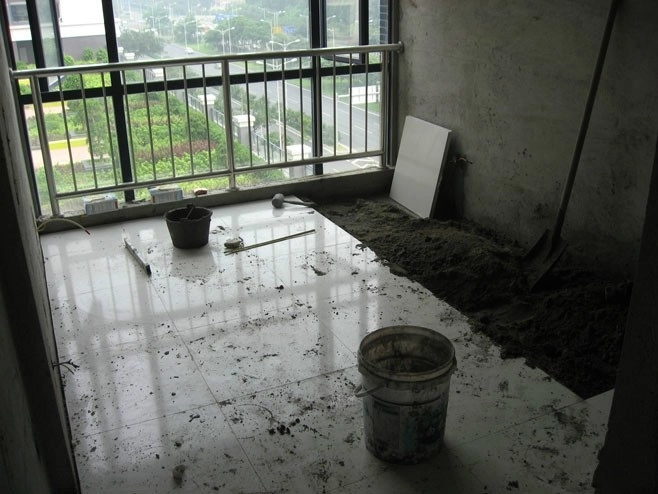

室内装修——地砖铺设

室内装修——地砖铺设

如果工人忙得开的话,工长一般会在“木工老大”还没有结束的时候就让“瓦工老二”进场贴砖,这很正常,因为两者本身没什么冲突。

在“瓦工老二”作业的过程,还涉及以下三个环节的安装:

1、过门石、大理石窗台的安装。过门石的安装可以和铺地砖一起完成,也可以在铺地砖之后,大理石窗台的安装一般在窗套做好之后,安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套用玻璃胶封住了。
2、地漏的安装。地漏是家装五金件中第一个出场的,因为它要和地砖共同配合安装。所以,同学们在开始逛建材的时候,应该赶早儿买地漏。
“瓦工老二”离场,这时候可以约橱柜第二次测量了,准确地说,在厨房墙地砖贴完之后,就可以约橱柜第二次测量。

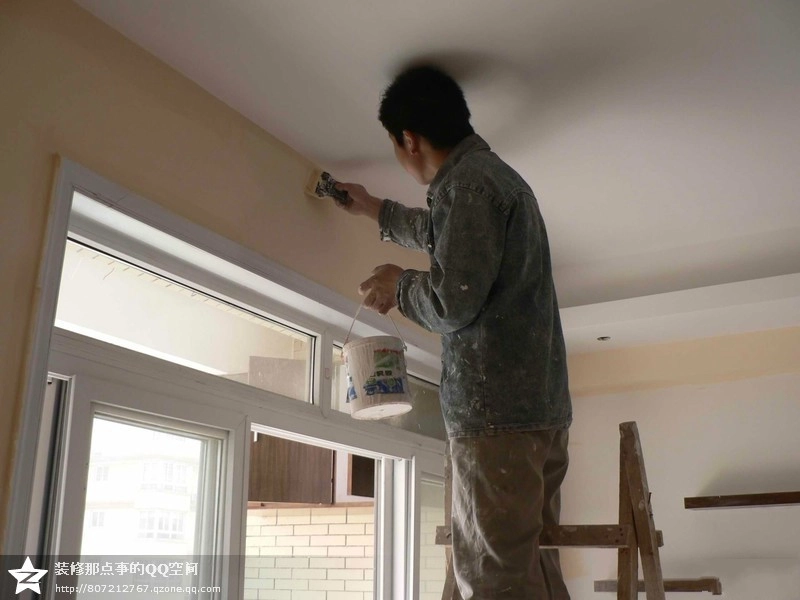

(六)刷墙面漆

室内装修——刷墙面漆

室内装修——刷墙面漆

“油工老三”进场,主要完成墙面基层处理、刷面漆、给“木工老大”打的家具上漆等工作。准备贴壁纸的同学,只需要让“油工老三”在计划贴壁纸的墙面做基层处理就可以。至于是否要留最后一遍面漆,个人感觉这个问题没必要太较真儿,从我装修过的经验来看,留一遍面漆的意义不是很大,因为后面的操作没有比刷漆再脏的了。 当“老大”、“老二”、“老三”相继离场之后,很多业主会认为自己的装修快结束了,其实按环节来数的话,三分之一还不到。大家之所以有这种感觉是因为,人们普遍理解的装修只是装修的“施工环节”,其实装修的“安装环节”也是装修的重头所在。

如果说“设计环节”是把我们未来家的样子“构想”一下的话,那么“施工环节”就是把我们的家“包装”一下,真正说“置备”家当几乎都在“安装环节”。

(七)热水器安装

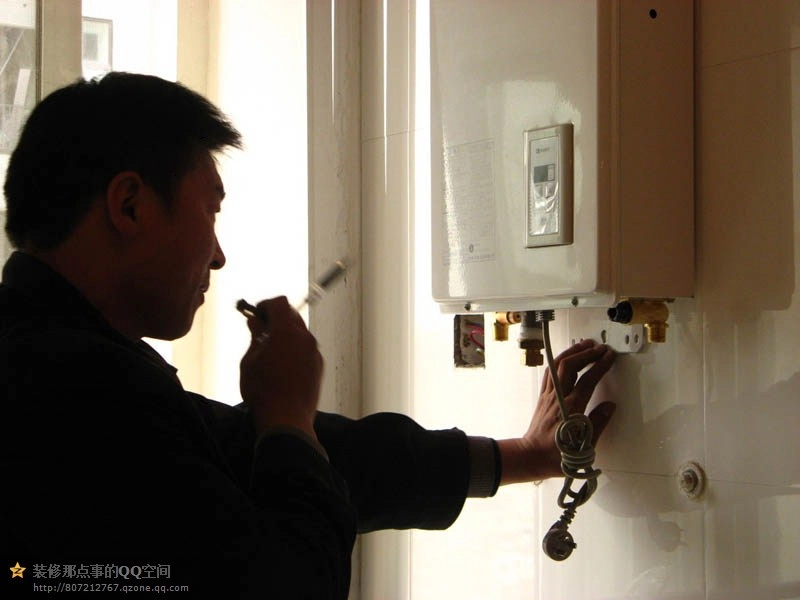

室内装修——热水器安装

室内装修——热水器安装

墙面、地面装修完毕后即可通知热水器送货、安装。热水器安装一般在吊顶之前,燃气热水器成为现在的趋势,一般安装在厨房或者封闭式阳台,如果是电热水器,则安装在卫生间。

(八)厨卫吊顶

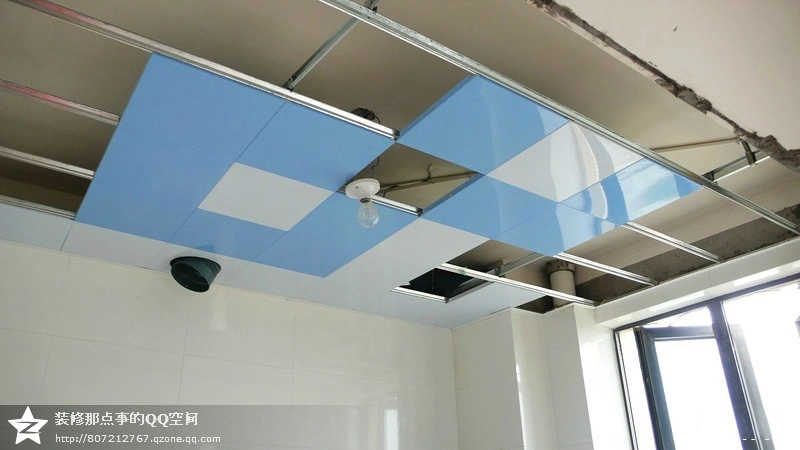

室内装修——厨卫吊顶

室内装修——厨卫吊顶

热水器安装完了,下一步就是吊顶。厨卫吊顶作为安装环节打头阵的,还是在延续对家的“包装”。在厨卫吊顶的同时,厨卫的防潮吸顶灯、排风扇(浴霸)应该已经买好了。一般都是厨卫吸顶灯、排风扇(浴霸)同时装好。

(九)橱柜安装

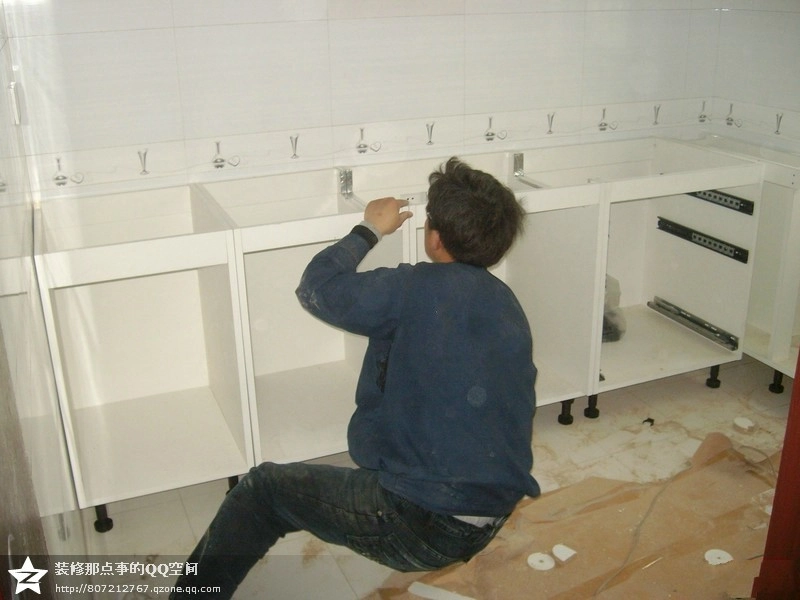

室内装修——橱柜安装

室内装修——橱柜安装

吊顶结束后,可以约橱柜上门安装了。同时安装的还有水槽(可以不包括上下水件)和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。

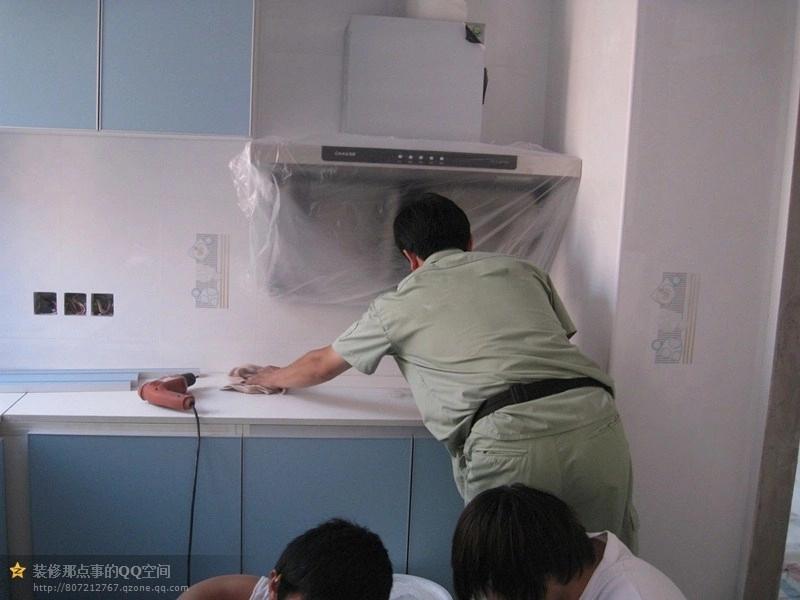

(十)烟机炤具安装

室内装修——烟机炤具安装

室内装修——烟机炤具安装

烟机灶安装最好能和橱柜安装安排到同一天,方便双方师傅协调。

(十一)木门安装

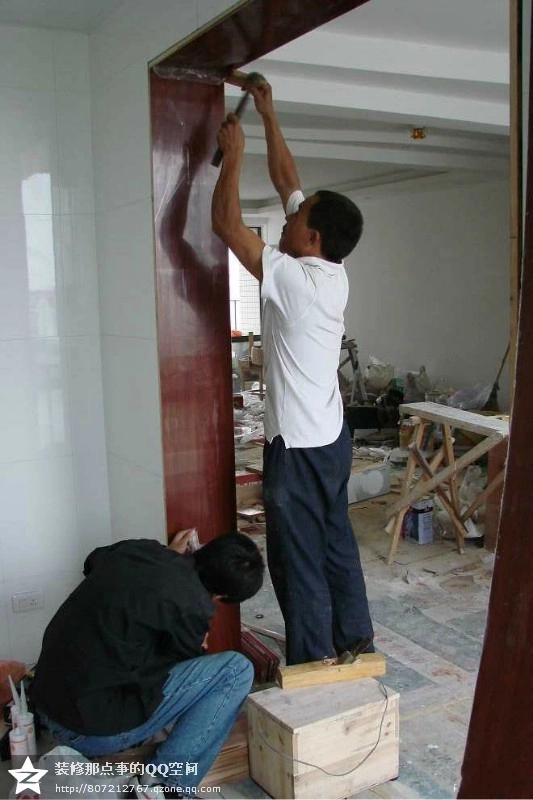

室内装修——木门安装

室内装修——木门安装

在橱柜安装的第二天,早在一个多月前木门测量完成后,现在可以约安装了。装门的同时要安装的合页、门锁、地吸。 实木门的制作周期一般为一个月,所以,为了让工期衔接紧密,要在主体拆改完成之后尽早让木门厂家上门就门洞尺寸进行测量。关于门洞的处理,大家需要注意一点,如果家里门洞的高度不一致,需要工人处理成等高——好看。

(十二)地板安装

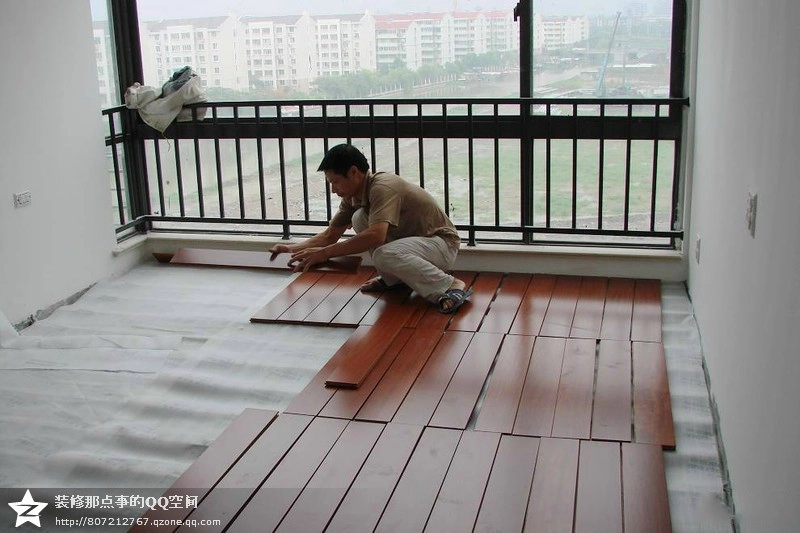

室内装修——地板安装

室内装修——地板安装

在木门安装的第二天就可以安装地板了,地板安装需要注意以下几个问题:

1、地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平,有的装修公司或整修队会建议同学地面找平或局部找平,以地板厂家的实际勘测为准;
2、地板安装之前,家里的铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过程不要用水。

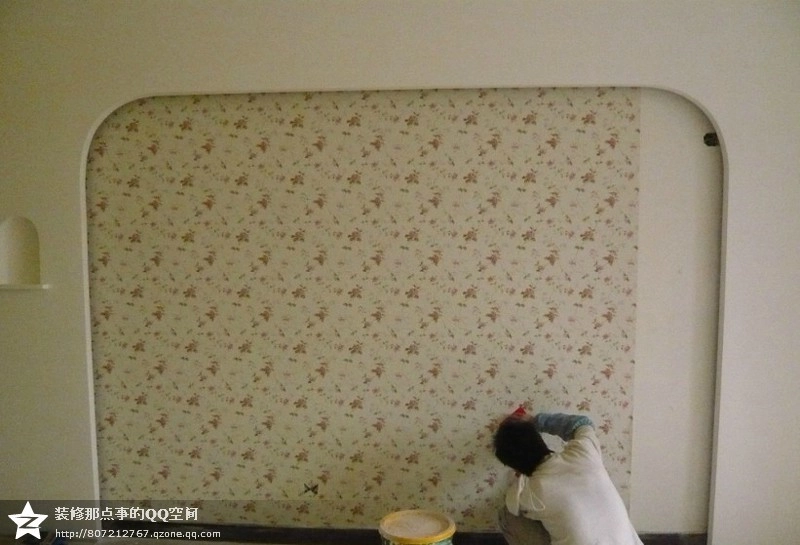

(十三)铺贴壁纸

室内装修——铺贴壁纸

室内装修——铺贴壁纸

在地板安装的第二天,家里收拾干净了,就可以约壁纸铺贴了。顺利的话,同样是一天的时间。有条件的话,铺贴壁纸的当天,地板应该做一下保护;没条件也没关系,把清理地板上遗留的壁纸胶交给拓荒保洁也没问题。铺贴壁纸之前,墙面上要尽量做到“什么都不要有”。

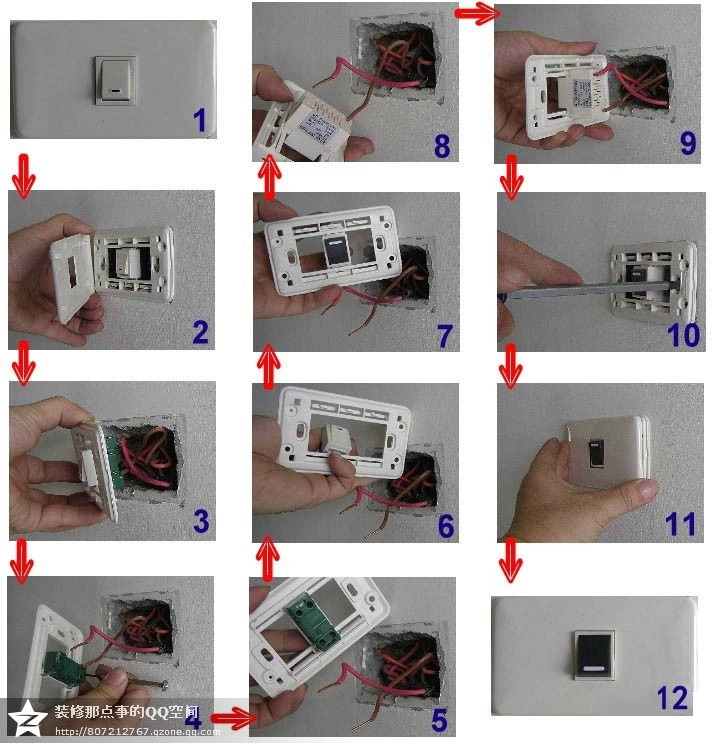

(十四)开关插座安装

室内装修——开关插座安装

室内装修——开关插座安装

在卫生间里,所有插座和开关都必须是防水的,插座要带盖子。入口处的电灯开关,建议使用感应型或者荧光型,黑天回家,省得摸黑。

开关插座宁多也不要少,在布置插座的地方,至少要保留有一个插座。需知,一般家用电器都会越来越多,一旦有了新电器却没有插座时,要想再安装就难了。

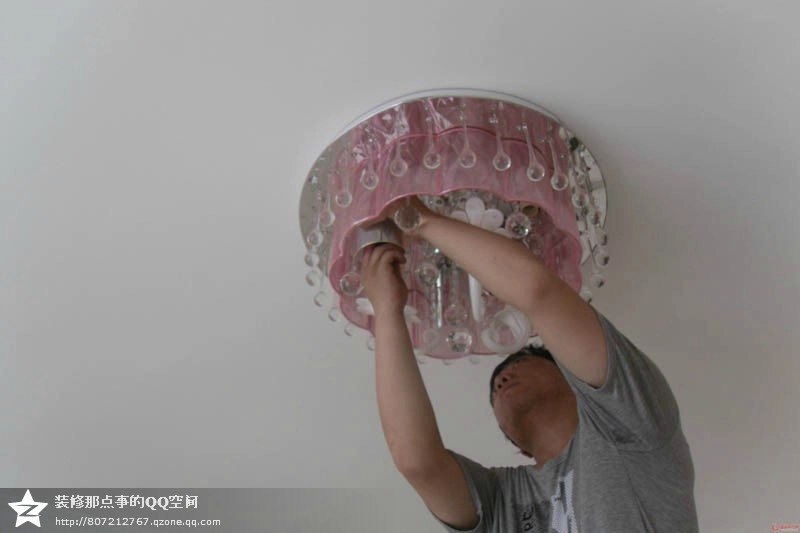

(十五)灯具安装

室内装修——灯具安装

室内装修——灯具安装

装灯,没啥好说的。装完灯,家里就亮了,告别了装修期间100瓦的白炽灯泡刺眼的强光——感觉不错。

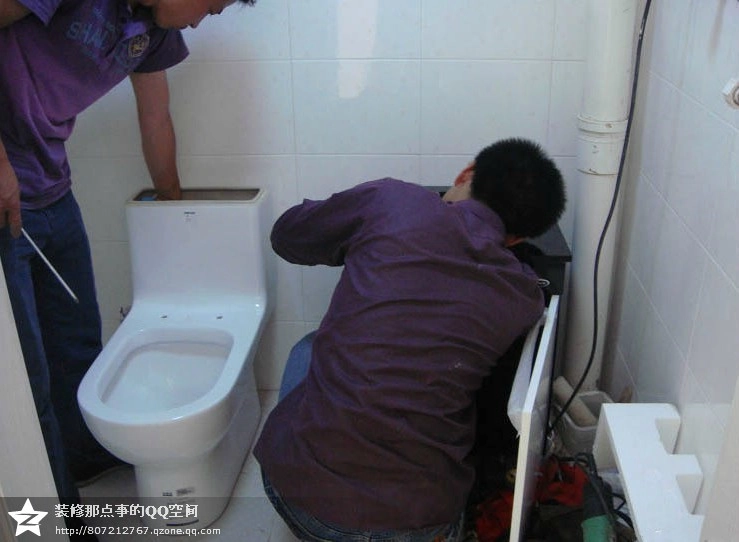

(十六)五金洁具安装

室内装修——五金洁具安装

室内装修——五金洁具安装

之前买好的上下水管件、卫浴挂件、马桶、晾衣架等等,一并就都装上。前面那些“大件”装好之后,家里仍然十分“生冷”,等到灯具、五金洁具装好之后,家里就“活”了,真的“活”了。一点不夸张地说,你第一次打开龙水看着水“哗、哗”的往出流,心里都会挺美;第一次在家里新装的马桶出恭,都会很有成就感。

(十七)窗帘杆安装

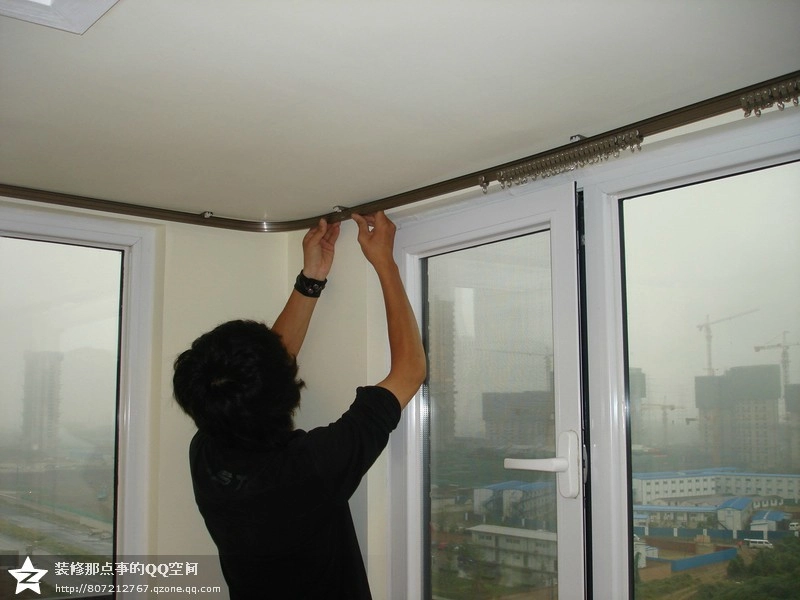

室内装修——窗帘杆安装

室内装修——窗帘杆安装

窗帘杆的安装标志着家装的基本结束。你可以歇一口气了,忙的昏天暗地的装修日子终于迎来来曙光。

(十八)拓荒保洁

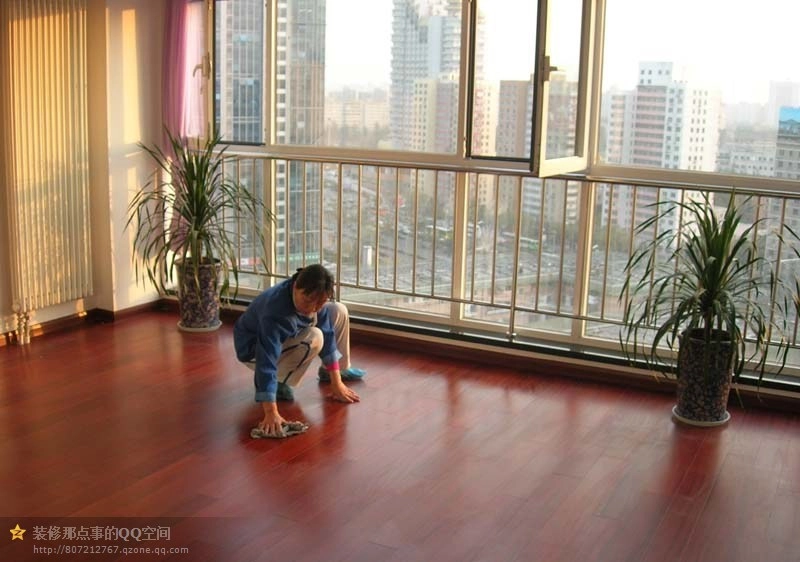

室内装修——拓荒保洁

室内装修——拓荒保洁

拓荒保洁之前,不要装窗帘,拓荒保洁时,家里不要有家具以及不必需的家电,要尽量保持更多的“平面”,以便拓荒保洁能够彻底的清扫。

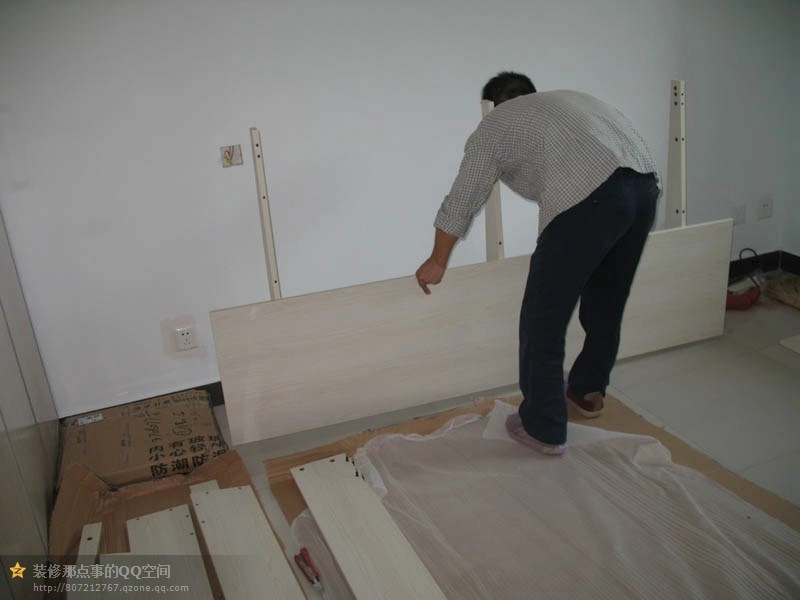

(十九)家具进场

室内装修——家具进场

室内装修——家具进场

关于家具的购买时间,我的建议是,最早也要在水电路改造完成之后,这样,选择家具的基本尺寸范围我们心里才大致有数。所以,有些同学在装修还没开始之前,已经急着把家具都订了,个人感觉没什么必要。

(二十)家电进场

室内装修——家电进场

室内装修——家电进场

到了这时候,家电该进场的进场,该安装的安装,准备入住了!

(二十一)家居配饰

室内装修——家居配饰

室内装修——家居配饰

家居配饰,家装的最后一步,而且已经由装修转为装饰了,包括窗帘的安装都属于家居配饰环节。至于买窗帘,最好是在订好家具之后,以免风格冲突。家居配饰还包括可以考虑买一些绿色植物、挂墙画、摆设工艺品等等等等……总之,入住之后,你就可以自由发挥了。

二、装修过程的两种划分

为了便于大家进一步理解这十九步以及期间夹带的一些需要注意的环节,具体如下:

1办理开工手续——2自行测量——3前期设计——4主体拆改——5木门厂家上门测量——6橱柜第一次测量——7水电改造——8卫生间防水——9主料进场——10木工——11贴砖(安装窗台、地漏)——12淋浴隔断量尺——13橱柜第二次测量——14刷墙面漆——15厨卫吊顶——16通煤气——17橱柜安装(同时安装水槽、煤气灶)——18木门安装——19地板安装——20铺贴壁纸——21开关插座安装——22灯具安装——23五金洁具安装——24窗帘杆安装——25拓荒保洁——26家具进场——27家电安装——28家居配饰——29搬家

(一)装修全过程的四步划分

粗线条的说,按照文中的最开始提到的19个环节划分,装修的全过程大致可分为以下四个环节:

1、设计环节;(1)
2、施工环节;(2—6)
3、安装环节;(7—16)
4、收尾环节。(17—19)

(二)装修全过程的六步划分

按照工程特点,按照刚刚提到的29个环节划分,装修的全过程也可以分为以下六步:

第一步:设计思路;(3)
第二步:主体拆改;(4)
第三步:隐蔽工程;(7)
第四步:覆盖工程;(10、11、14、15、19、20)
第五步:安装阶段;(17、18、21、22、23、24、25)
第六步:收尾阶段。(26、27、28、29)

具体说明:

1、设计思路,为了区别于蜜蜂,我们首先要有设计思路;
2、主体拆改,是为了把毛坯房彻底变成工地。主体拆改包括的内容上面刚刚说过——“拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等”,以及部分木工活;
3、隐蔽工程,就相当于“内科手术”。隐蔽工程要先做,也就是大家常说的“装修开始,水电先行”;
4、覆盖工程,如同给家“穿衣服”。木工的窗套、垭口,瓦工贴砖、过门石,窗台的安装,油工刷漆——木、瓦、油这三项属于基础工程,后面的扣板吊顶、铺装地板、贴壁纸结束后,衣服就算穿完了;
5、安装阶段,主要完成功能性的实现。包括:橱柜、木门、开关插座、灯具安装、五金、洁具、窗帘杆……每一项都是有其既定的功能;
6、收尾阶段,说白了,就是把还不构成“可以搬家入住”的因素补充完整。

三、小知识普及—半包主材购买顺序

现在装修业主一般会选择半包的比较多,其主材是由业主来买,那么咱们业主应该怎么去合理购买主材呢?其购买顺序与装修的施工进度及施工质量又有怎么样的关联呢?

1.橱柜定购
可早定或施工方进场三至五天前定购,因为橱柜水电图是由橱柜厂家出(定制类产品需要一个月左右的工期),设计师交付水电图到业主手中,这样,就不会延误打线槽。
2.洁具
洁具可早定或施工方进场三至五天前定购,因为水电工进场多是需要清理现场,先做改排水,确定洁具的尺寸定位。
3.木门
可早定或施工方进场三至五天前定购,这是一个可长可短的主材配送,短的厂家,可能半月即能送货,长的差不多穿越了大半个装修工期。也是延误工期限一个较致命环节。
4.墙地砖
可早定或施工方进场三至五天前定购,一般泥水工大概在开工后的10天进驻。这个时候就需要墙地砖进场了。
5.烟机灶
烟机灶一般在定橱柜的时候就应该考虑,橱柜台面的开槽需要烟机灶的尺寸。
6.热水器
热水器可早定或贴砖时定购。
7.石材类
泥水工进场后三至五天定购。
8.五金类
这个依据木工提供的量的时间来定购,一般施工方会提前三至五告知业主。
9.墙纸类
可早定或面漆施工前三至五天定购。
10.吊顶
可早定或在工程中期定购,因为吊顶多是商家配套安装,而且是在墙砖铺贴完毕后续下的工程。
11.灯具
可早定或在工程中期定购。
12.地板
地板基本是最后一个环节,基装差不得才会安装地板,在工程中期之前定购就差不多了。如果装实木地板,则需前期定购,因为要打地笼。

室内装修

室内装修

装修后才知道的事(留着备用)经验,让你少走弯路。

1. 床垫太软。
2. 如果家中会做饭频率很高的话,尽量放弃开放式厨房,会有油烟问题。
3. 卫生间、厨房小水宝,热水来得快,使用时比较方便。
4. 很多人说烟机中式的比欧式的吸力更强,其实是不对的,吸力的好坏主要看排风量。
5. 电源插座能多装尽量多装点,否则家里到处都是拖线板。
6. 鞋柜的隔板不要做到头,留一点空间好让鞋子的灰能漏到最底层。
7. 浴缸PK淋浴,二选一的话,还是建议淋浴,浴缸装好,从来也没泡过澡的不是少数。
8. 如果有2个卫生间,装一个浴缸还是有必要的,泡泡大件衣物,帮小宝宝洗澡都是不错的选择,按摩浴缸就不必了,泡不了几回,还特别贵。
9. 装灯时没考虑餐桌摆放位置,现在灯不在餐桌正中。
10. 如果喜欢上网,每个房间的每面墙上,都预留至少2个网口和2个以上的插座。无线路由的确可以解决问题,但是据说有时候还是不稳定。
11. 后悔厨房烟道没有打出去,现在只要楼里有人烧菜,自家的脱排油烟机就必须同时打开,不然满屋子的油烟味。
12. 房内各种插座的位置,与后来买的家具尺寸有偏差,浪费了很多插座。
13. 如果在商场里都么买到的,就千万不要叫木工做!除非这个木工手艺相当的好。
14. 地板颜色要略浅的,不容易看到灰,厨卫地砖反而要略深,不容易发现到处都是头发,这样才最耐脏。
15. 餐厅最好装个吊扇,超级舒服。
16. 储物空间尽量多一点,入住后需要收纳的杂物会越来越多。
17. 阳台的墙面最好还是用瓷砖,比涂料更防水。
18. 后悔买了装了那么多灯,其实固定用的就那几个。
19. 厕所的梳洗台是玻璃的,超级容易弄脏。
20. 卧室的顶灯最好是双控的,门旁一个,床边一个,省得大冬天躺在床上了再起来关灯。
21. 浴室五金件,龙头之类的绝对是一分价钱一分货。
22. 装修时尽量不要留擦不到的地方, 死角卫生很难搞。
23. 将来打算要孩子的家庭,一定要算好尺寸,在床的旁边要预留可放婴儿床的位置
24. 建议所有龙头都装冷热水管,装修时多装一点花不了很多钱,事后想补救超级困难
25. 房间里的不实用的布置越少越好 人民币贴上去就撕不下来了 早晚过时。
26. 买任何东西时注意家里面门的大小,别买好了搬不进去。
27. 实木地板脚感好但需要保养,复合地板清洁起来方便。
28. 隐形门是中看不中用的,想开着透气都麻烦。
29. 步入式衣柜好是好,不过比较容易积灰,敞开式的书架、置物架等(没有门的那种),好看是好看,但是擦起来好痛苦啊,特别是书,一层灰。
30. 灯千万不能是冲上的,那个挂上去之后就等着积灰吧。

2015-5-24 19_52_17-23

编后语:后期配饰的还有很多,如窗帘装饰品之类的,这些基本可以慢慢根据空间与设计风格来配就可以。以上这些只算是一粗略的主材时间表,有时候因人会有变化,有的业主还没有确定装修时间,可能就把相关主材定完了,也有部分业主是边装修边定。不管如何,提前定购及确定送货时间很重要。

如有侵权,请联系删除 建筑一生 » 史上最详细的房子装修流程
评论 (0)

本站公众号

contact

建工计算器

contact
