冬期施工不是出现质量问题的借口!

本文总结了混凝土养护、测温、试块留置;装配式施工;土方回填;砌筑工程;屋面工程;地面工程等冬期施工要点,对于建筑工程现场施工管理具有非常好的指导意义。
冬期施工特点:
冬期施工期间,土壤、混凝土、砂浆等所含的水分冻结,建筑材料容易脆裂,给建筑施工带来许多困难。所以,为保证工程质量,就要采取冬期施工措施。
冬期施工的原则:

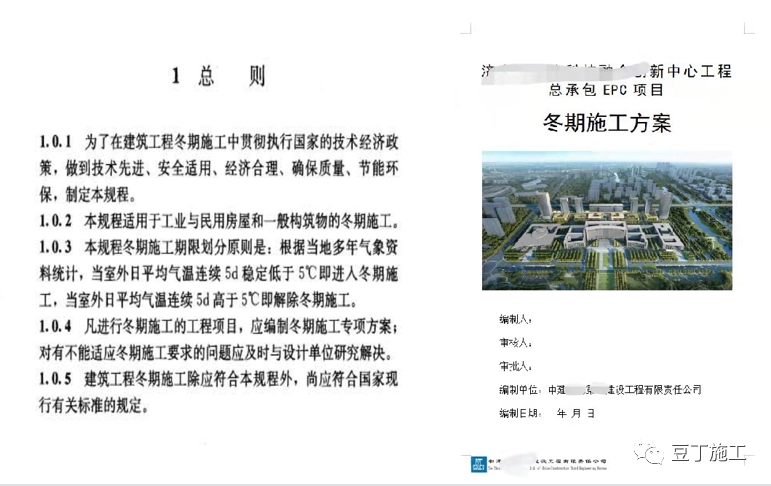

《建筑工程冬期施工规程》(JGJ/T104-2011)中对冬期施工期限划分原则是:当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d高于5℃解除冬期施工。
但是,当未进入冬期施工前,突遇寒流侵袭气温骤降至0℃以下时,为防止负温产生受冻,亦应按冬期施工的相关要求对工程采取应急防护措施。
北京市要求:11月15日强制性进入冬期施工。
冬期施工的原则:
该本规范的1.0.4 条提出:凡进行冬期施工的工程项目,应编制冬期施工专项方案。

一、混凝土养护

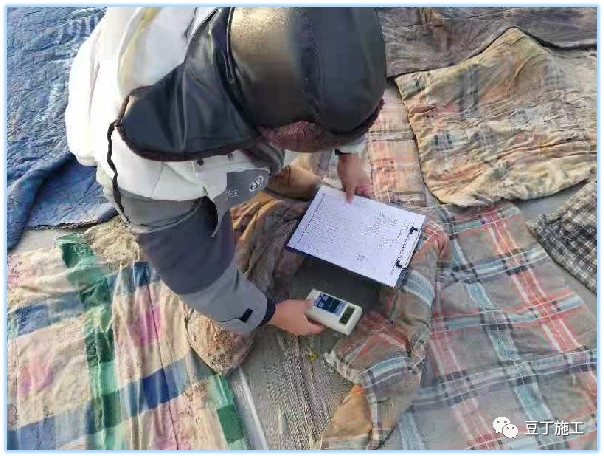

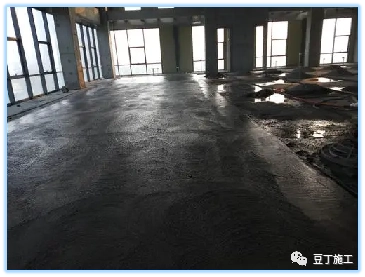

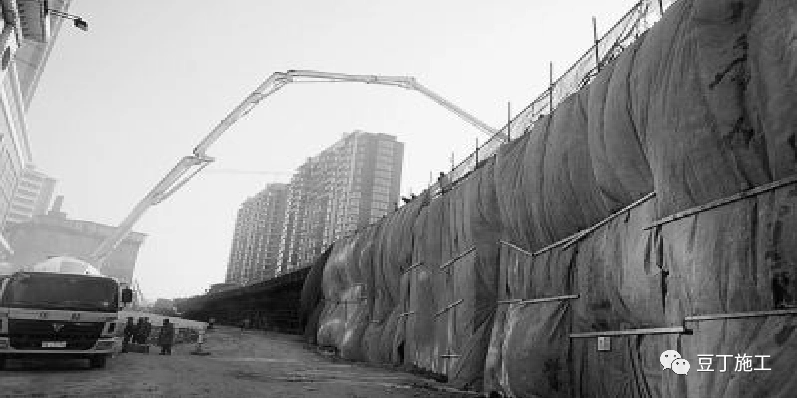

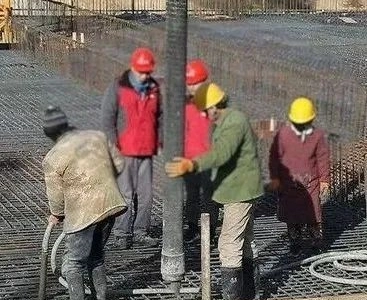

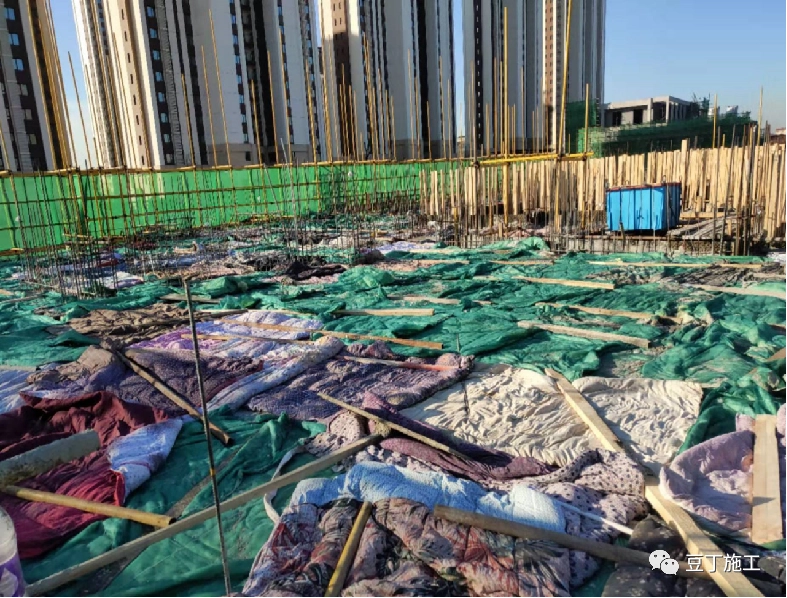

1、混凝土浇筑前柱、墙体模板采用彩条布包裹,做防风处理,模板拆除后及时用塑料布+保温棉被包裹、覆盖保温。
2、顶板混凝土抹压完成后,分区分段地及时覆盖,先覆盖一层塑料薄膜,再覆盖保温棉被,保温覆盖层数根据室外气温及混凝土测温确定,要求棉被搭接不小于200mm,且应逆着风向顺序铺盖。铺盖过程中,应注意混凝土的成品保护,不得随意踩坏混凝土,若不小心踩坏,应及时修补。遇大风天气时,棉被上应用钢管等重物压上,以免大风将保温层吹翻。开展混凝土的覆盖检查工作,特别是大风天气和晚上,加大管理人员、工人值班检查,若有大风吹开的或人为揭开时应及时覆盖。同时教育工人在混凝土
