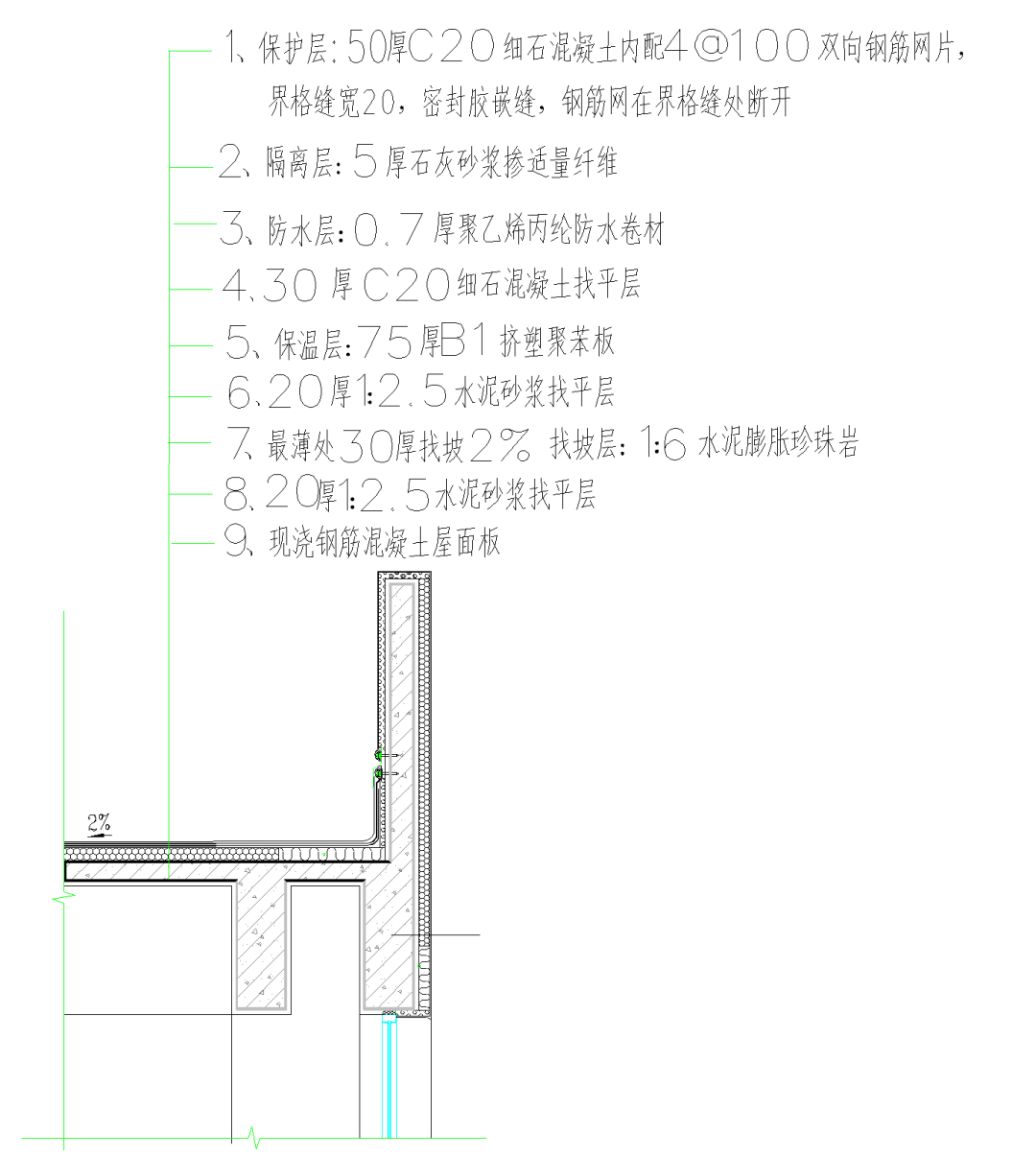

本工程屋面设计做法

1、屋面防水层蓄水试验合格后,按照屋面分格缝平面布置图,在防水层上弹线,进行分格缝的施工,用C20细石混凝土根据设计坡度要求进行打底,厚度为30mm,150mm宽。打底混凝土中嵌入20mm宽硬质泡沫条进行填充,排水沟两侧、女儿墙处分格缝宽度为30mm。

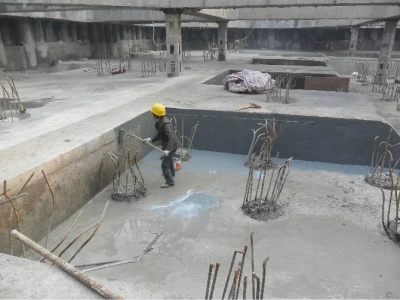

屋面蓄水试验

屋面分格缝平面布置图
2、打底的砼终凝后,在其上抄测平点拉线,安装网片,在分格缝处断开,嵌入的泡沫条两侧采用1:2水砂浆粘贴195*45长条砖,并保证瓷砖的直线度、平整度以及粘贴强度,贴砖完成厚度为50mm,防止下道工序施工时瓷砖脱落。

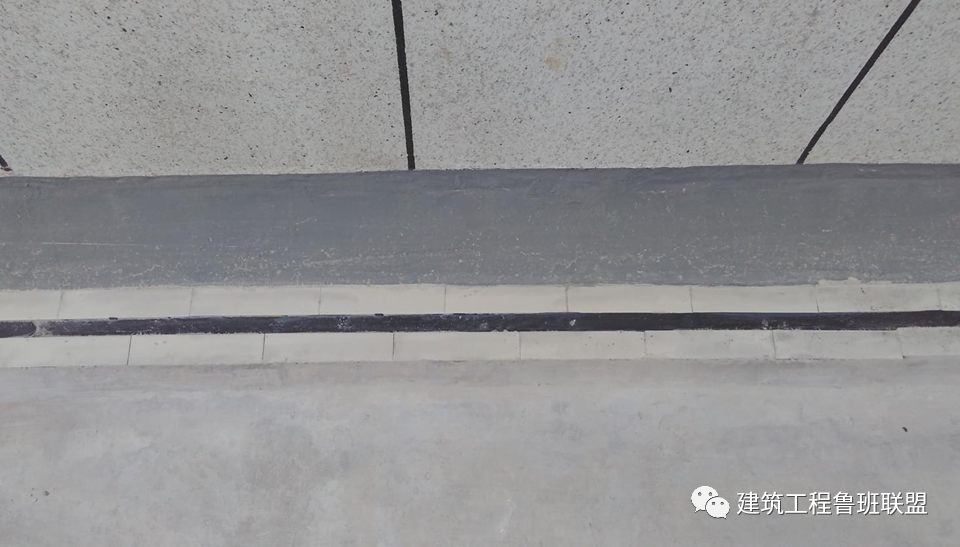

打底施工
3、钢筋网片在分格缝处瓷砖底部断开,网片位置要控制到位,必须置于细石混凝土中上部。分格缝瓷砖施工完后强度要满足施工要求。

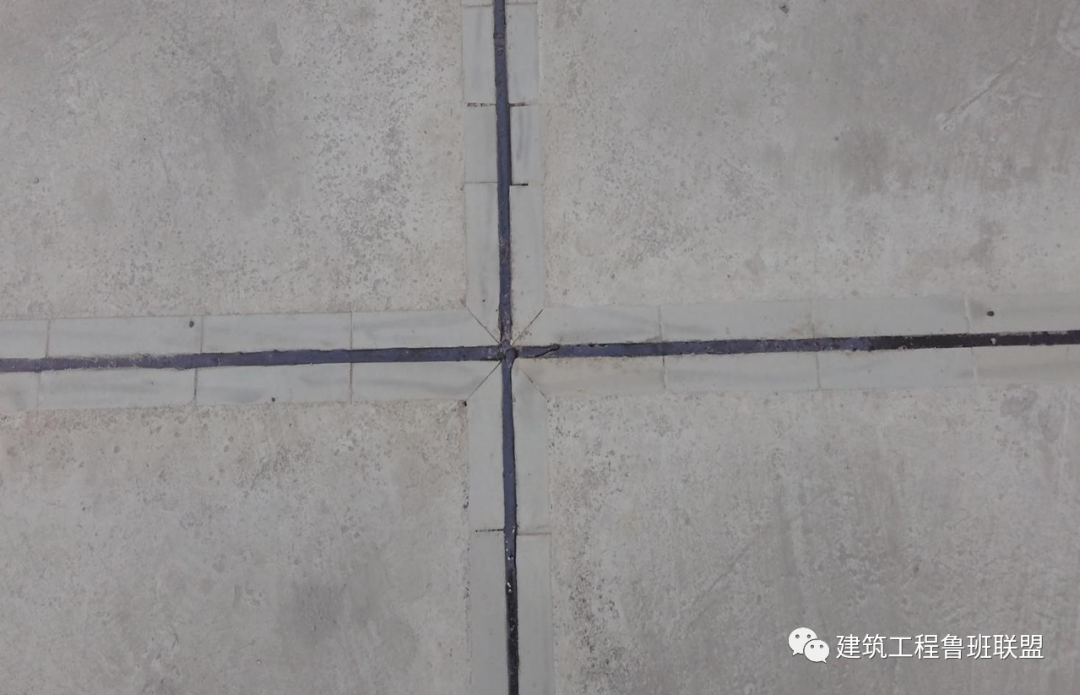

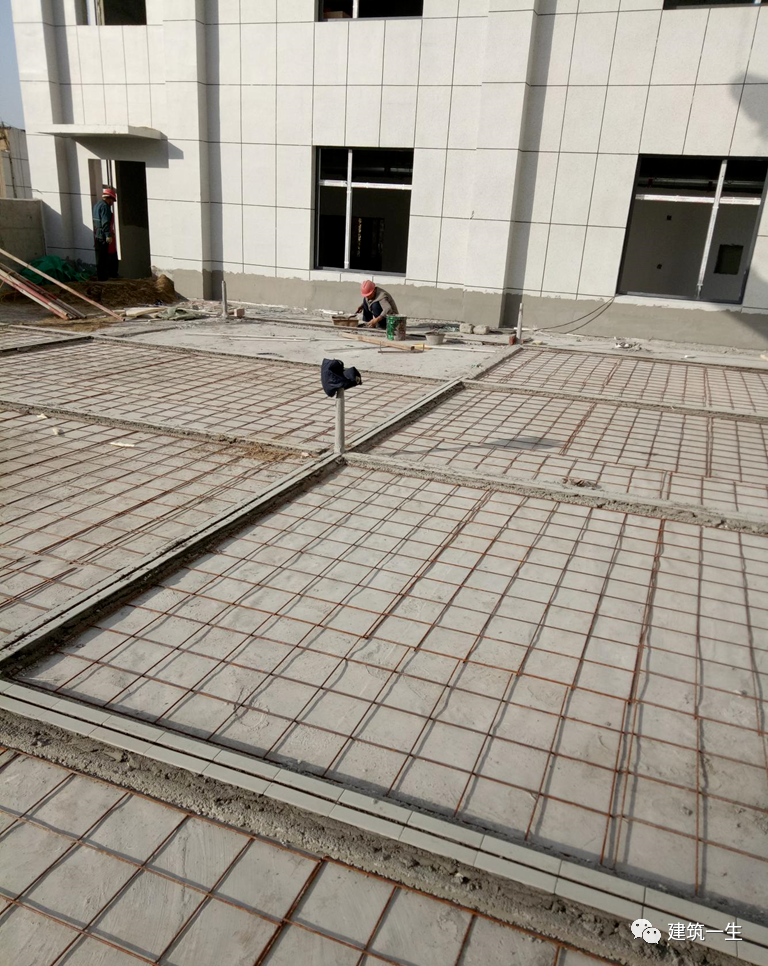

屋面保护层配筋安装及分格缝两边贴砖

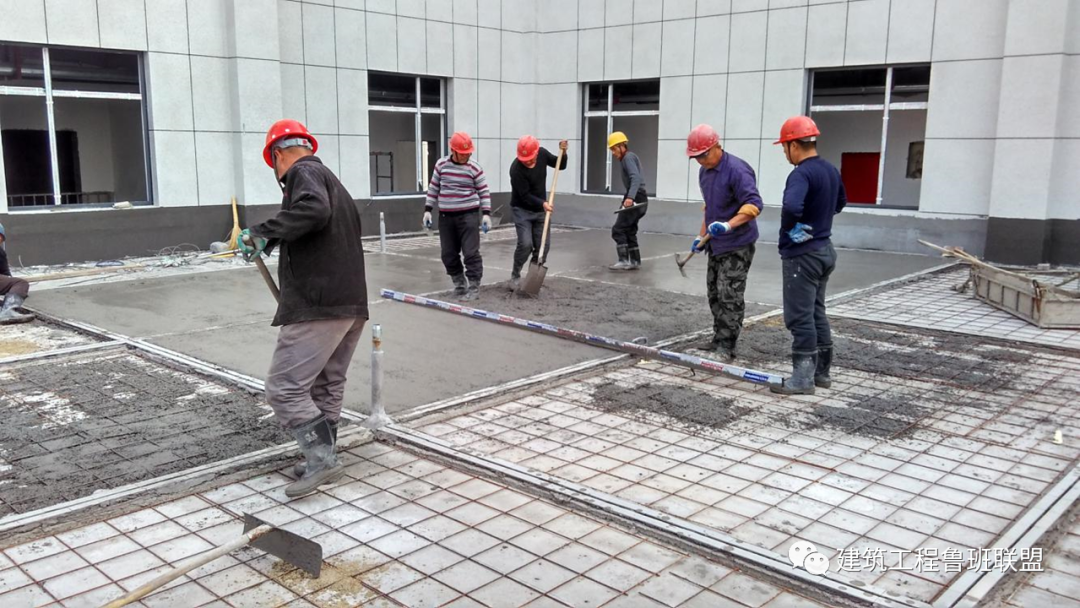

4、施工C20细石混凝土保护层时,按照坡度及长条砖标高控制要求由高至低的顺序进行浇筑,刮尺长度根据分格缝宽度采用6米刮尺抹平,抹平收水后进行二次压光。受天气影响,强度增长较慢。终凝前压光必须完成。严禁使用水泥膏或干水泥强制提浆收光,以防出现起皮、空鼓等质量问题。终凝后将嵌入的泡沫条取出,分格缝瓷砖两边粘贴纸胶带,防止污染瓷砖。下部填砂,上部用沥青灌缝。覆盖毛毡进行养护。
混凝土保护层施工
5、屋面基层与女儿墙、风道、墙根部连接处及转角处均做半径为150mm的R弧,并保证R弧顺直一致。成活后刷灰色外墙乳胶漆。
墙根部R弧刷漆

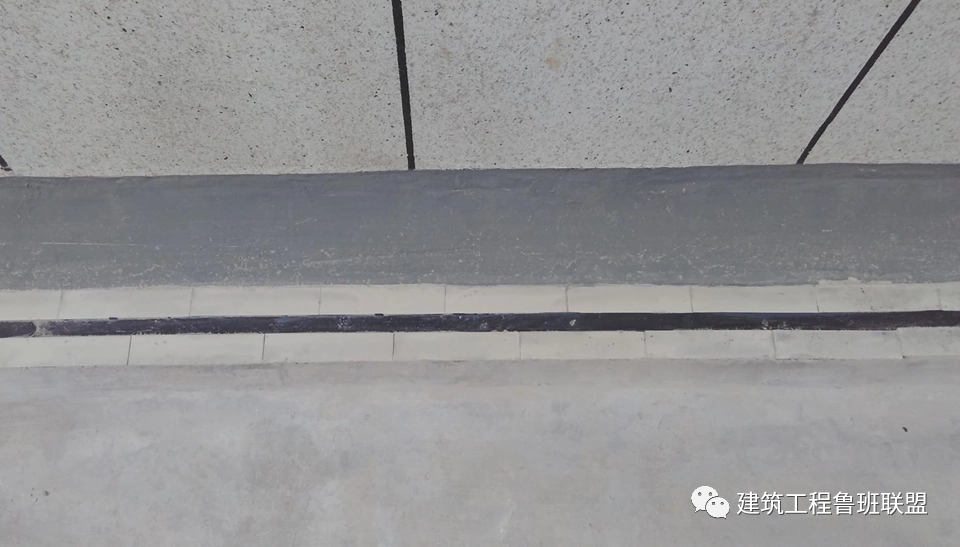

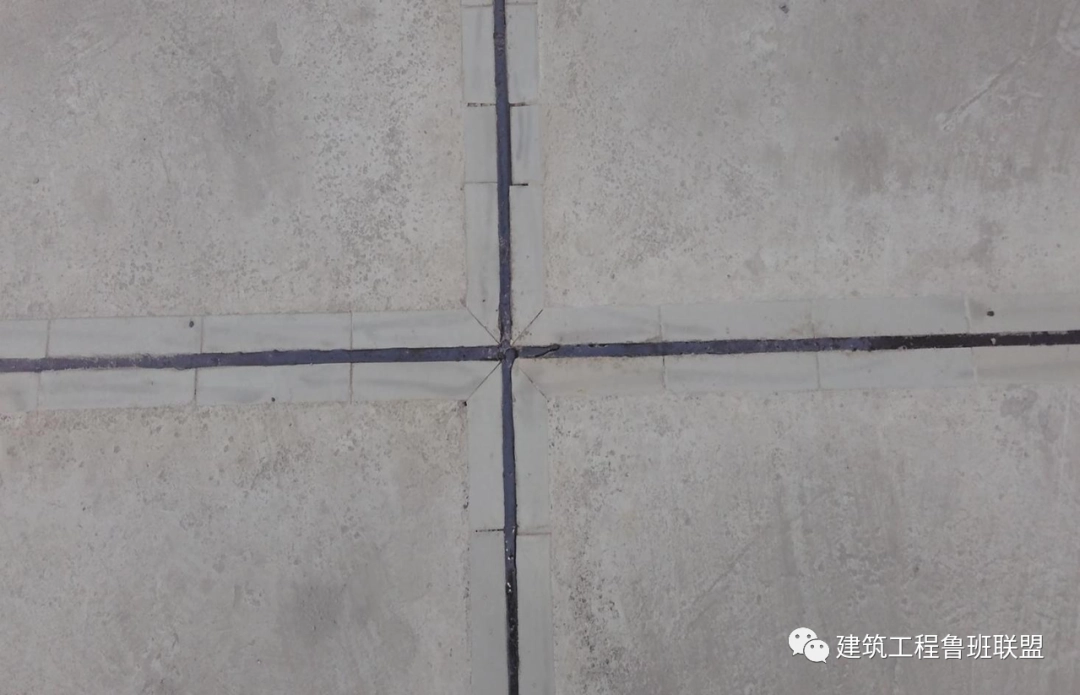

分格缝处沥青灌缝
6、本工程排气孔底座采用花瓶固定,花瓶高度300mm,满足防水层上翻不小于250mm的要求,统一拉线调直。花瓶底座采用水泥浆粘贴牢固,花瓶内采用1:3水泥干料填充施工,顶面压光处理。
排气孔底座安放
1、防水层上放线、打底、长条砖标高控制、坡度要求;
2、混凝土保护层压光处理;
3、长条砖两侧贴纸胶带,防止污染瓷砖;
4、分格缝沥青灌缝。
