小编觉得,分仓的目的是将各区分开,是否可以在分仓缝设置好后统一浇筑。

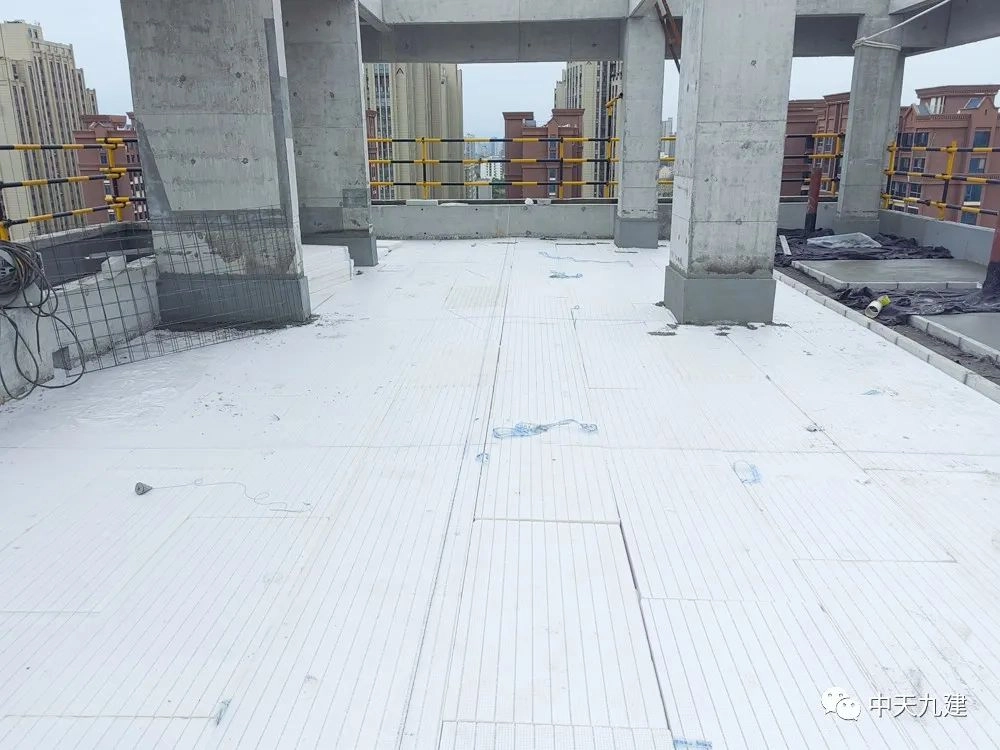

屋面进行分水岭、天沟、坡向优化,划分各施工仓区。

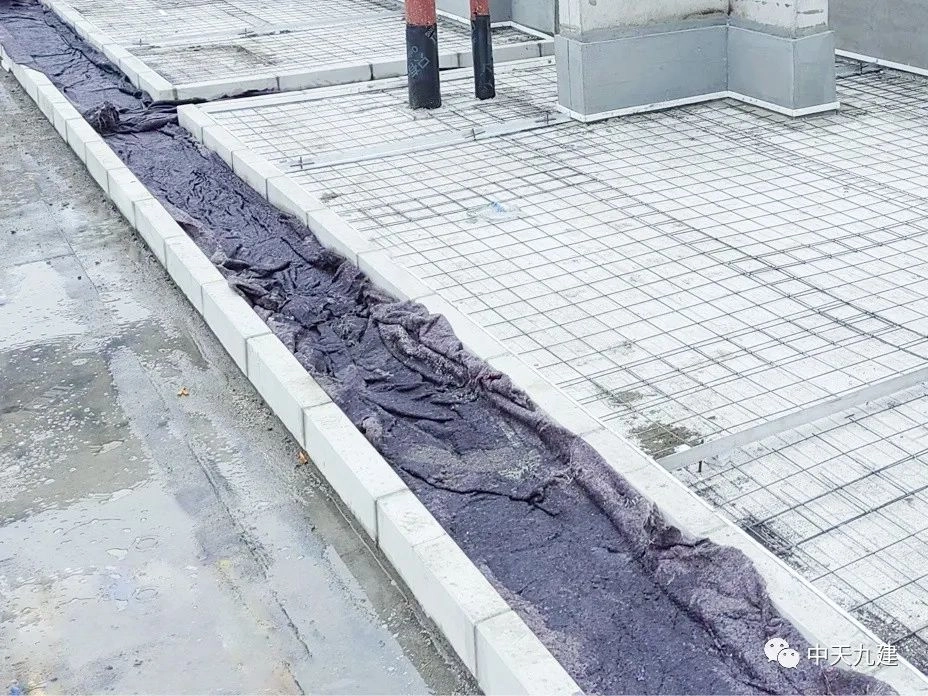

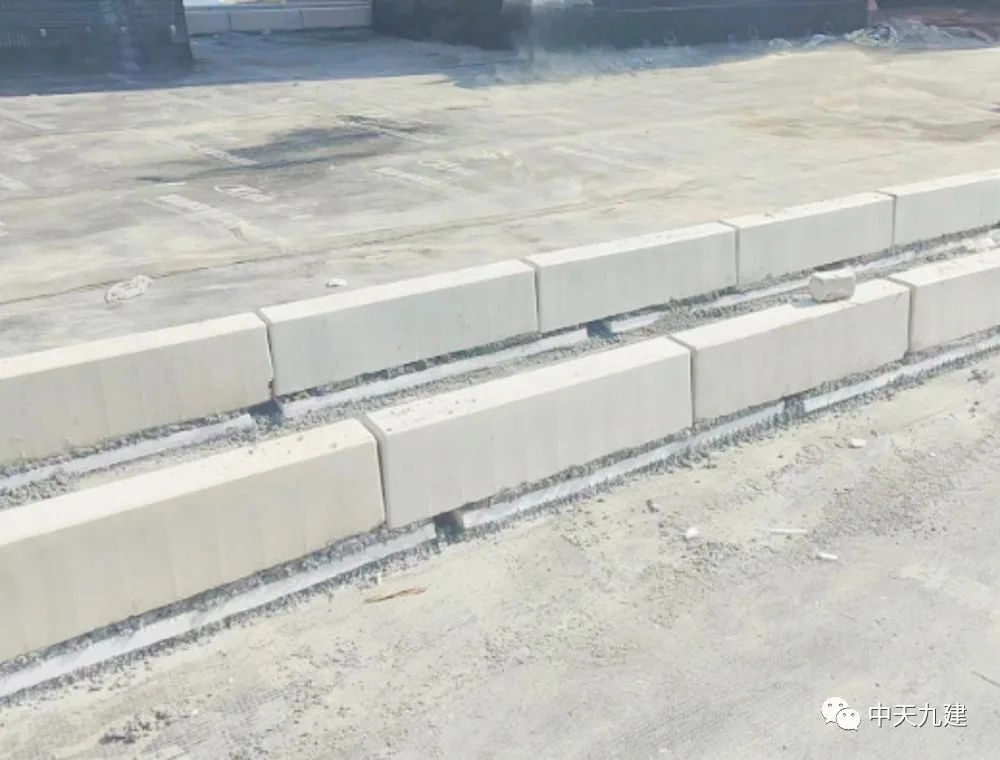

天沟标高、宽度精准定位,边石施工,下口留设排水孔;沟底进行坡度放线,天沟底部不得取消保温层,根据结构面及装饰层厚度选择保温板厚度,保温层留设排水孔。

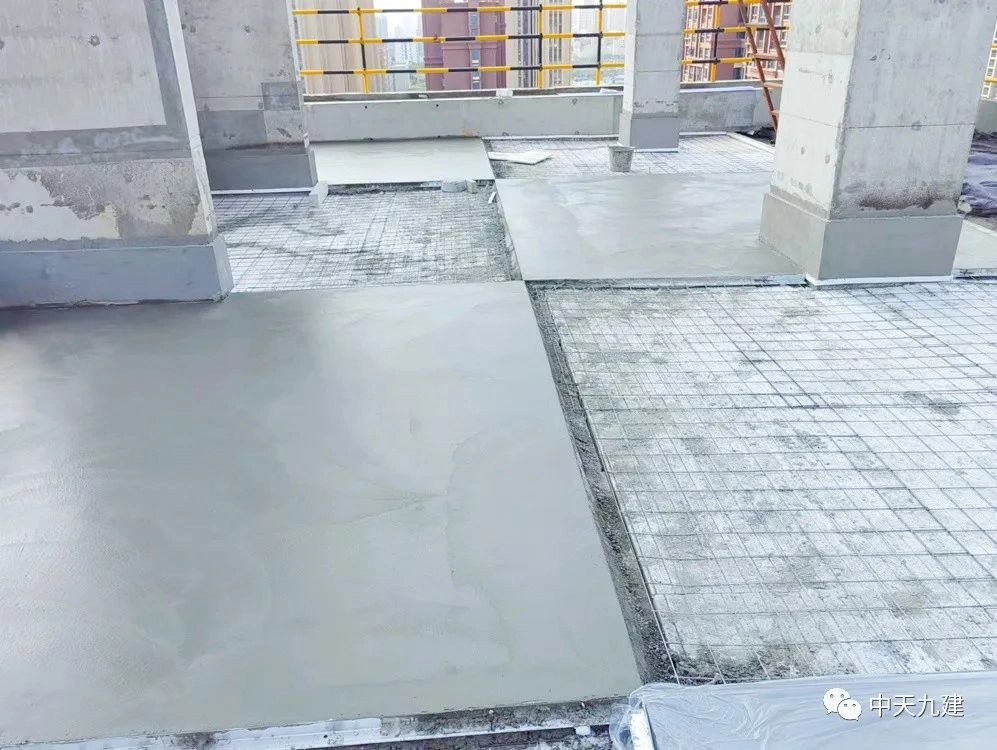

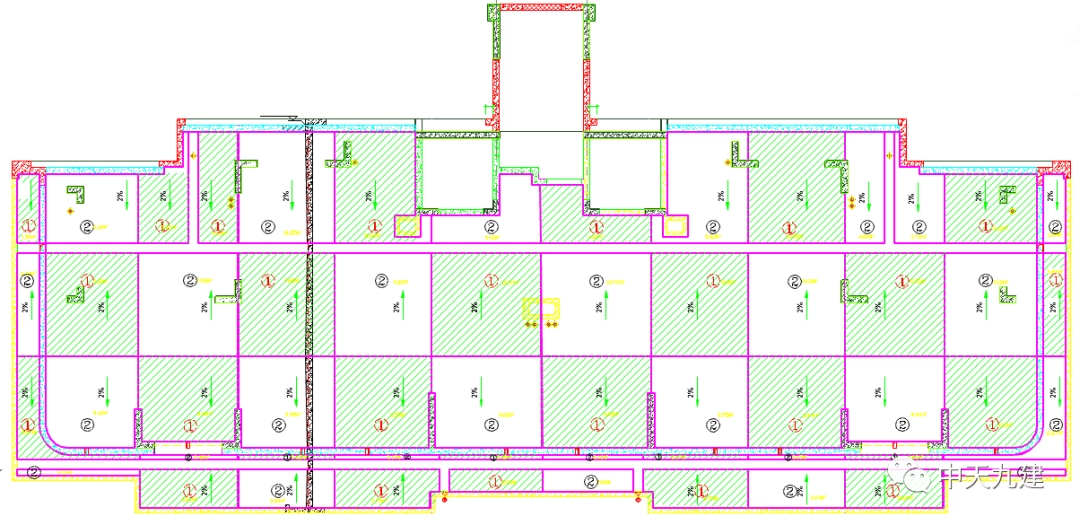

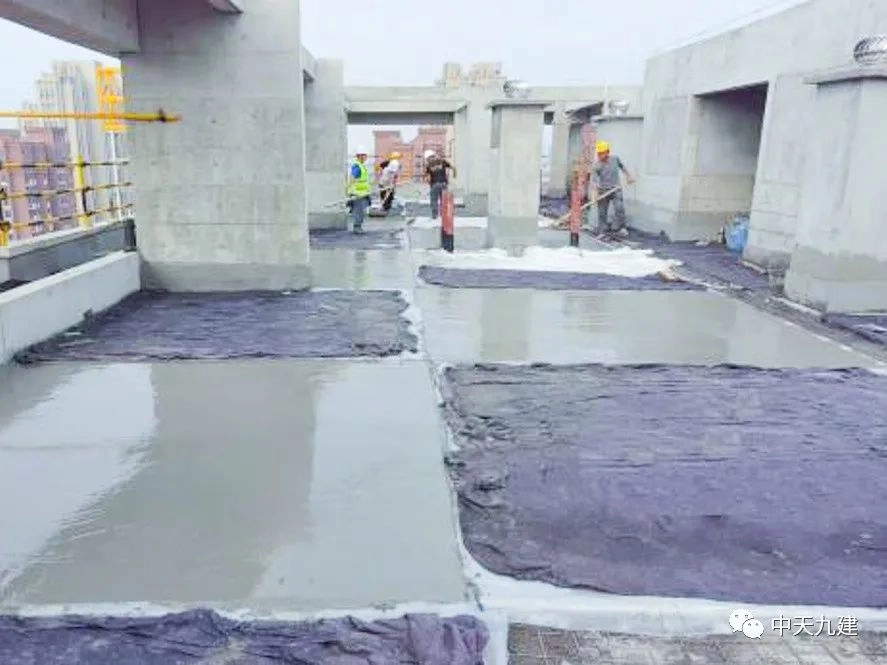

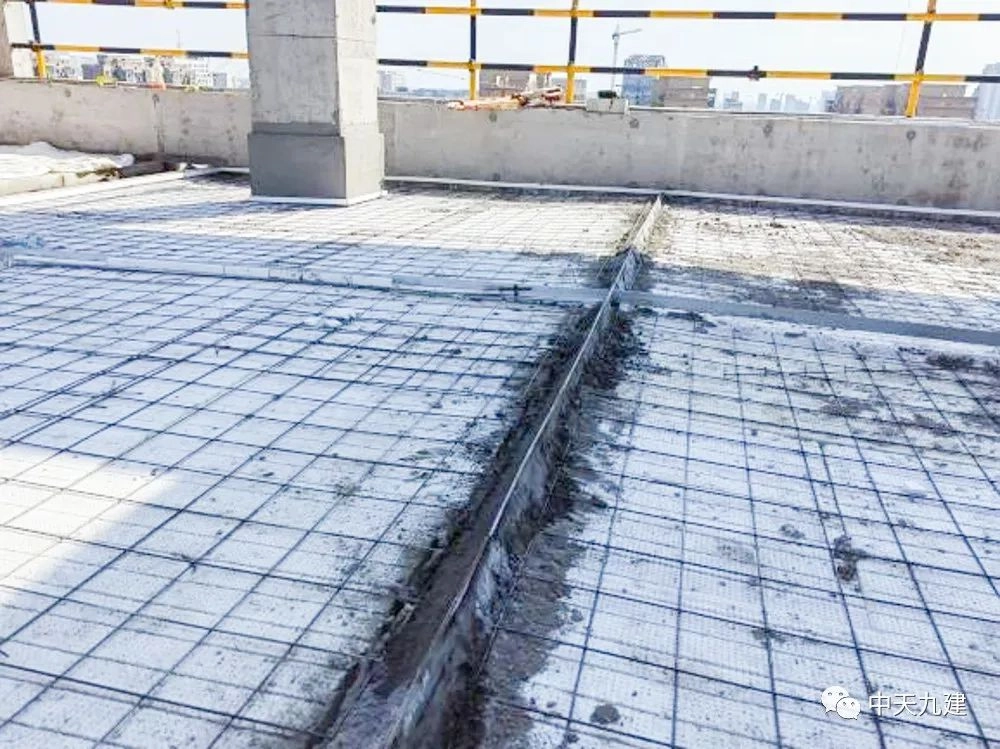

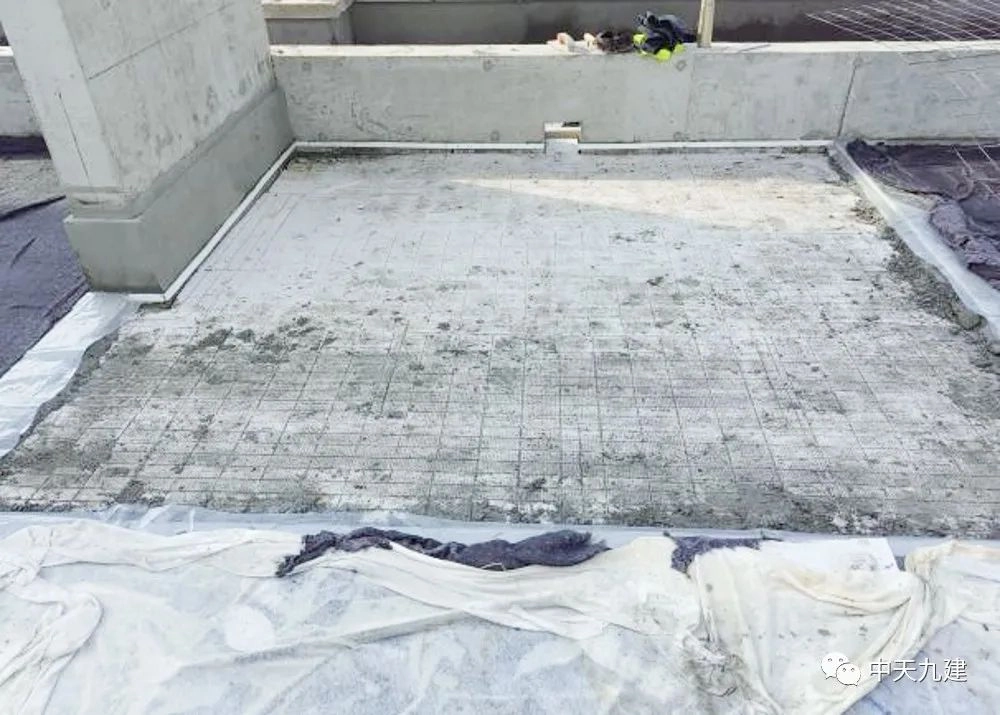

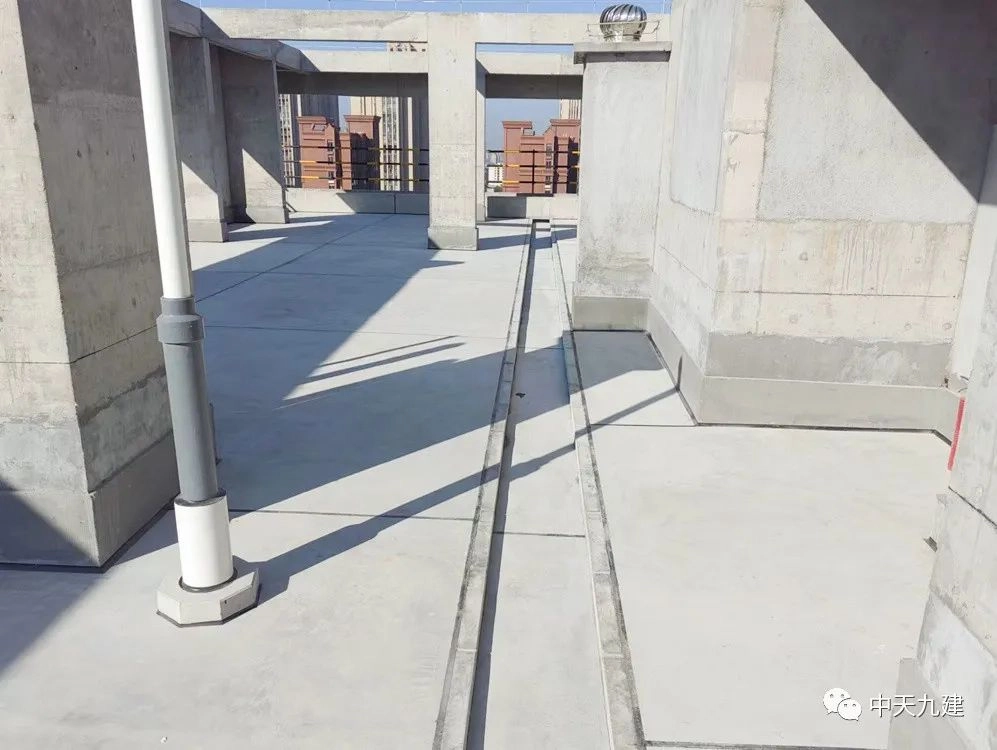

保温层铺设完成后,弹设分仓线,依据仓块大小绑扎钢筋网片。


混凝土浇筑时,先把仓块钢筋网片抬出,等混凝土浇筑刮平后再压入钢筋网片,以不露网为准。

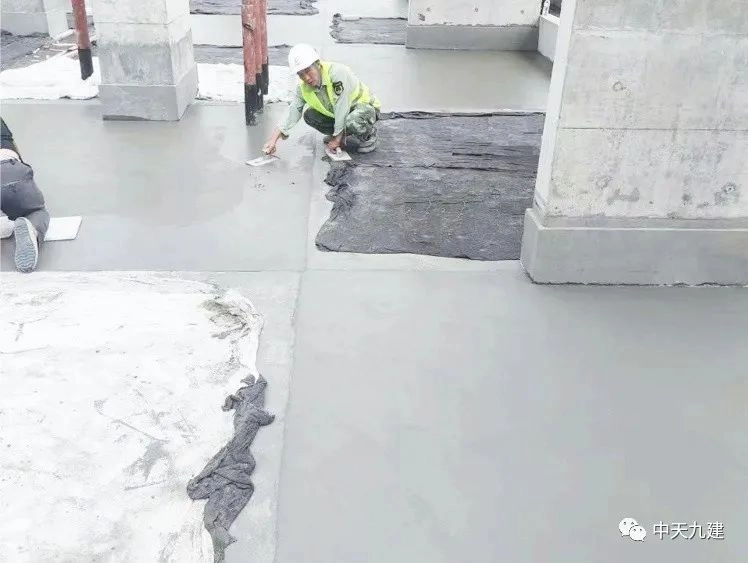

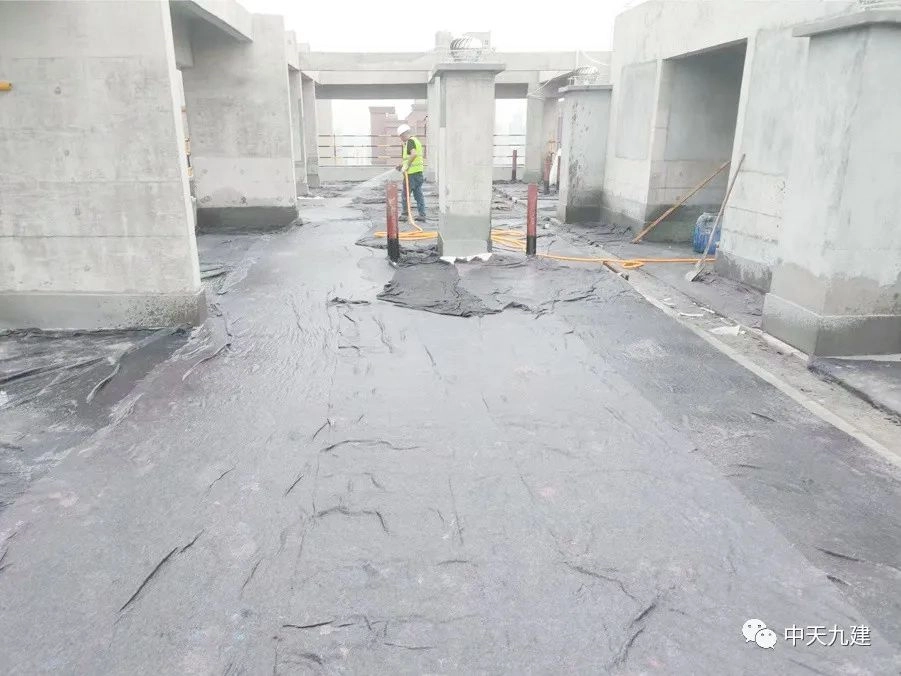

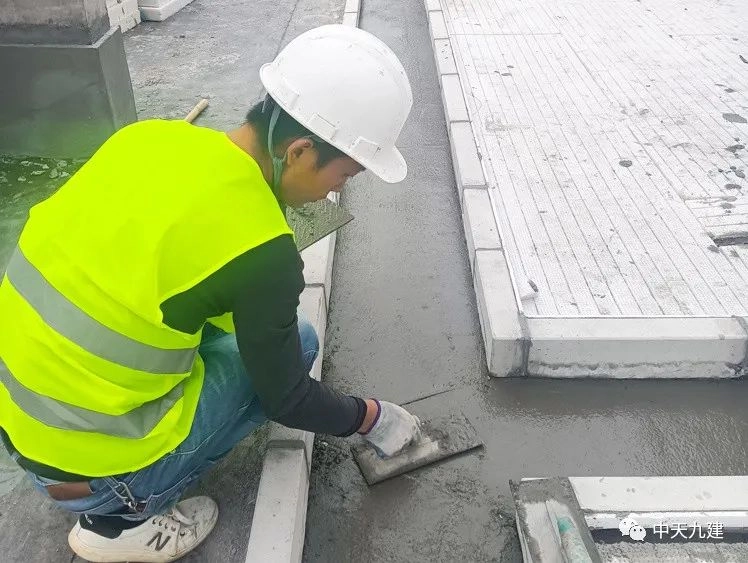

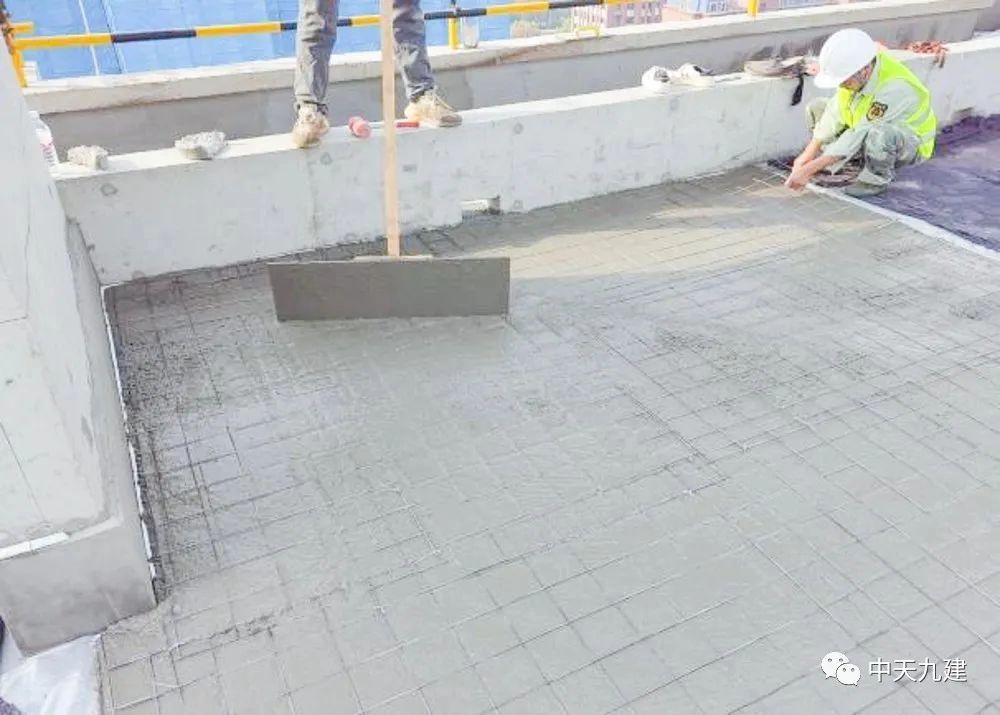

面层采用铁抹子2-3次压光收面,终凝后毛毡覆盖,洒水养护时间不少于7天。



小编觉得,分仓的目的是将各区分开,是否可以在分仓缝设置好后统一浇筑。
屋面进行分水岭、天沟、坡向优化,划分各施工仓区。
天沟标高、宽度精准定位,边石施工,下口留设排水孔;沟底进行坡度放线,天沟底部不得取消保温层,根据结构面及装饰层厚度选择保温板厚度,保温层留设排水孔。
保温层铺设完成后,弹设分仓线,依据仓块大小绑扎钢筋网片。
混凝土浇筑时,先把仓块钢筋网片抬出,等混凝土浇筑刮平后再压入钢筋网片,以不露网为准。
面层采用铁抹子2-3次压光收面,终凝后毛毡覆盖,洒水养护时间不少于7天。
本站公众号
建工计算器
