安全交底丨滑动模板安装与拆除安全交底

2020/12/17
评论
21

交底内容

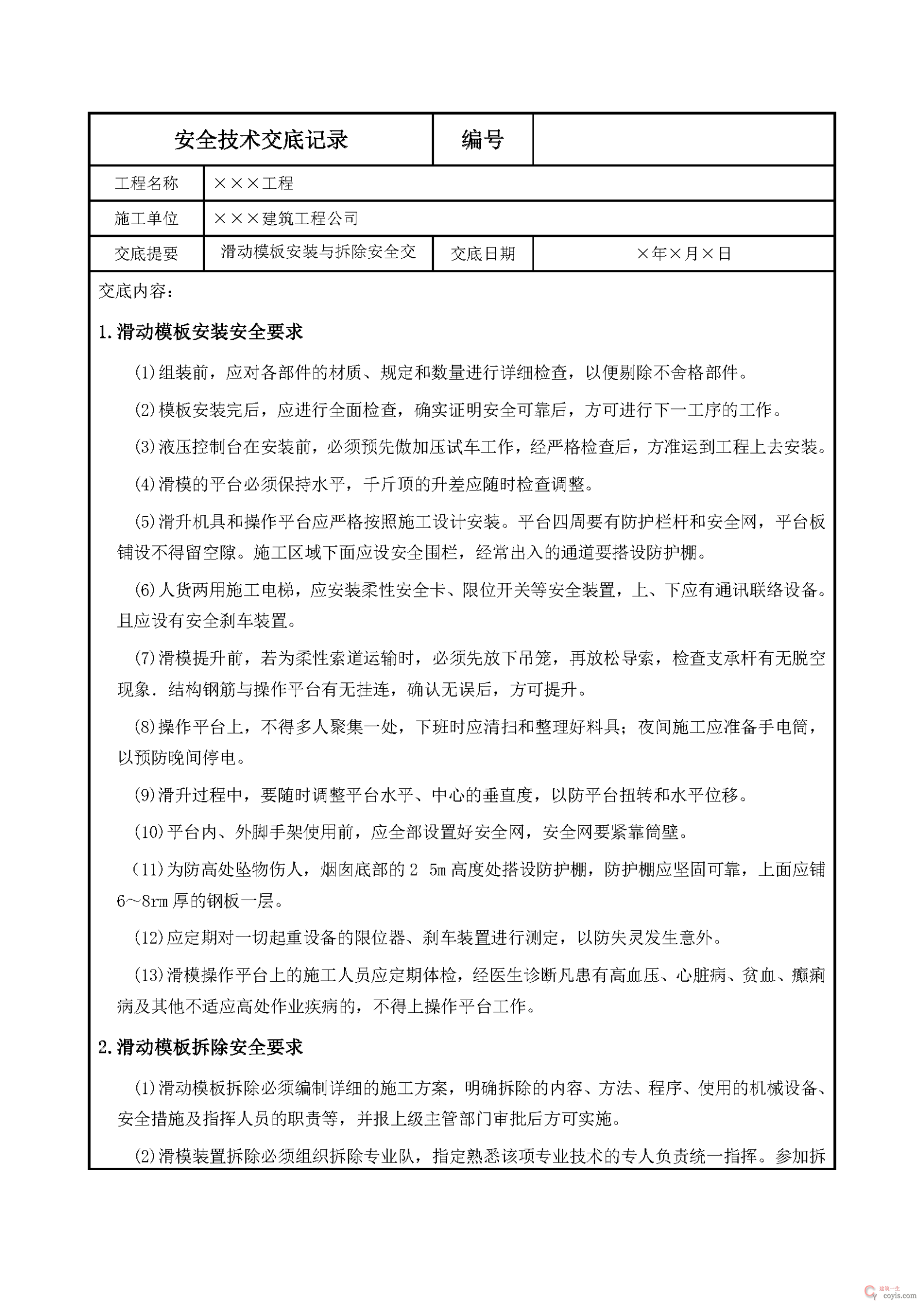

1.滑动模板安装安全要求

(1)组装前,应对各部件的材质、规定和数量进行详细检查,以便剔除不舍格部件。

(2)模板安装完后,应进行全面检查,确实证明安全可靠后,方可进行下一工序的工作。

(3)液压控制台在安装前,必须预先傲加压试车工作,经严格检查后,方准运到工程上去安装。

(4)滑模的平台必须保持水平,千斤顶的升差应随时检查调整。

(5)滑升机具和操作平台应严格按照施工设计安装。平台四周要有防护栏杆和安全网,平台板铺设不得留空隙。施工区域下面应设安全围栏,经常出入的通道要搭设防护棚。

(6)人货两用施工电梯,应安装柔性安全卡、限位开关等安全装置,上、下应有通讯联络设备。且应设有安全刹车装置。

(7)滑模提升前,若为柔性索道运输时,必须先放下吊笼,再放松导索,检查支承杆有无脱空现象.结构钢筋与操作平台有无挂连,确认无误后,方可提升。

(8)操作平台上,不得多人聚集一处,下班时应清扫和整理好料具;夜间施工应准备手电筒,以预防晚间停电。

(9)滑升过程中,要随时调整平台水平、中心的垂直度,以防平台扭转和水平位移。

(10)平台内、外脚手架使用前,应全部设置好安全网,安全网要紧靠筒壁。

(11)为防高处坠物伤人,烟囱底部的2 5m高度处搭设防护棚,防护棚应坚固可靠,上面应铺6~8rm厚的钢板一层。

(12)应定期对一切起重设备的限位器、刹车装置进行测定,以防失灵发生意外。

(13)滑模操作平台上的施工人员应定期体检,经医生诊断凡患有高血压、心脏病、贫血、癫痢病及其他不适应高处作业疾病的,不得上操作平台工作。

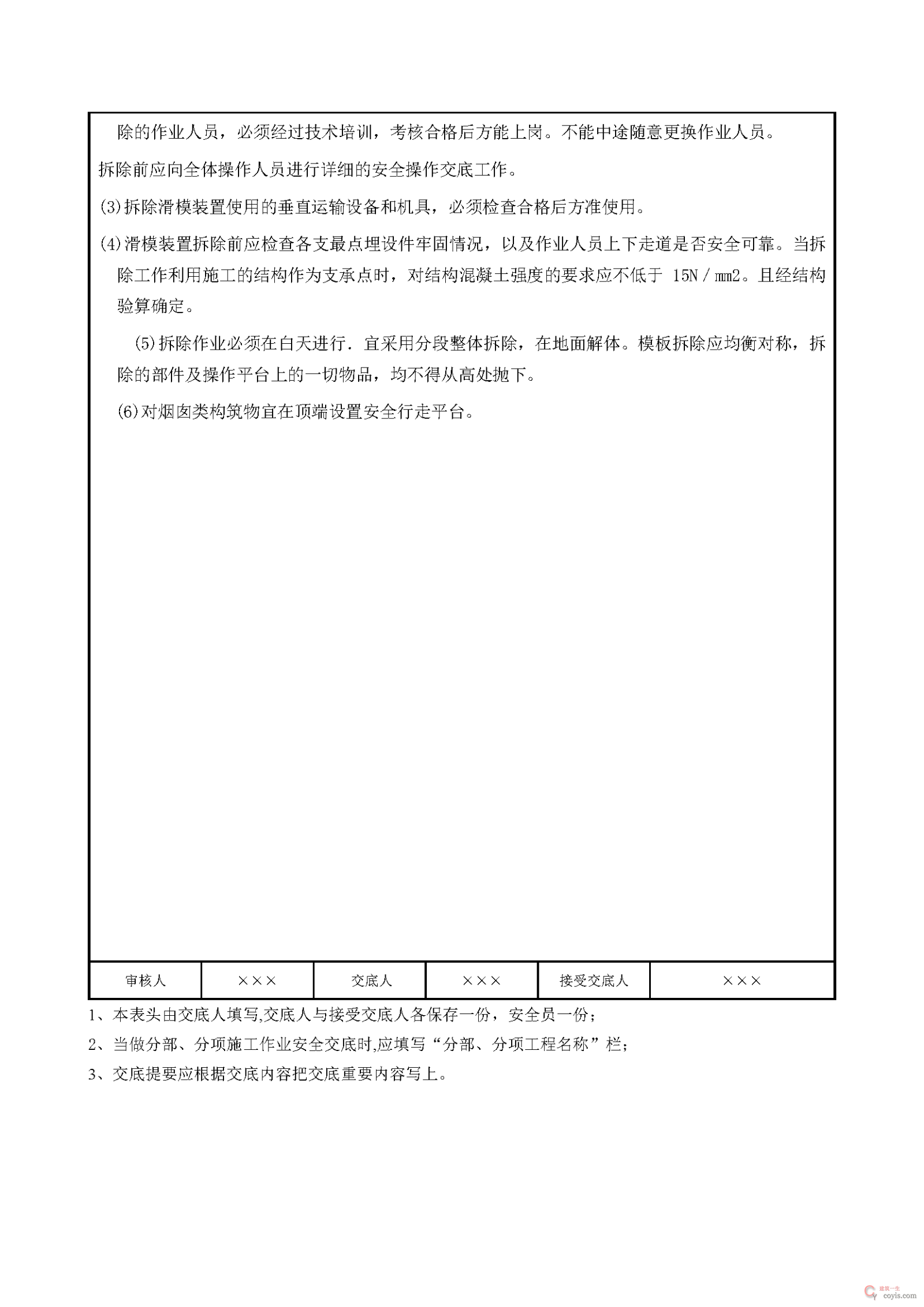

2.滑动模板拆除安全要求

(1)滑动模板拆除必须编制详细的施工方案,明确拆除的内容、方法、程序、使用的机械设备、安全措施及指挥人员的职责等,并报上级主管部门审批后方可实施。

(2)滑模装置拆除必须组织拆除专业队,指定熟悉该项专业技术的专人负责统一指挥。参加拆除的作业人员,必须经过技术培训,考核合格后方能上岗。不能中途随意更换作业人员。

拆除前应向全体操作人员进行详细的安全操作交底工作。

(3)拆除滑模装置使用的垂直运输设备和机具,必须检查合格后方准使用。

(4)滑模装置拆除前应检查各支最点埋设件牢固情况,以及作业人员上下走道是否安全可靠。当拆除工作利用施工的结构作为支承点时,对结构混凝土强度的要求应不低于15N/mm2。且经结构验算确定。

(5)拆除作业必须在白天进行.宜采用分段整体拆除,在地面解体。模板拆除应均衡对称,拆除的部件及操作平台上的一切物品,均不得从高处抛下。

(6)对烟囱类构筑物宜在顶端设置安全行走平台。

交底预览

安全交底丨滑动模板安装与拆除安全交底 安全交底丨滑动模板安装与拆除安全交底

下载地址

本文附件下载地址

输入验证码查看隐藏内容:

扫描二维码关注本站微信公众号 建筑一生
或者在微信里搜索 建筑一生
回复 1002 获取验证码
wechat 建筑一生

更多规范获取方式:关注本站官方微信公众号,回复规范编号如 “50300” 获取下载链接。

技术储备

模板施工过程质量控制

1、模板安装的质量控制 施工单位在施工组织设计中应针对主体现浇混凝土框架的特点,编写柱、墙、梁与楼板的支模方案,既要有柱、墙、梁的支模设计图,又要有确保支模质量的技术措施。监理重点控制模板制作、安装、...
匿名

发表评论

匿名网友 填写信息

:?: :razz: :sad: :evil: :!: :smile: :oops: :grin: :eek: :shock: :???: :cool: :lol: :mad: :twisted: :roll: :wink: :idea: :arrow: :neutral: :cry: :mrgreen:
