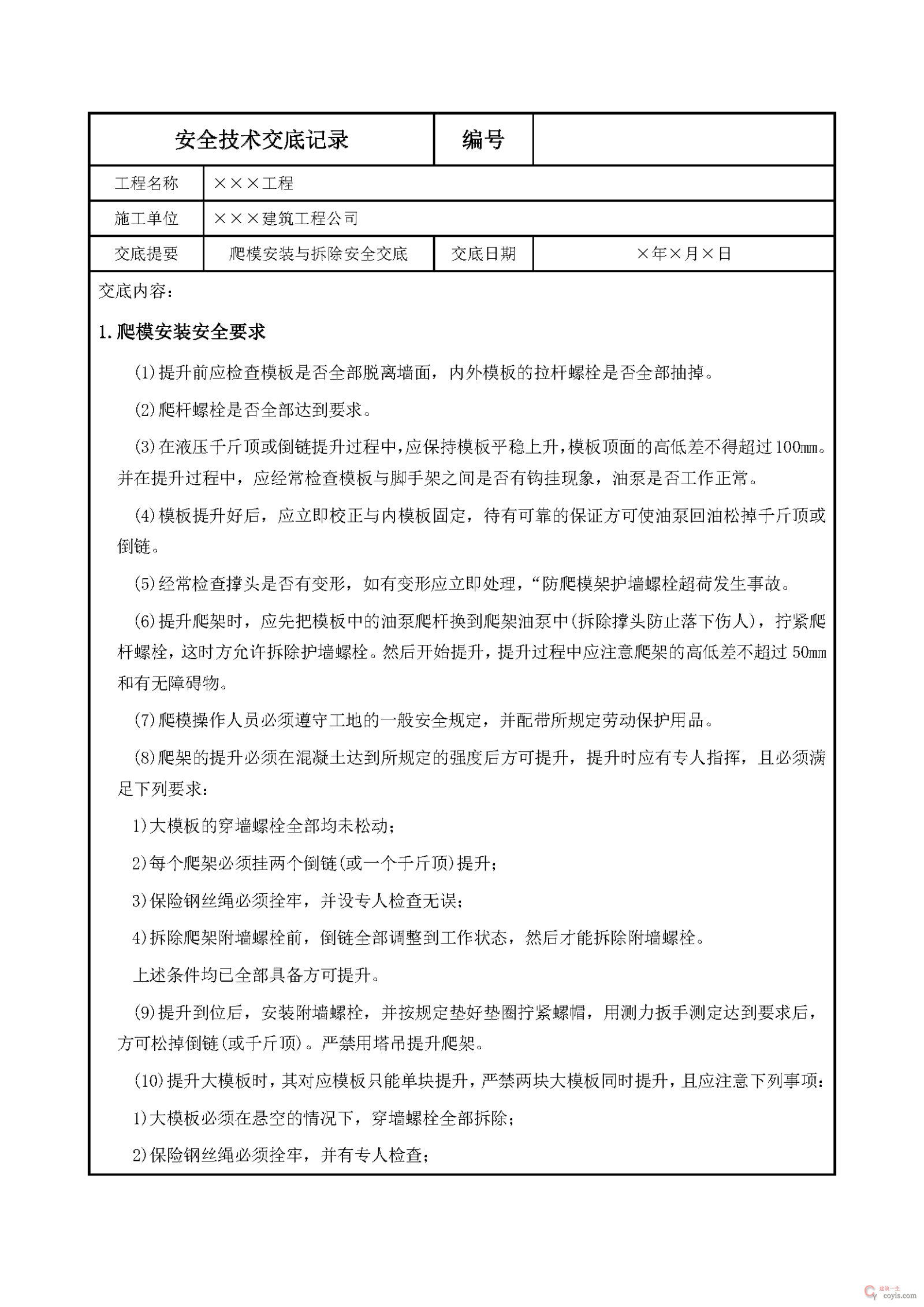

交底内容
1.爬模安装安全要求
(1)提升前应检查模板是否全部脱离墙面,内外模板的拉杆螺栓是否全部抽掉。
(2)爬杆螺栓是否全部达到要求。
(3)在液压千斤顶或倒链提升过程中,应保持模板平稳上升,模板顶面的高低差不得超过100mm。并在提升过程中,应经常检查模板与脚手架之间是否有钩挂现象,油泵是否工作正常。
(4)模板提升好后,应立即校正与内模板固定,待有可靠的保证方可使油泵回油松掉千斤顶或倒链。
(5)经常检查撑头是否有变形,如有变形应立即处理,“防爬模架护墙螺栓超荷发生事故。
(6)提升爬架时,应先把模板中的油泵爬杆换到爬架油泵中(拆除撑头防止落下伤人),拧紧爬杆螺栓,这时方允许拆除护墙螺栓。然后开始提升,提升过程中应注意爬架的高低差不超过50mm和有无障碍物。
(7)爬模操作人员必须遵守工地的一般安全规定,并配带所规定劳动保护用品。
(8)爬架的提升必须在混凝土达到所规定的强度后方可提升,提升时应有专人指挥,且必须满足下列要求:
1)大模板的穿墙螺栓全部均未松动;
2)每个爬架必须挂两个倒链(或一个千斤顶)提升;
3)保险钢丝绳必须拴牢,并设专人检查无误;
4)拆除爬架附墙螺栓前,倒链全部调整到工作状态,然后才能拆除附墙螺栓。
上述条件均已全部具备方可提升。
(9)提升到位后,安装附墙螺栓,并按规定垫好垫圈拧紧螺帽,用测力扳手测定达到要求后,方可松掉倒链(或千斤顶)。严禁用塔吊提升爬架。
(10)提升大模板时,其对应模板只能单块提升,严禁两块大模板同时提升,且应注意下列事项:
1)大模板必须在悬空的情况下,穿墙螺栓全部拆除;
2)保险钢丝绳必须拴牢,并有专人检查;
3)用多个倒链提升时,应先将各倒链调整到工作状态,方可拆除穿墙螺栓。
(11)大模板提升必须设专人指挥,各个倒链或千斤项必须同步进行。

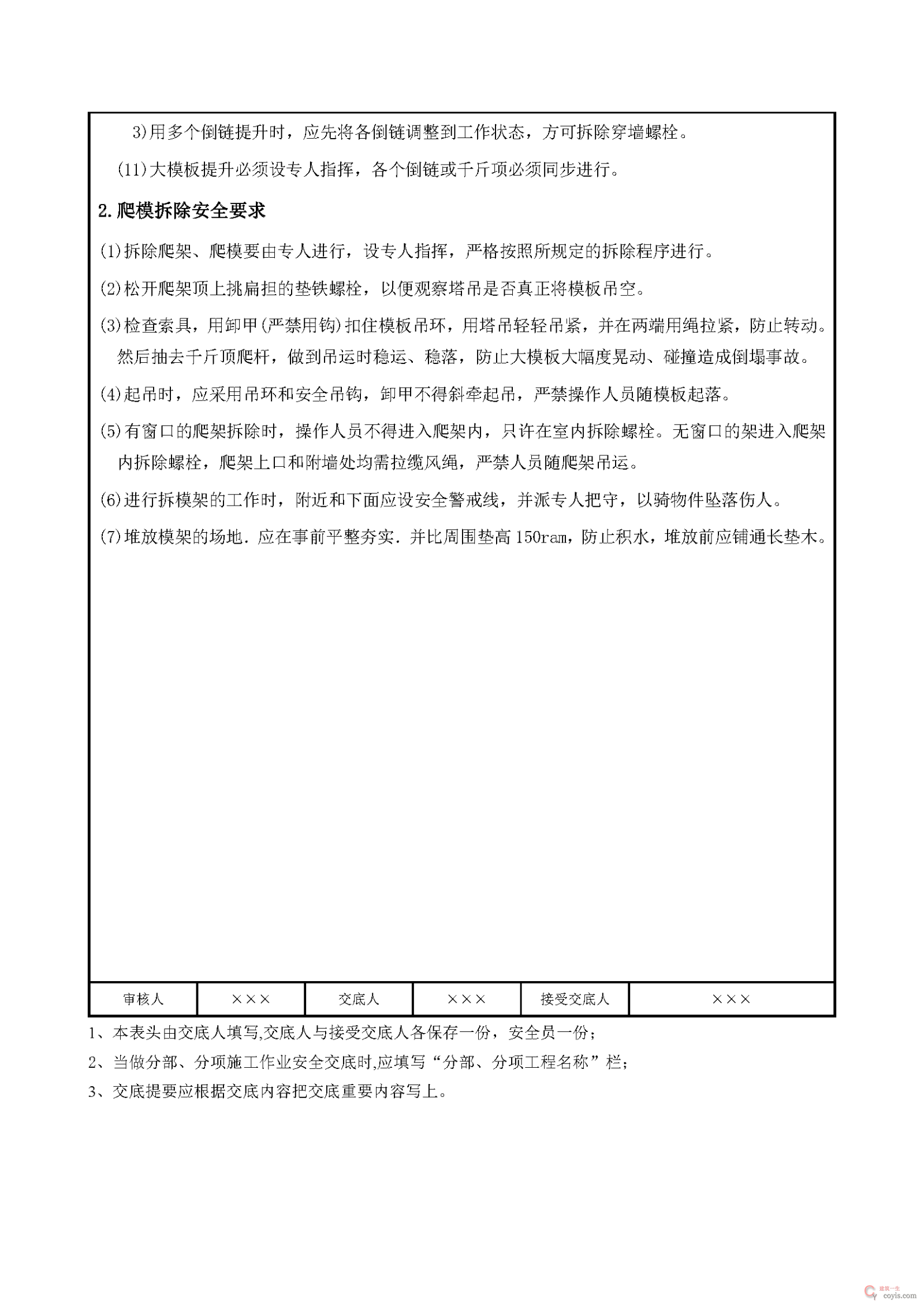

2.爬模拆除安全要求
(1)拆除爬架、爬模要由专人进行,设专人指挥,严格按照所规定的拆除程序进行。
(2)松开爬架顶上挑扁担的垫铁螺栓,以便观察塔吊是否真正将模板吊空。
(3)检查索具,用卸甲(严禁用钩)扣住模板吊环,用塔吊轻轻吊紧,并在两端用绳拉紧,防止转动。然后抽去千斤顶爬杆,做到吊运时稳运、稳落,防止大模板大幅度晃动、碰撞造成倒塌事故。
(4)起吊时,应采用吊环和安全吊钩,卸甲不得斜牵起吊,严禁操作人员随模板起落。
(5)有窗口的爬架拆除时,操作人员不得进入爬架内,只许在室内拆除螺栓。无窗口的架进入爬架内拆除螺栓,爬架上口和附墙处均需拉缆风绳,严禁人员随爬架吊运。
(6)进行拆模架的工作时,附近和下面应设安全警戒线,并派专人把守,以骑物件坠落伤人。
(7)堆放模架的场地.应在事前平整夯实.并比周围垫高150ram,防止积水,堆放前应铺通长垫木。
交底预览
下载地址
本文附件下载地址
更多规范获取方式:关注本站官方微信公众号,回复规范编号如 “50300” 获取下载链接。
相关文章
- 模板、钢筋、预应力、混凝土及装配式结构工程5.2~5.5——解读《GB55008-2021 混凝土结构通用规范》
- 工地上的爆模瞬间!隔着屏幕都感到绝望……
- 模板工程图片汇总
- 知名地产铝模工程操作指引图文丨可下载
- 知名建筑集团木模板支模体系及各关键工序分解
- 铝合金模板工法交流丨PPT,可下载
- 钢筋、模板、混凝土工程施工过程控制,三维效果图!102页
- 模板工程管理培训讲义(图文详解 碧桂园资料)52页
- 模板脚手架技术
- 框架结构定型组合钢模板
- 框架结构定型组合钢模板的安装与拆除
- 剪力墙结构大模板墙体钢筋绑扎施工质量技术交底
- 密肋楼板模壳的安装与拆除施工质量技术交底
- 现浇剪力墙结构大模板安装与拆除施工质量技术交底
- 组合钢框木(竹)胶合板模板的安装与拆除施工质量技术交底
- 模板工程设计的主要原则及安装要点
- 模板垂直度这样检测,省时省力!
- 铝模系统施工工艺要求详细讲解(图文丰富)90页
- 模板工程施工工艺培训讲义(图文并茂)120页
- 碧桂园模板工程施工指引,187页PPT可下载
- 模板工程施工工艺
- 模板工程标准做法丨万科
- 13SG905-1~2:房屋建筑工程施工工艺图解模板工程(2014年合订本)
- 模板施工过程质量控制
- 安全交底丨爬模安装与拆除安全交底
- 安全交底丨滑动模板安装与拆除安全交底
- 安全交底丨大模板安装与拆除安全交底
- 安全交底丨定型组合钢模板安、拆安全交底
- 安全交底丨木模板安装、拆除安全交底
- 安全交底丨大模板施工作业安全技术交底
- 大模板作业防护安全技术要点
- 建筑工程高大模板支撑体系安全验收表
- 模板施工丨3D高清图解模板施工工艺
- 建筑模板工程详解
- 柱、墙模板支设三维效果图解说
