江西丰城发电厂“11.24”冷却塔施工平台坍塌特别重大事故

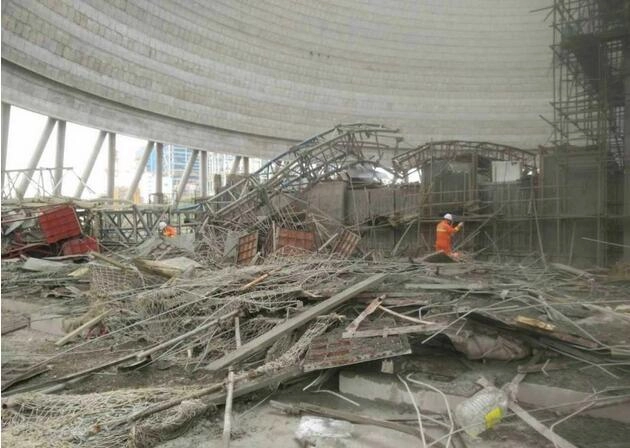

江西在建电厂坍塌时作业面约68人 已致40人遇难

2016年11月24日,江西丰城发电厂三期扩建工程发生冷却塔施工平台坍塌特别重大事故,造成73人死亡,2人受伤,直接经济损失10197.2万元。

一、基本情况

1、工程总体概况

江西丰城发电厂三期扩建工程建设规模为2×1000MW发电机组,总投资为76.7亿元,属江西省电力建设重点工程。其中,建筑和安装部分主要包括7号、8号冷却塔和烟囱工程等,共分为A、B、C、D标段。

江西丰城发电厂“11.24”冷却塔施工平台坍塌特别重大事故

2、7号冷却塔工程概况

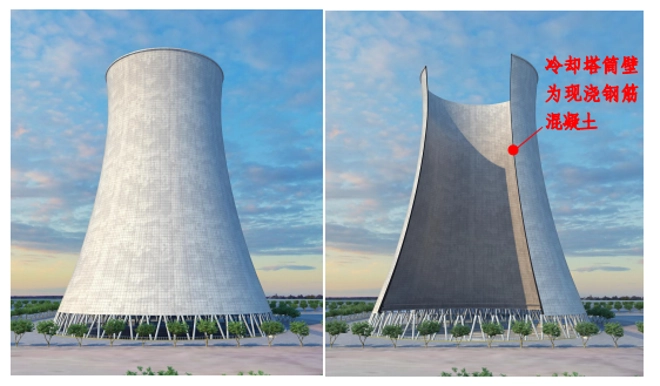

事发7号冷却塔属于江西丰城发电厂三期扩建工程D标段,是三期扩建工程中两座逆流式双曲线自然通风冷却塔,其中一座采用钢筋混凝土结构,两座冷却塔布置在主厂房北侧,整体呈东西向布置,塔中心间距197.1米。7号冷却塔位于东侧,设计塔高165米,塔底直径132.5米,喉部高度132米,喉部直径75.19米,筒壁厚度0.23至1.1米。

筒壁工程施工采用悬挂式脚手架翻模工艺,以三层模架(模板和悬挂式脚手架)为一个循环三元循环向上翻转施工。脚手架悬挂在模板上,铺板后形成施工平台,筒壁模板安拆、钢筋绑扎、混凝土浇筑均在施工 平台及下挂的吊篮上进行。模架自身及施工荷载由浇筑好的混凝土筒壁承担。

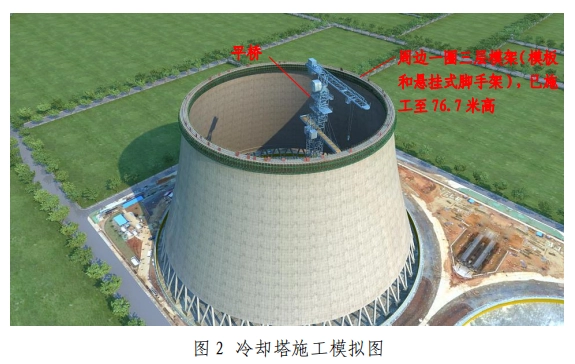

7号冷却塔内布置1台YDQ26*25-7液压顶升平桥,距离塔中心30.98米,方位为西偏北19.87°。事故发生时,已浇筑完成第52节筒壁混凝土,高度为76.7米。

7号冷却塔工程概况

二、事故经过

2016年11月24日6时许,混凝土班组、钢筋班组先后完成第52节混凝土浇筑和第53节钢筋绑扎作业,离开作业面。5个木工班组共70人先后上施工平台,分布在筒壁四周施工平台上拆除第50节模板并安装第53节模板。此外,与施工平台连接的平桥上有2名平桥操作人员和1名施工升降机操作人员,在7号冷却塔底部中央竖井,水池底板处有19名工人正在作业。

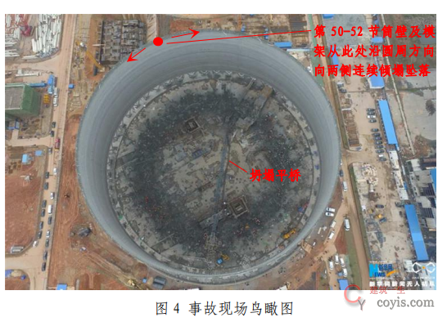

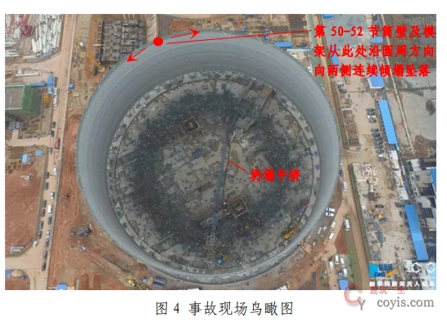

7时33分,7号冷却塔第50—52节筒壁混凝土从后期浇筑完成部位开始坍塌,沿圆周方向向两侧连续倾塌坠落,施工平台及平桥上的作业人员随同筒壁混凝土及模架体系一起坠落,在筒壁坍塌过程中,平桥晃动,倾斜后整体向东倒塌,事故持续时间24秒。

三、事故直接原因

经调查认定,事故的直接原因是实干单位在7号冷却塔第50节筒壁混凝土强度不足的情况下,违规拆除第50节模板,致使第50节筒壁混凝土失去模板保护,不足以承受上部荷载,从底部最薄弱处开始坍塌,造成第50节及以上筒壁混凝土和模架体系连续倾覆坠落。最落物冲击与筒壁内侧连接的平桥附着拉锁,导致平桥也整体坍塌。

四、相关管理情况

1、7号冷却塔工期压缩后,建设单位、监理单位、总承包单位项目部均没有对缩短后的工期进行论证、评估,也未提出相应的施工组织措施和安全保障措施。

2、施工单位项目部未按照规定将筒壁工程定义为危险性较大的分部分项工程;方案中未制定拆模时保证上节混凝土强度不低于6MPa(规范强条规定悬挂式脚手架施工筒壁拆模时上节混凝土强度应达到6MPa)的针对性管理控制措施;方案中危险源辨识仅1项。截至事故发生时,方案未进行修改。

3、现场试验管理混乱,混凝土试块制作不合格且送检不及时;无拆模作业管理规定,劳务作业队一直自行模板搭设、混凝土浇筑、钢筋绑扎、拆模等工序循环施工。

4、关于气温骤降的应对管理:施工单位项目部在获知2016年11月21日至11月24日期间气温骤降的预报信息后,施工单位项目部总工安排工程部通知试验室增加早强剂及调整混凝土配合比,但直至事故发生,该工作没有得到落实。项目部总工未按照公司规定未制定冬施方案。
