混凝土泵管坠落,项目经理被砸中身亡!安全员、总监、监理员被处罚!

混凝土泵管坠落,项目经理被砸中身亡!安全员、总监、监理员被处罚!

各县(市)区、徐州经济技术开发区、徐州高新技术产业开发区住建局,徐州淮海国际港务区规划建设部,各有关单位:

2021年10月5日,云龙区农科院2019-51号A地块项目发生一起起重伤害事故,造成2人死亡,充分暴露出该项目参建各方责任主体安全意识薄弱,安全教育、安全投入不到位,违章作业、违章指挥,严重忽视安全生产工作。为进一步规范建筑市场秩序,杜绝违规、违章施工,现将该事故有关处理情况通报如下:

一、事故基本情况

工程名称:农科院地块(2019-51号地块)A地块3#、5#-13#、15#-17#共13栋住宅楼,4#配电室,14#配电室及水泵房,18#配套设施用房,19#净菜市场,20#开闭所及配电室,地下室(J-K-Da,1-89轴)工程。建设单位:徐州桂悦置业有限公司,项目负责人:戴某洋;施工总承包单位:江苏添安建设有限公司,项目经理:何某松;监理单位:徐州市华升建筑工程监理有限公司,总监理工程师:朱某平。

事故情况:2021年10月5日上午9时30分左右,云龙区农科院2019-51号A地块施工现场8#楼塔机在吊运混凝土输送泵回转至7#楼施工层西南角上方时,突然发生混凝土输送泵管从索具中滑脱并从高空中崩散坠楼,将站在7#楼南侧基坑内的两名工作人员当场击倒,经抢救无效死亡。

二、事故处理情况

(一)取消该项目及其参建各方责任人参加任何形式评奖、评优资格;

(二)依据《关于加强全省建筑安全生产责任追究若干意见的通知》(苏建质安〔2011〕847号)、《关于切实加强建筑施工安全管理的通知》(苏建质安〔2020〕75号)等文件规定,给予:

施工总承包单位江苏添安建设有限公司,停止在徐州地区投标1年,扣除信用等级分2分;项目经理何某松,因在事故中死亡,免于处罚安全员王某,依据事故调查报告上报省住建厅暂扣安全生产考核合格证书1年

监理单位徐州市华升建筑工程监理有限公司,停止在徐州地区投标3个月,扣除信用等级分2分;总监理工程师朱某平,依据事故调查报告暂扣执业资格证书6个月监理员刘某平,依据事故调查报告暂扣执业资格证书10个月

以上处理均从通报之日起执行。

三、下一步工作要求

(一)被通报的各方责任主体,要认真吸取教训,深刻反思,针对本企业、本项目发生的违规行为、存在的安全隐患,切实落实好企业主体责任和整改措施,建立完善的安全生产管理体系,消除隐患,杜绝违章行为,确保安全生产文明施工;

(二)在徐各建设、施工和监理企业要深刻吸取事故教训,引以为戒、举一反三,高度重视安全生产工作,切实做到“必须依法生产经营、安全责任到位、安全投入到位、安全教育培训到位、安全管理到位、应急救援到位”,严格履行建设、施工程序,杜绝“三违”作业,切实抓好本企业及项目部的安全生产管理工作;

(三)对于发生安全生产责任事故、因违法违规行为被立案处罚的项目及相关各方责任主体,我局将实施常态化监管,查处一批,通报一批;各县(市)区建设主管部门要加大执法力度,牢固树立“隐患就是事故”的理念,对本地区违法违规行为严肃查处,并及时通报曝光,切实维护建设市场秩序,确保我市建筑施工安全生产形势平稳可控。

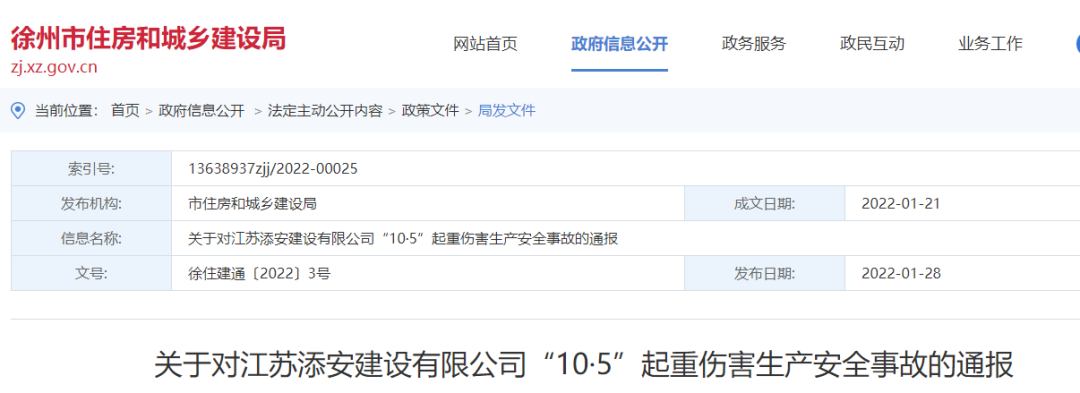

徐州市住房和城乡建设局

2022年1月21日

在此之前,省住建厅就通报了该起事故。

混凝土泵管坠落,项目经理被砸中身亡!安全员、总监、监理员被处罚!

关于江苏添安建设有限公司的事故通报
2021年10月5日上午9时30分左右,由江苏添安建设有限公司施工总承包、徐州市华升建筑工程监理有限公司监理的徐州市农科院地块(2019-51号地块)A地块3#、5#-13#、15#-17#共13栋住宅楼,4#配电室,14#配电室及水泵房,18#配套设施用房,19#净菜市场,20#开闭所及配电室,地下室(J-K-Da,1-89轴)工程工地,发生一起起重机械伤害生产安全事故,致2人死亡,现通报如下:

事故工程:农科院地块(2019-51号地块)A地块3#、5#-13#、15#-17#共13栋住宅楼,4#配电室,14#配电室及水泵房,18#配套设施用房,19#净菜市场,20#开闭所及配电室,地下室(J-K-Da,1-89轴)工程

事故地点:徐州市云龙区庆丰路东学院路南

事故时间:2021年10月5日上午9时30分左右

伤亡情况:2人死亡

建设单位:徐州桂悦置业有限公司

项目负责人:戴某洋

施工总承包单位:江苏添安建设有限公司

法定代表人:刘某伍

项目负责人:武某猛

监理单位:徐州市华升建筑工程监理有限公司

法定代表人:孙某

项目总监:朱某平

请各地按照“四不放过”的原则,依据省住建厅《关于加强全省建筑安全生产责任追究若干意见的通知》(苏建质安〔2011〕847号)文件的要求,严肃处理事故企业及相关责任人

混凝土泵送使用安全作业指导书

1、混凝土泵应安放在平整、坚实的地面上,周围不得有障碍物,在放下支腿并调整后应使机身保持水平和稳定,轮胎应楔紧。

2、泵送管道的敷设应符合下列要求:

1)水平泵送管道宜直线敷设。

2)垂直泵送管道不得直接装接在泵的输出口上,应在垂直管前端加装长度不小于20m的水平管,并在水平管近泵处加装逆止阀。

3)敷设向下倾斜的管道时,应在输出口上加装一段水平管,其长度不应小于倾斜管高低差的5倍。当倾斜度较大时,应在坡度上端装设排气活阀;

4)泵送管道应有支承固定,在管道和固定物之间应设置木垫作缓冲,不得直接与钢筋或模板相连,管道与管道间应连接牢靠;管道接头和卡箍应扣牢密封,不得漏浆;不得将已磨损管道装在后端高压区。

5)泵送管道敷设后,应进行耐压试验。

3、砂石粒径、水泥强度等级及配合比应按出厂规定,满足泵机可泵性的要求。

4、作业前应检查并确认泵机各部螺栓紧固,防护装置齐全可靠,各部位操纵开关、调整手柄、手轮、控制杆、旋塞等均在正确位置,液压系统正常无泄漏,液压油符合规定,搅拌斗内无杂物,上方的保护格网完好无损并盖严。

5、输送管道的管壁厚度应与泵送压力匹配,近泵处应选用优质管子。管道接头、密封圈及弯头等应完好无损。高温烈日下应采用湿麻袋或湿草袋遮盖管路,并应及时浇水降温,寒冷季节应采取保温措施。

6、应配备清洗管、清洗用品、接球器及有关装置。开泵前,无关人员应离开管道周围。

7、启动后,应空载运转,观察各仪表的指示值,检查泵和搅拌装置的运转情况,确认一切正常后,方可作业。泵送前应向料斗加入10L清水和0.33的水泥砂浆润滑泵及管道。

8、泵送作业中,料斗中的混凝土平面应保持在搅拌轴轴线以上。料斗格网上不得堆满混凝土,应控制供料流量,及时清除超料径的集料及异物,不得随意移动格网。

9、当进入料斗的混凝土有离析现象时应停泵,待搅拌均匀后再泵送。当集料分离严重,料斗内灰浆明显不足时,应剔除部分集料,另加砂浆重新搅拌。

10、泵送混凝土应连续作业;当因供料中断被迫暂停时,停机时间不得超过30min。暂停时间内应每隔5~10min(冬季3~5min)作2~3个冲程反泵一正泵运动,再次投料泵送前应先将料搅拌。当停泵时间超限时,应排空管道。

11、垂直向上泵送中断后再次泵送时,应先进行反向推送,使分配阀内混凝土吸回料斗,经搅拌后再正向泵送。

12、泵机转动时,严禁将手或铁锹伸入料斗或用手抓握分配阀。当需在料斗或分配阀上工作时,应先关闭电动机和消除蓄能器压力。

13、不得随意调整液压系统压力。当油温超过70℃时,应停止泵送,但仍应使搅拌叶片和风机运转,待降温后再继续运行。

14、水箱内应贮满清水,当水质混浊并有较多砂粒时,应及时检查处理。

15、泵送时,不得开启任何输送管道和液压管道;不得调整、修理正在运转的部件。

16、作业中,应对泵送设备和管路进行观察,发现隐患应及时处理。对磨损超过规定的管子、卡箍、密封圈等应及时更换。

17、应防止管道堵塞。泵送混凝土应搅拌均匀,控制好坍落度;在泵送过程中,不得中途停泵。

18、当出现输送管堵塞时,应进行反泵运转,使混凝土返回料斗;当反泵几次仍不能消除堵塞,应在泵机卸载情况下,拆管排除堵塞。

19、作业后,应将料斗内和管道内的混凝土全部输出,然后对泵机、料斗、管道等进行冲洗。当用压缩空气冲洗管道时,进气阀不应立即开大,只有当混凝土顺利排出时,方可将进气阀开至最大。在管道出口端前方10m内严禁站人,并应用金属网篮等收集冲出清洗球和砂石粒。对凝固的混凝土,应采用刮刀清除。

20、作业后,应将两侧活塞转到清洗室位置,并涂上润滑油。各部位操纵开关、调整手柄、手轮、控制杆、旋塞等均应复位。液压系统应卸载。
