当前位置: 建筑一生 » 执业考试 » 二级建造师 » 正文

2025年二级建造师《机电工程实务与管理》真题及解析

考试小程序二维码

考试小程序

一、真题及解析

第1题 单选题(每题1分,共20题,共20分)

1、 关于采用卷扬机进行起重吊装的说法正确的是()。

A.卷扬机与桅杆的距离必须小于桅杆的长度卷筒

B.到导向滑车距离应大于卷筒长度16倍

C.    卷扬机固定后应按其使用负荷进行预拉试验

D.    最外层钢丝绳可高于卷筒两端一个绳径

答案:C

解析:A选项错误,卷扬机与桅杆的距离必须大于桅杆的长度

B选项错误,由卷筒到第一个导向滑车的水平直线距离应不小于卷筒长度的25倍

D选项错误,最外一层钢丝绳应低于卷筒两端凸缘一个绳径的高度

2、 关于室外给水塑料管道水压试验的说法,正确的是()。

A.    在试验压力下稳压10min压力降不超过0.02Mpa

B.    在试验压力下稳压30min压力降不超过0.03Mpa

C.    在试验压力下稳压10min压力降不超过0.05Mpa

D.    在试验压力下稳压60min压力降不超过0.05Mpa

答案:D

解析:塑料管道系统在试验压力下稳压1h压力降不超过0.05MPa,然后降至工作压力进行检查,压力应保持不变,不渗不漏。

3、 工业管道试验中,压力试验数值()。

A.    以液位最低点压力表读数为准

B.    以管段中间段压力表读数为准

C.    以液位最高点压力表读数为准

D.    以管段最远端压力表读数为准

答案:C

解析:试验用压力表已经校验并在检验周期内,其精度不得低于1.6级,表的满刻度值应为被测最大压力的1.5~2倍,压力表不得少于2块。其中至少1块压力表安装于液位最高点,且以安装于液位最高点的压力表读数为准。

4、 配电柜内电流互感器二次回路的铜导线截面应选()

A.    1.0mm²

B.    1.5mm²

C.    2.5mm²

D.    0.5mm²

答案:C

解析:配电柜二次回路绝缘导线的额定电压不应低于450/750V,铜芯导线的截面积一般不应小于1.5mm²,电流互感器回路导线不应小于2.5mm²。

5、 下列激光测量仪中适用于设备安装定位测量的是()

A.    A激光平面仪

B.    B激光水准仪

C.    C激光经纬仪

D.    D激光准直仪

答案:C

解析:①激光准直仪和激光指向仪

两者构造相近,用于沟渠、隧道或管道施工、大型机械安装、建筑物变形观测。

②激光准直(铅直)仪

是将激光束置于铅直方向以进行竖向准直的仪器。激光准直(铅直)仪主要由发射、接收、附件三大部分组成。激光准直(铅直)仪主要应用于大直径、长距离、回转型设备同心度的找正测量以及高塔体、高塔架安装过程中同心度的测量控制。如高层建筑、烟囱、电梯等施工过程中的垂直定位及以后的倾斜观测。

③   激光经纬仪

用于施工及设备安装中的的定线、定位和已知角度的测设。C正确。

④   激光水准仪

除具有普通水准仪的功能外,尚可作准直导向之用。如在水准尺上装自动跟踪光电接收靶,即可进行激光水准测量。

⑤   激光平面仪

激光平面仪是一种建筑施工用的多功能激光测量仪器,其铅直光束通过五棱镜转为水平光束;微电机带动五棱镜旋转,通过水平光束扫描给出激光水平面。适用于提升施工的滑模平台、网形屋架的水平控制和大面积混凝土楼板支模、灌注及抄平工作,精确方便、省力省工。

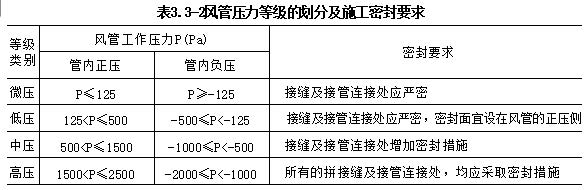

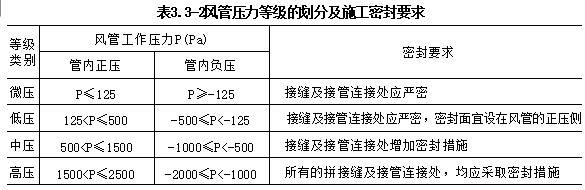

6、 某医院病房空调机组的送风量18000m³/h,机外余压600pa,对该系统风管制作工艺进行强度试验时,试验压力应是()

A.    720pa

B.    750pa

C.    800pa

D.    900pa

答案:B

解析:机外余压600pa属于中压,中压风管为1.2倍的工作压力,且不低于750Pa。

2025年二级建造师《机电工程实务与管理》真题及解析

7、 自动化仪表工程中,补偿导线不能采用的敷设方式()。

A.    塑料导管敷设

B.    金属导管敷设

C.    电缆桥架敷设

D.    直接埋地

答案:D

解析:补偿导线应在穿电缆导管或在电缆桥架内敷设,不得直接埋地敷设。

8、 负责建立与管理临时用电安全技术档案的人员是()

A.    电气技术人员

B.    档案管理人员

C.    安全管理人员

D.    低压操作工

答案:A

解析:临时用电安全技术档案应由主管现场的电气技术人员建立与管理。

9、 关于入侵报警设备安装的说法,错误的是()。

A.    被动红外探测器不能对着空调出风口安装

B.    主动型红外线探测器应逆着灯光的方向安装

C.    超声波探测器应安装在隔声性能好的墙体上

D.    振动探测器在二次结构墙安装时应增加钢板

答案:B

解析:A正确.教材中明确指出,被动红外探测器不能对着发热体的灯具光源、火炉、冰箱散热器、空调器的出风口等。

B错误.教材中提到,主动红外线探测器应顺光方向安装,以避免太阳直射光和其他大功率灯光的直射。

C正确.教材中指出,超声波移动探测器安装时应注意墙应有较好的隔声性能。

D正确.教材中提到,振动探测器应注意安装位置的墙体,应为混凝土墙体;如果是二次结构墙,应增加墙体钢板后再安装。

10、 下列焊接工艺参数中属于次要因素的是()

A.    焊接母材厚度

B.    焊后热处理

C.    保护气体种类

D.    保护气体流量

答案:D

解析:次要因素变化则无需进行再次评定,如坡口形式尺寸、焊丝规格、保护气体流量等,但需要重新编制焊接工艺规程。

11、 下列橡胶中,属于特种橡胶的是()

A.    丁苯橡胶

B.    顺丁橡胶

C.    丁腈橡胶

D.    氯丁橡胶

答案:C

解析:特种橡胶指具有特殊性能,专供耐热、耐寒、耐化学腐蚀、耐油、耐溶剂、耐辐射等特殊性能要求使用的橡胶,如硅橡胶、氟橡胶、聚氨酯橡胶、丁腈橡胶等。

12、 GIS密度继电器与设备本体管理系统隔离的目的是()。

A.    便于现场校验

B.    提高检测精度

C.    防止仪表爆裂

D.    提高仪表强度

答案:A

解析:A选项正确:密度继电器应满足可与设备本体管路系统隔离,以便于对密度继电器进行现场校验。

B选项错误:虽然隔离可以减少外部干扰,但主要目的还是为了方便校验,而不是直接提高检测精度。

C选项错误:密度继电器的设计和选材通常已经考虑了安全因素,隔离的主要目的不是防止爆裂。

D选项错误:隔离的目的也不是为了提高仪表的物理强度,而是为了方便维护和校验。

13、 涂料进场时,供料方提供的产品质量文件不包括()。

A.    质量技术指标

B.    施工技术工艺

C.    材料检测报告

D.    技术鉴定文件

答案:B

解析:涂料进场时,供料方除提供产品质量证明文件外,尚应提供涂装的基体表面处理和施工工艺等要求。产品质量证明文件应包括产品质量合格证、质量技术指标及检测方法、材料检测报告或技术鉴定文件。

14、 下列工程技术文件中不需要施工单位技术负责人审批的是()

A.    临时用电施工组织计划

B.    单位工程施工组织计划

C.    塔吊安拆专项施工方案

D.    机电系统调试专项方案

答案:D

解析:A需要.临时用电施工组织设计应由电气工程技术人员编制,项目部技术负责人审核,经相关部门审核并经具有法人资质的企业技术负责人批准后实施。因此,临时用电施工组织计划需要施工单位技术负责人审批。

B需要.单位工程施工组织计划

解析:单位工程施工组织设计应由施工单位技术负责人审批。因此,单位工程施工组织计划需要施工单位技术负责人审批。

C需要.塔吊安拆专项施工方案

解析:塔吊安拆专项施工方案属于危险性较大的分部分项工程,需要经过专家论证,并且最终需要施工单位技术负责人审批。因此,塔吊安拆专项施工方案需要施工单位技术负责人审批。

D不需要.机电系统调试专项方案

解析:机电系统调试专项方案通常由项目技术负责人审批,而不是施工单位技术负责人。因此,机电系统调试专项方案不需要施工单位技术负责人审批。

15、 交流异步电动机采用变频器调速时、变频器的()。

A.    输出电压性质是变化的

B.    输出电压大小是变化的

C.    输出电流是恒定不变的

D.    输出功率是恒定不变的

答案:B

解析:A选项错误:虽然变频器可以改变输出电压的频率和幅值,但其输出本质上仍然是交流电,因此性质没有发生根本变化。

B选项正确:变频器通过改变输出电压的频率和幅值来实现对电动机速度的控制。当需要改变电动机的转速时,变频器会调整输出电压的大小(即幅值)以保持适当的磁通量,从而确保电动机在不同速度下都能有效运行。

C选项错误:变频器的输出电流并不是恒定不变的,它会随着负载的变化而变化。此外,在不同的转速下,电动机的电流也会有所不同。

D选项错误:变频器的输出功率也不是恒定不变的,它会根据电动机的负载和转速进行调整。

16、 关于电梯轿厢导轨的要求、正确的是()。

A.    导轨的下端应安装在井道墙面的导轨座上

B.    导轨与支架之间的垫片厚度不宜超过5mm

C.    导轨面与基准线允许偏差不应大于1mm/5m

D.    轿厢导轨的工作面接头处不应有连续缝隙

答案:D

解析:A.导轨的下端应安装在井道墙面的导轨座上

解析:根据教材,导轨的下端应安装在井道地面的导轨座上,而不是井道墙面。因此,这个选项是不正确的。

B.导轨与支架之间的垫片厚度不宜超过5mm

解析:教材中提到,导轨与支架之间的垫片厚度不宜超过3mm,且垫片不宜超过3片。当垫片厚度大于3mm、小于7mm时,垫片之间要点焊;若超过7mm时,应先用与导轨宽度相同的钢板垫入,再用垫片进行调整。因此,这个选项是不正确的。

C.导轨面与基准线允许偏差不应大于1mm/5m

解析:教材中规定,每列导轨的工作面(包括侧面和顶面)与安装基准线的允许偏差:轿厢导轨和设有安全钳的对重导轨不应大于0.6mm/5m;不设安全钳的对重导轨不应大于1.0mm/5m。因此,这个选项是不正确的。

D.轿厢导轨的工作面接头处不应有连续缝隙

解析:教材中明确指出,轿厢导轨和设有安全钳的对重导轨工作面接头处不应有连续缝隙,导轨接头处台阶不应大于0.05mm。因此,这个选项是正确的。

17、 下列附件中,不属于消防水泵接合器组成部分的是()

A.    放空管

B.    安全阀

C.    止回阀

D.    压力表

答案:D

解析:消防水泵接合器的安装,应按接口、本体、连接管、止回阀、安全阀、放空管、控制阀的顺序进行,止回阀的安装方向应使消防用水能从消防水泵接合器进入系统。

18、 关于开式滑动轴承装配的说法,正确的是()。

A.    厚壁轴瓦先刮上瓦

B.    厚壁轴瓦先刮下瓦

C.    刮研在精平前进行

D.    刮研的零件需卸掉

答案:B

解析:A选项错误:因为上瓦通常是后刮的。

B选项正确:厚壁轴瓦一般先刮下瓦,后刮上瓦。这是因为下瓦是主要承载部分,需要先确保其接触点数和接触质量符合要求。

C选项错误:刮研应在设备精平后进行,以确保刮研后的轴瓦与轴颈的接触点数和接触质量符合要求。

D选项错误:刮研时应将轴上所有零件装上,而不是卸掉,以确保在实际工作状态下进行刮研。

19、 下列计量器具中,列入国家强制检定目录的是()

A.    阻抗图示仪

B.    测厚仪

C.    全站仪

D.    经纬仪

答案:C

解析:列入国家强制检定目录的工作计量器具。

例如:用于安全防护的压力表、电能表、接地电阻测量仪、声级计、透射式烟度计、电力测量用互感器;用于测绘的手持式激光测距仪、全站仪、测地型GNSS接收机;用于有毒有害、易燃易爆气体检测(报警)的二氧化硫气体检测仪、硫化氢气体分析仪、一氧化碳检测报警器、一氧化碳和二氧化碳红外线烟气分析仪、化学发光法氮氧化物分析仪、甲烷测定器。

20、 施工单位办理特种设备安装维修告知时,不能采用的方式()。

A.    派人送达

B.    网上告知

C.    电话告知

D.    挂号邮寄

答案:C

解析:施工单位可以采用派人送达、挂号邮寄或特快专递、网上告知、传真、电子邮件等方式进行安装改造维修告知。

第2题多选题(每题2分,共10题,共20分)

21、 汽轮机转子安装时,转子测量的参数应包括()。

A.    轴颈椭圆度

B.    转子弯曲度

C.    径向跳动量

D.    通流间隙量

E.    轴封间隙量

答案:A,B,C

解析:转子测量应包括轴颈椭圆度和不柱度的测量、转子跳动测量(径向、端面和推力盘瓢偏度)、转子弯曲度测量、联轴器端面止口配合间隙测量。

22、 下列轧机中属于特殊轧机的是()。

A.    横轧机

B.    开坯榨机

C.    穿孔机

D.    轮箍轧机

E.    横列式轧机

答案:A,D

解析:按用途可分为:开坯轧机、型钢轧机、板带轧机、钢管轧机和特殊轧机(如横轧机、轮箍轧机等)。

23、 依据现行国家标准承重结构所用型钢的合格保证应包含()。

A.    屈服强度的合格保证

B.    抗拉强度的合格保证

C.    断后伸长率的合格保证

D.    热弯试验的合格保证

E.    硫磷含量的合格保证

答案:A,B,C,E

解析:承重结构所用的钢材应具有屈服强度、抗拉强度、断后伸长率和硫、磷含量的合格保证,对焊接结构尚应具有碳当量的合格保证。

24、 关于施工材料现场保管的做法,正确的有()

A.    不定期盘点

B.    安全防护

C.    专人管理

D.    标识清楚

E.    分类存放

答案:B,C,D,E

解析:材料保管

(1) 专人管理,明确责任。建立台账,账、物、卡、金额要相符。

(2) 标识清楚。施工现场材料的摆放要按平面布置图实施,做到标识清楚、摆放有序、码放合理,符合堆放保管制度。

(3) 安全防护。对于易燃、易爆、有毒、有害危险品储存要在远离人员密集区的专门库房存放,并设专人管理,制定安全操作规程并详细说明该物质的性质、使用注意事项、可能发生的伤害及应采取的救护措施,严格出、入库管理。针对不同要求的材料库房要有防雨、防洪、防碰、防火、防腐、防热、防潮、防冻、防爆、防有害气体泄漏的技术措施。对危险品存放的专用库,应有明显的标识,并配备相应的安全及消防设施和应急器材。

(4) 分类存放。根据库存材料的物理化学性能进行科学分类,并分库或分区存放。库房内应设物资合格区、待验区、不合格区。

(5) 定期盘点。仓库管理员对库存物资要定期盘点,根据盘点内容,做好盘点记录;库存物资应无超储积压、损坏变质,保证库存物资的完好。

根据上述教材原文的描述,BCDE正确。A选项错误:原因在于材料保管是需要定期保管

25、 属于机电工程项目运行管理资料的有()。

A.    施工季节回访计划

B.    运维平台的施工计划

C.    隐蔽工程检验记录

D.    主要设备运行策划

E.    年度运行耗能计划

答案:C,D

解析:机电工程项目运行的资料管理

(1)运行系统的设计、施工、调试、检测,以及评定等技术资料应齐全并妥善保存,并应对照系统实际情况进行核对。必备文件档案应包括下列内容:

①   系统设备明细表及采购资料。

②   主要材料和设备的出厂合格证明及进场的检验、试验报告。

③   仪器仪表的出厂合格证明、使用说明书和最近一次的校正记录。

④   图纸会审记录、设计变更通知书和竣工图。

⑤   隐蔽工程检查验收记录。。C正确

⑥   设备及管道系统安装及检验记录。

⑦   管道冲洗和试验记录。

⑧   设备单机试运行记录。

⑨   系统联动试运行记录。

(2)应建立运行管理档案,各系统运行管理记录应真实齐全,填写信息应详细准确,填写人应签名,运行管理记录应包括下列内容:

①   运行系统运行管理方案及运行管理记录。

②   各系统设备性能参数及易损易耗配件型号参数名册。

③   各主要设备运行参数记录。D正确。

④   日常事故分析及其处理记录。

⑤   日常巡回检查记录。

⑥   全年运行值班记录及交接班记录。

⑦   各主要设备维护保养及日常维修记录。

⑧   设备和系统部件的大修和更换零配件及易损件记录。

⑨   年度运行总结和分析资料等。

(3) 运行系统的运行管理策略、控制和使用方法、运行使用说明,及不同工况设置等,应作为技术资料管理,宜委托专业机构研究制定,并应在实践中根据实施情况予以完善。

(4) 大型复杂系统宜通过建筑信息模型(BIM)、系统/设备运维平台进行管理。

26、 室外场所应采用的照明光源有()

A.    高压钠灯

B.    金属卤化灯

C.    LED灯

D.    白炽灯

E.    荧光灯

答案:A,B,C

解析:室外照明场所宜采用LED光源、金属卤化物灯、高压钠灯。

27、 针对施工合同实施中的风险和对策应重点分析的内容有()。

A.    机电工程保修和回访责任

B.    钢材电缆价款调整的规则

C.    环境保护和文明施工变化

D.    深化设计图纸的审批机制

E.    通电节点延误的违约责任

答案:A,B,E

解析:合同分析的重点内容如下:

①   合同的法律基础,承包人的主要责任,工程范围,发包人的责任。

②   合同价格、计价方法和价格补偿条件。

③   工期要求和顺延及其惩罚条款,工程受干扰的法律后果,合同双方的违约责任。

④   合同变更方式、工程验收方法、索赔程序和争执的解决等。

A是属于承包人的主要责任,E属于合同双方的违约责任,B属于合同价格、计价方法。因此ABE属于重点分析的内容。

CD选项根据教材的描述并不属于重点分析内容。

28、 关于低合金钢结构的制作要求正确的是()。

A.    环境温度在-10℃可以进行冷矫正

B.    矫正后,钢材表面划痕深度小于0.5mm

C.    H型钢端头到拼缝的长度大于600mm

D.    H型钢切面不应大于2mm的缺棱

E.    H型腹板拼接不应大于300mm

答案:A,B,C

解析:A正确.教材中明确指出,碳素结构钢在环境温度低于-16℃、低合金结构钢在环境温度低于-12℃时,不应进行冷矫正和冷弯曲。因此,-10℃是可以进行冷矫正的。这个选项是正确的。

B正确.教材中提到,矫正后的钢材表面,不应有明显的凹面或损伤,划痕深度不得大于0.5mm,且不应大于该钢材厚度允许负偏差的1/2。因此,这个选项是正确的。

C正确.教材中规定,H型钢端头到拼接缝的长度不应小于600mm。因此,这个选项是正确的。

D错误.教材中提到,钢材切割面应无裂纹、夹渣、分层等缺陷和大于1mm的缺棱,并应全数检查。因此,这个选项是不正确的,正确的应该是“不应大于1mm”。

E错误.教材中规定,腹板拼接宽度不应小于300mm。因此,这个选项是不正确的,正确的应该是“不应小于300mm”。

29、 关于施工现场环境保护的做法、正确的有()。

A.    施工现场禁止进行废弃物燃烧

B.    施工现场进口应设置洗车设施

C.    夜间电焊作业应采取遮挡措施

D.    有毒油料的存储地不做隔水层

E.    有毒废弃物作为建筑垃圾的外运

答案:A,C

解析:A正确:施工现场应禁止燃烧废弃物,以防止产生有害气体和烟尘,对环境造成污染。这个选项是正确的。

B错误.施工现场出口应设置洗车设施,保持开出现场车辆的清洁,防止车辆将泥土带出施工现场,造成道路污染。选项中说的是出口,所以错误。

C正确.夜间电焊作业应采取遮挡措施,避免电焊弧光外泄,减少光污染。这个选项是正确的。

D错误.对于化学品等有毒材料、油料的储存地,应有严格的隔水层设计,做好渗漏液收集和处理,防止污染地下水。因此,这个选项是不正确的。

E错误.对于有毒有害废弃物应回收后交有资质的单位处理,不能作为建筑垃圾外运。因此,这个选项是不正确的。

30、 建设单位办理竣工备案时应提交的文件有()。

A.    项目立项审批文件

B.    环保出具的认可书

C.    建设工程交工书

D.    工程质量保修书

E.    工程竣工验收报告

答案:B,D,E

解析:建设单位办理竣工备案应当提交的文件

①   工程竣工验收备案表。

②   工程竣工验收报告,包括工程报建日期,施工许可证号,施工图设计文件审查意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件。

③   由规划、环保等部门出具的认可文件或者准许使用文件。

④   特殊建设工程验收合格的证明文件。

⑤   施工单位签署的工程质量保修书。

⑥   法律法规规定的必须提供的其他文件。

第3题案例分析(每题20分,共4题,共80分)

31、 背景资料

某安装公司承包成品油库区的安装工程,工程内容为6台5000m³柴油储罐、8台2000m3汽油储罐和2台1000m3航油储罐.以及配套的管道安装、防腐工程等.柴油储罐和航油储罐为拱顶储罐,汽油储罐为内浮顶拱顶储罐。

安装公司项目部进场后,编制了储罐施工方案和施工进度计划表2,施工方案选用倒装法进行罐体结构施工;在审批时,施工进度计划被项目部技术负责人否定,要求重新编制。项目部对施工现场职业健康安全危险源辨识后,识别出金属储罐制作安装时,存在的危险源有:爆炸、高空作业、受限空间作业、吸入烟雾(尘粒)、高空坠物等。

项目部配置的计量器具有:钢直尺、5m钢卷尺、直角尺等,并自制了罐壁板和顶板的弧度靠模,满足储罐本体制作安装的质量控制要求。

罐体施工时,25t汽车吊进行吊装作业,在起重臂仰角达80°时,遭遇强风,汽车吊后侧支腿开始下沉,吊车身逐渐倾斜。起重指挥人员立即停止吊装作业;项目部排除吊车倾斜因素后,重新进行吊装施工。

2025年二级建造师《机电工程实务与管理》真题及解析

问题

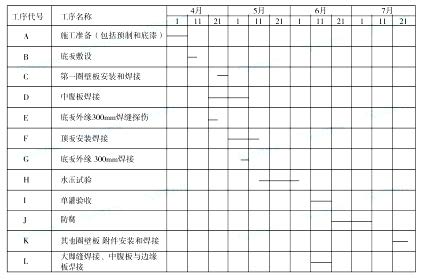

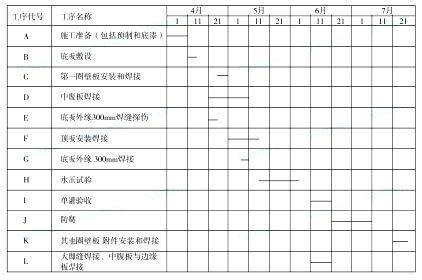

1、施工进度计划表2为什么被否定?存在哪些问题?

2、金属储罐在施工现场的制作安装中还存在哪些危险源?

3、自制顶板弧形靠模的弦长应是多少?靠模使用前应由谁进行检验?项目部配置的钢直尺应按哪类计量器具进行管理?

4、罐体施工时,吊装中导致车身倾斜的因素有哪几个?

答案

1.进度计划中施工顺序存在错误,所以被否定。

存在的问题:

错误1.底板外缘300mm焊接探伤在焊接之前,应在之后进行。

错误2,第一圈壁板安装和焊接在顶板安装焊接之前,应在顶板安装焊接之后进行。错误3,所有焊接完成之后,在进行水压试验;

错误4,先进行防腐工作,最后进行单罐验收。

2.还有的危险源:火灾,机械撞击,人员中毒,人员踏空、滑倒、失稳。

3.(1)瓜皮板用核准的弦长为2m的弧形样板检查,间隙不大于10mm为合格。

(2)    使用前由现场质量检查员和专业技术人员按有关要求加以检验。

(3)    钢直尺应按C类计量器具进行管理。

4.主要因素有:强风、支腿不稳定、起重臂杆仰角超限等。

32、 背景资料

某钢铁厂建设一个年产100万t炼钢工程,A公司中标该工程。炼钢工程安装的内容包括原料供应系统、吹炼精炼与出钢系统、供氧系统。烟气净化与煤气回收系统等的安装。A公司项目部进场后,按绿色施工要求建立绿色施工管理体系,重点对施工图进行优化,对绿色施工实施动态管理,对施工各个阶段加强管理和监督,实施炼钢工程项目的绿色施工的安全过程。

炼钢设备示意图3,转炉本体采用滑移安装,在两根滑移梁上,将托圈,炉壳等装置组成整体,并滑移到轴承支座上进行安装。项目部设计制作的滑移梁满足强度和刚度要求。滑移梁设置在加料跨炉前平台的主梁上,滑移梁的坐标,位置及标高适合炉体滑移和安装要求。转炉主体安装完成后,项目部对水冷炉口进行水压试验。在试验压力0.5MPa下稳压10min。重新再降至工作压力0.4MPa停压30min水压试验合格后安装完成后,钢铁厂组织联合试运行,试运行系统设计要求全面投入投运,稳定连续运行,并达到规定的时间。参加试运行的操作人员熟练掌握开车停车技术。联动试运行后,参加了试运行有关部门单位对联动试运行结果进行分析评定合格后,填写联动运行合格证书。

2025年二级建造师《机电工程实务与管理》真题及解析

问题

1.    项目部还应优化哪些绿色施工管理内容?绿色施工管理体系的第一责任人应该是谁?

2.    图三中①②分别是哪种设备?③是哪个部件?部件③安装前应检查哪些内容?

3.    滑移梁应根据哪些条件进行设计制作?水冷炉口的水压试验操作是否正确,水冷炉口还应做哪些试验?

4.    参加联合试运行的操作人员还需要掌握哪些技术?联动运行合格书上应有哪些单位盖章确认?

答案

1.(1)项目部还对绿色施工组织设计和绿色施工方案进行优化,对工程项目绿色施工进行检查;图纸会审应包括绿色施工内容。

(2)项目部应建立以项目经理为第一责任人的绿色施工管理体系。

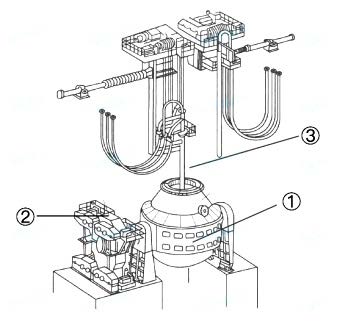

2.(1)①—转炉支承系统。②—转炉倾动机械。③—氧枪。

(2)氧枪安装前检查有无周转卡、检查有无漏氧、枪身有无粘钢粘渣、枪头是否吃进、刮渣器是否正常动作、钢丝绳是否完好、张力是否正常等;对氧枪各联锁点进行确认,正常情况下严禁解除联锁进行操作。(超纲)

3.(1)滑移梁根据炉体重量和现场条件设计制作。

(2)水冷炉口的水压试验操作错误。水冷炉口的水压试验操作错误,试验压力应为工

作压力的1.5倍,在试验压力下0.6MPa(0.4×1.5=0.6)稳压10min;再降至工作压力,停压30min。

(3)水冷炉口还应做通水试验。

4.(1)还应掌握:事故处理和调整工艺条件的技术。

(2)建设单位盖章,现场代表签字确认;设计单位盖章,现场代表签字确认;施工单位盖章,现场代表签字确认。

33、 背景资料

某安装公司中标一科研办公楼(寒冷地区)机电专业分包工程项目,承包范围包括建筑给排水及供暖系统、通风空调系统和电气系统;建筑智能化系统由建设单位发包给某智能化公司。工程合同中明确要求机电专业分包商须配合建设单位获得绿色建筑二星级评价的认证

项目开工后,各专业设计师进行了图纸交底建设单位组织进行了图纸会审,安装公司据此展开图纸深化设计,包括各类机电管道吊装安装详图的设计及计算并通过了设计的审核批准,下图1是部分机电管道吊装安装节点详图.



工程于2015年8月竣工验收.安装公司完善散热器(1800组)的检验报告,整组出厂的散热器安装前水压试验验格记录进场复试查格报告、隐蔽验收合检报告等工程档案资料:经过机电系统使用及维护培训后、交付建设单位的物业管理部门运维管理、由于楼宇控制系统专业性、智能化程度高,物业管理部门将该系统委托智能化公司运维托管5车。办公楼供暖系统设计工作压力为0.7MPa,在2018年1月10日夜间运行时(系统工作压力为0.6Mpa),因室内楼宇控制系统的局部故障,使450组散热器温控电磁阀未开启,导致散热器管道系统正常值不准·适逢某处玻璃幕墙破损,造成破损幕墙处的散热器铜管冻裂漏水,损坏了周边精装和办公设施,物业部门要求安装公司进行维修并承担维修损失。

问题

1、绿色建筑的评价指标体系由哪几类指标组成。

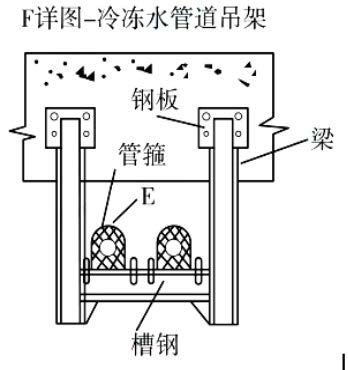

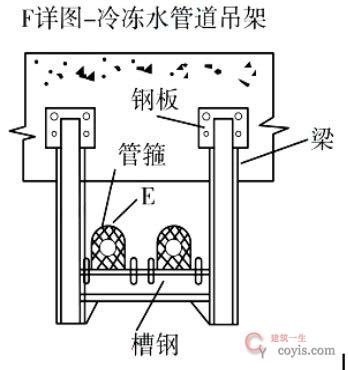

2、图1的ABD详图中分别采用了哪种管道吊架型式?写出F详图中E的名称。

3、说明本工程散热器安装前水压试验压力,试验时间和进场复验的检验数量。

4、维修损失应由哪个单位承担简述理由。

答案

1.绿色建筑评价指标体系应由安全耐久、健康舒适、生活便利、资源节约、环境宜居5类指标组成。

2.(1)A-滑动支架,B-固定支架,D-抗震支架。

(2)衬垫。

3.(1)散热器水压试验压力为:0.7*1.5=1.05MPa。试验时间为2~3min。(2)同厂家、同材质的散热器,数量在500组及以下时,抽检2组,当数量没增加1000组时,应增加抽检1组。背景中为1800组,所以抽检为4组。

4.应由智能化公司和物业公司共同承担责任。原因:因室内楼宇控制系统的局部故障,使450组散热器温控电磁阀未开启,属于智能化公司的责任。玻璃幕墙破损,造成破损幕墙处的散热器铜管冻裂漏水,属于物业公司的责任。质量问题由双方的责任造成,应协商

解决,商定各自的经济责任。

34、 背景资料

A公司承建某建筑机电安装工程,A公司进场后,针对该工程编制应急预案,并对现场工作人员进行应急预案培训:1)应急的内容和应急方式:明确各自任务和防护措施;2)应急内容和实施程序变更的处理流程,3)紧急事故的报警方法和报警程序。

A公司将临时用电工程分包给B公司;B公司编制了临时用电施工方案,临时用电采用三级配电,TN-S接零保护系统;为了充分利用项目现有电缆,临时用电总配电柜进线电缆采用了一根4芯电缆(YJFE-4X70)加一根单芯电缆(YJFE1x25),总配电柜母线采用TMY-50×5、螺栓搭接。

方案经编制交底后,B公司组织了施工。A公司检查临时用电施工方案后指出:(1)单芯电缆,用于PE导体不满足现行规范;(2)总配电柜内母线搭接面钻孔位置及孔径大小和数量符合规定;但搭接面长度30mm和M6搭接螺栓不满足现行规范,A公司要求B公司返工,B公司返工后,向监理申请竣工验收被监理拒绝。

问题:

1、A公司编制的应急预案培训还应包含哪些内容?A公司应该多长时间组织一次应急预案演练?

2、总配电柜进线电缆的绝缘层和护套层分别是什么材料?Pe导线的最小截面积是多少?

3、总配电柜母线搭接的合格长度是多少?搭接螺栓应采取什么规格?螺孔间中心距离误差最小为多少?

4、B公司直接向监理公司申请竣工验收是否妥当?临时用电工程竣工验收的组织程序。

答案:

1.(1)还应补充:1)使应急救援人员熟悉安全防护用品的正确使用和维护。

2)使员工懂得在紧急情况发生后有效的逃生方法。

(2).项目部演练的频次为每半年至少1次。企业级演练的频次在每年至少1次。2.(1)总配电柜进线电缆的绝缘层材料为辐照交联聚乙烯。护套层材料为聚烯烃。

(2)4芯电缆(YJFE-4X70)的PE线截面积为35mm2,单芯电缆(YJFE1x25)PE线截面积为16mm2.

3.    搭接长度:50*2=100mm。对于TMY-50×5铜母线。螺栓规格:使用M12螺栓(背景缺图)。螺孔间中心距离误差:允许误差为±0.5mm。

4.    不妥。组织程序:B单位对临时用电施工工程经自行检验合格后,应事先通知总承包方组织预验收,认可后再由总承包单位报请建设单位或监理单位组织检查验收。

二、下载地址

本文附件下载地址

下载链接:https://pan.baidu.com/s/1gx9GVptXbRoEq690A8mhMw

提取码,获取方式如下

输入验证码 查看隐藏内容:

扫描二维码关注本站微信公众号或者在微信里搜索:建筑一生
回复 1002 获取验证码
weixin

验证码获取教程(如您不知如何操作,请点击

声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!

联系方式:发送邮件coyis@qq.com

三、历年真题

  1. 2025年二级建造师《机电工程实务与管理》真题及解析
  2. 2024年二建《机电实务(卷1)》考试真题及答案-完整版
  3. 2023年二级建造师《机电工程》真题答案及解析-(1天3科-6月4日)
  4. 2023年二级建造师《机电工程》真题答案及解析-(2天3科-6月4日)
  5. 2022年二级建造师《机电实务》真题及解析
  6. 二级建造师《各科》历年真题
  7. 2021年二级建造师【机电工程】考试真题及答案解析(完整版)第一批
  8. 二级建造师历年真题
  9. 2019年二级建造师真题
  10. 2009年-2018年二级建造师《机电工程管理与实务》考试历年真题及答案
如有侵权,请联系删除 建筑一生 » 2025年二级建造师《机电工程实务与管理》真题及解析
评论 (0)

本站公众号

contact

建工计算器

contact
