一、真题及解析
第1题 单选题(每题1分,共20题,共20分)
1、 管涌险情的抢护原则是()。
A.临水筑子堤
B.上堵下排
C.制止涌水带砂
D.封堵闭气
答案:C
解析:A选项错误,临水筑子堤:这是防漫溢抢修的原则,不是管涌险情的抢护原则。
B选项错误,上堵下排:这是漏洞险情的抢护原则,即在漏洞进水口进行截堵,在出水口进行导渗。
C选项正确,制止涌水带砂:管涌险情的抢护原则是制止涌水带砂,但要留有渗水出路。
D选项错误,封堵闭气:这不是管涌险情的抢护原则。封堵闭气通常用于处理漏洞或裂缝等其他类型的险情。
2、 叶片泵的抽水装置不包括()。
A.叶片泵
B.动力机
C.泵房
D.管路
答案:C
解析:叶片泵抽水装置:由叶片泵、动力机、传动设备、管路及其附件构成的能抽水的系统称为叶片泵抽水装置。
A选项错误,叶片泵:是抽水装置的核心部件,必须包含在内。
B选项错误,动力机:为叶片泵提供动力,也是抽水装置的重要组成部分。
C选项正确,泵房:泵房是安装叶片泵及其相关设备的建筑物,但并不直接属于抽水装置的一部分。
D选项错误,管路:包括进水管路和出水管路,是抽水装置的重要组成部分。
因此,正确答案是C,泵房不直接属于叶片泵抽水装置的一部分。

3、 图中所示的止水带类型为()
A.W型普通金属止水带
B.W型复合金属止水带

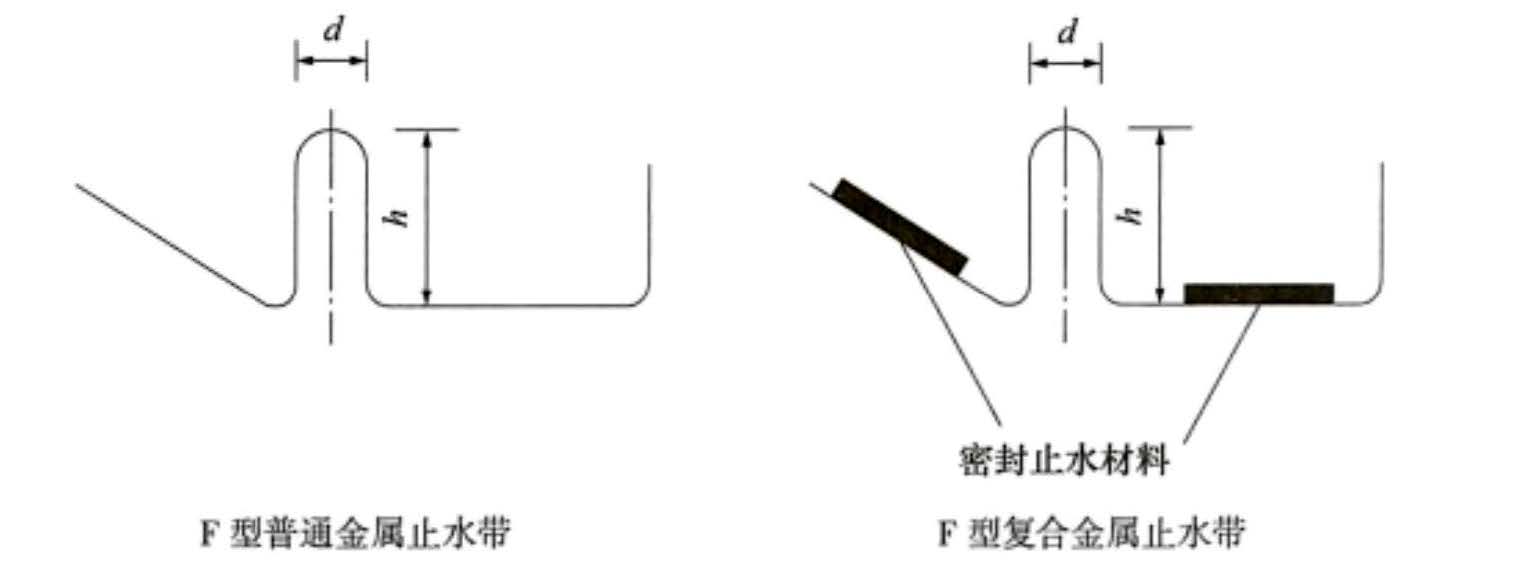

C.F型普通金属止水带
D.F型复合金属止水带
答案:C
解析:AB选项错误,如下图所示:
C选项正确,D选项错误,如下图所示:
4、 当构件按最小配筋串配筋时,可按钢筋()相等的原则进行钢筋代换。
A.强度
B.刚度
C.受力
D.面积
答案:D
解析:A选项错误,强度:虽然钢筋的强度也很重要,但在按最小配筋率配筋的情况下,主要考虑的是钢筋的截面面积,而不是强度。
B选项错误,刚度:刚度不是钢筋代换的主要考虑因素。
C选项错误,受力:受力情况虽然重要,但在这个特定情况下,主要是通过面积来保证配筋率。
D选项错误,面积:根据规定,当构件按最小配筋率配筋时,可以按钢筋面积相等的原则进行代换。
5、 混凝土结构物与土石坝坝身连接部位,填土前应涂刷浓黏性土浆,泥浆土与水的质量比宜为()。
A.1:1.0~1:1.5
B.1:1.5~1:2.0
C.1:2.0~1:2.5
D.1:2.5~1:3.0
答案:D
解析:D选项正确,泥浆土与水质量比宜为1:3.0~1:2.5,宜通过试验确定。
6、 水利行业标准的开始实施时间不应超过发布时间后的()个月。
A.1
B.3
C.6
D.9
答案:B
解析:B选项正确,行业标准的发布时间为水利部批准时间,开始实施时间不应超过其后的3个月。
7、 滑模施工混凝土时,振捣器插入下层混凝土的深度宜为()cm左右。
A.3
B.4
C.5
D.6
答案:C
解析:C选项正确,振捣混凝土时,不应将振捣器触及支撑杆、预埋件、钢筋和模板。振捣器插入下层混凝土的深度,宜为5cm左右。
8、 环境监测方法不包括()。
A.人工巡视
B.卫生防疫
C.仪器采样
D.调查访问
答案:B
解析:B选项正确,监测应包括人工巡视、仪器采样、调查访问,监测结果应及时记录、分析、反馈、处理。
A选项错误,人工巡视:通过人工观察和检查,发现环境问题。
C选项错误,仪器采样:使用各种仪器设备进行现场采样,获取环境参数。
D选项错误,调查访问:通过调查问卷、访谈等方式收集环境信息。
9、 施工场地警告标志的几何图形是
A.带斜杠的圆环
B.正三角形
C.等腰梯形
D.正方形
答案:B
解析:A选项错误,带斜杠的圆环:这是禁止标志的几何图形,用于禁止人们的不安全行为。
B选项正确,施工场地警告标志的几何图形是黑色的正三角形,其中符号和边框为黑色,背景为黄色。警告标志的作用是提醒人们对周围环境引起注意,以避免可能发生的危险。
C选项错误,等腰梯形:这不是标准的安全标志几何图形。
D选项错误,这是提示标志的几何图形,用于向人们提供某种信息(如标明安全设施或场所等)。
10、 总承包三级资质的水利水电工程施工企业,其水利水电工程专业注册建造师应不少于()人。
A.5
B.8
C.10
D.13
答案:B
解析:B选项正确,水利水电工程施工总承包三级资质标准如下:
①水利水电工程专业注册建造师不少于8人。
②技术负责人具有5年以上从事工程施工技术管理工作经历,且具有水利水电工程相关专业中级以上职称或水利水电工程专业注册建造师执业资格;水利水电工程相关专业中级以上职称人员不少于10人。
③持有岗位证书的施工现场管理人员不少于15人,且施工员、质量员、安全员、材料员、资料员等人员齐全。
④经考核或培训合格的中级工以上技术工人不少于20人。
⑤技术负责人(或注册建造师)主持完成过本类别资质二级以上标准要求的工程业绩不少于2项。
11、 在流域范围内制定的防洪、治涝、水资源保护等规划属于().
A.区域规划
B.水资源综合规划
C.流域专业规划
D.流域综合规划
答案:C
解析:A选项错误,区域规划:区域规划是指按地理、经济和行政单元对水资源开发利用和防治水害进行的总体部署。
B选项错误,水资源综合规划:这是一个较为宽泛的概念,通常指对水资源的开发、利用、节约、保护和防治水害的总体部署,但题目中的规划更具体,属于专业领域。
C选项正确,流域专业规划:这是针对特定领域的规划,如防洪、治涝、水资源保护等,符合题意。
D选项错误,流域综合规划:这是对整个流域的总体部署,包括多个方面的内容,而不是具体的某一专业领域。
12、 根据相关规定,设计单位安全责任划分不包括().
A.设计流程
B.设计标准
C.设计文件
D.设计人员
答案:A
解析:A选项正确,根据相关规定,设计单位的安全责任主要划分为三个方面:设计标准、设计文件和设计人员。
B选项错误,设计标准:这是设计单位必须遵守的强制性要求。
C选项错误,设计单位需要在设计文件中注明安全事项并提出指导意见。
D选项错误,设计人员需要具备相应的执业资格,确保设计质量。
13、 孔径大于75mm、孔深大于的钻孔爆破称为()。
A.光面爆破
B.洞室爆破
C.浅孔爆破
D.深孔爆破
答案:D
解析:A选项错误,光面爆破:是一种控制爆破技术,主要用于在预定的开挖轮廓线上形成一个光滑平整的表面。它通常使用较小的炮孔间距和较弱的装药量。
B选项错误,洞室爆破:是指在地下或岩石中预先挖掘一个较大的空间(洞室),然后在其中装填大量炸药进行一次大规模的爆破。这种方法适用于大规模的岩石破碎。
C选项错误,浅孔爆破:是指孔径小于75mm、深度小于5m的钻孔爆破。这种爆破方法适用于小规模的开挖作业,操作简单但生产率较低。
D选项正确,深孔爆破:是指孔径大于75mm、孔深大于5m的钻孔爆破。这种爆破方法适用于大型基坑开挖和大型采石场开采,具有较高的劳动生产率和较低的单位耗药量。
14、 水准仪基座一般装有()个脚螺旋。
A.3
B.4
C.5
D.6
答案:A
解析:A选项正确,水准仪由望远镜、水准器(包括管水准器、圆水准器)及基座三个主要部分组成。
仪器通过基座与三脚架连接,支撑在三脚架上,基座装有三个脚螺旋,用于粗略整平仪器。
15、 根据水利部有关规定,水土保持设施验收报告应由()编制。
A.项目法人
B.设计单位
C.监理单位
D.第三方机构
答案:D
解析:A选项错误,项目法人:虽然项目法人是组织验收的主要责任方,但其职责主要是组织和协调整个验收过程,而不是直接编制验收报告。
B选项错误,设计单位:设计单位主要负责项目的初步设计和施工图设计,不专门负责编制水土保持设施验收报告。
C选项错误,监理单位:监理单位主要负责监督施工过程中的质量、进度和安全等,也不负责编制水土保持设施验收报告。
D选项正确,编制水土保持方案报告书的,生产建设单位组织第三方机构编制水土保持设施验收报告。
16、 按照绿色施工要求,施工场界处夜间突发噪声的最大声级不得超过场界噪声限值的()dB(A)。
A.10
B.15
C.20
D.25
答案:B
解析:B选项正确,施工场界处夜间突发噪声的最大声级超过场界噪声限值的幅度不得大15dB。
17、 招标人公示中标候选人的公示期不得少于()日。
A.3
B.5
C.7
D.10
答案:A
解析:A选项正确,招标人应当自收到评标报告之日起3日内公示中标候选人,公示期不得少于3日。
18、 施工合同中约定的分包单位进场需经()批准。
A.水行政主管部门
B.质量监督单位
C.总包单位
D.监理单位
答案:D
解析:A选项错误,水行政主管部门:水行政主管部门主要负责对水利工程进行监督管理,但不是直接审批分包单位进场的机构。
B选项错误,质量监督单位:质量监督单位主要负责工程质量的监督和检查,但不直接负责分包单位的进场审批。
C选项错误,总包单位:总包单位负责整个工程的实施和管理,但分包单位的进场审批权在监理单位。
D选项正确,监理单位:监理单位负责对工程施工过程进行监督和管理,包括审核和批准分包单位的进场。
19、 工程完成建设目标的标志是()。
A.生产运行
B.生产准备
C.项目后评价
D.竣工验收
答案:D
解析:D选项正确,竣工验收是工程完成建设目标的标志。根据《水利水电工程管理与实务》中的相关内容,竣工验收是全面考核建设成果、检验设计和工程质量的重要步骤。它是项目从建设阶段转入生产(运行)阶段的必要条件。
A选项错误,生产运行是指工程在竣工验收后投入实际生产和运行的状态,而不是工程完成建设目标的标志。
B选项错误,生产准备是指为工程建设项目投入运行前所进行的准备工作,确保工程能够顺利从建设阶段过渡到生产(运行)阶段,但不是工程完成建设目标的标志。
C选项错误,项目后评价是在工程竣工验收并投入使用一段时间后,对项目的决策、实施过程及效果进行系统的分析和总结,以提高未来项目的管理水平和投资效益。它是在工程完成建设目标之后进行的评估工作,也不是工程完成建设目标的标志。
20、 材料孔隙体积占总体积的百分比称为材料的()。
A.孔隙率
B.密实度
C.填充率
D.空隙率
答案:A
解析:A选项正确:指材料中孔隙体积所占的百分比。具体来说,孔隙率是指材料中孔隙体积与材料总体积之比。
B选项错误:指材料体积内被固体物质所充实的程度,其值为材料在绝对密实状态下的体积与在自然状态下的体积的百分比。
C选项错误:指粉状或颗粒状材料在某堆积体积内,被其颗粒填充的程度。
D选项错误:指粉状或颗粒状材料在某堆积体积内,颗粒之间的空隙体积所占的比例。
第2题 多选题(每题2分,共10题,共20分)
21、 抛投块料截流,按照抛投合龙方法可分()。
A.平堵
B.立堵
C.斜堵
D.分段堵
E.混合堵
答案:A,B,E
解析:ABE选项正确,采用抛投块料截流,按不同的抛投合龙方法可分为平堵、立堵、混合堵三种。
CD选项错误,为干扰选项。
22、 下列措施中,属于防止风力侵蚀的有()。
A.轮封轮牧
B.植树种草
C.设置人工沙障
D.设置网格林带
E.设置挡土墙
答案:A,B,C,D
解析:ABCD选项正确,在风力侵蚀地区,地方各级人民政府及其有关部门应当组织单位和个人,因地制宜地采取轮封轮牧、植树种草、设置人工沙障和网格林带等措施,建立防风固沙防护体系。
E选项错误,设置挡土墙:主要用于防止重力侵蚀和水力侵蚀,不适用于风力侵蚀。
23、 按照绿色施工要求,固体废物处置应做到()
A.减量化
B.无害化
C.深埋化
D.栏档化
E.资源化
答案:A,B,E
解析:ABE选项正确,按照绿色施工要求,固体废物处置应遵循的原则是减量化、无害化和资源化。
C选项错误,深埋化并不是一个标准的固体废物处置原则,且这种方法可能对土壤和地下水造成污染。
D选项错误,栏档化并不是一个标准的固体废物处置原则,可能是对“拦挡”措施的误解。
24、 根据相关规定,竣工财务决算应按()项目分别编制。
A.大中型
B.中小型
C.大型
D.中型
E.小型
答案:A,E
解析:AE选项正确,竣工财务决算应按大中型、小型项目分别编制。
BCD选项错误,因为规范中明确提到的是“大中型”和“小型”,而不是单独的“中小型”、“大型”或“中型”。
25、 根据相关规定,政府验收包括()等。
A.阶段验收
B.单位工程验收
C.专项验收
D.竣工验收
E.分部工程验收
答案:A,C,D
解析:ACD选项正确,政府验收应包括阶段验收、专项验收、竣工验收等。
B选项错误,单位工程验收:这是法人验收的一部分,不属于政府验收。
E选项错误,分部工程验收:这是法人验收的一部分,不属于政府验收。
26、 下列岩石属于火成岩的有()。
A.片麻岩
B.闪长岩
C.辉长岩
D.辉绿岩
E.大理岩
答案:B,C,D
解析:BCD选项正确,成岩又称岩浆岩,是由岩浆侵入地壳上部或喷出地表凝固而成的岩石,主要包括花岗岩、闪长岩、辉长岩、辉绿岩、玄武岩等。
A选项错误,片麻岩是一种变质岩,不是火成岩。
E选项错误,大理岩是一种变质岩,不是火成岩。
27、 渗透破坏类型一般可分为()等。
A.管涌
B.流土
C.接触冲刷
D.岩溶
E.接触流土
答案:A,B,C,E
解析:ABCE选项正确,渗透变形又称为渗透破坏,是指在渗透水流的作用下,土体遭受变形或破坏的现象。一般可分为管涌、流土、接触冲刷、接触管涌或接触流土等型。
D选项错误,岩溶是一种地质现象,通常与地下水对可溶性岩石的溶解作用有关,不属于渗透破坏的类型。
28、 监理机构对承包人的检验结果进行复核的方法有
A.现场记录
B.发布文件
C.跟踪检测
D.平行检测
E.抽样检测
答案:C,D
解析:CD选项正确,监理机构可采用跟踪检测、平行检测方法对承包人的检验结果进行复核。
A选项错误,现场记录:这是监理机构记录每日施工现场情况的方法,但不是用于复核承包人检验结果的方法。
B选项错误,发布文件:这是监理机构通过书面文件开展施工监理工作的一种方式,也不是用于复核检验结果的方法。
E选项错误,虽然抽样检测是一种质量控制手段,但在本题中特指的“平行检测”更为准确。因此,这里选择“平行检测”更为合适。
29、 下列工作,属于发包人义务的有()。
A.发出开工通知
B.提供施工场地
C.组织设计交底
D.编制施工总进度
E.协助承包人办理证件和批件
答案:A,B,C,E
解析:ABCE选项正确,发包人的义务:(1)遵守法律。(2)发出开工通知。(3)提供施工场地。(4)协助承包人办理证件和批件。(5)组织设计交底。(6)支付合同价款。(7)组织法人验收。(8)专用合同条款约定的其他义务和责任。
D选项错误,选项编制施工总进度属于承包人的义务。
30、 关于工程管路着色的说法,正确的有()
A.排水管着绿色
B.供油管着红色
C.消防水管着红色
D.压缩空气管着白色
E.排油管着红色
答案:A,B,C,D
解析:A选项正确,排水管确实应着绿色。
B.选项正确,供油管确实应着红色。
C选项正确,消防水管确实应着红色。
D选项正确,压缩空气管确实应着白色。
E选项错误,排油管应着黄色,而不是红色。
第3题 案例分析题(每题20分,共4题,共80分)
31、 【背景资料】

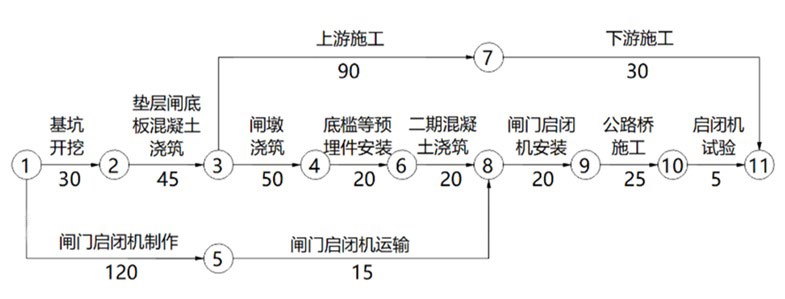

某中型水闸工程,经监理单位批准的施工进度计划如图所示。合同约定:已标价工程量清单中基坑开挖工程量为3万㎡,其综合单价为15元/㎡,当实际完成工程量超过已标价工程量清单中工程量15%以上时,超过15%部分的综合单价调整为12元/㎡:工期提前承包人可获得赶工费用,标准为10000元/天,工期延误则承包人需支付逾期违约金,标准为10000元/天。
工程施工过程中发生如下事件:
事件一:由于基坑开挖后揭露的地质条件变化,基坑开挖工程量实际为4万㎡,并推迟6天完
成。
事件二:由于底槛导轨等埋件安装存在质量问题,需返工处理,导致该项工作25天完成。
事件三:由于发包人原因导致设计变更,使得下游连接段施工推迟10天完成。
事件四:闸门及启闭机安装实际持续时间为15天:公路桥施工实际持续时间为20天:按规范要求,启闭机在现场进行了空载等试验,试验持续时间为4天。
【问题】
1.根据图2,计算该水闸工程计划总工期并指出关键线路;根据事件一、计算与合同约定工程
量相比增加部分的工程费用。
2.分别说明事件一、事件二、事件三的责任方及对工期的影响
3.事件四中,除空载试验外,启闭机在现场还应进行哪些试验?
4.计算该项目的实际总工期以及承包人可获得的赶工费用或需支付的逾期违约金
【答案】
【第1问】
1-1.总工期215天
1-2.关键线路①→②→③→④→⑥→⑧→⑨→⑩→
1-3.原工程费用:3×15=45万元
现工程费用:3×1.15×15+(4-3×1.15)×12=58.35万元
增加部分的工程费用:58.35万元-45万元=13.35万元
【第2问】
2-1.事件一不利地质条件属于发包人责任,基坑开挖为关键工作,影响总工期6天。
2-2.事件二质量问题返工属于承包人责任,底槛导轨等埋件安装工作为关键工作,影响总工期5天。
2-3.事件三设计变更属于发包人责任,因为下游连接段有20天总时差,不影响总工期。
【第3问】
启闭机在现场还应进行空运转试验、动载试验、静载试验。
【第4问】
4-1.实际总工期=215+6+5-5-5-1=215天
4-2.承包人可获得的赶工费用为6万元。
32、 【背景资料】
某中型灌区改造工程,施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,工程量清单按《水利工程工程量清单计价规范》(GB50501-2007)编制。招标文件约定:
(1)闸门和启闭机采购列入暂估价项目,估算金额240万元:
(2)渠道开挖土方土料质量满足填筑要求,可用来进行土方填筑,土方自然方和压实方的换算系数为0.85。

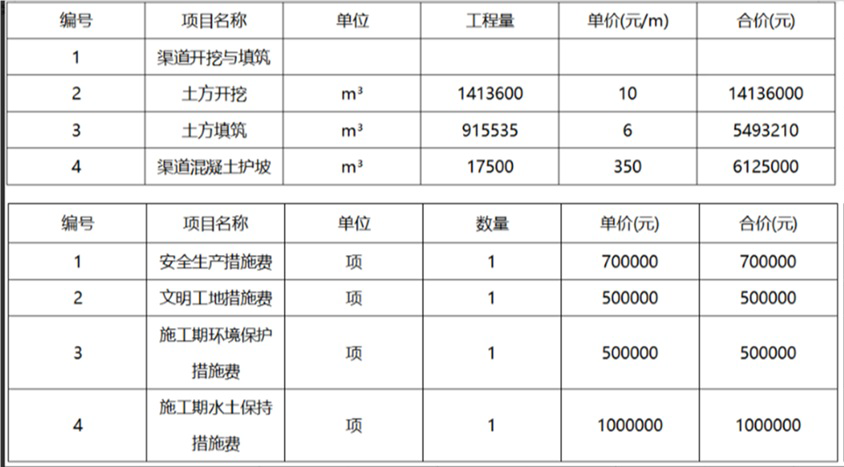

中标人已标价工程量清单中,分类分项工程量清单(部分)和措施项目清单(部分)如图所示。
工程实施过程中发生如下事件:
事件一:渠道土方填筑实际完成工程量为1050500m³,按照施工图纸计算工程量为895000m³。结算时,监理人按照895000m³进行计量,但承包人要求按照已标价工程量清单中的”土方填筑”子目915535m³计量。
事件二:渠道护坡采用现浇混凝土,厚度为10cm,护坡上布置若干根排水管、每根排水管截面积为0.11㎡。计量时,监理人要求扣除排水管所占体积。
事件三:进场后,承包人申请将文明工地措施费一次性支付。
事件四:承包人无闸门和启闭机供应能力,发包人要求以招标形式确定供应单位,并与承包人联合组织闸门和启闭机招标工作。
【问题】
1.根据背景资料表3-1分类分项工程量清单,计算渠道土方开挖的弃土量。
2.事件一中,承包人的要求是否合理?说明理由。
3.事件二中,监理人的要求是否合理?说明理由。
4.事件三中,承包人的申请能否获得同意?说明理由。
5.事件四中,发包人对闸门和启闭机采购及相应组织方式的要求是否合理?说明理由;闸门和启闭机采购列入暂估价项目,需满足什么条件?
【答案】
【第1问】
渠道土方开挖的弃土量=1413600-915535/0.85=336500m³
【第2问】
2-1.承包人的要求不合理。
2-2.理由:915535m³是土方填筑实际完成工程量,不能作为计量依据,应予计量的是据施工图纸计算的工程量895000m³。
【第3问】
3-1.监理人的要求合理
3-2.理由:根据《水利工程工程量清单计价规范》计量时,混凝土有效工程量不扣除单体横截面积小于0.1㎡的孔洞、排水管、预埋管和凹槽等所占的体积。该题中为0.11㎡大于0.1㎡,故应扣除排水管所占体积。
【第4问】
4-1.承包人的申请不能获得同意
4-2.理由:建设单位应当在合同中单独约定并于工程开工日一个月内向承包单位支付至少50%企业安全生产费用。
【第5问】
5-1.发包人对闸门和启闭机采购及相应组织方式的要求合理。
5-2.理由:若承包人不具备承担暂估价项目的能力或具备承担暂估价项目的能力但明确不参与投标的,由发包人和承包人组织招标。
5-3.即在招标文件中已经明确了需要采购的闸门和启闭机,但当时无法确定其准确价格可能影响招标效果,发包人可以在工程量清单中给定一个暂估价。
33、 【背景资料】
某中型水利枢纽工程包括大坝、溢洪道、引水发电隧洞、发电厂房等主要建筑物。某施工单位承担该项目施工任务,施工工期4年。工程施工过程中发生如下事件:
事件一:某天夜间发电厂房排架混凝土浇筑过程中,现场没有专人监护,1名作业人员不慎从距地面5m高的脚手架临空侧跌落,直接坠地死亡。事后经现场检查该脚手架临空侧未搭设必要的防护设施。

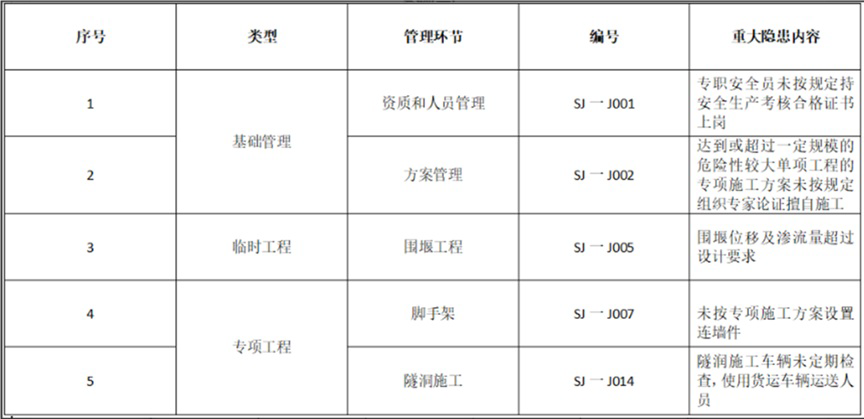

事件二:施工单位依据《水利部办公厅关于印发水利工程生产安全重大事故隐患清单指南(2023年版)的通知》(办监督(2023)273号),组织了生产安全事故隐患排查治理工作,检查并制定了该项目存在的生产安全重大事故隐患清单,部分内容如图:
事件三:溢洪道边墙混凝土存在蜂窝、麻面等质量缺陷,施工单位组织填写了质量缺陷备案表,填写内容包括缺陷产生的部位、原因等。
事件四:施工单位按照《水利水电施工企业安全生产标准化评审标准》开展了一级安全生产标准化企业建设工作。中国水利企业协会组织对该施工单位进行了安全生产标准化评审,评审结果为:评审得分70分,各一级评审项目得分在应得分的65%以上。
【问题】
1.指出事件一中高处作业的级别和种类;依据《水利部生产安全事故应急预案》(水监督(2021)391号),判断该生产安全事故等级;该脚手架临空侧应搭设哪些安全防护设施?
2.根据《水利部办公厅关于印发水利工程生产安全重大事故隐患清单指南(2023年版)的通知》,指出并改正表中所列重大隐患内容的不妥之处。
3.指出并改正事件三质量缺陷备案做法中的不妥之处;质量缺陷备案表除了填写缺陷产生的部位和原因外,还应填写哪些内容?
4.根据事件四中的评审结果,判断该施工单位是否达到安全生产标准化一级标准?说明理由。
答案
【第1问】
1-1.高处作业的级别:一级高处作业;种类:特殊高处作业中的夜间高处作业
1-2.生产安全事故等级:一般事故
1-3.该脚手架临空侧应搭设防护栏杆、挡脚板或防护立网。
【第2问】
2-1.围堰工程:围堰位移及渗流量超过设计要求,且无有效管控措施。
2-2.方案管理:超过一定规模的危险性较大的专项施工方案未按规定组织专家论证。
【第3问】
3-1.不妥之处:施工单位组织填写了质量缺陷备案表。改正:监理单位组织填写了质量缺陷备案表。
3-2.还应填写:对质量缺陷是否处理和如何处理以及对建筑物使用的影响等。
【第4问】
4-1.施工单位不能达到安全生产标准化一级标准。
4-2.理由:水利安全生产标准化等级分为一级的标准为:评审得分90分以上(含),且各一级评审项目得分不低于应得分的70%。
34、 【背景资料】
某中型泄洪闸工程结构示意图如图4-1所示。工作门门槽埋件采用预留二期混凝土的方法安装,检修门门槽埋件采用不设二期混凝土的方法安装。工程建设过程中发生如下事件:
事件一:工程开工前,建设单位组织设计、监理、施工等单位将图4-1所示结构划分为1个单位工程,由启闭机房、交通桥等7个分部工程组成。
事件二:闸底板混凝土拌合未根据集料含水量的变化及时调整拌合用水量,造成混凝土和易性较差。

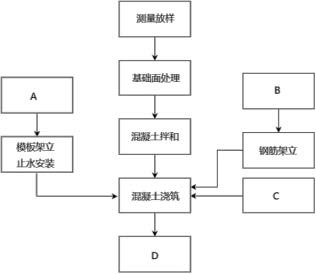

事件三:混凝土施工方案中,闸墩混凝土施工如图
【问题】
1.指出图中1、2、3、4、5所代表工程部位或设备的名称。
2.根据背景资料,写出事件一单位工程中其余5个分部工程名称。
3.根据《水利水电工程施工质量通病防治导则》(SL/Z690-2013),除事件二所述原因外,造成混凝土和易性差通常还有哪些主要原因?
4.指出图中A、B、C、D分别代表的工序名称。
【答案】
【第1问】
1:铺盖;2:护坦;3:闸门;4:胸墙;5:启闭机
【第2问】
上游连接段,下游连接段,闸门和启闭机安装,地基与基础工程,闸室段。
【第3问】
(1)配合比不良。
(2)未用称量法配料,集料用体积法计量,加水量用水管出水时间估计误差太大;称量设备故障。
(3)拌和时间不够,拌合机故障。
(4)未根据集料分离情况调整配合比参数,或调整不当。
(5)人为减少水泥、砂子用量,造成混凝土和易性差。
【第4问】
A:模板制作;B:钢筋加工;C:混凝土运输;D:混凝土养护
二、真题下载
本文附件下载地址
下载链接:https://pan.baidu.com/s/1BX5aMRxTaX6lrXbkl7MOxA
提取码,获取方式如下
验证码获取教程(如您不知如何操作,请点击)
声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!
联系方式:发送邮件至 coyis@qq.com
