摘 要:通过对冬期结构混凝土施工的有关技术准备、材料储存和工艺措施的介绍,阐明了冬期施工的主要控制措施,可为工程施工和施工监理作参考。
关键词:冬期;结构混凝土;施工;控制
1、概述
在工程施工的过程中,往往不可避免的要经过漫长的冬期。而在冬期施工,尤其是结构混凝土的冬期施工容易产生混凝土病害,因此有必要对冬期结构混凝土的施工加强控制。
2、冬期施工的基本概念
在连续3天日平均气温低于5℃或最低温度低于-3℃时即视为进入冬期施工。
3、冬期施工技术准备
认真编制冬期施工组织方案,主要有:调查当地历年(10~20年)在施工期间的温度分布情况,作为冬期施工准备措施的设计依据。调查监测地材(砂,碎石)和水泥的储存温度,作为热工计算的依据。通过热工计算合理选择材料(水、砂、碎石)的加热温度和确定砼的入模温度,根据不同的气温条件合理选择用于施工。根据以上计算结果结合施工的不同结构部位和工期要求选用不同的养护方法(蒸热法和加热法)。冬期施工还必须注意机械设备的防冻、防滑等。
4、材料的储存及设备选型控制
要有符合工期和生产要求的材料储存场地,所有砂、石必须加蓬覆盖 ,以避免雨水或外界冰雪混入而导致大量结冰,周围要做好排水工作。水泥加蓬覆盖要注意保温。钢筋要求入蓬,在室外的钢筋必须支垫覆盖。选用与冬期施工相适应的机械设备。
5、冬期施工技术措施的控制
5.1 钢筋工程

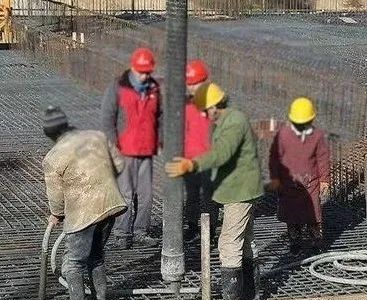

钢筋的焊接不宜在雨天(空气湿度大的)天气和温度低于0℃时进行。条件允许,可进行烘干和预热至10℃,并防止焊接后接头立即接触冰雪。浇注砼前应对钢筋进行预热处理,一般用蒸汽或碘钨灯,以消除细小冰晶和冰块。
5.2 模板工程
模板必须根据气候(气温、风向和风速)条件合理选择包裹材料和方式,砼浇注前和钢筋一起预热,周边预设温度监测孔。
5.3 砼工程
(1)各材料必须达到预定的温度,否则必须进行加热处理,拌和水和集料加热最高温度见下表。
如果热工计算需要更高的水温,水可以加热到80℃以上,但水泥和水不能直接接触,投料顺序为先投骨料和已加热的水充分拌和后再投入水泥。
(2)材料选用:优先选用硅酸盐水泥或普通硅酸盐水泥配制混凝土,混凝土配比设计可采用提高水泥标号、适当增加水泥用量、掺入外加剂(防冻、早强、减水)、减少水灰比等措施以加快混凝土强度增长,提高抗冻能力。骨料不得带有冰雪和冻结团块。外加剂溶液必须搅拌均匀,不容许有结晶沉淀出现。若有必须用热水将结晶融化水温控制在50℃以下。为适应成品混凝土的防冻要求可掺引气剂。
(3)混凝土和拌和:拌制混凝土时必须先对搅拌机进行预热(采用蒸汽预热必须对用水量进行调整),按拟定的投料顺序投料,严格控制混凝土的配合比和塌落度,拌和时间应适当延长(比原来长 50%)以保证混凝土各组合料l达到热平衡。混凝土拌和物出机温度不宜低于10℃,入模不低于5℃。要求在可能的温度变化范围内对应外部环境提供拌和水温度和混凝土出机温度。要防止片面
追求提高混凝土的人模温度,尤其是大体积混凝土和高标号混凝土 ,必须选定合理的人模温度消除内外温差和混凝土内部过高的绝热升温,防止混凝土的温度病害。

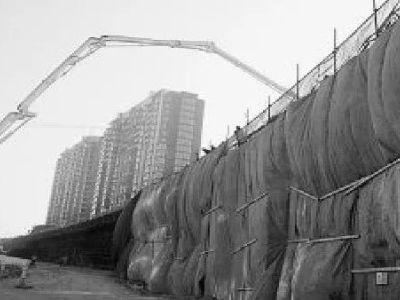

(4)混凝土的输送:混凝土运输车的储料罐外侧必须覆盖保温,采用泵送时,泵管外也应覆盖保温。
(5)混凝土浇注:浇注前对钢筋、模板和既有混凝土接茬面进行预热,可采用蒸汽和碘钨灯加热,要求不低于5℃。浇注尽量选在气温相对较高的时间段内进行,要连续快速(拌和、运输、浇注能力相协调),方量较大时应对己浇注部位进行保温。
(6)混凝土的养护方法:蓄热养护和加热养护
蓄热养护是利用混凝土自身水化热来保持结构混凝土的养护温度,即对已浇注的混凝土梁(墩或承台)进行覆盖,防止热量散射,并与外界隔离的一种保温措施。这种方法适宜于外界温度在 0℃以上的现浇砼构件。二是加热养护,分为蒸汽养护和其他加热养护(如碘钨灯、煤炉)。
①温度极低时,混凝土浇注完成后及方量大的混凝土在浇注过程中必须进行加热养护。
②要防止混凝土表面水份损失可先铺薄膜再进行覆盖,尤其是蓄热养护的混凝土外表面在不能进散水或散水不便时。
③加热升温和降温幅度控制在5℃/小时以内。
④混凝土灌注完成后应有适当的静养时间静养时,可以通少量蒸汽,温度控制在20℃左右,等混凝土初凝后再进行正常通蒸汽养护,养护温度要控制在 40℃以下。
⑤用碘钨灯、煤炉加热养护应注意热源不能直接照射或接触构件表面,并应采取措施保持构件表面湿润。
⑥对温度和湿度进行量测 ,要有完整的温度和湿度测量记录,测量时间间隔为2小时,且每天最少 3次(早、中、晚)。发现温度异常,必须通知相关人员查明原因,并采取补救措施。
⑦拆模控制:外界温度与混凝土表面的温差不大于 20℃,混凝土强度应达到或大于抗冻临界
强度(采用普通硅酸盐水泥的混凝土不低于设计强度的30%,采用矿渣水泥不低于设计强度的40%)。
6、其它
(1)检查所有施工机械是否加注防冻液,停置机械冷却水及油料必须全部放掉。
(2)施工机械使用的油料要与环境温度相适应。0℃以上用 0号柴油,-10℃以上用15W/4号机油,-10℃以下用 15W/30号机油。
7、结论
(1)冬期结构混凝土施工应该结合施工现场情况认真进行施工组织设计,包括可能涵盖的热工计算、养护方式、加热(俩 温)措施、机械设备组合及相应的质量保证措施等。
(2)施工过程中应严格按施工组织设计的要求在材料储存与选用、(预)加热方式、保温措施和工艺要求及检测方式、手段等各方面进行施工控制,从而达到减少和杜绝因冬期施工所导致的混凝土病害。
