当前位置: 建筑一生 » 技术储备 » 安全文明 » 正文

建筑工程水平挑网的施工方法及安全要求,附流程图!

一、工艺流程

预埋预留——组装单元网片——吊装单元网片——网片内侧扣件连墙——网片外侧钢丝绳连墙——阳角安装

二、施工方法

1)搭设的基本要求是:横平竖直、整齐清晰、图形一致、平竖通顺、连接牢固、受荷安全、有安全操作空间、不变形、不摇晃。

2)根据施工图纸设计钢管桩、U型环或穿墙钢管套管的预埋位置。

3)在地面进行单元网片的组装,定长钢丝绳一端固定在网片外侧两端;通过塔吊将单元网片吊至防护层,网片内侧横向水平杆通过预埋钢管桩或(穿墙)小横杆与结构进行刚性连接;网片外侧横向水平杆通过钢丝绳与结构进行柔性连接。

4)重复上一步工作,依次吊装单元网片,相邻单元网片应紧靠,同时在连接处覆盖密目网进行搭接封闭,密目网在两侧的搭接长度大于200mm。

5)安装阳角挑网,除施工电梯外周圈闭环,形成水平挑网。

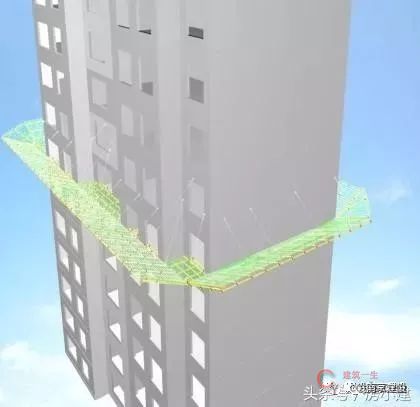

框架结构水平挑网施工流程

建筑工程水平挑网的施工方法及安全要求,附流程图!

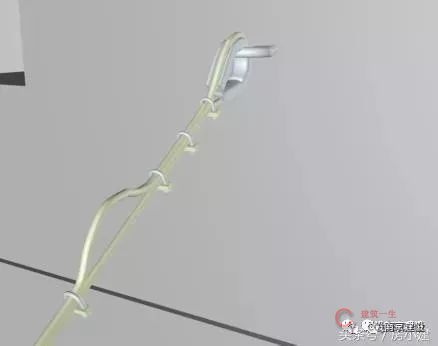

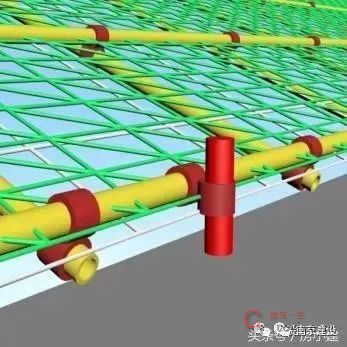

第一步

建筑工程水平挑网的施工方法及安全要求,附流程图!

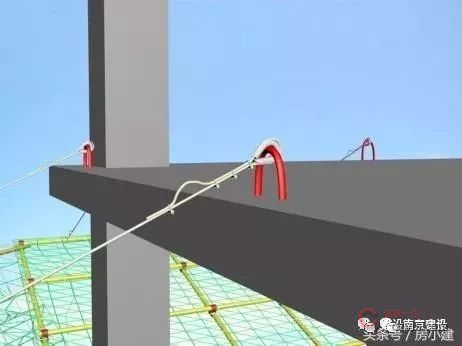

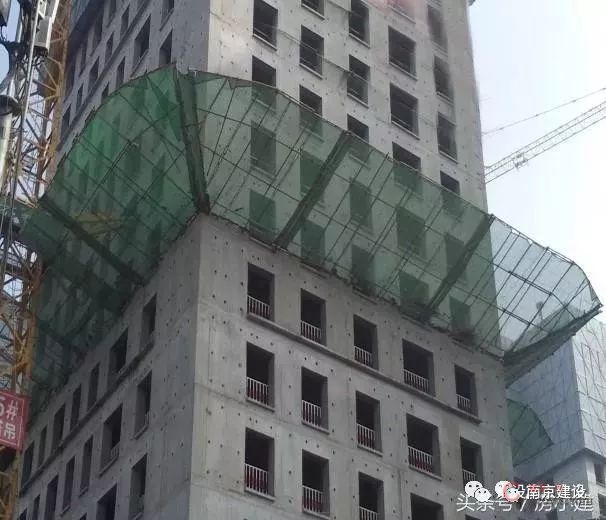

第二步

建筑工程水平挑网的施工方法及安全要求,附流程图!

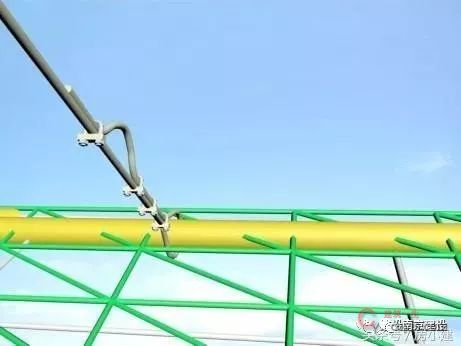

第三步

建筑工程水平挑网的施工方法及安全要求,附流程图!

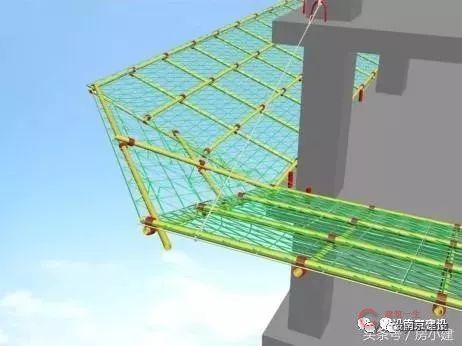

第四步

建筑工程水平挑网的施工方法及安全要求,附流程图!

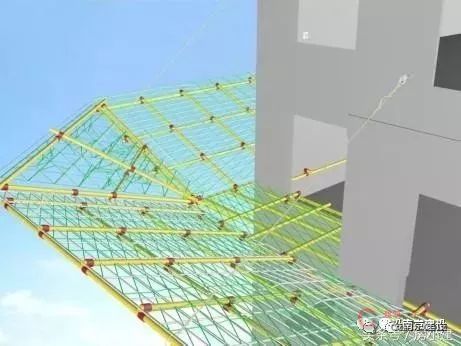

第五步

建筑工程水平挑网的施工方法及安全要求,附流程图!

第六步

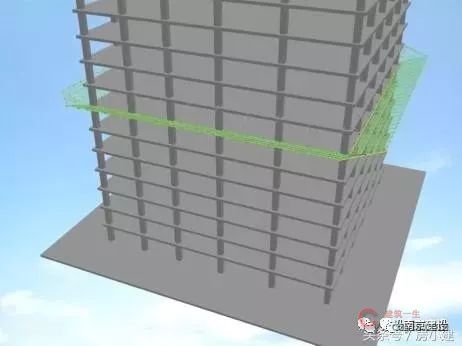

框剪结构水平挑网施工流程

建筑工程水平挑网的施工方法及安全要求,附流程图!

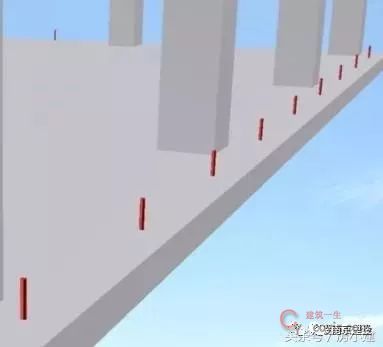

第一步

建筑工程水平挑网的施工方法及安全要求,附流程图!

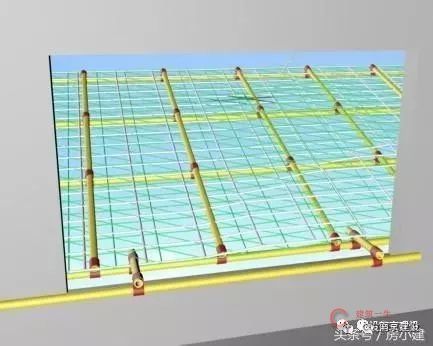

第二步

建筑工程水平挑网的施工方法及安全要求,附流程图!

第三步

建筑工程水平挑网的施工方法及安全要求,附流程图!

第四步

建筑工程水平挑网的施工方法及安全要求,附流程图!

第五步

建筑工程水平挑网的施工方法及安全要求,附流程图!

第六步

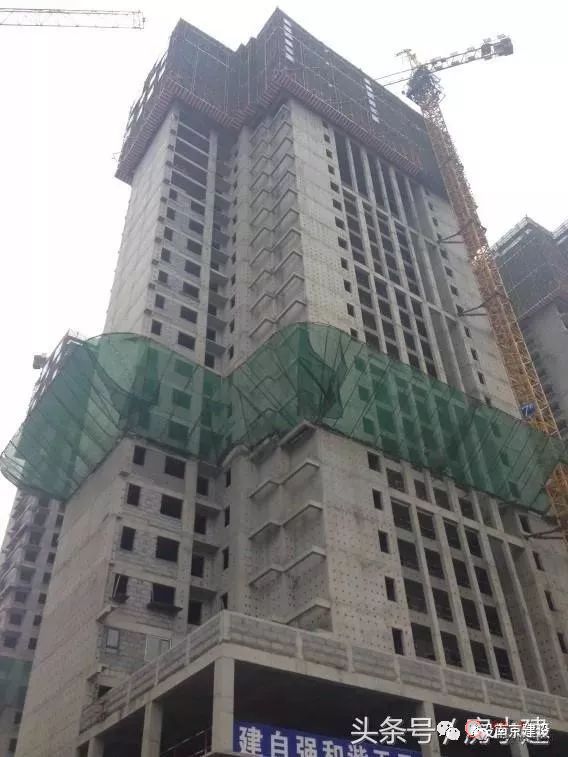

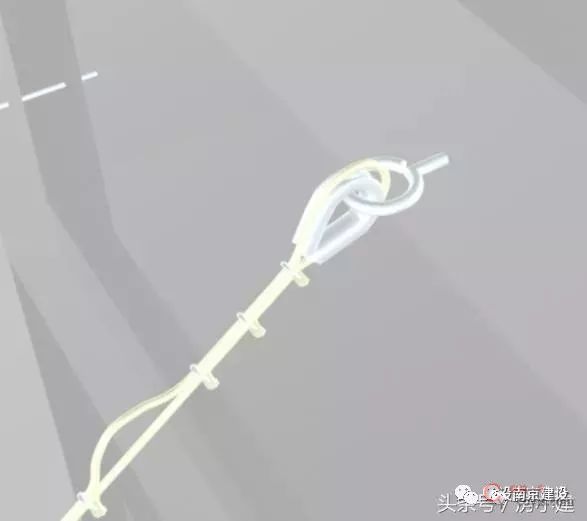

三、实景展示

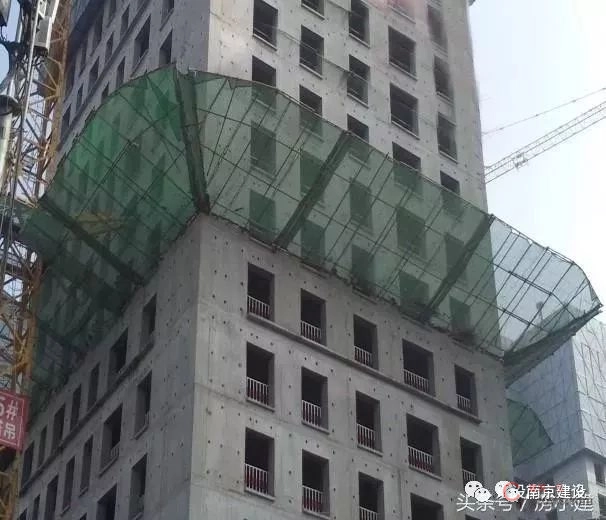

建筑工程水平挑网的施工方法及安全要求,附流程图!

实景展示

建筑工程水平挑网的施工方法及安全要求,附流程图!

实景展示

四、验收与保护

1、水平挑网在投入使用之前必须进行验收,合格后方准使用。

主要检查杆件、钢丝绳的可靠连接,各钢管连接卡扣的紧固,外侧的卸载措施,安全网的完整性,防护挑网的防雷接地。
2、在检查验收过程中,要特别注意扣件的紧固程度,扣件并不是拧得紧越好。

对于拧紧力矩大于65N·m的扣件,要认真检查有无裂缝、变形,如果发现有上述弊病应立即调换,调上的扣件的螺栓应紧固在40~65N·m。
3、水平挑网在验收合格通过投入使用后,必须对其进行日常的保养和定期的全面检查和整修,才能保证其安全使用。

防护网日常的保养和维修必须每天进行一次,定期的维护保养一般每月进行一次。所以要求作业队水平挑网进行日常的和定期的保养和维修,尤其是每次强风、暴雨过后都要认真检查整修后方可使用。水平挑网保养整修的主要内容有:

1)检查杆件连接是否有所松动,面层有无过多堆放杂物。

2)检查明确水平挑网的整体和局部的垂直、水平偏差。如发现有异常现象,应及时加固和消除隐患。

3)各类扣件的涂油和紧固。检查扣件时先检查扣件的外观,而后将扣件上的螺栓逆时针方向松几牙螺纹,再涂油紧固螺栓至规定的力矩范围内。

4)与建筑物连接的检查,检查连接件是否齐全和完好,有无松动、移动。

5)要对安全网和接地防雷等安全设施进行检查,保证这些安全设施完整、牢固,能正常发挥安全作用。如果有损坏者要及时调换,如有松动者应及时紧固,如发现松动和开口要及时连通。

6)检查水平挑网的荷载情况,使其不超过设计荷载,如有超载应及时卸荷至设计荷载。

4、水平挑网的日常保养和定期检查,都要有记录。
5、水平挑网使用中必须经常检查

清除安全网面层上的杂物,严禁在防护网上堆积施工材料或上人,以免发生超载,造成事故。

五、安全要求

1、水平挑网的搭设除了按顺序搭设处,还得注意下列事项:

1)按照规定的构造方案和尺寸进行搭设

2)及时与结构拉结,以确保搭设过程的安全

3)拧紧扣件(拧紧和程度要适当)。

4)有变形的杆件和不合格的扣件不能使用

5)搭设工人必须佩挂安全带

6)随时校正杆件的垂直和偏差避免偏差过大

2、所有操作人员应持证上岗,操作人员进入现场后,应做好进场三级教育,并做好会议记录,进行详细的安全技术交底。

3、架子工作业时,必须佩带好安全帽、系好安全带,严禁穿高跟鞋、拖鞋或硬底带钉易滑鞋作业,工具及零件应放在工具包内,服从指挥,集中思想、相互配合,拆除下来的材料不乱抛、乱扔。脚手架作业下方不准站人,架子工不准在钢管网架上非工作停留。

4、水平挑网上严禁堆放材料及器具,施工人员不得集中在架体的某一部位;物料吊运过程中,严禁碰撞或扯动外水平架。

5、在水平挑网拆除过程中,对所有拆下的脚手管和有坠落可能的物品,一律先行拆除或加以固定,高处作业所用的物品,均应堆放平稳,不妨碍通行和装卸,工具随手放入工具袋,拆卸下的物物件及余料均及时集装、清理运走,不得任意乱置或向下丢弃,传递物件禁止抛掷。

6、雨天进行高空作业时,必须采取可靠的防滑措施,遇有六级以上强风等恶劣气候,不得进行露天攀登与悬空作业。
