整理 | 豆丁施工
浇筑前准备
1、浇筑混凝土前,应清除模板内和钢筋上的垃圾及污染物;木模应浇水湿润,但不得积水,并将缝隙塞严以防漏浆。
2、泵送混凝土必须保证混凝土泵的连续性工作;输送管道宜直,转弯宜缓,并有可靠的固定措施;进行泵送前,应 预先用水泥砂浆润滑输送管道内壁。
3、对浇筑的部位、砼强度等级、施工缝留置等要求必须交底到位。
混凝土浇筑
1、混凝土运输、浇筑及间歇的全部时间不得超过混凝土初凝时间,当超过时应留置施工缝。

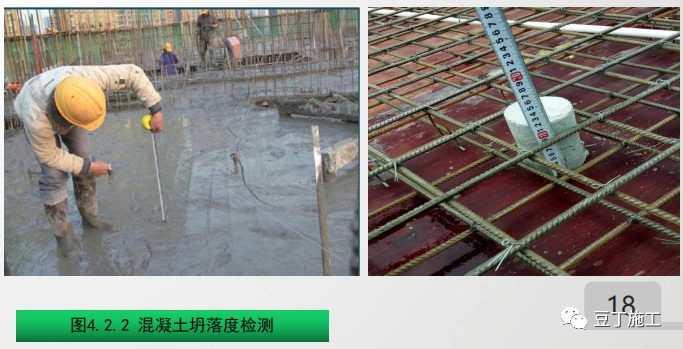

2、混凝土运至浇筑地点时,并核对强度并进行坍落度检测,同时按规定要求留置相应砼试块。

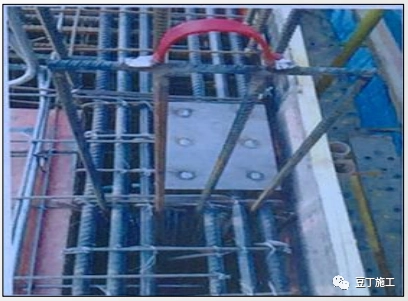

3、控制振动棒振捣数量与质量,振动棒插入点间距控制在500mm内,应避免碰撞钢筋、模板、预埋件等。

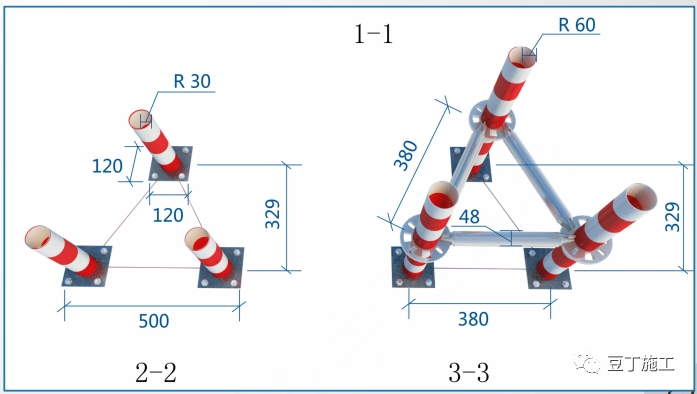

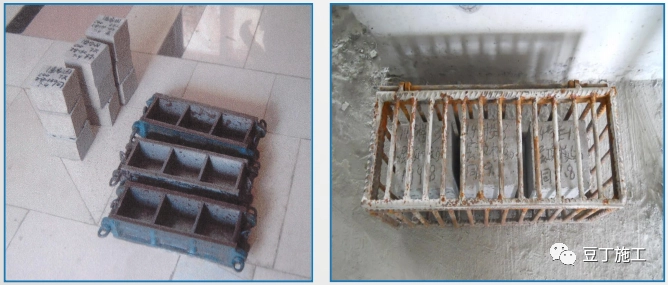

4、为控制板厚,每块板不少于5个厚度控制块,分布于楼板四个大角及正中间,且间距不大于1500mm。厨房间及其他涉水房间、屋面不得设置厚度控制块。施工过程中及时复测标高;同时应安排钢筋工及时 恢复变形和移位的钢筋。关键部位浇筑过程中,管理人员必须旁站。

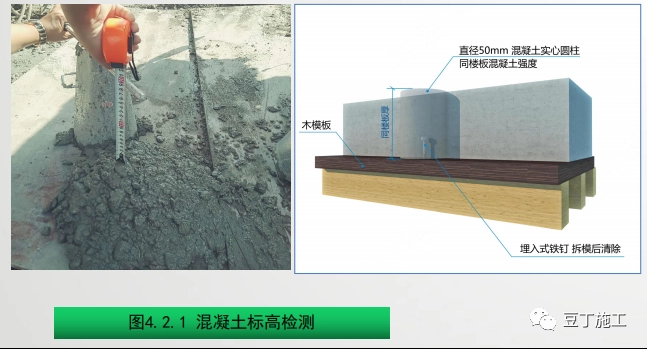

5、施工完成后,使用板厚仪对楼板厚度进行移动式检测及复核。

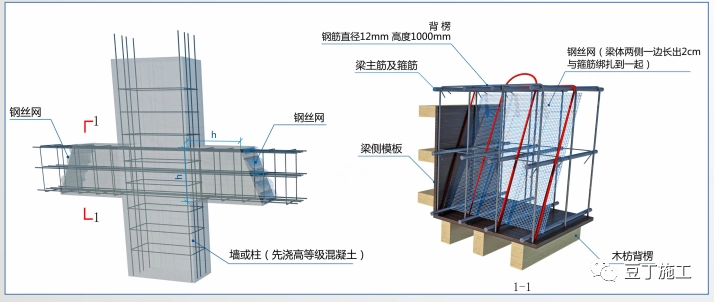

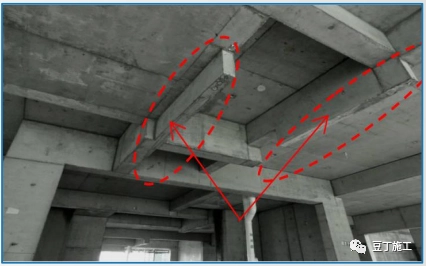

1、梁柱接头不同混凝士,采用钢丝网,钢丝网呈45度放置,配合周转背楞稳定钢丝网位置,并控制混凝土流向。在混凝土初凝前将背楞取出(背楞采用12螺纹钢制作),可周转使用。
2、混凝士浇筑过程中,分离装置与梁内预埋的钢丝网结合使用。柱头混凝土浇筑至设计标高,找平后使装置内的混凝土与板面标高一致,保证强柱弱梁的要求。
3、混凝土浇筑过程中,先浇筑强度等级高的混凝土,待强度等级高的混凝土初凝前进行强度等级低的混凝土浇筑。
4、梁柱接头混凝土浇筑时须管理人员旁站,严禁低标号混凝土流入高标号混凝土。
混凝土泵管余料回收
1、严禁将冲洗泵管的直排污染密目网,应使用吊斗或混凝土洗泵(废料回收)系统替代传统混凝土废料直排。
2.沉淀水可作为二次结构的施工用水,同时可以将沉淀池内的细石等材料进行回收利用。
混凝土收面

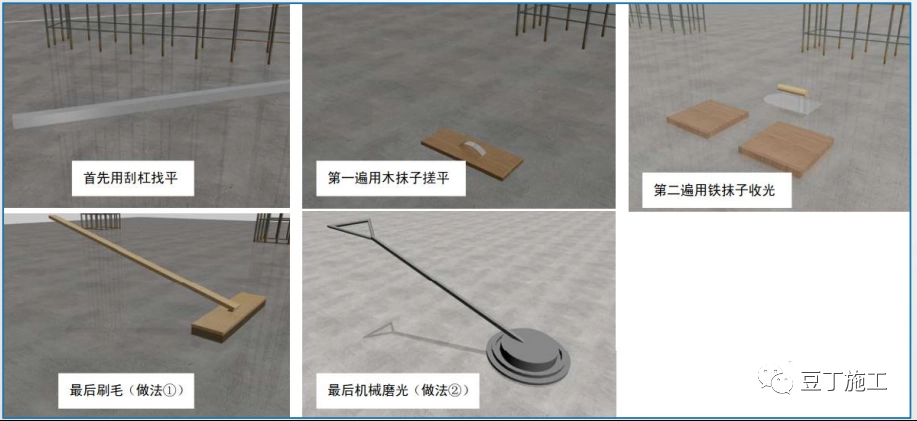

1、楼板混凝土振捣完毕后,拉线控制标高,用刮杠刮平,用抹光机抹平或用木抹子搓压二次收面,时间不得过早或过晚,控制 楼板混凝土表面裂缝。
2、墙根两侧、柱根四周200mm范围内应刮平压光。初凝前宜进行二次振捣,接着应进行表面一次抹压;终凝前再进行二次抹压, 以减少现浇板表面收缩龟裂。
3、混凝土面平整度控制在±5mm范围内,有坡度要求的,找坡方向准确坡度满足设计要求。
混凝土养护

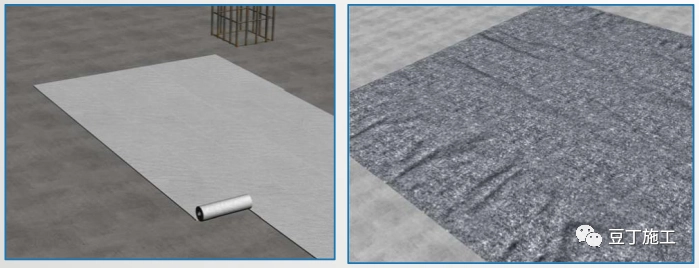

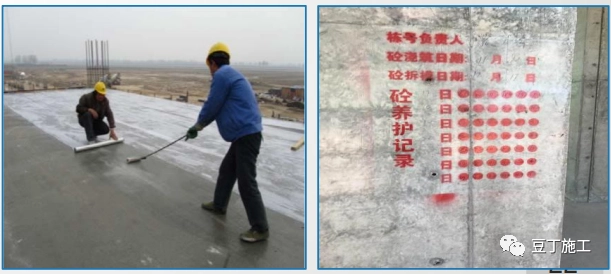

1、混凝土浇筑完成后12h内进行浇水养护(收面后宜采用塑料薄膜覆盖养护),夏季应增加浇水次数并保证表面湿润,冬季施工 应有保温防冻措施。
2、砼收光完成后,必须及时覆盖塑料薄膜,且养护方法应得当、合理,养护时间要满足规范要求。混凝土强度未达要求前,严禁 吊运材料或上人(以不踩起脚印为宜)。
3、混凝土浇水养护的时间:不得少于7d;对掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于14d;
4、每层的养护视频由分包责任人发送养护视频至项目部管理群内,项目部利用坚果云软件存档,以此确保楼层墙板养护到位。同 时在相应楼层标注砼养护记录。

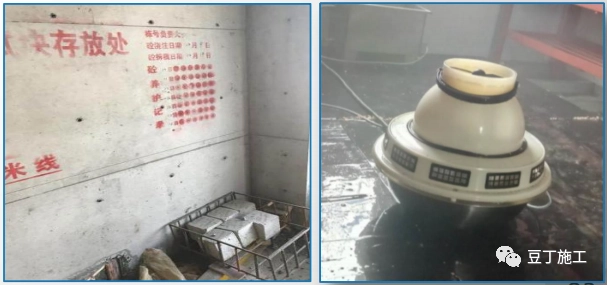

混凝土试块
1、试件成型后,在混凝土初凝前1~2h内须进行抹面,沿模口抹平。
2、成型后带模试件应用湿布或塑料布覆盖,并在20±2℃的室内静置ld(但不得超2d),然后拆模编号。
3、拆模后试件应立即送标准养护室养护(标养室必须采用恒温恒湿系统),试件间应保持10~20mm的距离,并 避免直接用水冲淋试件。无标准养护室时,试件可在水温为20±2℃不流动的水中养护。
4、须根据同条件试块的强度判断拆模时间,拆模须经过项目技术负责人批准。
实测实量

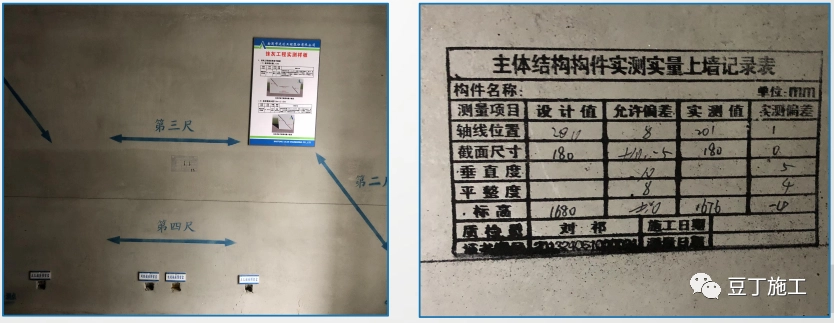

1、混凝土墙、柱模板拆模后5日内实测数据应上墙,采用印章填写等形式,采用二维码技术应简便、高效。
2、实测实量参照集团公司下发《实测实量作业指引》,规范质检行为,尽可能消除人为操作引起的偏差。垂直度、平整 度、轴线位置、截面尺寸为必测内容,其中跨洞口部位必测平整度。实测实量整层数据宜采用二维码进行汇总统计,印章 内容齐全。
3、实测实量数据纳入劳务班组考核,每层检查综合得分低于(包括)90 分,给予班组1000元/层处罚,连续三次低于90 分,公司群内进行通报。
车库上车辆
1、地下室顶板混凝土未达到100%强度,严禁车辆通行。
2、地下室顶板行车路线,须提前规划,尽可能与消防设计车道重合。
3、车行路线与消防车道不符时,宜与设计沟通,对车行路线进行结构加固或保留支模体系。
4、严禁超设计荷载堆放钢材、周转材料和建筑材料。
优化设计

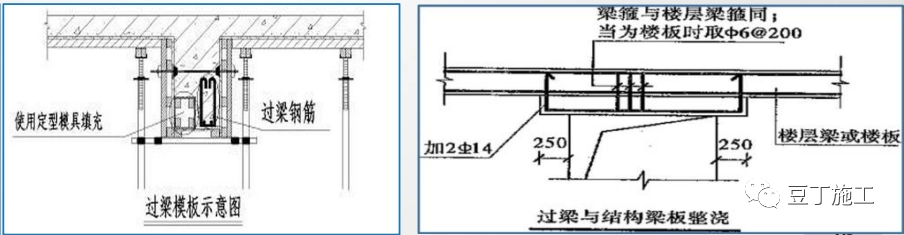

1、过梁与主梁底间距大于300mm的可以设置预制过梁或现浇过梁。

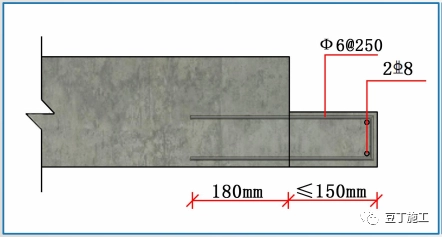

2、墙体门窗洞口顶标高与圈梁、框架梁底标高不同时,若两者相差不大于300mm, 过梁应与圈梁、 框架梁一起现浇,设置的过梁两端应超出洞口两侧不少于 250mm, 或延伸至与构造柱、框架柱连接,其混凝土强度等级不低于C20,过梁宽同墙厚,如未 一次浇筑则应采取有效防开裂措施。
3、如结构墙柱边门垛小于150mm,在施工图中明确此门垛和结构墙柱一起浇筑成型, 如未一次浇筑则应采取有效防开裂措施,则应采取有效措施确保二次浇筑砼或砌体砌筑 的稳固,避免竖向裂缝的产生。

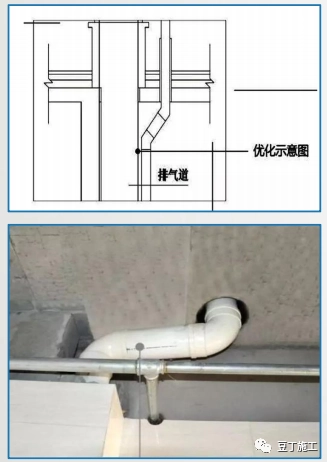

4、屋面套管预埋前根据屋面建筑图纸进行深化碰撞试验,优化调整通气管位置,绕开烟帽、排水沟等部位,降低后期防水施工难度 改善屋面整体施工观感质量。

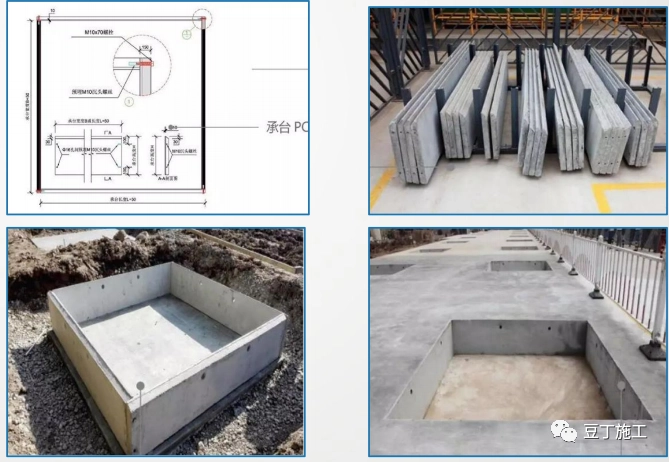

5、采用PC板替代传统砖胎模,减少砌体粉刷施工量,提高基础施工进度及承台成型尺寸精度。
