当前位置: 建筑一生 » 技术储备 » 施工技术 » 正文

建筑工程防偷工减料、防尺寸偏差培训讲义

建筑工程防偷工减料

一、偷工减料概述

偷工减料的概念:

偷工减料是工程建设的参建各方以自身经济利益为出发点,采取的降低工程质量标准、违反工程施工质量验收规范、逃脱质量监督验收程序的行为,严格意义上说是一种违法行为。

主要涉及三个相关方:

建设方:为降低工程造价而要求设计方、施工方采取或使用低质量的材料、构件等进行设计与施工。
施工单位(包括总包、分包、班组):材料质量低于设计和规范要求,施工过程不按施工工艺标准和质量验收标准进行施工。

监督单位:不履行监督职责、不严格执行验收程序等。

责任主体:

总承包单位是工程施工的组织者、直接管控者,是工程质量控制最核心、最关键的主体,应该在防止工程建设偷工减料上发挥主导作用。

造成质量不合格的直接原因和根本原因

偷工:不严格按照工艺标准和质量验收标准的要求去施工

减料:建筑产品形成过程中的原材料、半成品、成品以次充好、短斤少两、以薄充厚,低于规范和设计要求

二、偷工减料存在的主要形式:

1、钢筋工程

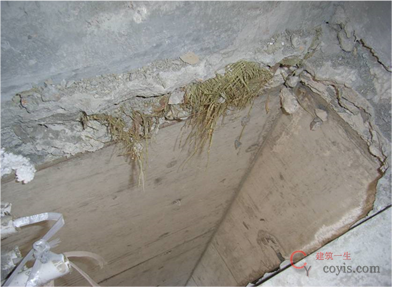

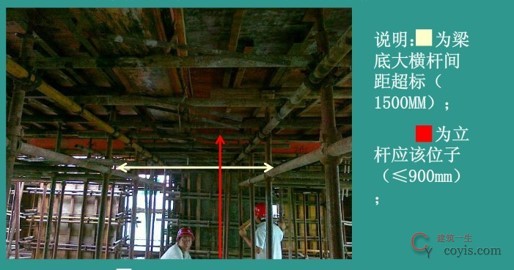

1)钢筋绑扎过稀,跳绑、漏绑,特别梁底筋漏绑

钢筋绑扎过稀,跳绑、漏绑,特别梁底筋漏绑

2)、框架柱与梁交接处的加密箍往往会少放1-2个,有的只有外箍而没有内箍

2)、框架柱与梁交接处的加密箍往往会少放1-2个,有的只有外箍而没有内箍

3)钢筋不安装加强筋、附加筋等。

3)钢筋不安装加强筋、附加筋等。

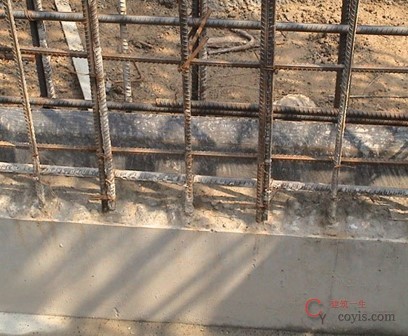

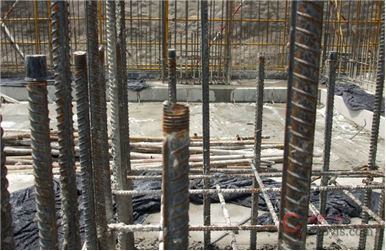

4)保护层垫块少放或放置不符合要求,特别是梁底

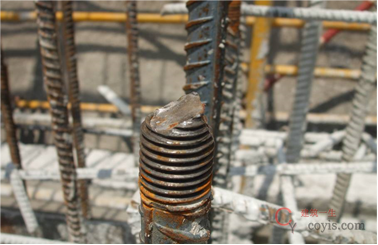

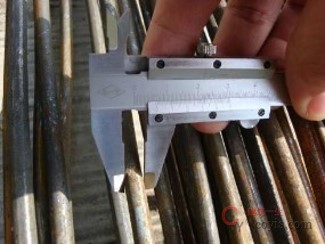

5)钢筋原材不切割平头,直螺纹连接有效丝扣数不足。

6)采用“瘦身钢筋”,盘卷钢筋拉伸率超过规范要求(光圆钢筋冷拉率不宜大于4%,带肋钢筋的冷拉率不宜大于1%)。

2、模板工程

1)模板、木枋厚度、尺寸、质量标准达不到要求,钢管扣件厚度是过薄,锈蚀严重;

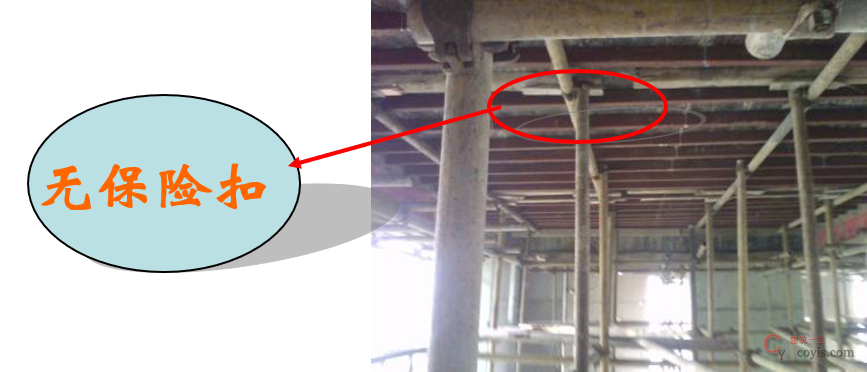

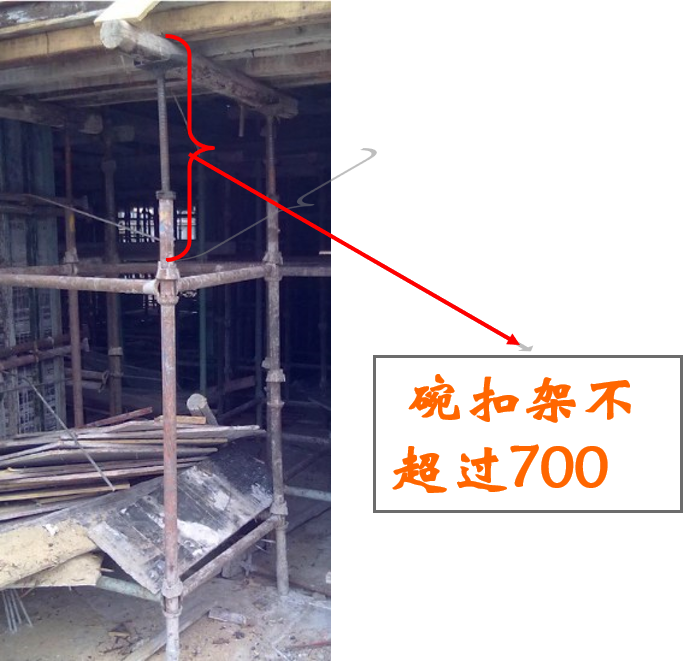

2)支模架不设扫地杆,立、横杆间距过大,防滑保险扣件未扣,上部不设纵横水平杆;

防滑保险扣件未扣;立杆上端伸出顶层水平杆长度超过规范要求;

3)模板拼缝过大时不采取有较的措施,而使用蛇皮袋堵漏

4)对拉螺杆间距不按方案执行。

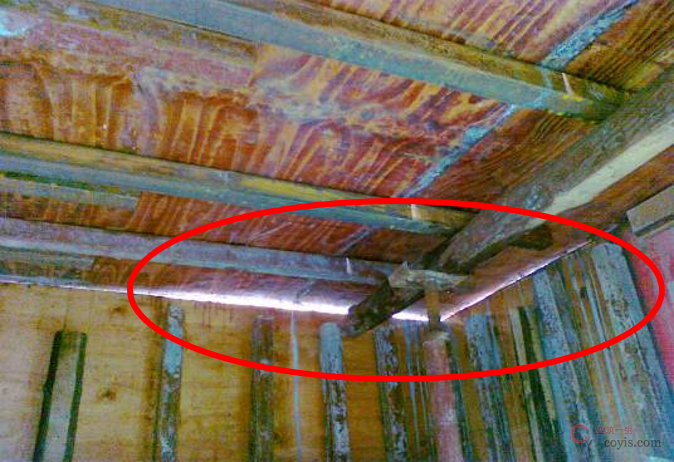

5)模板加固不到位,造成跑模、胀模。

6)柱墙封模前,底部松散混凝土、锯木灰、杂物等未清理干净;梁底锯木灰、杂物等不清理;
7)砼等级相差较大的梁柱接头不用钢丝网等进行拦堵或拦堵不牢固。

3、混凝土工程

1)商品混凝土配合比中水泥参量偏低;
2)在浇筑砼前不湿润模板;
3)混凝土入泵、浇筑过程中加水。

4)混凝土浇筑时不振捣、漏振捣、随意振捣

5)楼板未进行二次抹面、不收光、不浇水养护或养护时间不足

楼板未进行二次抹面、不收光、不浇水养护或养护时间不足

6)施工缝不凿毛,如,柱墙施工缝处未将松散的混凝土、浮浆清除 ;

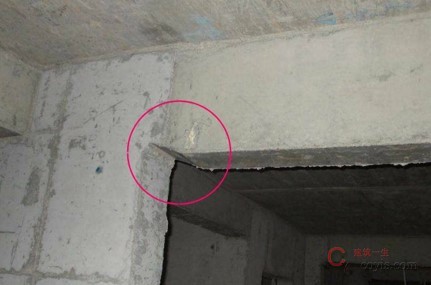

7)屋面、卫生间等处吊洞未分两次浇筑,易造成渗漏

1、洞口凿毛; 2、周边涮素水泥浆一遍;3、分两次浇注高一级强度的细石砼,第一次砼厚度控制在板厚1/3~1/2处并 用钢筋棒捣鼓密实,第二次砼浇至离板口处作收光处理,4、再用防水材料进行处理一遍(管边上反至出建筑标高50mm,周 边出洞边150~200mm),做闭水试验。

8)砼浇筑时无钢筋工、木工值班,跑、暴模无人处理。
9)后浇带浇筑时不凿毛、不清理、不抽水、不养护等

4、砌体工程

1)砌块尺寸偏差较大、养护龄期不足,质量不符合要求;
2)砌块不提前湿水,砌体施工时干砖上墙。

3)砂浆不饱满;

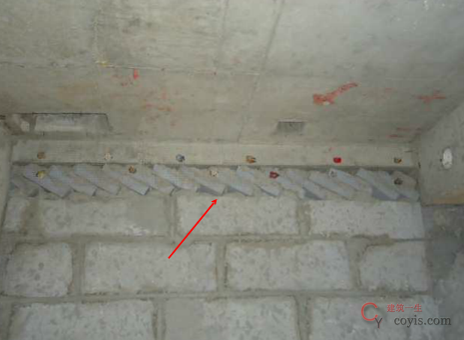

4)砌体拉结筋的植筋锚固长度不足、松动。

4)砌体拉结筋的植筋锚固长度不足、松动。

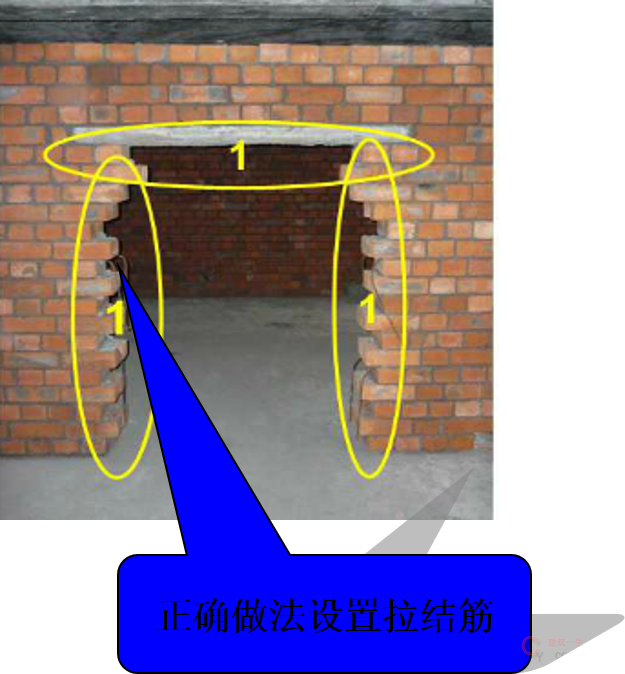

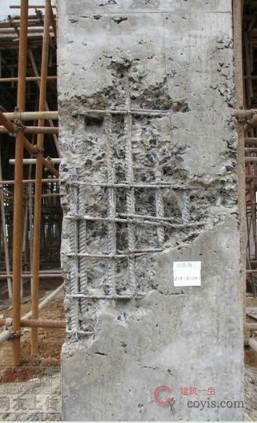

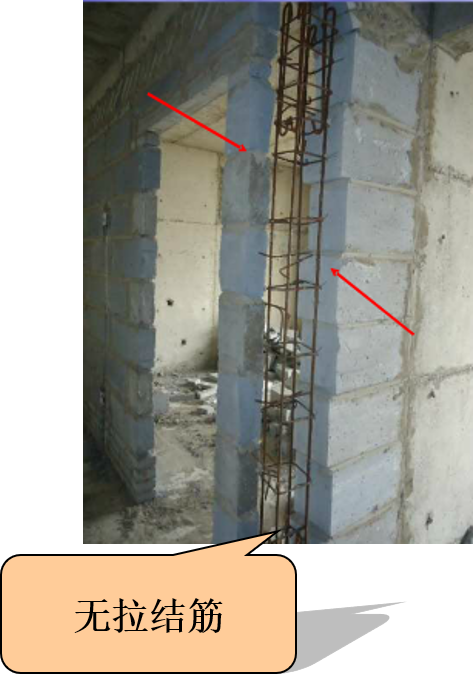

5)构造柱、施工洞两侧不按规范要求放置拉结筋

6)构造柱顶部砼浇筑不密实

5、抹灰工程

1)抹灰前,不同材质墙体交接处,漏挂网;

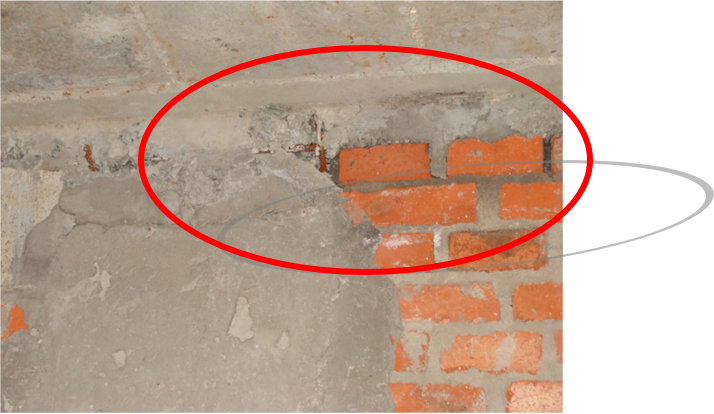

抹灰前,不同材质墙体交接处,漏挂网;

2)抹灰未做护角、打饼数量过少,抹灰时一次成活,抹灰后未进行养护。

6、防水工程

1)防水材料采用非标产品,如卷材厚度不够等指标不达标

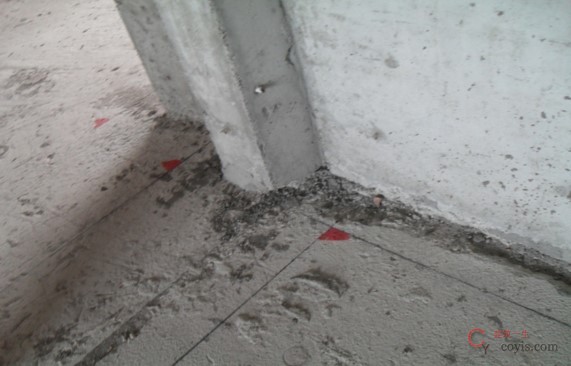

2)防水施工时基层处理不到位,如不坚实、清理不干净;阴阳角未做圆弧角,不做防水附加层。

防水基层细部

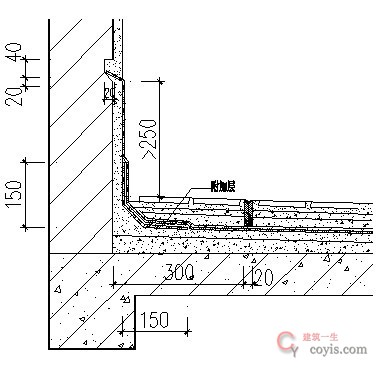

卷材防水面层基层中的阴阳角等处要做圆弧。圆弧直径要求:沥青防水卷材200~300mm,高聚物改性沥青防水卷材100mm,合成高分子防水卷材40mm。—见屋面技术规范5.2.7

卷材防水面层基层中的阴阳角等处要做圆弧。圆弧直径要求:沥青防水卷材200~300mm,高聚物改性沥青防水卷材100mm,合成高分子防水卷材40mm。—见屋面技术规范5.2.7

卷材防水面层基层中的阴阳角等处要做圆弧。圆弧直径要求:沥青防水卷材200~300mm,高聚物改性沥青防水卷材100mm,合成高分子防水卷材40mm。—见屋面技术规范5.2.7

3)卷材搭接不严密,收头不符合要求。

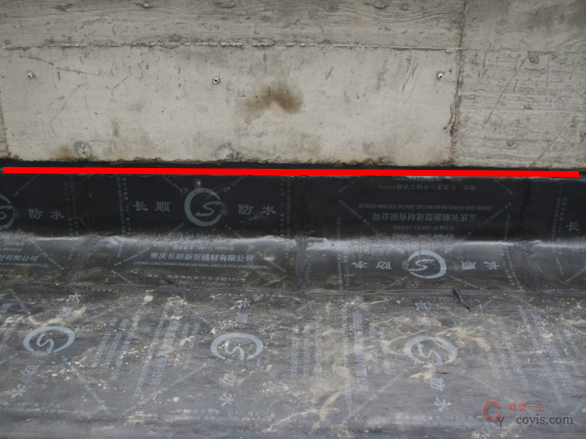

卷材压入墙体凹槽内,用压条钉压固定并用密封材料密封严密,凹槽距屋面完成面高度不少于250mm,凹槽上部墙体做防水处理。—屋面工程质量验收规范条文说明8.4

7、其它材料

1)半成品、成品材料达不到达不到国家标准要求,也就是常说的“非标”产品,如栏杆用不锈钢管的厚度、瓷砖等装饰材料,很多分包靠以差代优、以次充好来,赚取利润。

三、偷工减料防治措施:

三、偷工减料防治措施:

1)严格材料验收制度,防范分包靠以差代优、以次充好赚取差价。
2)事前做好交底,交底内容应可操作、明确工艺流程标准及质量验收标准。对工序较复杂、质量通病频发的部分,一定要样板引路。
3)过程中要勤复核和检查。

4)工序完成后要严格验收程序。
5)对于频发的质量问题要有处罚、修补措施。对屡教不改的作业队、分包商应清退出场。

“五防”之防尺寸偏差培训

一、防尺寸偏差概述

尺寸偏差的概述:

不按工艺标准和质量验收标准施工,未理清结构施工图和建筑施工图的关系(结构施工图未考虑装修厚度),导致尺寸出现较大偏差,进而影响美观和使用功能的质量问题。

二、结构尺寸偏差防治措施

1、 精确放线定位—尺寸偏差预防措施
2、稳固的支撑加固系统—尺寸偏差预防措施
3、绘制拼模图—尺寸偏差预防措施
4、柱子截面尺寸偏差预防措施
5、柱子钢筋尺寸偏差预防措施
6、楼板厚度尺寸偏差预防措施
7、垂直度、平整度尺寸偏差预防措施
8、楼梯踏步尺寸偏差预防措施

1、精确放线定位—尺寸偏差预防措施

 由专人测量,各种测量仪器应定期校验

由专人测量,各种测量仪器应定期校验

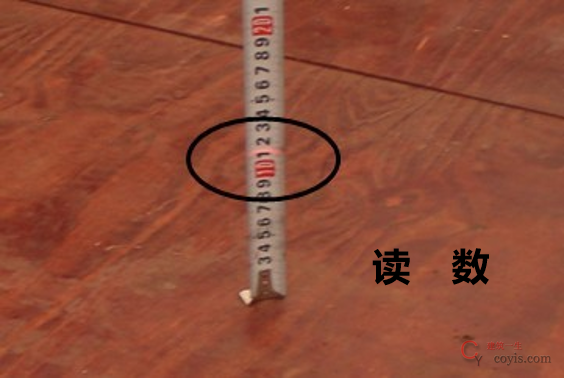

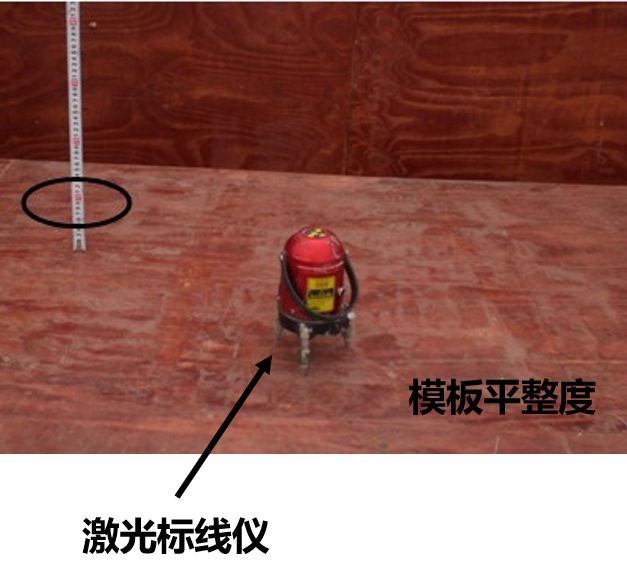

采用激光标线仪对模板平整度、砼平整度进行过程控制,全数复核,及时整改,并做好记录。

2、稳固的支撑加固系统—尺寸偏差预防措施

2、稳固的支撑加固系统—尺寸偏差预防措施

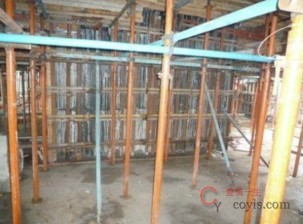

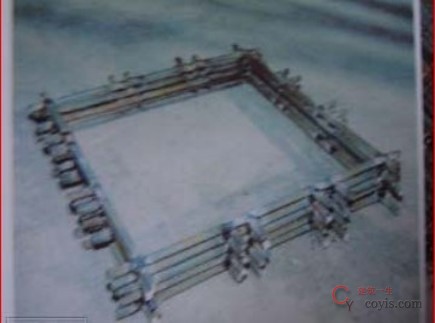

稳固的支撑系统

稳固的支撑系统

保证了实体结构不变形、不位移

稳固的模板加固系统

大截面尺寸柱,采用刚度大槽钢加固,保证了实体结构 不变形、不位移

大截面尺寸柱,采用刚度大槽钢加固,保证了实体结构不变形、不位移

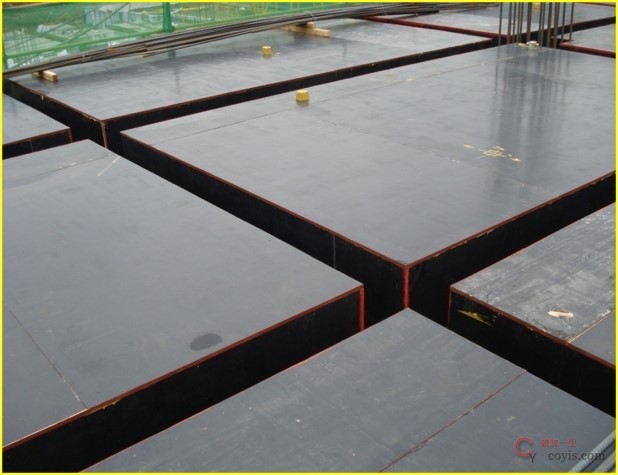

3、绘制拼模图—尺寸偏差预防措施

3、绘制拼模图—尺寸偏差预防措施

绘拼模图

绘拼模图

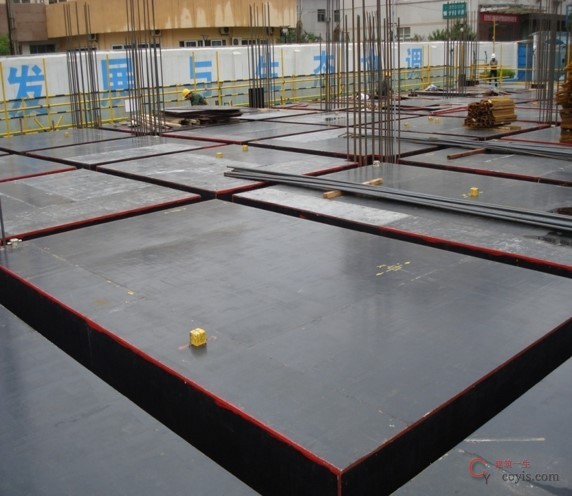

拼模图上构件尺寸标注直观明了,方便模板在木工棚按准确尺寸集中加工,杜绝作业面使用小电动锯或者手锯切割不直的情况,模板尺寸准确,工人操作方便迅捷,拼缝严密,能很好的控制模板“大小头”的质量问题,提高模板工程质量,工人很乐意按照拼模图作业。

实施效果

尺寸无偏差、减少损耗,降低成本、实现精细管理

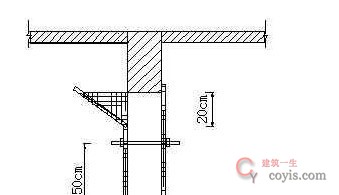

4、柱子截面尺寸偏差预防措施

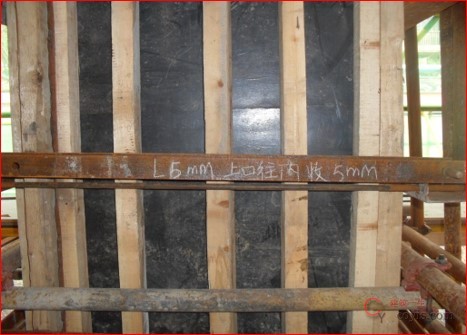

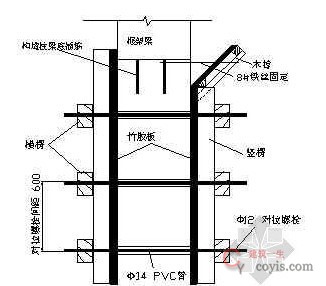

在柱脚安装定位筋:即用10#冲击钻头在柱脚定位墨线内侧打孔,深度50mm左右,每边两个,插入100mm长ф10定位钢筋。有效防止柱脚模板往内侧偏移引起尺寸偏差。

在柱脚安装定位筋:即用10#冲击钻头在柱脚定位墨线内侧打孔,深度50mm左右,每边两个,插入100mm长ф10定位钢筋。有效防止柱脚模板往内侧偏移引起尺寸偏差。

实例实例

4、柱子尺寸偏差预防措施

在框架柱模加固校正后,沿柱脚模外侧设条形层板与楼地面钉牢,可起到定位及防止漏浆的作用,有效防止柱脚模板往外侧偏移,引起尺寸偏差。

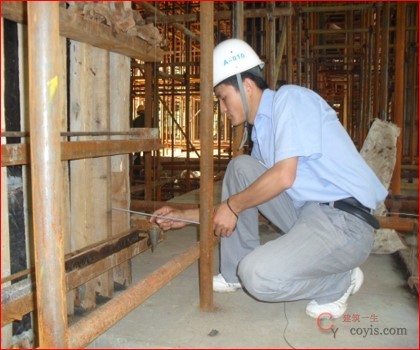

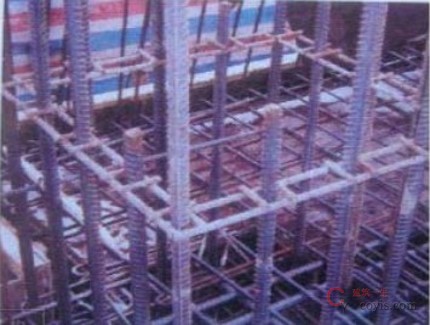

5、柱子钢筋尺寸偏差预防措施

制作定位箍筋,柱子钢筋偏移,引起尺寸偏差。

6、楼板厚度尺寸偏差预防措施

6、楼板厚度尺寸偏差预防措施

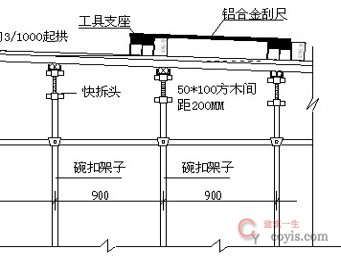

楼板厚度控制一般采用50线控制法,但是对于目前大跨度结构或弧形结构楼板在起拱高度位置楼板厚度远远不能满足规范要求,针对此类问题提出基准法施工方法

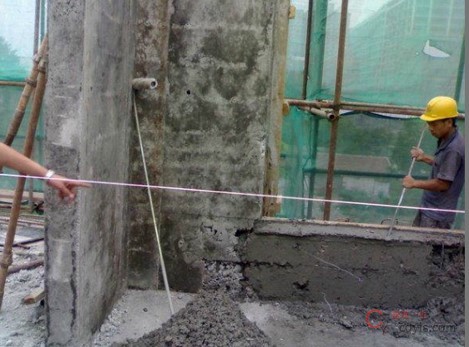

实例

实例

7、垂直度、平整度尺寸偏差预防措施

过程全数检查及时纠正是关键

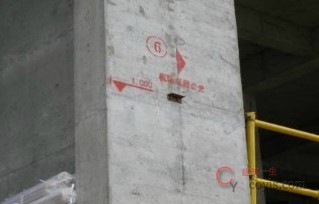

垂直度全数检查记录在相应位置

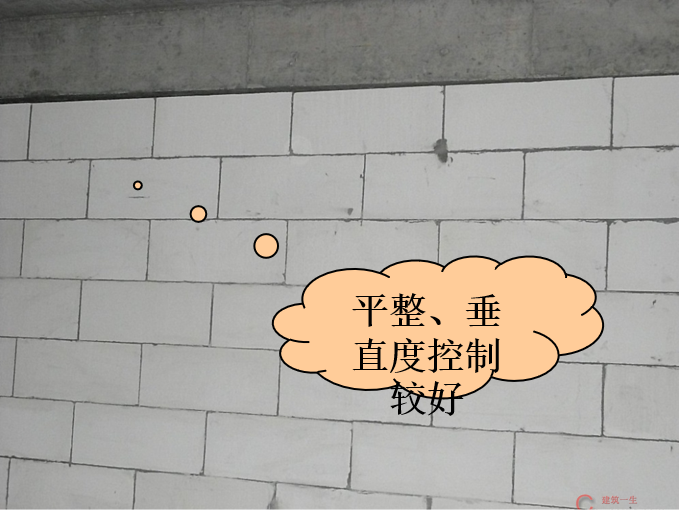

垂直度检查记录在图纸上,便于督促整改和复查

垂直度检查记录在图纸上,便于督促整改和复查

8、楼梯踏步尺寸偏差预防措施

关注重点: 踏步中部变形“呈鱼腹型” 终凝前成品保护 踢面和踏面尺寸

措施:方案可行,严格实施

关注重点:
踏步中部变形“呈鱼腹型”
终凝前成品保护
踢面和踏面尺寸

二、装饰装修尺寸偏差防治措施

1.房间尺寸偏差的防治措施

2.结构与建筑图关系未理清,造成尺寸偏差的防治措施

1)、精确放线定位—尺寸偏差预防措施

先由施工员(测量员)和泥工班组长一起将墙体位置线(含构造柱)弹好在楼面上,然后,由技术总工组织人员进行复核,确认无误后方可砌砖。

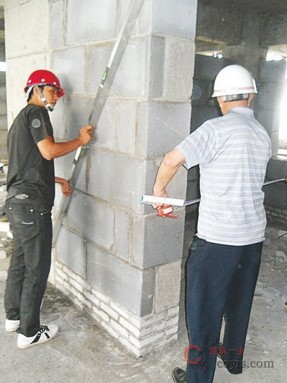

2)、实测实量—尺寸偏差控制措施

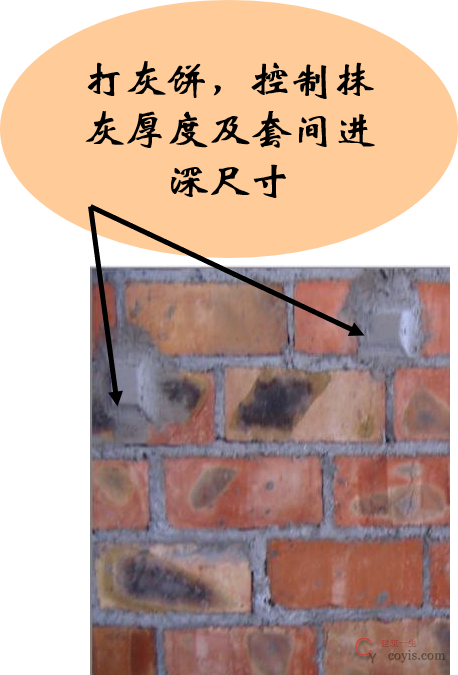

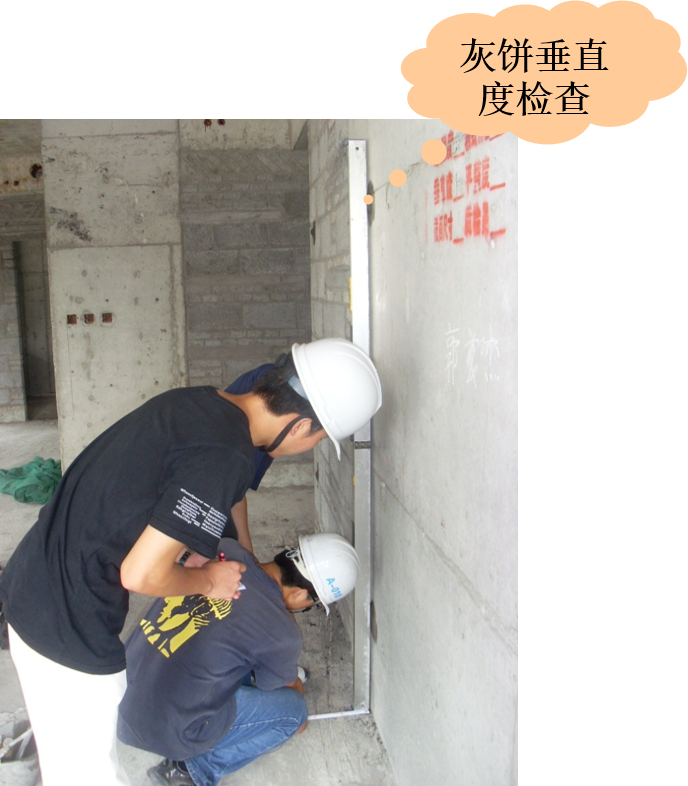

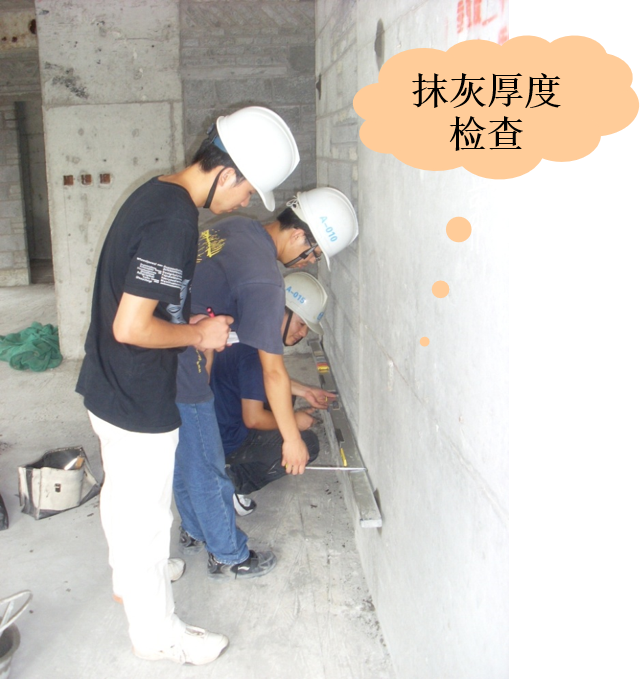

施工过程中,要加强对灰饼垂直度、平整度的实测实量检查

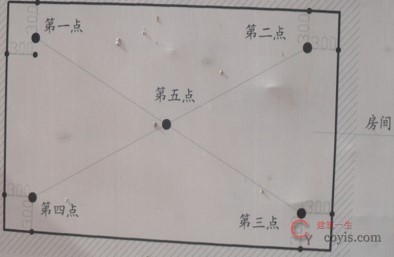

对净空尺寸、净高和方正进行控数检查,及时整改并记录。

小结:做好放线定位和实测实量,并及时进行复核和纠偏,严格工序验收,一般能够保证墙体位置准确,房间净空尺寸偏差符合规范要求

2.结施图与建施图关系未理清,造成尺寸偏差防治措施

结构施工图尺寸一般没考虑装饰的厚度,在结构施工时,如果考虑装饰装修的一些做法,将有效预防尺寸偏差。

问题:结构施工图时未考虑装修厚度, 房间的窗台高度出现偏差,达不到900强规要求 措施: 窗台高度=900高设计尺寸+初装楼地面厚度

问题:
结构施工图时未考虑装修厚度,
房间的窗台高度出现偏差,达不到900强规要求
措施:
窗台高度=900高设计尺寸+初装楼地面厚度

2)、外墙线条尺寸偏差预防措施

2)、外墙线条尺寸偏差预防措施

问题:
结构施工图时未考虑外墙装修厚度,导致净宽尺寸不够

措施:
外墙门窗凸线条在做结构时宽度=设计尺寸+外墙装饰厚度-20mm(抹灰厚度)

3)、空调搁板尺寸偏差预防措施

3)、空调搁板尺寸偏差预防措施

问题:
结构施工图时未考虑外墙装修厚度,导致净宽尺寸不够
措施:
空调搁板长宽应增加尺寸,空调搁板结构宽度=设计尺寸+外墙装饰厚度-20(抹灰厚度)
例如:外墙抹灰20、保温40、贴面砖15,总厚度为75,空调搁板结构宽度=设计尺寸+75-20

4、楼梯踏步尺寸偏差预防措施

4、楼梯踏步尺寸偏差预防措施

问题:
结施图休息平台踏步起步与止步在一直线上,未考虑梯踏步装饰厚度,导致装修后休息平台踏步起步与止步不在一直线

措施:
起步休息平台结构尺寸=结构休息平台设计尺寸+梯步装饰厚度
止步休息平台结构尺寸=结构休息平台设计尺寸-梯步装饰厚度

小结

理清好结施和建施 的关系,在图纸会审和结构施工过程中及时与业主、监理、设计沟通,确定具体尺寸,将有效预防尺寸偏差。

PPT版预览

PPT版下载地址

本文附件下载地址

下载链接:https://pan.baidu.com/s/1FTiXrPgcsysT3kZ1vmjO1Q

提取码,获取方式如下

输入验证码 查看隐藏内容:

扫描二维码关注本站微信公众号或者在微信里搜索:建筑一生
回复 1002 获取验证码
weixin

验证码获取教程(如您不知如何操作,请点击

声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!

联系方式:发送邮件coyis@qq.com

如有侵权,请联系删除 建筑一生 » 建筑工程防偷工减料、防尺寸偏差培训讲义
评论 (0)

本站公众号

contact

建工计算器

contact
