福建永安抽水蓄能电站在建工程近日被曝存在重大施工质量问题,中国电力建设集团已成立专项调查组介入核查,涉事项目现已停工。
视频来源:新华社抖音
https://v.douyin.com/YT39yRF9-P4
官方通报与项目停工

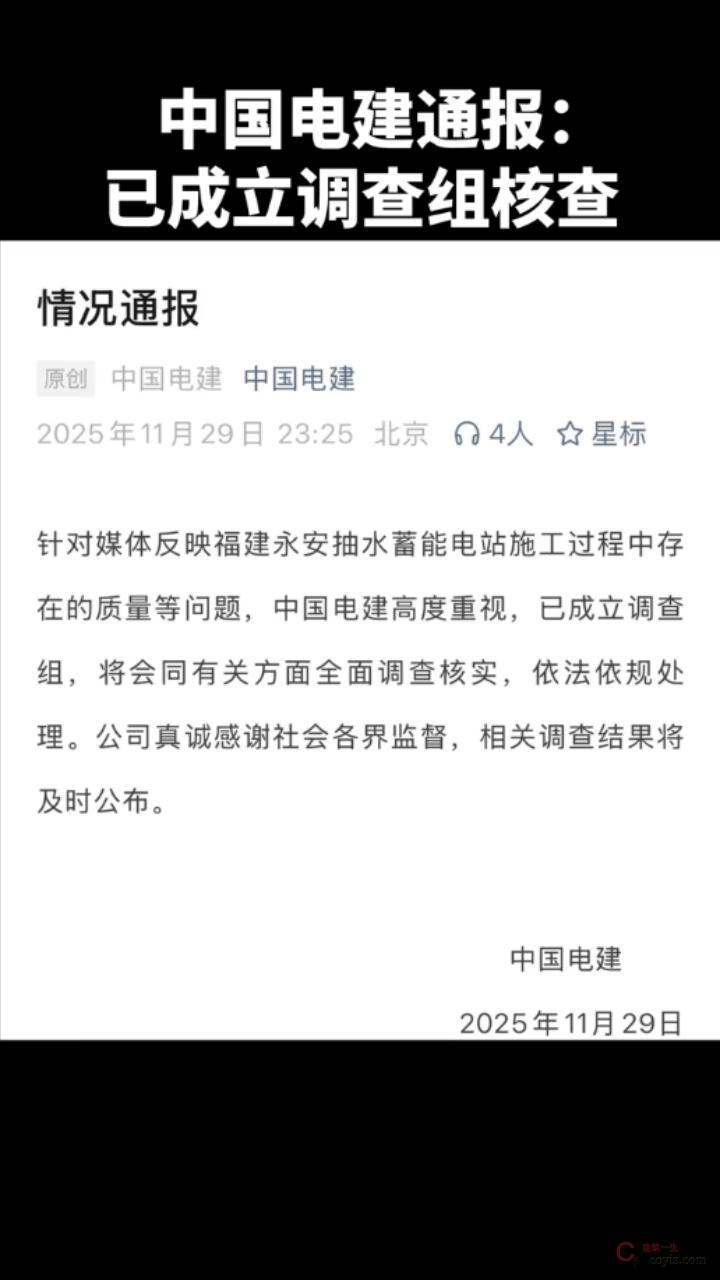

中国电建于2025年11月29日发布通报,确认成立调查组对锚筋桩施工质量问题展开核查。福建闽投永安公司证实下水库工程已全面停工,但未披露具体停工时间。
施工质量问题详情

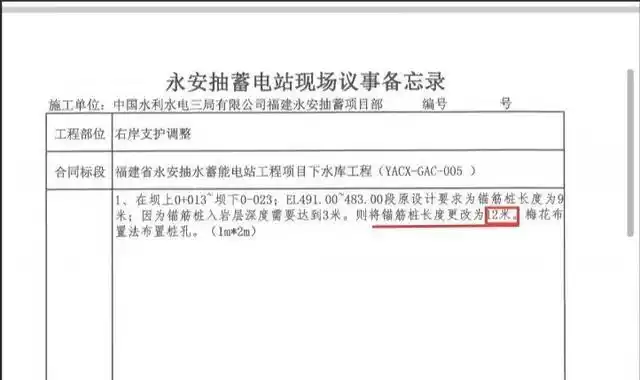

锚筋桩严重缩水:设计长度12米的边坡加固桩,实际施工长度仅有2-4米,部分桩体钢筋焊接不规范。

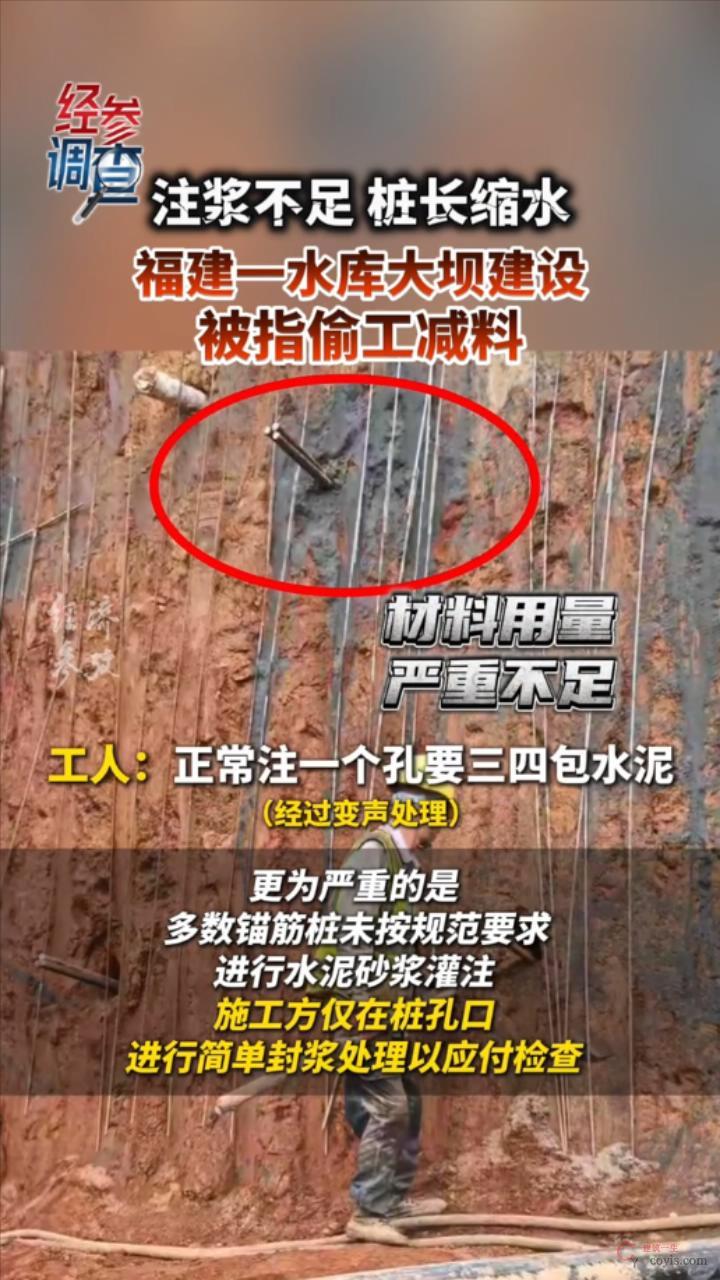

注浆工序造假:施工方仅用1/20设计量的水泥进行表面封浆,未按规范灌注砂浆孔洞。
监理失职:监理人员多次接受施工方宴请及有偿陪侍服务,对质量问题未履行监管职责。
工程背景与监管漏洞

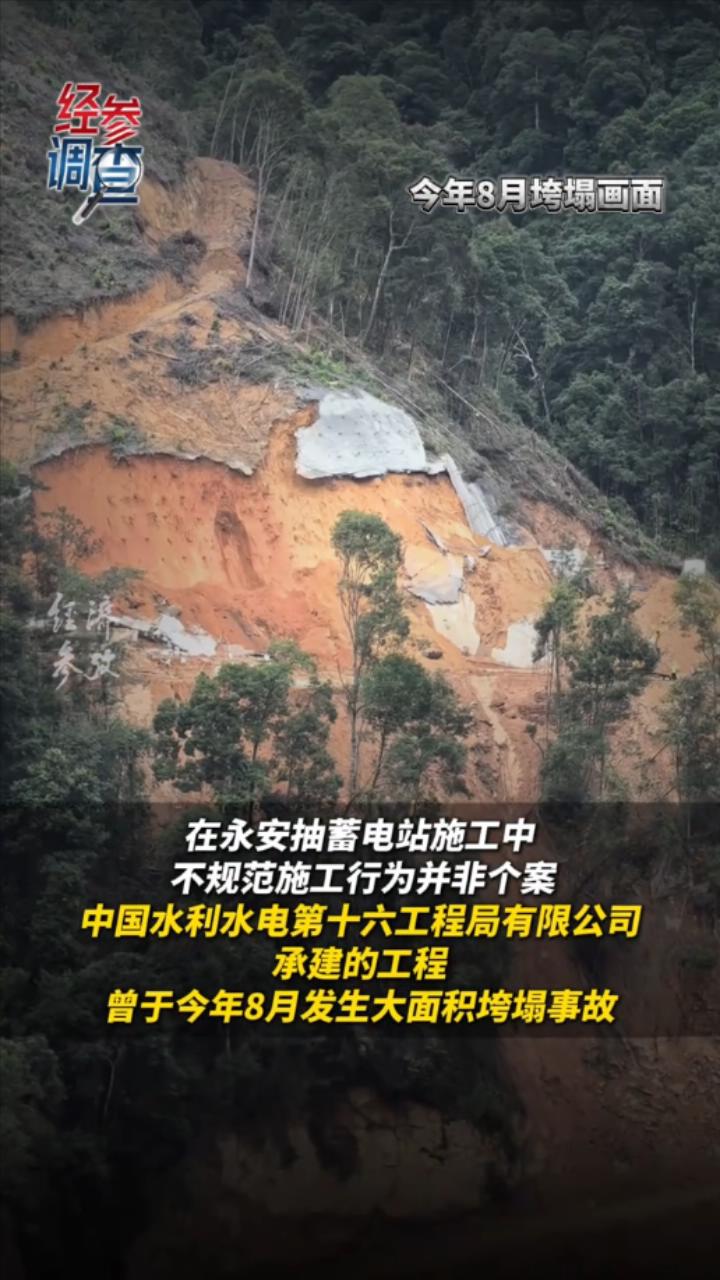

该项目总投资75亿元,是国家”十四五”重点储能项目。施工、设计、监理单位同属中国电建体系,暴露出工程监管独立性缺失问题。此前由水电十六局承建的边坡已发生8月垮塌事故。
