一、真题及解析
第1题 单选题 (每题1分,共20题,共20分)
1、 建筑高度为29m的宾馆,其建筑类型是( )。
A. 高层居住建筑
B. 高层公共建筑
C. 超高层住宅建筑
D. 多层公共建筑
答案: B
解析:民用建筑按使用功能可分为居住建筑和公共建筑两大类,宾馆属于公共建筑。高层民用建筑:建筑高度大于27.0m的住宅建筑和建筑高度大于24.0m,且不大于100.0m的非单层公共建筑。
2、 混凝土结构的优点是( )。
A. 结构自重大
B. 施工过程简单
C. 抗裂性好
D. 耐火性好
答案: D
解析:钢筋混凝土结构是混凝土结构中应用最多的一种,也是应用最广泛的建筑结构形式之一,它具有如下优点:①就地取材。②耐久性好。③整体性好。
④可模性好,⑤耐火性好。
3、 测定混凝土轴心抗压强度的标准试件尺寸是( )。
A. 100mm×100mm×100mm
B. 150mm×150mm×150mm
C. 150mm×150mm×300mm
D. 200mm×200mm×300mm
答案: C
解析:
轴心抗压强度的测定采用150mm×150mm×300mm棱柱体作为标准试件。
4、 深基坑支护结构类型可选用( )。
A. 挡土灌注桩
B. 型钢桩横挡板
C. 临时挡土墙
D. 地下连续墙
答案: D
解析:ABC选项错误,挡土灌注桩、型钢桩横挡板支撑和临时挡土墙通常适用于浅基坑或特定条件下的基坑支护。
D选项正确,适用条件:基坑侧壁安全等级为一级、二级、三级;适用于周边环境条件很复杂的深基坑。
5、 某根弯起钢筋直段长度为3500mm,斜段长度为500mm,弯钩增加长度为150mm,弯曲调整值为16mm,则该钢筋的下料长度为( )。
A. 3834mm
B. 4134mm
C. 4150mm
D. 4166mm
答案: B
解析:弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度=3500+500-16+150=4134mm。
6、 普通钢结构安装支撑脚手架施工荷载标准值不应低于( )KN/m2。
A. 2.0
B. 2.5
C. 3.0
D. 3.5

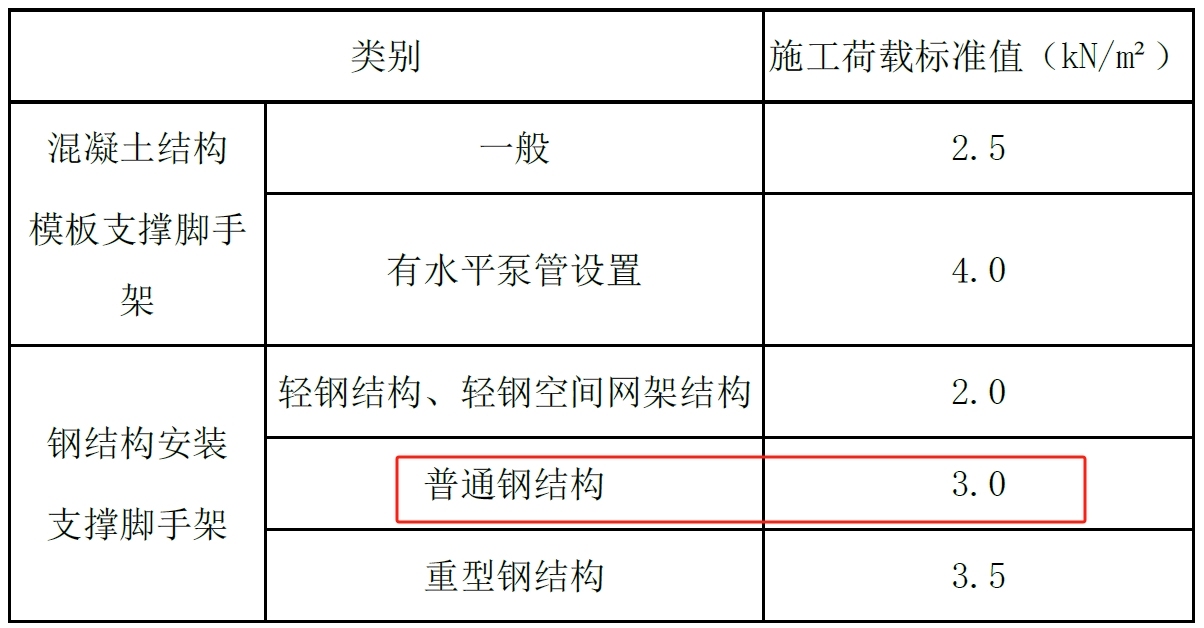

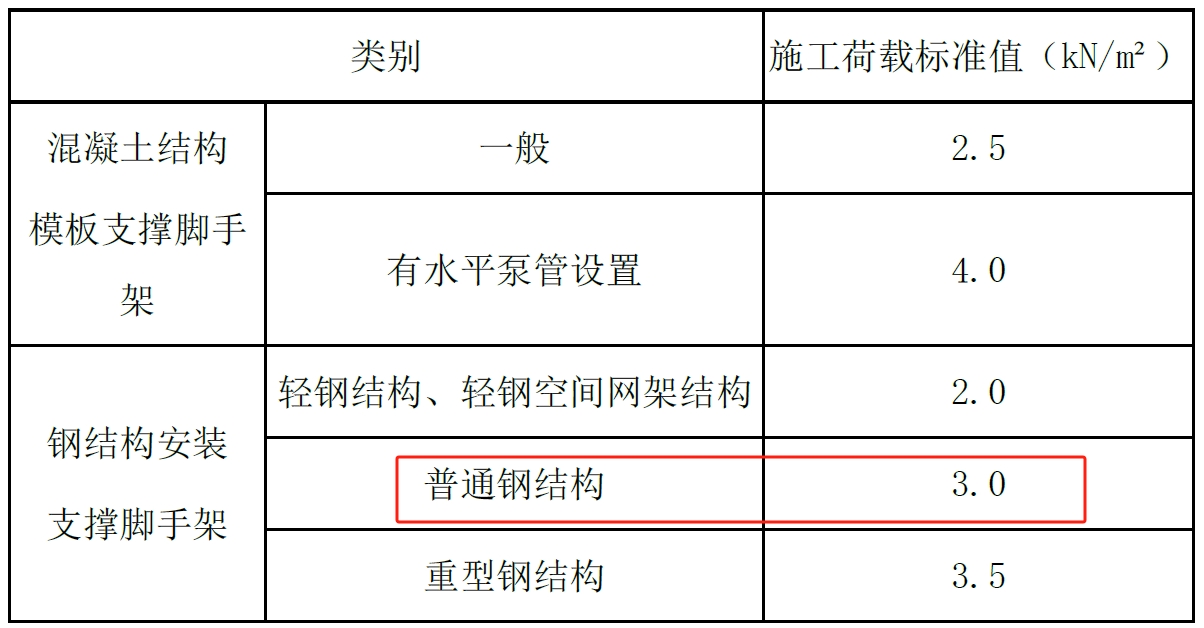

答案: C
解析:
7、 地下防水混凝土浇筑时墙体的水平施工缝应留设在( )。
A. 剪力最大处
B. 底板与侧墙交接处
C. 裂隙水较多处
D. 高出底板表面不小于300mm的墙体上
答案: D
解析:防水混凝土墙体水平施工缝不应留在剪力最大处或底板与侧墙的交接处,应留在高出底板表面不小于300mm的墙体上。
8、 地下水控制的正确做法( )。
A. 排水系统最大排水能力不应小于工程所需最大排量的一倍
B. 承压含水层水位应控制在安全水位埋深以下
C. 预降排水时间的确定可不考虑降排水的工艺重新测
D. 回灌井施工完成后的休止期不应小于7d
答案: B
解析:A选项错误,降排水运行前,应检验工程场区的排水系统。排水系统最大排水能力不应小于工程所需最大排量的1.2 倍。
B选项正确,承压含水层水位应控制在安全水位埋深以下。岩质基坑开挖施工前,地下水位应控制在边坡坡脚或坑中的软弱结构面以下。
C选项错误,预降排水时间应根据基坑面积、开挖深度、工程地质与水文地质条件以及降排水工艺综合确定。降排水运行中,应检验基坑降排水效果是否满足设计要求。分层、分块开挖的地质基坑,开挖前潜水水位应控制在土层开挖面以下0.5~1.0m;
D选项错误,回灌管井施工完成后的休止期不应少于14d,休止期结束后应进行试回灌,检验成井质量和回灌效果。
9、 用右图方法(水准测量)测设B点高程,已知A为水准点,A点高程为215m,a为5m,b为3m,则B的高程为( )。
A. 207m
B. 215m
C. 217m
D. 223m
答案: C
解析:HB= HA+ a-b=215+5-3=217m。
10、 在工程量清单计价中,脚手架工程费属于( )
A. 措施项目费
B. 规费
C. 其他项目费
D. 分部分项工程费
答案: A
解析:除上述一般措施项目外,还有脚手架工程费、混凝土模板及支架(撑)费、垂直运输费、超高施工增加费、其他。措施项目费的计算有两种:一是可以准确计量工程量部分,乘以综合单价记取措施项目费,例如模板、脚手架;二是不宜计量工程量部分,需要按照相关的取费系数获得措施项目费,例如夜间施工增加费。
11、 下列塔式起重机施工安全检查评定项目,属于保证项目的是( )。
A. 基础与轨道
B. 结构设施
C. 载荷限制装置
D. 电气安全
答案: C
解析:塔式起重机检查评定保证项目包括:载荷限制装置、行程限位装置、保护装置、吊钩、滑轮、卷筒与钢丝绳、多塔作业、安拆、验收与使用。一般项目包括:附着、基础与轨道、结构设施、电气安全。
12、 预制构件的竖向钢筋套筒灌浆连接时灌浆料拌合物注入应采用( )。
A. 压浆法
B. 铺浆法
C. 刮浆法
D. 挤浆法
答案: A
解析:对竖向钢筋套简灌浆连接,灌浆作业应采用压浆法从灌浆套筒下灌浆孔注入,当灌浆料拌合物从构件其他灌浆孔、出浆孔平稳流出后应及时封堵。
13、 抹灰作业包括:①抹灰饼;②设置分格缝; ③基层处理; ④浇水湿润;⑤墙面充筋;⑥分层抹灰;⑦保护成品,正确的施工流程( )。
A. ③→①→②→⑤→⑥→④→⑦
B. ③→④→①→⑤→⑥→②→⑦
C. ③→④→⑤→①→⑥→②→⑦
D. ③→①→⑥→⑤→②→④→⑦
答案: B
解析:抹灰工程施工流程:基层处理→浇水湿润→抹灰饼→墙面充筋→分层抹灰→设置分格缝→保护成品。
14、 在室内增加隔墙对建筑结构的作用属于( )。
A. 动荷载
B. 面荷载
C. 线荷载
D. 集中荷载
答案: C
解析:装饰装修常见的施工荷载主要有:
①在楼面上加铺任何材料属于对楼板增加了面荷载。
②在室内增加隔墙、封闭阳台属于增加了线荷载。
③在室内增加装饰性的柱子特别是石柱悬挂较大的吊灯,房间局部增加假山盆景,这些装修做法就是对结构增加了集中荷载。
15、 关于饰面砖粘贴施工工艺,正确的是( )。
A. 非整砖排放在主要部位
B. 一面墙一次粘贴到顶
C. 排列方式采用错缝排列
D. 每面墙有两列以上非整砖
答案: C
解析:A选项错误,粘贴前应进行放线定位和排砖,非整砖应排放在次要部位或阴角处。
B选项错误,水泥砂浆应满铺在墙面砖背面,一面墙、柱不宜一次粘贴到顶,以防塌落。
C选项正确,饰面砖粘贴排列方式主要有“对缝排列”和“ 错缝排列”两种。
D选项错误,每面墙不宜有两列(行)以上非整砖,非整砖宽度不宜小于整砖的1/3。
16、 下列建筑垃圾减量措施属于源头减量的是( )。
A. 垃圾估算
B. 深化设计
C. 分类收集
D. 排放控制
答案: B
解析:源头减量:深化设计、工艺要求、现场管理。
17、 应判定为重大事故隐患的是( )。
A. 脚手架未设置连墙件
B. 钢筋接头设置在受力较小处
C. 后浇带的模板及支架独立设置
D. 深基坑施工时进行第三方检测
答案: A
解析:脚手架工程有下列情形之一的,应判定为重大事故隐患:
①脚手架工程的地基基础承载力和变形不满足设计要求; .
②未设置连墙件或连墙件整层缺失;
③附着式升降脚手架未经验收合格即投入使用;
④附着式升降脚手架的防倾覆、防坠落或同步升降控制装置不符合设计要求、失效、被人为拆除破坏;
⑤附着式升降脚手架使用过程中架体悬臂高度大于架体高度的2/5或大于6m。
18、 可作为分部工程划分依据的是( )。
A. 专业性质
B. 工种
C. 施工工艺
D. 设备类别
答案: A
解析:分部工程应根据专业性质,工程部分划分。
19、 下列操作平台作业安全控制,符合要求的是( )
A. 平台台面为12㎡的移动式操作平台
B. 悬挑长度为6m的悬挑式操作平台
C. 高度为8m,高宽比为2:1的移动式操作台
D. 高度为10m,高宽比为2:1的落地式操作平台
答案: D
解析:AC选项错误,移动式操作平台台面不得超过10m², 高度不得超过5m,高宽比不应大于2:1。
B选项错误,悬挑式操作平台的悬挑长度不宜大于5m,设计应符合相应的结构设计规范要求,周围安装防护栏杆。
D选项正确,落地式操作平台高度不应大于15m, 高宽比不应大于3:1,与建筑物应进行刚性连接或加设防倾措施,不得与脚手架连接。
20、 下列施工安全防护用品,不属于工程施工安全防护“三宝”的是( )。
A. 防护服
B. 安全网
C. 安全带
D. 安全帽
答案: A
解析:工程施工安全防护“三宝”:安全帽、安全带、安全网。
第2题 多选题 (每题2分,共10题,共20分)
21、 根据《建筑与市政工程抗震通用规范》GBS5002-2021,正确的有( )。
A. 建筑消能器与支撑、连接件之间宜采用高强度螺栓连接,不可采用焊接
B. 建筑的非结构构件及附属机电设备,其自身及与结构主体的连接,可以不进行抗震设防
C. 特殊设防类、重点设防类建筑,隔震层中的隔展支座产品每种规格出厂检验抽样数量为50%
D. 混凝土结构房屋中抗震等级不低于二级的框架梁、柱、节点核芯区的混凝土强度等级不应低于C30
E. 当钢筋混凝土结构施工中需要以不同规格的钢筋替代原设计中的纵向受力钢筋时,应按照钢筋受拉承载力设计值相等的原则换算
答案: D,E
解析:A选项错误,消能器与支撑、连接件之间宜采用高强度螺栓连接或销轴连接,也可采用焊接。
B选项错误,建筑的非结构构件及附属机电设备,其自身及与结构主体的连接,应进行抗震设防;
C选项错误,特殊设防类、重点设防类建筑,每种规格产品抽样数量应为100%;
D选项正确,混凝土结构房屋以及钢-混凝土组合结构房屋中,框支梁、框支柱及抗震等级不低于二级的框架梁、柱、节点核芯区的混凝土强度等级不应低于C30。
E选项正确,对钢筋混凝土结构,当施工中需要以不同规格或型号的钢筋替代原设计中的纵向受力钢筋时,应按照钢筋受拉承载力设计值相等的原则换算,并符合规定的抗震构造要求。
22、 大体积混凝土裂缝控制措施正确的有()。
A. 优先选用高水化热的矿渣水拌制混凝土
B. 在保证混凝土设计强度等级的前提下,适当提高水胶比
C. 降低混凝土的入模温度,控制混凝土内外温差
D. 及时对混凝土覆盖保温、保湿材料
E. 设置后浇缝,以减小外应力和温度应力
答案: C,D,E
解析:大体积混凝土裂缝控制措施:
①优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂。
②在保证混凝土设计强度等级的前提下,适当降低水胶比,减少水泥用量。
③降低混凝土的入模温度,控制混凝土内外的温差。如降低拌合水温度;骨料用水冲洗降温等。
④及时对混凝土覆盖保温、保湿材料。
⑤可在基础内预埋冷却水管,通人循环水,强制降低混凝土水化热产生的温度。
⑥设置后浇缝,以减小外应力和温度应力。
⑦大体积混凝土可采用二次抹面工艺,减少表面收缩裂缝。
23、 工程签证的形式体现有( )。
A. 隐蔽工程验收报告
B. 技术核定单
C. 中标通知书
D. 业务联系单
E. 合同资料
答案: B,D
解析:工程签证, 一般指在施工合同履行过程中,承发包双方根据原合同约定原则或行业惯例,双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明(业界一般以技术核定单和业务联系单的形式体现)。
这道题目考察的是工程签证常见的形式。根据资料中的描述,工程签证通常以技术核定单和业务联系单的形式体现。因此,正确答案是B(技术核定单)和D(业务联系单)。
A选项:虽然在工程管理中非常重要,但并不是工程签证的一种形式。
C选项:与工程签证无关,它是招标过程中用来通知中标单位的文件。
E选项:是指工程项目相关的合同文件,不属于工程签证的具体表现形式。
综上所述,只有B和技术核定单以及D业务联系单符合题干要求。
24、 检测机构出具的建设工程质量检测报告需经( )签署。
A. 见证取样人员
B. 监理工程师
C. 检测人员
D. 检测报告审核人员
E. 检测机构法定代表人
答案: C,D,E
解析:检测报告经检测人员、审核人员、检测机构法定代表人或者其授权的签字人等签署,并加盖检测专用章后方可生效。
25、 根据《建筑节能工程施工质量验收标准》GB50411,地面节能工程应进行隐蔽工程验收的部位有( )。
A. 基层及其表面处理
B. 保温材料的种类和厚度
C. 保温材料粘结
D. 地面热桥部位处理
E. 防潮隔离层
答案: A,B,C,D
解析:地面节能工程应对下列部位进行隐蔽工程验收,并应有详细的文字记录和必要的图像资料:
①基层及其表面处理;
②保温材料种类和厚度;
③保温材料粘结;
④地面热桥部位处理。
26、 关于施工现场消防管理措施,正确的有( )。
A. 易燃材料存放仓库中危险物品与易燃易爆品的堆放距离不得小于20m
B. 油漆料库与调料间内,性质相抵触、灭火方法不同的品种,可同库存放
C. 施工现场氧气瓶、乙炔瓶工作间距不小于 5m
D. 临时木料间,木工机具间等,每25m2配备1只灭火器
E. 可燃材料库房单个房间的建筑面积不应超过30m2
答案: C,D,E
解析:选项A错误,危险物品与易燃易爆品的堆放距离不得小于30m。
选项B错误,性质相抵触、灭火方法不同的品种,应分库存放。
选项C正确,氧气瓶、乙炔瓶工作间距不小于5m,两瓶与明火作业距离不小于10m。
选项D正确,临时木料间、油漆间、木工机具间等,每25m2配备1只灭火器。
选项E正确,可燃材料库房单个房间的建筑面积不应超过30m2。
27、 围护结构保温层的隔热方法有( )。
A. 外表面采用浅色处理
B. 增设墙面遮阳
C. 增设墙面绿化
D. 设置通风间层
E. 外设铝箔隔热层
答案: A,B,C,D
解析:围护结构保温层隔热的方法:外表面采用浅色处理,增设墙面遮阳以及绿化;设置通风间层,内设铝箔隔热层。
28、 根据《招标投标领域公平竞争审查规则》,不得制定政策措施要求经营主体缴纳除( )以外的保证金。
A. 投标保证金
B. 履约保证金
C. 工程质量保证金
D. 农民工工资保证金
E. 安全生产保证金
答案: A,B,C,D
解析:政策制定机关不得制定的政策措施:要求经营主体缴纳除投标保证金、履约保证金、工程质量保证金、农民工工资保证金以外的其他保证金。
29、 关于施工现场照明用电管理要求,正确的有( )。
A. 照明变压器使用自耦变压器
B. 一般场所宜选用额定电压为220V的照明器
C. 隧道、人防工程、有导电灰尘的场所照明,电源电压不应大于36V
D. 潮湿和易触及带电体场所的照明,电源电压不得大于24V
E. 导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V
答案: B,C,D,E
解析:选项A错误,照明变压器必须使用双绕组型安全隔离变压器,严禁使用自藕变压器。
选项B正确,一般场所宜选用额定电压为220V 的照明器。
选项C正确,隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2 .5 m等场所的照明,电源电压不应大于36V。
选项D正确,潮湿和易触及带电体场所的照明,电源电压不得大于24V。
选项E正确,特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。
30、 文明施工检查评定的保证项目有( )。
A. 综合治理
B. 现场围挡
C. 公示标牌
D. 施工场地
E. 材料管理
答案: B,D,E
解析:文明施工检查评定保证项目应包括:现场围挡、封闭管理、施工场地、材料管理、现场办公与住宿、现场防火。一般项目应包括:综合治理、公示标牌、生活设施、社区服务。
第3题 案例分析 (每题20分,共4题,共80分)
31、 背景资料
某城市更新项目,经公开招标投标后,由施工总承包一级资质企业A和施工总承包二级资质企业B组成的联合体(乙方)中标。乙方与建设单位(甲方)签订施工合同,合同总价2500万元,其中暂列金200万元,税金100万元,合同约定管理费以直接费为取费基数费率为20%;利润以直接费和管理费之和为取费,基数费率为5%。停窝工人工费补偿标准为50元/工日,工程款按每月完成产值的80%支付,保证金3%当月扣除。
项目经理部测算该工程目标利润为180万元由于甲方文件的技术错误,乙方收到监理工程师8月7日开始停工的指令后,组织现场停工,8月13日,乙方收到监理工程师8月15日复工的指令,停工期间造成人工窝工200个工日,发生机械租赁费5万元乙方在合同约定时效范围内向甲方报送工期、人工费及机械费的索赔申请报告,政府造价部门当日颁布的人工工类标准为80元/工日
月度报表显示乙方9月份完成施工产值300万元,月度目标成本290万元,实际成本284.2万元。
问题:
1.该项目中标联合体的资质是什么等级?
2.该项目目标成本是多少元?
3.指出乙方能向甲方索赔的理由,工期、人工费及机械费索赔额度分别是多少?(以天或元为单位)
4.索赔事项发生后的处理步骤有哪些?
5.9月份的工程款是多少万元?月度成本降低率是多少?
6.施工成本的影响因素除人工材料机械及施工措施外还包含哪些?
答案:
1、由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级,故该项目中标联合体资质等级为施工总承包二级。
2、目标成本=(2500-200)-180-100=2020万元
3、理由:甲方文件的技术错误,属于建设单位的原因引起。非承包商原因引起的可以索赔。
工期:8月7日停工,8月15日复工。中间停工时间=15-7=8天,可以索赔的工期为8天。
人工费:200×50=10000元
机械费:5万元
4、(1)索赔意向通知。在干扰事件发生后,承包商必须按照合同约定迅速作出反应,在一定时间内(合同示范文本为28天),向工程师和业主递交索赔意向通知。
(2)索赔的内部处理。干扰事件一经发生,承包商就应进行索赔处理工作,直到正式向工程师和业主提交索赔报告。这一阶段包括许多具体的、复杂的分析工作。
(3)提交索赔报告。承包商必须在合同规定的时间内向工程师和业主提交索赔报告。
(4)解决索赔。从递交索赔报告到最终获得赔偿的支付是索赔的解决过程。这个阶段工作的重点是通过谈判,或调解,或仲裁,使索赔得到合理的解决。
5、9月份工程款=300×80%-300×3%=231万元
月度成本降低率=(290-284.2)/290×100%=2%
6、政策影响、地质条件影响、环境影响、项目管理水平等。
32、 背景资料;
某安居工程建设项目,地上6层、钢筋混凝土结构。地基士局部为软弱土层、设计采用3:7灰土垫层换填的地基处理方案。
施工前,根据《建筑与市政工程施工质量控制通用规范》GB55032的有关规定,施工单位项目负责人组织对施工管理人员和作业人员进行技术交底。开挖基坑后,施工单位按照设计要求进行灰土垫层分层铺填夯实,并通过现场试检验压实系数。
钢筋进场时,项目部检查了钢筋的外观质量、生产企业的生产许可证及钢筋的质量证明文件,并按照国家现行有关标准抽样检验了钢筋性能及重量。
混凝土结构子分部工程完工后,施工项目技术负责人组织具有相应资质的试验室、在监理工程师的见证下,对涉及混凝土结构安全的代表性的部位进行了结构实体检验,检验结果满足规范要求。
屋面工程施工前,施工单位编制了屋面工程专项施工方案部分内容包括:①屋面找平层分格缝纵横间距为8m;②卷材防水层施工由屋面最高标高向下铺贴;③防水卷材冷粘施工环境温度不低于0°C;④女儿墙的压顶向内排水坡度为2%;⑤高温天气施工防水材料混合料在24h内用完。总监理工程师审查时指出方案中存在错误,要求整改。
问题:
1.该项目施工前技术交底的内容应包括哪些?
2.灰土垫层施工中应检查的内容除压实系数外还有哪些?
3.钢筋进场时,需抽样检验的钢筋性能指标有哪些?
4.混凝土结构子分部工程结构实体检验项目有哪些?
5.针对屋面工程专项施工方案中的不妥之处,给出正确做法?
答案
1、施工前应对施工管理人员和作业人员进行技术交底,交底的内容应包括施工作业条件、施工方法、技术措施、质量标准以及安全与环保措施等,并应保留相关记录。
2、分层铺设厚度、夯实时的加水量、夯压遍数
3、屈服强度、抗拉强度、伸长率和重量偏差。
4、混凝土强度、钢筋保护层厚度、结构位置与尺寸偏差以及合同约定的项目;必要时可检验其他项目。
5、不妥之处一:屋面找平层分格缝纵横间距为8m。
正确做法:找平层分格缝纵横间距不宜大于6m,分格缝的宽度宜为5~ 20mm。
不妥之处二:卷材防水层施工由屋面最高标高向下铺贴。
正确做法:卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴;
不妥之处三:防水卷材冷粘施工环境温度不低于0°C
正确做法:防水卷材采用冷粘法施工不应低于5°C。
不妥之处四:女儿墙的压顶向内排水坡度为2%;
正确做法:女儿墙的压顶向内排水坡度不应小于5%。
不妥之处五:高温天气施工防水材料混合料在24h内用完
正确做法:防水材料应随用随配,配制好的混合料宜在2h内用完。
33、 背景资料:

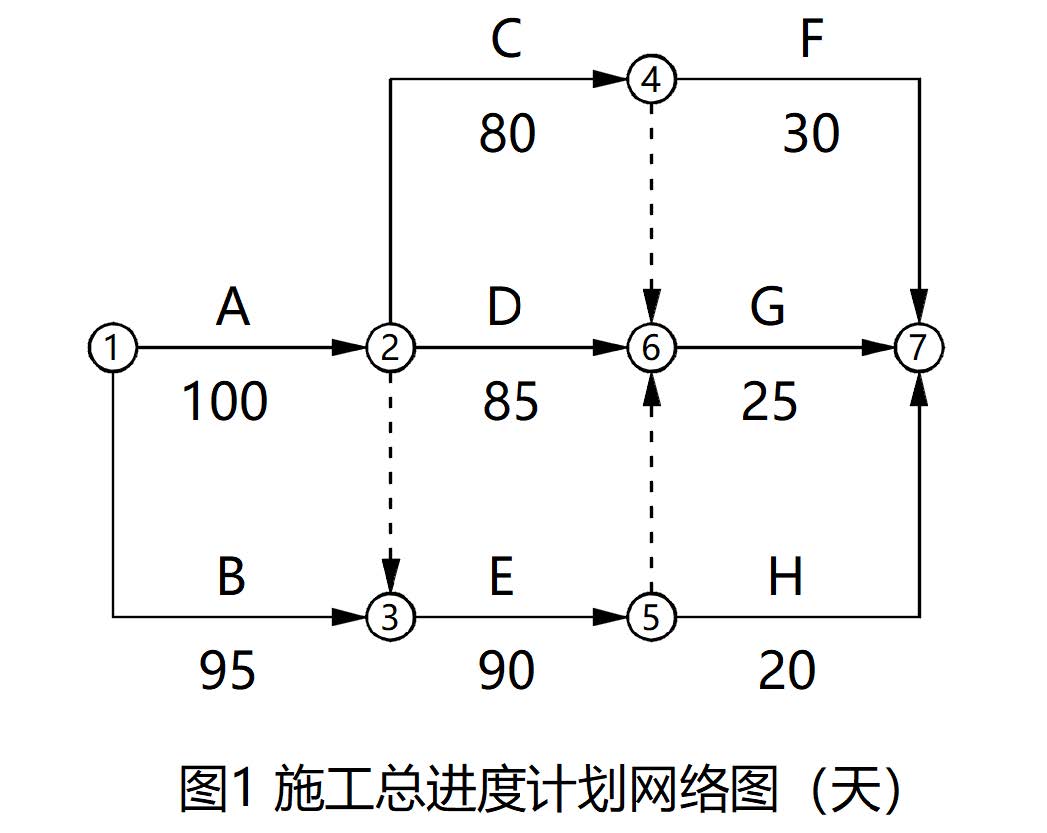

某施工企业承接一栋智能产业科研工程,钢筋混凝土框架结构,地下1层、地上7层,建筑面积8000平方米,合同工期220天。该施工企业项目经理部组织编制施工组织设计和专项施工方案,其中施工总进度计划网络图如图1所示。在混凝土工程专项施工方案中,混凝土保湿养护采用了洒水、覆盖等方式。
施工过程中,因主要施工方法有重大调整,项目经理部对施工组织设计进行修改和补充,经重新报审批准后交底实施。
施工过程中,因建设单位原因,导致G工作实际开始时间比计划最早开始时间推迟10天、其他工作均可计划中各自最早时间完成。项目经理部采用建筑机器人参与抹灰、铺贴、清扫等工序辅助赶工,成功压缩G工作持续时间,最终在合同工期内竣工。
问题:
1、本工程计划总工期为多少天?是否满足合同工期要求?
2、选择混凝土养护方式应考虑那些因素?
3、除主要施工方法有重大调整以外,还有哪些重大调整和改变需要对施工组织设计进行修改或补充?
4、为满足合同工期要求,G工作持续时间至少压缩多少天?
5、目前使用建筑机器人还是可以进行哪些工序作业?
答案:
1、总工期:215天(100+90+25=215天),满足合同工期要求。
2、选择养护方式应考虑现场条件、环境温湿度、构件特点、技术要求、施工操作等因素。
3、项目施工过程中,如发生以下情况之一时,施工组织设计应及时进行修改或补充:
①工程设计有重大修改;
②有关法律、法规、规范和标准实施、修订和废止;
③主要施工资源配置有重大调整;
④施工环境有重大改变。
4、G工作需要压缩5天,合同工期为220天,计算工期为215天,延误10天,故需要压缩的天数为(215+10)-220=5天。
5、积极推广使用建筑机器人进行材料搬运、打磨、钢筋加工、喷涂、高空焊接等工作。
34、 背景资料:
项目经理部根据施工平面图对施工现场进行了布置。将存放危险品的仓库单独布署在距离在建工程12m处,并在仓库大门设置了安全警示牌。模板工程施工前,监理工程师对模板设计是否合理,图纸及设计中的安全措施是否齐全等设计资料进行了审查验证。施工过程中监理工程师在安全检查时发现以下问题:
脚手架搭设达到设计高度后,立即投入使用,配电架空线架设在脚手架上,桶装油漆放置在距离厨房20m处。根据《建筑施工安全查标准》JGT59的要求,该项目建筑施工安全检查评分汇总表如表3所示,且分项检查评分表无零分。
工程施工前,建设单位组织了单位工程绿色施工评价,施工单位和监理单位参加,评价结果由建设监理和施工单位三方签改认。
问题:
1.针对施工总平面布置中的不妥之处,指出正确做法,施工现场安全标志有哪些类型?
2.模板设计资料还需要审查验证哪些项目?
3.针对监理工程师在安全检查时发现的问题,指出正确做法。
4.本项目的建筑施工安全检查应评定为哪个等级?并说明理由。
5.在绿色施工评价框架体系的顺序中,单位工程评价前还需要进行哪些评价?
答案
1、不妥之处:存放危险品的仓库单独布署在距离在建工程12m处,并在仓库大门设置了安全警示牌。
正确做法:存放危险品的仓库应远离现场单独设置,离在建工程距离不小于15m。
安全标志分为禁止标志、警告标志、指令标志和提示标志四大类型。
2、还应审查验证:(1)模板结构设计计算书的荷载取值是否符合工程实际,计算方法是否正确,审核手续是否齐全。(2)模板设计中的各项安全措施是否齐全。
3、(1)脚手架搭设达到设计高度后,立即投入使用,做法错误。
正确做法:搭设完工后应进行验收,并应在验收合格后方可使用。
(2)配电架空线架设在脚手架上,做法错误。
正确做法:架空线必须架设在专用电杆上,严禁架设在树木、脚手架及其他设施上。
(3)桶装油漆,放置在距离厨房20m处,做法错误
正确做法:有明火的生产辅助区和生活用房与易燃材料之间,至少应保持30m的防火间距。桶装油漆,放置在距离厨房不小于30m处。

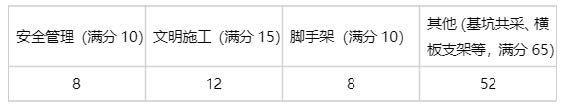

4、优良,评分=8+12+8+52=80分。
优良标准:分项检查评分表无零分,汇总表得分值应在80分及以上。
5、基本规定评价、指标评价、要素评价、批次评价、阶段评价
二、历年真题下载
