当前位置: 建筑一生 » 执业考试 » 一级建造师 » 正文

2025年一级建造师考试《建筑工程管理与实务》真题及答案

一、真题及解析

一、单项选择题

(共20题,每题1分。每题的备选项中,只有1个最符合题意)

1、 下列建筑物中,属于工业建筑的是( )
A、电影院
B、仓储建筑
C、住宅
D、饲料加工站
【参考答案】B
【答案解析】工业建筑是指为工业生产服务的各类建筑,也可以称为厂房类建筑,如生产车间、辅助车间、动力用房、仓储建筑等。

2、 在建筑物的设备体系中,照明属于( )
A、强电系统
B、弱电系统
C、供热通风系统
D、给水排水系统
【参考答案】A
【答案解析】设备体系通常包括给水排水系统、供电系统和供热通风系统。其中供电系统分为强电系统和弱电系统两部分,强电系统指供电、照明等,弱电系统指通信、信息、探测、报警等;给水系统为建筑物内的使用人群提供饮用水和生活用水,排水系统排走建筑物内的污水;供热通风系统为建筑物内的使用人群提供舒适的环境。

3、 为避免地震时基础转动加重建筑震害,抗震设计基础应具有良好的( )。
A、刚度和整体性
B、整体性和竖向抗侧力
C、整体性和抗转动能力
D、刚度和抗倾覆能力
【参考答案】C
【答案解析】建筑工程的抗震体系的规定基础应具有良好的整体性和抗转动能力,避免地震时基础转动加重建筑震害。

4、 存放食品房间的楼地面面层应采用( )材料。
A、柔性
B、不透水
C、环保
D、耐磨防滑
【参考答案】C
【答案解析】存放食品、食料或药物等房间地面,楼面、地面面层应采用无污染、无异味、符合卫生防疫条件的环保材料。

5、 医院病房楼室内疏散楼梯的最小净宽度是( )米。
A、1.10
B、1.20
C、1.30
D、1.50
【参考答案】C

【答案解析】室内疏散楼梯的最小净宽度(m):

2025年一级建造师考试《建筑工程管理与实务》真题及答案

6、 地面瓷砖面层施工工艺顺序正确的是( )。①基底处理②放线③铺设结合层砂浆④浸砖⑤铺砖
A、①②③④⑤
B、①②④③⑤
C、①③②④⑤
D、①②④⑤③
【参考答案】B
【答案解析】2)瓷砖面层施工
3.6.3地面工程施工

4.施工要点
(1)工艺流程:基底处理→放线→浸砖→铺设结合层砂浆→铺砖→养护→勾缝。

7、 结构设计风荷载的基本风压应根据( )进行计算。
A、风向影响系数
B、基本风速值
C、风荷载体型系数
D、风压高度变化系数
【参考答案】B
【答案解析】风荷载:基本风压应根据基本风速值进行计算,且其取值不得低于0.3kN/m²。

8、 预应力混凝土用高强度钢筋具有硬钢的特点,不能测定其( )。
A、屈服点
B、伸长率
C、抗拉强度
D、条件屈服强度
【参考答案】A
【答案解析】预应力混凝土用高强度钢筋和钢丝具有硬钢的特点,抗拉强度高,无明显的屈服阶段,伸长率小。
由于屈服现象不明显,不能测定屈服点,故常以发生残余变形为0.2%原标距长度时的应力作为屈服强度,称条件屈服强度。
9、 下列建筑部位中,可用蒸压砖砌筑的是( )。
A、普通地下室内墙
B、受急热急冷的墙体
C、有酸性介质腐蚀的墙体
D、长期受热的墙体
【参考答案】A
【答案解析】2.1.4砌体材料的性能与应用
1.块体的种类及强度等级蒸压砖应用较多的是硅酸盐砖,材料压制成坯并经高压釜蒸汽养护而形成的砖,依主要材料不同又分为灰砂砖和粉煤灰砖,其尺寸规格与实心黏土砖相同。这种砖不能用于长期受热200℃以上、受急冷急热或有酸性介质腐蚀的建筑部位。
10、 照明设计标准规定的照明种类包括( )
A、一般照明
B、局部照明
C、氛围照明
D、正常照明
【参考答案】D
【答案解析】照明种类分为:正常照明、应急照明、值班照明、警卫照明以及障碍照明。
11、 建筑工程施工常用的光学经纬仪是( )。
A、J07和J2
B、J07和J6
C、J1和J2
D、J2和J6
【参考答案】D
【答案解析】经纬仪有DJ07、DJ1、DJ2、DJ6等几种不同精度的仪器,通常在书写时省略字母“D”。J07、J1和J2型经纬仪属于精密经纬仪,J6型经纬仪属于普通经纬仪。在建筑工程中,常用的还是J2和J6型光学经纬仪。
12、 关于土钉墙施工做法,正确的是( )。
A、钢筋网宜在喷射混凝土前铺设
B、开挖后及时封闭临空面
C、喷射混凝土同一分段内自上而下进行
D、成孔注浆型钢筋土钉采用一次注浆工艺
【参考答案】B
【答案解析】A选项:钢筋网宜在喷射一层混凝土后铺设,采用双层钢筋网时,第二层钢筋网应在第一层钢筋网被混凝土覆盖后铺设。
B选项:开挖后应及时封闭临空面,应在24h内完成土钉安放和喷射混凝土面层。在淤泥质土层开挖时,应在12h内完成土钉安放和喷射混凝土面层。
C、选项:喷射混凝土的骨料最大粒径不应大于15mm。作业应分段分片依次进行,同一分段内应自下而上,一次喷射厚度不宜大于120mm。
D选项:成孔注浆型钢筋土钉应采用两次注浆工艺施工。第一次注浆宜为水泥砂浆,注浆量不应小于钻孔体积的1.2倍,第一次注浆初凝后,方可进行二次注浆;第二次压注纯水泥浆,注浆量为第一次注浆量的30%~40%。注浆压力宜为0.4~0.6MPa。
13、 关于梁、板钢筋的绑扎接头位置,正确的是( )。
A、框架梁的上部钢筋宜设置在跨中1/3跨度范围内
B、框架梁的下部钢筋宜设置在梁端1/2跨度范围内
C、板的上部钢筋宜设置在梁端1/2跨度范围内
D、板的下部钢筋宜设置在跨中1/4跨度范围内
【参考答案】A
【答案解析】框架梁的上部钢筋接头位置宜设置在跨中1/3跨度范围内,下部钢筋接头位置宜设置在梁端1/3跨度范围内。板的上部钢筋接头位置宜设置在跨中1/2跨度范围内,下部钢筋接头位置宜设置在梁端1/4跨度范围内。
14、 地下室防水卷材采用外防内贴法时,做法正确的是( )。
A、铺立面时,先铺大面,后铺转角
B、上下两层,互相垂直铺贴
C、宜先铺平面,后铺立面
D、宜先铺立面,后铺平面
【参考答案】D
【答案解析】采用外防内贴法铺贴卷材防水层时,应符合下列规定:卷材宜先铺立面,后铺平面;铺贴立面时,应先铺转角,后铺大面。
15、 室内工程防水设计工作年限不应低于( )。
A、15
B、20
C、25
D、50
【参考答案】C
【答案解析】室内工程防水设计工作年限不应低于25年。
16、 下列板材中,属于石材幕墙面板的是( )。
A、夹层玻璃
B、木纤维板
C、火烧石板
D、铝板
【参考答案】C
【答案解析】石材幕墙用主要材料
石材:天然石板厚度不应小于25mm,火烧石板的厚度应比抛光石板厚3mm。
17、 电梯轿厢内壁常用的材料是( )。
A、冷弯型钢
B、装饰不锈钢
C、轻型钢龙骨
D、普通热氧型钢
【参考答案】B
【答案解析】2.2.5建筑金属材料的特性与应用
装饰不锈钢以其特有的光泽、质感和现代化的气息,应用于室内外墙、柱饰面、幕墙及室内外楼梯扶手、护栏、电梯间护壁、门口包镶等工程部位。
18、 下列脚手架拆除作业做法中,正确的是( )。
A、上下层同时作业
B、先将连墙件整层拆除
C、同层杆件和构配件按先外后内的顺序拆除
D、交叉作业
【参考答案】C
【答案解析】A选项:架体拆除应按自上而下的顺序按步逐层进行,不应上下同时作业。
B选项:作业脚手架连墙件应随架体逐层、同步拆除,不应先将连墙件整层或数层拆除后再拆架体。
C、选项:同层杆件和构配件应按先外后内的顺序拆除;剪刀撑、斜撑杆等加固杆件应在拆卸至该部位杆件时拆除。
D选项:架体拆除作业应统一组织,并应设专人指挥,不得交叉作业。
19、 模板及支架应根据施工过程中( )进行设计。
A、进度要求
B、质量要求
C、安全要求
D、各种控制工况
【参考答案】D
【答案解析】模板及支架应根据施工过程中的各种控制工况进行设计,应满足承载力和刚度的要求,并应保证其整体稳固性。
20、 泵送混凝土的细骨料宜选用( )。
A、中砂
B、细砂
C、特细砂
D、粗砂
【参考答案】A
【答案解析】在选择混凝土用砂时,砂的颗粒级配和粗细程度应同时考虑。对于泵送混凝土,宜选用中砂。

二、多项选择题

(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

21、 结构的可靠性包括( )。
A、稳定性
B、安全性
C、耐久性
D、经济性
E、适用性
【参考答案】BCE
【答案解析】安全性、适用性和耐久性概括称为结构的可靠性。
22、 防水卷材的防水性指标包括( )。
A、拉力
B、不透水性
C、耐老化性
D、抗渗透性
E、柔性
【参考答案】BD
【答案解析】防水卷材的主要性能
(1)防水性:常用不透水性、抗渗透性等指标表示;
(2)机械力学性能:常用拉力、拉伸强度和断裂伸长率等表示;
(3)温度稳定性:常用耐热度、耐热性、脆性温度等指标表示;
(4)大气稳定性:常用耐老化性、老化后性能保持率等指标表示;
(5)柔韧性:常用柔度、低温弯折性、柔性等指标表示。
速记:大力水温柔。
23、 关于单层钢结构吊装顺序的说法,正确的有( )。
A、单跨构宜从跨端一侧向另一侧吊装
B、单跨结构可从跨中间向两端吊装
C、单跨结构不可从跨两端向中间吊装
D、多跨结构宜先吊副跨后吊主跨
E、多台起重设备共同作业时,可多跨同时吊装
【参考答案】ABE
【答案解析】C、选项:单跨结构宜从跨端一侧向另一侧、中间向两端或两端向中间的顺序进行吊装。
D选项:多跨结构,宜先吊主跨、后吊副跨;当有多台起重设备共同作业时,也可多跨同时吊装。
24、 下列保温隔热材料中,属于纤维状保温材料的有( )。
A、岩棉
B、玻化微珠
C、加气混凝土
D、玻璃棉
E、矿渣棉
【参考答案】ADE
【答案解析】保温隔热材料分类目前应用较为广泛的有纤维状保温材料,如岩棉、矿渣棉、玻璃棉、硅酸铝棉等制品;多孔状保温材料,如泡沫玻璃、玻化微珠、膨胀蛭石以及加气混凝土,泡沫塑料类如聚苯乙烯泡沫塑料、聚氨酯泡沫塑料、酚醛泡沫塑料、脲醛泡沫塑料等;层状保温材料,如铝箔、金属或非金属镀膜玻璃以及织物为基材制成的镀膜制品。
25、 下列建筑根据控制室内环境污染的不同要求划分,属于Ⅱ类民用建筑工程的有( )。
A、医院病房
B、办公楼
C、学校教室
D、餐厅
E、幼儿园
【参考答案】BD
【答案解析】民用建筑工程根据控制室内环境污染的不同要求,划分为以下两类:
①I类民用建筑工程:住宅、居住功能公寓、医院病房、老年人照料房屋设施、幼儿园、学校教室、学生宿舍等。
②Ⅱ类民用建筑工程:办公楼、商店、旅馆、文化娱乐场所、书店、图书馆、展览馆、体育馆、公共交通等候室、餐厅等。
26、 降水深度(地面以下)大于6米的降水技术有( )。
A、轻型井点
B、多级轻型井点
C、降水管井
D、喷射井点
E、真空降水管井
【参考答案】BCDE
【答案解析】轻型井点,降水深度(地面以下)6m以内。多级轻型井点由2~3层轻型井点组成,向下接力降水,降水深度(地面以下)6~10m。喷射井点降水,降水深度(地面以下)8~20m。真空降水管井,降水深度(地面以下)大于6m。非真空的降水管井,降水深度(地面以下)大于6m。
27、 为适应人民群众高品质居住需求,应推动建设( )的好房子。
A、安全
B、舒适
C、绿色
D、智慧
E、低廉
【参考答案】ABCD
【答案解析】《住宅项目规范》GB55038—2025的有关规定:
住宅项目建设应以安全、舒适、绿色、智慧为目标。遵循的原则是:经济合理,安全耐久;以人为本,健康舒适;
因地制宜,绿色低碳;科技赋能,智慧便利。
28、 关于组合铝合金模板的特点正确的有( )。
A、强度比钢模板大
B、成型误差小
C、拼缝好
D、重量轻
E、成本较低
【参考答案】BCD
【答案解析】组合铝合金模板:由铝合金带肋面板、端板、主次肋焊接而成,用于现浇混凝土结构施工的一种组合模板。其重量轻、拼缝好、周转快、成型误差小、利于早拆体系应用。但成本较高、强度比钢模板小,目前应用日趋广泛。
29、 关于砌体砌筑顺序的说法,正确的有( )。
A、基底标高不同时,应从低处砌起
B、基底标高不同时,应由低处向高处搭接
C、砌体的转角处和交接处应同时砌筑
D、相邻结构单元高差较大时,宜先砌筑高度较小部分
E、出檐砌体同一砌筑层应先砌墙身后砌出檐
【参考答案】AC
【答案解析】
AB选项:基底标高不同时,应从低处砌起,并应由高处向低处搭接。当设计无要求时,搭接长度L不应小于基础底的高差H,搭接长度范围内下层基础应扩大砌筑。
C、选项:砖砌体的转角处和交接处应同时砌筑。在抗震设防烈度8度及以上地区,对不能同时砌筑的临时间断处应砌成斜槎,其中普通砖砌体的斜槎水平投影长度不应小于高度的2/3,多孔砖砌体的斜槎长高比不应小于1/2。
斜槎高度不得超过一步脚手架高度。
D选项:当房屋相邻结构单元高差较大时,宜先砌筑高度较大部分,后砌筑高度较小部分。
E选项:出檐砌体应按层砌筑,同一砌筑层应先砌墙身后砌出檐。
30、 禁止使用的施工工艺有( )。
A、现场简易制作钢筋保护层垫块
B、基桩人工挖孔
C、墙面饰面砖水泥砂浆粘贴
D、卷扬机钢筋调直
E、钢筋闪光对焊
【参考答案】ACD
【答案解析】国家主管部门近年来安全生产及施工现场管理的有关规定
《房屋建筑和市政基础设施工程危及生产安全施工工艺、设备和材料淘汰目录(第一批)》的规定,禁止使用的施工工艺
(1)禁止使用现场简易制作钢筋保护层垫块工艺。可使用专业化压制设备和标准模具生产垫块工艺等替代。
(2)禁止使用卷扬机钢筋调直工艺。可使用普通钢筋调直机、数控钢筋调直切断机的钢筋调直工艺等替代。
(3)禁止使用饰面砖水泥砂浆粘贴工艺。可使用水泥基粘接材料粘贴工艺等替代。

三、实务操作和案例分析题

(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)

31、 (一)
【背景资料】
基础采用钢筋混凝土灌注桩,地上为装配式钢筋混凝土结构。新建保障房住宅小区工程,地下2层,地上8~10层,总建筑面积18.5万平方。项目部遵循(绿色建造技术导则(试行)》(建办质〔2021〕9号)规定,结合工程施工需要,积极应用云计算、移动通信、机器人等与绿色建造相关的信息技术。并同专业研究机构合作,在现场示范使用了物料搬运、混凝土整平、钢筋绑扎、场地清扫、钢结构焊接、施工放线等建筑施工机器人,提升了项目绿色建造信息化水平。

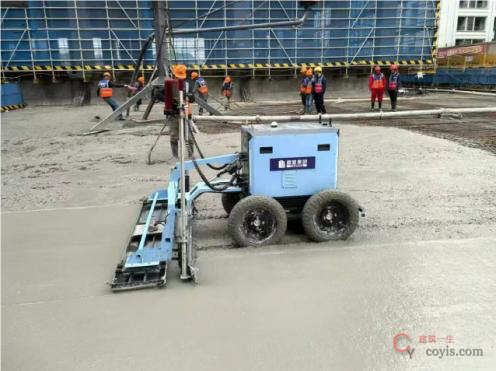

图1建筑施工机器人
项目部编制的施工现场建筑垃圾减量化专项方案中确定:建筑垃圾产生量每万平方米不大于300吨,其中工程渣土和工程泥浆排放量占比不超过30%。对主要的可回收建筑垃圾,包括:散落的砂浆和混凝土、剔凿产生的砖石和混凝土碎块、打桩截下的混凝土桩头、砌块碎块等,采用绿色施工新技术措施,实现建筑垃圾源头减量、过程控制和循环利用。
专业施工单位技术部审查高温天气施工专项方案时提出了以下问题,要求整改:
(1)砌体工程预拌砂浆拌制后的使用时间按照产品的凝结时间确定。
(2)对露天堆放的混凝土用粗、细骨料采取洒水降温措施。
(3)混凝土选用水化热较高的水泥配制。
(4)混凝土浇筑宜安排在白天连续浇筑。
(5)防水材料施工环境最高气温不宜超过40℃。

【问题】

1.答出图1中B-F处显示的建筑施工机器人名称。(如:A物料搬运机)
2.与绿色建造相关的信息技术还有哪些?
3.改正建筑垃圾减量化专项方案中的不妥之处。施工现场主要的可回收建筑垃圾还有哪些?
4.答出高温天气施工专项方案中问题的正确做法。

【参考答案】

1.(本小题5分)
名称:B钢筋绑扎机;C、混凝土整平机;D钢结构焊接机;E场地清扫机;F施工放线机。(每项1分,满分5分)
2.(本小题5分)
还有:BIM、物联网、大数据、区块链、人工智能。(每项1分,满分5分)
3.(本小题5分)
(1)改正1:装配式建筑垃圾产生量每万平方米不大于200t。(1分)
改正2:建筑垃圾产生量不包括工程渣土、工程泥浆。(1分)
(2)还有:废旧木材、钢筋余料、塑料等。(每项1分,满分3分)
4.(本小题5分)
正确做法1:使用时间应按照厂方提供的说明书确定。(1分)
正确做法2:应采取遮阳防晒等措施,必要时可对粗骨料进行喷雾降温。(1分)
正确做法3:混凝土宜选用水化热较低的水泥。(1分)
正确做法4:混凝土浇筑宜在早间或晚间进行。(1分)
正确做法5:最高气温不宜超过35℃。(1分)

32、 (二)
【背景资料】
某学校学术交流中心工程,地下2层,地上5层,钢框架-钢筋混凝土剪力墙结构,总建筑面积1.6万平方米。
项目部制订的工程施工进度网络计划见图施工中发生了以下事件:①工作C、使用的主要材料进场复验不合格,在监理工程师见证下退场并重新订货,致使其计划作业时间延长2个月;②因特殊施工设备工作计划改变,要求工作C、与工作F先后依次施工。

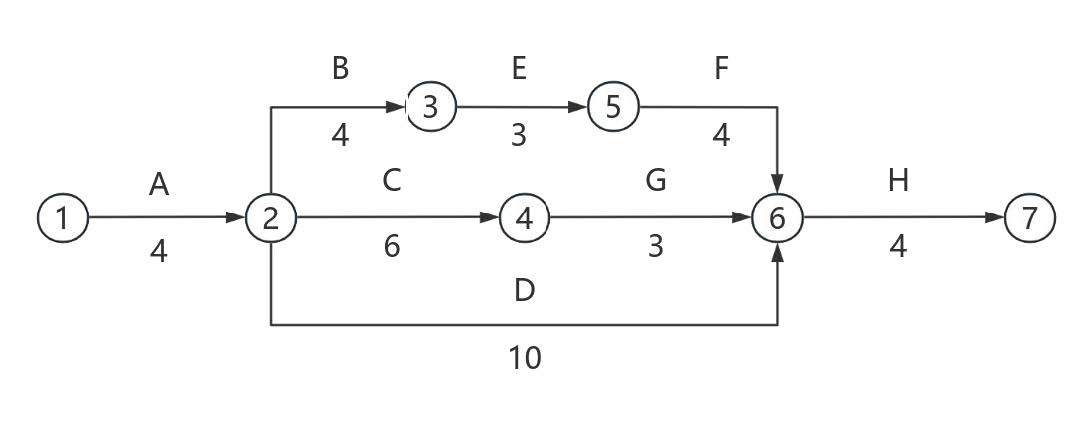

图2工程施工进度网络计划图(单位:月)

图2工程施工进度网络计划图(单位:月)

项目部根据事件①、②影响结果,采用关键工作调整、资源调整、改变工作间逻辑关系等方法对进度网络计划进行了调整按照管理规定形成了不合格材料退场记录,内容包括:材料型号、规格和退场照片等,监理工程师等予以签字确认。项目技术部依据《危险性较大分部分项工程专项方案编制指南》(建办质48号)编制的深基坑工程专项施工方案中,从组织保障、技术和监测监控三方面制定了施工保证措施,其中技术措施包括:文明施工保证措施、环境保护措施等。

工程装修阶段施工平面布置中选用施工升降机作为垂直运输设备,其布置方案设计时考虑了地基平整度、周边排水、周边防护围栏等因素。

为保证学术报告厅建筑声环境使用功能依据《建筑环境通用规范》GB55016规定,对工程采取了隔声、消声等减少噪声干扰措施。建筑声学工程竣工验收前,对主要功能房间的室内噪声级等声学检测项目进行了竣工声学检测。

【问题】

1.分别答出图2(调整前)的关键线路(表达为:A-B-C、)和总工期。答出因事件①、②调整后进度计划总工期。调整进度计划的方法还有哪些?
2.不合格材料退场记录的内容还有哪些?还需哪些单位的人员签字确认?
3.深基坑工程专项施工方案中技术保证措施还有哪些内容?
4.布置施工升降机时应考虑的因素还有哪些?
5.建筑声环境减少噪声干扰的措施还有哪些?竣工声学检测的项目还有哪些?

【参考答案】

1.(本小题5分)
(1)关键线路:A-B-E-F-H。(1分)调整前总工期:19个月。(1分)
(2)调整后总工期:20个月。(1分)
(3)还有:非关键工作调整;剩余工作重新编制进度计划。(每项1分,满分2分)
2.(本小题5分)
(1)还有:材料(半成品)数量、运输车辆、见证人员等。(每项1分,满分3分)
(2)还需:供应商、施工单位。(每项1分,满分2分)
3.(本小题3分)
还有:安全保证措施、质量技术保证措施、季节性施工保证措施等。(每项1分,满分3分)
4.(本小题4分)
还应考虑:地基承载力、导轨架的附墙位置和距离、楼层平台通道、出入口防护门等。(每项1分,满分4分)
5.(本小题3分)
(1)还有:吸声、隔振。(每项1分,满分2分)
(2)还有:隔声性能及混响时间。(1分)

33、 (三)【背景资料】

某住宅工程,地下2层,地上8~12层,总建筑面积为16.5万平方米。基础为钢筋混凝土灌注桩,地上为钢筋混凝土剪力墙结构,部分楼板为叠合板。桩基专业分包施工过程中,在现场随意留置了灌注桩混凝土强度检验试件。桩基工程施工完成后,按要求对灌注桩的桩身缺陷和桩位偏差等项目进行了检验。

项目部编写的地下室混凝土浇筑施工方案内容包括:梁和板宜同时浇筑混凝土;有主、次梁的楼板宜顺主梁方向浇筑;单向板宜沿板的短边方向浇筑;高度大于1m梁单独浇筑;结构完成后对结构实体质量进行检验,项目包括混凝土强度等。监理单位审查时提出了修改要求。

叠合板吊装就位后,作业队对板底接缝偏差进行了校核,发现部分板底接缝高差不满足要求,按照安装要求对其进行了调节。

监理工程师对1号楼屋面进行检查时,发现防水卷材出现了中等流淌现象,施工单位提出采用切割法对其进行治理整改。
【问题】
1.灌注桩混凝土强度检验试件取样是否正确?除桩位偏差外,灌注桩的偏差检验项目还有哪些?桩身缺陷的检测方法有哪些?
2.改正混凝土浇筑方案中的不妥之处。混凝土结构实体检验项目还有哪些?
3.叠合板吊装后,对板底接缝校核的偏差项目有哪些?板底接缝高差不满足要求时如何进行调节?预制梁和叠合梁的安装顺序应遵循什么原则?
4.屋面卷材流淌现象按其程度分有哪三种?可采用的治理方法各是什么?
【参考答案】
1.(本小题6分)
(1)取样:不正确。(1分)
(2)还有:桩长、桩径。(每项1分,满分2分)
(3)方法:低应变法、高应变法、声波透射法等。(每项1分,满分3分)
2.(本小题5分)
(1)改正1:有主、次梁的楼板宜顺次梁方向浇筑。(1分)
改正2:单向板宜沿板的长边方向浇筑。(1分)
(2)还有:钢筋保护层厚度、结构位置与尺寸偏差以及合同约定的项目、必要时可检验其他项目。(每项1分,满分3分)
3.(本小题3分)
(1)偏差项目:板底接缝高差及宽度。(1分)
(2)调节:将构件重新起吊,通过可调支托进行调节。(1分)
(3)原则:先主梁、后次梁,先低后高。(1分)
4.(本小题6分)
(1)按其程度分:严重流淌、中等流淌、轻微流淌。(每项1分,满分3分)
(2)①严重流淌:拆除重铺。(1分)
②轻微流淌:如不发生渗漏,一般可不予治理。(1分)
③中等流淌:切割法、局部切除重铺、钉钉子法。(1分)

34、 (四)【背景资料】

某旧城改造工程,建筑面积20.50万平方米,总投资12.80亿元,建设单位(甲方)采用工程总承包模式发包。
甲方鉴于工程潜在的投标人数量等条件,确定对投标人进行资格预审。招标文件约定:实行公开招投标:采用工程量清单计价工期自2020年3月1日起至2023年3月31日止:执行《建设项目工程总承包合同(示范文本)》GF-2020-0216。甲方对所有投标人提出的招标文件疑问,在投标截止日前5日书面回复了提出问题的投标人。
工程由某建设集团公司(乙方)中标,中标价为12.10亿元。其中:利润7200.00万元,规费2100.00万元,税金1.10亿元。乙方对总承包合同示范文本通用条款个别内容提出了修改意见,对专用条款部分内容进行了细化和补充。经协商,双方签订了工程总承包合同。
投标前,乙方在投标方案中进行了技术,商务和管理策划,其中管理策划包括:分包方案、经验分析等5项内容。中标后,乙方成立了工程总承包项目部,将工程项目的设计和施工任务向集团内符合相应能力的管理部门和相应资质的子公司安排如下:
(1)工程设计总承包由集团工程设计部承担。
(2)住宅工程主体设计分包给集团设计公司。
(3)工程施工总承包分包给集团建筑工程公司。
(4)工程机电安装工程由集团建筑工程公司分包给集团安装公司。
(5)工程装饰设计与施工分包给集团装饰公司。
在甲方对部分工程安排提出异议后,乙方进行了调整。乙方按照完全成本法向工程总承包项目部核算了工程施工项目成本,并要求集团各参建单位认真做好成本控制管理工作,成本控制从时间上贯穿于包括施工过程等各阶段。
应甲方要求,在相关单位工程顶部新增钢结构装饰架。2022年9月,乙方提交了装饰架报价:分部分项工程工程量2200.00t,综合单价12000元/t,措施费为分部分项工程费的10%,总承包管理费70.00万元,计日工26.00万元,规费费率为2%,增值税税率为9%。
【问题】
1.通常进行资格预审的工程有哪些特点?资格预审的方法有哪些?
2.投标方案策划中的管理策划内容还有哪些?分别答出乙方对工程设计和施工任务的各项安排是否正确?
3.答出甲、乙方在招投标工作中的不妥之处。并说明理由。
4.按照完全成本法计算的工程施工项目成本是多少亿元?(保留小数点后两位)施工成本控制过程从时间上贯穿于哪些阶段?
5.分步骤列式计算钢结构装饰架的造价是多少万元?(保留小数点后两位)
【参考答案】
1.(本小题4分)
(1)特点:潜在投标人数量较多或者是大型、技术复杂的招标项目。(每项1分,满分2分)
(2)方法:合格制和有限数量制。(每项1分,满分2分)
2.(本小题8分)
(1)还有:计划、组织、协调方案。(每项1分,满分3分)
(2)①工程设计总承包由集团工程设计部承担:正确。(1分)
②住宅工程主体设计分包给集团设计公司:不正确。(1分)
③工程施工总承包分包给集团建筑工程公司:正确。(1分)
④工程机电安装工程由集团建筑工程公司分包给集团安装公司:正确。(1分)
⑤工程装饰设计与施工分包给集团装饰公司:正确。(1分)
3.(本小题6分)
(1)甲方不妥1:对所有投标人提出的招标文件疑问,在投标截止日前5日书面回复。(1分)
理由:应当在投标截止时间至少15日前回复。(1分)
甲方不妥2:对所有投标人提出的招标文件疑问,回复了提出问题的投标人。(1分)
理由:应当以书面形式或者网站通知所有获取招标文件的潜在投标人。(1分)
(2)乙方不妥:乙方对总承包合同示范文本通用条款个别内容提出了修改意见。(1分)
理由:通用条款应不加修改的引用。(1分)
4.(本小题6分)
(1)成本=12.10-0.72-1.10=10.28(亿元)。(3分)
(2)阶段:工程投标、施工准备施工过程和竣工验收。(每项1分,满分3分)
5.(本小题6分)
(1)分部分项工程费用:2200.00×12000=2640.00(万元)(1分)
(2)措施项目费:2640×10%=264.00(万元)(1分)
(3)其他项目费:70+26=96.00(万元)(1分)
(4)规费:(2640+264+96)×2%=60.00(万元)(1分)
(5)增值税:(2640+264+96+60)×9%=275.40(万元)(1分)
(6)造价:2640+264+96+60+275.4=3335.40(万元)(1分)

35、 (五)
【背景资料】
某酒店工程,地下2层,地上26层建筑面积8.5万平方米。框架-剪力墙结构,一层大厅高度10.0m,裙房为钢结构。施工总承包单位中标后开始组织施工。施工总承包单位委派了具备相应执业资格和施工总承包项目管理经验的项目经理按照项目管理规范授予其相应权限,包括:参与项目招投标和合同签订工作、参与项目管理机构组建和大宗资源供应单位的选择等,为项目管理创造条件。项目部安装使用的施工现场监管信息系统业务应用层包括:环境监管、协同处置等5个子系统。系统监管数据如环境监管数据、监控视频数据等,为项目管理提供了有力支撑,项目技术负责人就施工现场动火审批程序(见表5)向施工管理人员进行技术交底,特别强调了动火证当日开具、当日有效。

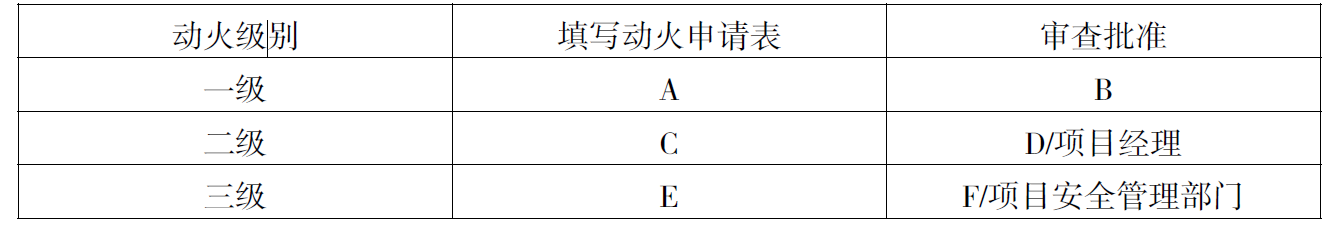

表5 现场动火审批程序

表5 现场动火审批程序

公司安全管理部门对项目安全管理进行例行检查中发现:项目部在施工安全危险源辨识中按施工工作活动的专业进行分类包括:爆炸类、火灾类、物质类等7种类型;一层大厅危险性较大的高支模专项施工方案,未组织专家论证,符合判定为安全管理重大事故隐患的条件,要求停工整改。

施工过程中,主管部门安全管理人员主要采用”看”、”问”、”量”等方法进行现场安全检查;查看安全管理资料,如各类人员持证上岗情况等;巡视施工现场,检查现场安全设施及机械设备安全装置配置等情况。

【问题】
1.施工总承包工程项目经理应具备的执业资格有哪些?项目管理规范规定的项目经理权限还有哪些?
2.施工现场监管信息系统业务应用层子系统还有哪些?现场环境监管数据中包括哪些监测数据?
3.答出表5中B-F处的部门或人员。(如:A项目经理)
4.按照工作活动专业分类的危险源类型还有哪些?判定为安全管理重大事故隐患的条件还有哪些?
5.现场安全检查方法还有哪些?”看”的方法中,还应检查哪些现场安全情况?

【参考答案】
1.(本小题5分)
(1)执业资格:注册建造师职业资格证,安全生产考核合格证书B证。(每项1分,满分2分)
(2)权限还有:参与组织对项目各阶段的重大决策;主持项目管理机构工作;决定授权范围内的项目资源使用;
在组织制度的框架下制订项目管理机构管理制度;参与选择并直接管理具有相应资质的分包人;在授权范围内与项目相关方进行直接沟通;法定代表人和组织授予的其他权利。(每项1分,满分3分)
2.(本小题6分)
(1)还有:质量监管子系统、安全监管子系统、从业人员实名制管理子系统等。(每项1分,满分3分)
(2)包括:工地扬尘监测数据、现场环境噪声监测数据、工地小气候气象监测数据等。(每项1分,满分3分)
3.(本小题5分)
B、企业安全管理部门;C、项目责任工程师;D、项目安全管理部门;E、所在班组;F、项目责任工程师。(每项1分,满分5分)
4.(本小题8分)
(1)还有:机械类、电器类、辐射类、高坠类。(每项1分,满分4分)
(2)还有:建筑施工企业未取得安全生产许可证擅自从事建筑施工活动;②施工单位的主要负责人、项目负责人、专职安全生产管理人员未取得安全生产考核合格证书从事相关工作;③建筑施工特种作业人员未取得特种作业人员操作资格证书上岗作业;④危险性较大的分部分项工程未编制、未审核专项施工方案。(每项1分,满分4分)
5.(本小题6分)
(1)还有:“听”、“测”、“运转试验”等。(每项1分,满分3分)
(2)还应检查:现场安全标志设置情况;劳动防护用品使用情况;现场安全防护情况等。(每项1分,满分3分)

二、下载地址

本文附件下载地址

扫描二维码,打开微信小程序【工程计算器CoYis】
即可获取 【验证码】
输入验证码 查看隐藏内容:

weixin

验证码获取教程(如您不知如何操作,请点击

声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!

联系方式:发送邮件coyis@qq.com

三、历年真题

  1. 2025年一级建造师考试《建筑工程管理与实务》真题及答案
  2. 2025年一级建造师考试《建设工程项目管理》真题及解析
  3. 2025年一级建造师《建设工程经济》考试真题及答案解析
  4. 2025年一级建造师考试《建设工程法规及相关知识》真题及答案
  5. 2024年一级建造师考试《水利水电工程管理与实务》真题与答案
  6. 2024年一级建造师《公路工程管理与实务》真题答案与解析丨案例分析不完整版丨 建筑一生
  7. 2024年一级建造师考试《机电工程管理与实务》真题与解析
  8. 2024年一级建造师考试《市政公用工程管理与实务》真题及参考答案丨缺案例
  9. 2024年一级建造师考试《建筑工程管理与实务》真题及答案
  10. 2024年一级建造师考试《建设工程经济》真题及答案
  11. 2024年一级建造师考试《建设工程项目管理》真题及解析
  12. 2024年一级建造师考试《建设工程法规及相关知识》真题及答案
  13. 2022年一级建造师考试《水利水电工程管理与实务》真题与答案
  14. 2023年一级建造师《水利实务》考试真题及答案解析(校验完整版)
  15. 2023年一级建造师《公路工程管理与实务》考试真题及答案解析(校验完整版)
  16. 2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(网友完整版)
  17. 2023年一级建造师《 机电工程管理与实务》考试真题及答案解析(校验完整版)
  18. 2023年一级建造师《建筑工程管理与实务》真题答案及解析
  19. 2023年一级建造师《建设工程项目管理》真题答案及解析
  20. 2023年一级建造师《工程法规》考试真题及答案解析(网友回忆完整版)
  21. 2023年一级建造师《工程经济》考试真题及答案解析(网友回忆完整版)
  22. 2022年一级建造师《建设工程管理》补考真题收集(2.0)【完整版 学天】
  23. 2022年一级建造师通信与广电考试(补考)真题及答案解析
  24. 2022年一级建造师《市政工程管理与实务》补考真题答案及解析
  25. 2022年一级建造师《建筑工程管理与实务》补考真题答案及解析
如有侵权,请联系删除 建筑一生 » 2025年一级建造师考试《建筑工程管理与实务》真题及答案
评论 (0)

本站公众号

contact

建工计算器

contact
