一、真题及解析
一、单项选择题(共20 题,每题1分。每题的备选项中,只有1个最符合题意)
1、 施工现场钢号不明的钢筋检验时的试件不得少于( )组。
A、6
B、5
C、4
D、3
【答案】A
【解析】对钢号不明的钢筋,需经检验合格后方可使用。检验时抽取的试件不得少于6组。
2、 关于断面测量和工程量计算的说法错误的是( )。
A、开挖结束后,实测竣工断面图作为工程量结算的依据
B、开挖工程量的计算中,面积可采用求积仪计算
C、开挖工程量的结算,应以测量收方的成果为依据
D、岩石开挖,二次独立测量工程量差值为6%,可取中数作为最后值
【答案】D
【解析】A 选项:开挖工程结束后,必须实测竣工断面图或竣工地形图,作为工程量结算的依据
B 选项:开挖工程量的计算中面积计算方法可采用解析法或图解法(求积仪)。
C 选项:开挖工程量的结算应以测量收方的成果为依据。
D 选项:两次独立测量同一区域的开挖工程量其差值小于5%(岩石)和7%(土方)时,可取中数作为最后值。
3、 关于碾压混凝土钻孔取样检验质量的说法,正确的是( )。
A、芯样获得率检验密实性
B、压水试验检验均质性
C、芯样的物理力学性能试验检验均质性和力学性能
D、芯样外观描述检验均质性和抗渗性
【答案】C
【解析】钻孔取样评定的内容如下:
(1)芯样获得率:评定碾压混凝土的均质性
(2)压水试验:评定碾压混凝土抗渗性。
(3)芯样的物理力学性能试验:评定碾压混凝土的均质性和力学性能。
(4)芯样断口位置及形态描述: 描述断口形态,分别统计芯样断口在不同类型碾压层层间结合处的数量,并计算占总断口数的比例,评定层间结合是否符合设计要求。
(5)芯样外观描述:评定碾压混凝土的均质性和密实性。
4、 水利标准分为( )个层次。
A、二
B、三
C、四
D、五
【答案】D
【解析】标准包括国家标准、行业标准、地方标准和团体标准、企业标准等五个层次。
5、 普通水准仪不适用于国家( )等精密水准测量。
A、二
B、三
C、四
D、五
【答案】A
【解析】普通水准仪用于国家三、四等水准及普通水准测量,工程测量中一般使用DS3 型微倾式普通水准仪,精密水准仪用于国家一、二等精密水准测量。
6、 位于河流中下游的低水头,大流量水电站,通常布置形式是( )。
A、坝后式
B、堤身式
C、河床式
D、引水式
【答案】C
【解析】A 选项:坝式水电站: 常建于河流中、上游的高山峡谷中,一般为中、高水头水电站。
C 选项:河床式水电站:常建于河流中、下游一般为低水头、大流量的水电站。
D 选项:引水式水电站: 常建于流量小、河道纵坡降大的河流中、上游。
7、 根据(水利基本建设项目竣工财务决算编制规程)SL/T19-2023,小型项目可以不编制水利基本建设项目( )。
A、待摊投资明细表
B、待摊投资分摊表
C、交付使用资产表
D、持核销基建支出表
【答案】B
【解析】水利基本建设项目待摊投资分摊表(小型项目可以不编)。
8、 下列水泵机组设备中,涂色应为红色的是( )。
A、回油管
B、进水管
C、压力油管
D、高压压缩空气管
【答案】C
【解析】
A 选项:回油管为黄色。
B 选项:进水管为天蓝色
C 选项:压力油管为红色。
D 选项:高压压缩空气管为白底红色环。
9、 关于通用硅酸盐水泥的说法,错误的是( )
A、初凝时间不得早于45min
B、终凝时间不得早于600min
C、水位变化区应避免采用火山灰质硅酸盐水泥
D、大体积混凝土内部应优先选用矿渣硅酸盐水泥
【答案】B
【解析】初凝时间不得早于45min,终凝时间不得迟于600min。
10、 在渗流作用下,非黏性土土体内的颗粒群同时发生移动的现象称为( )。
A、管涌
B、流土
C、接触冲刷
D、接触流失
【答案】B
【解析】在渗流作用下,非黏性土士体内的颗粒群同时发生移动的现象,或者黏性土士体发生隆起、断裂和浮动等现象,都称为流土。
11、 下列指标中,不属于配筋混凝土耐久性基本要求的是( )。
A、最大水泥用量
B、最大水胶比
C、最大氯离子含量
D、最大碱含量
【答案】A
【解析】见下表

12、 为避免坑边坡渗透压力过大,在确定基坑初期抽水强度时,应根据不同围堰形式对渗透稳定的要求确定( )。
A、排水设备种类
B、排水设备型号
C、基坑排水量
D、基坑水位下降速度
【答案】D
【解析】为了避免基坑边坡因渗透压力过大,造成边坡失稳产生塌坡事故,在确定基坑初期抽水强度时应根据不同围堰形式对渗透稳定的要求确定基坑水位下降速度。
13、 将浆液灌入混凝土与钢板之间的缝隙,称为( )灌浆。
A、固结
B、接触
C、接缝
D、回填
【答案】B
【解析】接触灌浆。通过浆液灌入混凝土与基岩或混凝土与钢板之间的缝隙,以增加接触面结合能力的灌浆。
14、 当地政府无具体规定时,工程废水处理率应不低于( )。
A、50%
B、60%
C、70%
D、80%
【答案】D
【解析】废水(污水)处理率应不低于工程所在地政府规定的要求,当地政府无规定时,不应低于80%。
15、 VC值用于描述碾压混凝土拌合物的( )。
A、粘聚性
B、保水性
C、工作度
D、和易性
【答案】C
【解析】碾压混凝土拌合物的VC 值(碾压混凝拌合物的工作度,以s 为计量单位)
16、 关于安全的说法,错误的是( )。
A、高处作业平台临空边缘应设置高度不低于1.2m 的栏杆
B、高空作业安全网距工作面的最大高度不应超过3.0m
C、设备检查时应切断电源,并在电源启动柜悬挂“有电,危险”的警示标志
D、施工现场的井、洞、坑、沟、口等危险处应设置明显的警示标志
【答案】C
【解析】设备检修时应切断电源,在电源启动柜或设备配电室悬挂“有人检修,不许合闸”的警示标志。
17、 根据《大中型水利水电工程建设征地补恒和移民安置条例》,被征收土地上的青苗补偿标准,按照被征收土地所在地( )规定的执行标准。
A、乡(镇)人民政府
B、地市人民政府
C、县人民政府
D、省、自治区、直辖市人民政府
【答案】D
【解析】被征收土地上的零星树木、青苗等补偿标准,按照被征收土地所在省、自治区、直辖市规定的标准执行。
18、 下列工程中属于危险性比较大的单项工程是( )。
A、落地式钢管脚手架工程
B、模板支撑工程
C、基坑支护工程
D、沉井工程
【答案】D
【解析】A 选项:搭设高度24~50m 的落地式钢管脚手架工程。为达到一定规模的。
B 选项:混凝土模板支撑工程:搭设高度5~8m:搭设跨度10~18m;施工总荷载10~15kN/㎡;集中线荷载15~20kN/m;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。为达到一定规模的。
C 选项:基坑支护、降水工程。开挖深度达到3(含3m)~5m 或虽未超过3m 但地质条件和周边环境复杂的基坑(槽)支护、降水工程。为达到一定规模的。
D 选项:沉井工程。为达到一定规模的。
19、 关于水库工程管理范围和保护范围的说法,正确的是( )。
A、保护范围包括工程保护范围和生态保护范围
B、工程管理范围包括工程区管理范围和建设临时占地范围
C、施工进场临时道路属于工程保护范围
D、工程保护范围内的土地不征用
【答案】D
【解析】工程和水库保护范围内的土地不征用,应根据工程管理的要求和有关法规制定保护范围的管理办法。
20、 根据(水电水利工程施工监理规范)DL/T 5111-2012,关于水力发电工程监理合同商务管理工作的说法,正确的是( )。
A、工程变更分为三类
B、设计单位可以提出工程变更建议
C、施工费用与工期延误不得一起索赔
D、只要发生了对己方不利的事件,都可以提出索赔
【答案】B
【解析】A 选项:工程变更依据其性质与对工程项目的影响程度,分为重大工程变更、较大工程变更、一般工程变更、常规设计变更四类。
B 选项:工程变更可以由业主、监理机构提出,也可以由设计单位或承建单位提出变更要求和建议,报经业主或由业主授权监理机构按工程承建合同文件规定审查和批准。
C 选项:合同索赔可以分为施工费用索赔、工期索赔或施工费用连同工期延期索赔。
D 选项:要符合条件不是发生了对己方不利的事件,都可以提出索赔
二、多项选择题(共10 题,每题2 分。每题的备选项中,有2个或2个以上符合题意,至少有
1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、 关于水库特征库容的说法,正确的有( )。
A、静库容指坝前某一特征水位以下的水库容积
B、最高洪水位以下的水库静库容称为最大库容
C、调洪库容指防洪高水位至防洪限制水位之间的水库容
D、兴利库容指正常蓄水位至死水位之间的水库容积
E、共用库容指防洪库容与兴利库容重叠部分的库容
【答案】ABDE
【解析】A 选项:静库容。指坝前某一特征水位水平面以下的水库容积。
B 选项:总库容。指最高洪水位以下的水库静库容。
C 选项:调洪库容。指校核洪水位至防洪限制水位之间的水库容积。
D 选项:兴利库容(有效库容、调节库容),指正常蓄水位至死水位之间的水库容积。
E 选项:重叠库容(共用库容、结合库容)指防洪库容与兴利库容重叠部分的库容。
22、 《水土保持法》规定,国家对水土保持工作实行的方针有( )。
A、预防为主
B、分区规划
C、因地制宜
D、注重效益
E、治理优先
【答案】ACD
【解析】《水土保持法》规定,国家对水土保持工作实行“预防为主、保护优先、全面规划、综合治理、因地制宜、突出重点、科学管理、注重效益”的方针。
23、 关于水利水电工程施工组织设计的说法,正确的有( )。
A、用电高峰负荷可按全部工程用电设备总容量的50%估算
B、当计算条件具备时,应按负荷曲线法计算分年用电量
C、用电负荷按其重要性分为四类
D、基坑排水用电量属于一类负荷
E、金属机构安装用电属于二类负荷
【答案】BD
【解析】AB 选项,各施工阶段用电高峰负荷宜按需要系数法计算;当资料缺乏时,用电高峰负荷可按全部工程用电设备总容量的25%~40%估算:当计算条件具备时,应按负荷曲线法计算分年用电量,
C 选项,用电负荷按其重要性和停电造成的损失程度分为三类,即一类负荷、二类负荷和三类负荷。砂石加工系统、金属结构及机电安装、机修系统施工照明等主要设备中,部分属于二类负荷,部分属三类负荷。
24、 经纬仪的对中方法有( )。
A、垂球对中
B、垂线对中
C、光学对中器对中
D、激光对中器对中
E、数字对中器对中
【答案】AC
【解析】对中和整平分为用垂球对中及经纬仪整平的方法、用光学对中器对中及经纬仪整平的方法。
25、 关于水利建设项目稽察的说法正确的有( )。
A、水利稽查方式包括项目稽查、专项稽查、“回头看”
B、稽察发现的问题性质分为4个类别
C、稽查发现的问题性质由稽察组决定
D、专项稽查是针对建设管理某重点环节或重要内容进行的监督检查
E、现场检查要“看、问、测”并举
【答案】ADE
【解析】B 选项:问题性质可分为“严重”“较重”和“一般”个类别。C 选项:问题认定根据工程类型和规模、建设进度、问题可能造成的影响和后果等,问题性质可由稽察组结合现场实际情况提出建议,报经水利部监督司、建设管理与质量安全中心及有关业务部门审定。
26、 根据《混凝土坝温度控制设计规范》NB/T35092-2017,关于温度测量的说法,正确的有( )。
A、原材料的温度至少每8h 测量1次
B、低温季节原材料温度每1h 测量1次
C、混凝土出机口温度应每2h 测量1次
D、低温季节混凝土出机口温度应每2h 测量1次
E、同一坯层每200m 仓面面积应有1个测温点
【答案】BD
【解析】AB 选项:水泥、掺合料、集料、水和外加剂等原材料的温度应至少每4h 测量1 次,低温季节施工宜加密至每1h 测量1 次。CD 选项:混凝土出机口温度应每4h 测量1 次,低温季节施工时宜加密至每2h测量1 次。E 选项:同一坯层每100m2仓面面积应有1 个测温点,且每个坯层应不少于3 个测温点。
27、 根据《水法》,关于水资源规划,水工程建设许可以及水工程保护的说法,正确的有( )。
A、在河道内有禁止性建设活动
B、在水库内有限制性建设活动
C、建设水工程应当符合流域专业规划
D、影响水工程应当符合流域专业规划
E、水资源规划分为三个层次
【答案】ABE
【解析】《水法》从保持河道、运河、渠道畅通以及保证湖泊、水库正常发挥效益出发,针对各类生产建设活动的特点以及可能产生的危害,分别作出了禁止性规定和限制性规定。
水资源规划按层次分为:全国战略规划、流域规划和区域规划。流域范围内的区域规划应当服从流域规划,专业规划应当服从综合规划。
28、 关于水利建设市场主体信用评价的说法,正确的有( )
A、信用评价自愿申请
B、由全国性社会团体开展信用评价
C、信用评价工作实行动态管理
D、信用等级有效期为5年
E、水利行政主管部门组织对项目法人的信用评价
【答案】AC
【解析】A 选项:信用评价对自愿提出申请的水利建设市场主体的信用状况进行行业评价,结合水行政主管部门的动态监管结果,确定其信用等级并向社会公开的活动;
B 选项:信用评价机构按照法律法规,根据评价标准,组织开展水利建设市场主体信用评价具体工作;
C 选项:信用评价工作实行动态管理;水利建设市场主体信用等级有效期为3 年;
E 选项:流域管理机构、省级水行政主管部门分别负责组织其管辖范围内项目法人对水利建设市场主体的市场行为评价工作。
29、 关于帷慕灌浆的说法,正确的有( )。
A、三排孔的,先下游再上游,后中间
B、帷幕灌浆应先于固结灌浆进行
C、两排孔的,先下游再上游
D、检查孔压水试验应在灌浆结束7d后进行
E、单排孔的应分三序灌浆
【答案】ACE
【解析】B 选项,同结灌浆应先于帷慕灌浆进行。D 选项检查孔压水试验应在灌浆结束14d后进行。
30、 混凝土浇筑仓,应当予以挖除的是( )。
A、混凝土初凝且超过允许面积。
B、混凝土平均浇筑温度超过允许值
C、低等级混凝土混入高等级混凝土浇筑部位
D、未及时平仓振捣且已初凝的
E、长时间不凝固的
【答案】CDE
【解析】混凝土浇筑仓出现下列情况之一时,应停止浇筑:
(1)混凝土初凝且超过允许面积。
(2)混凝土平均浇筑温度超过允许值,并在1h 内无法调整至允许温度范围内。混凝土浇筑仓出现下列情况之一时应予挖除:
(1)拌合物出现不合格料的情形:
①错用配料单配料。
②混凝土任意一种组成材料计量失控或漏配。
③出机口混凝土拌合物不均匀或夹带生料,或温度、含气量和坍落度不符合要求。
(2)低等级混凝土混入高等级混凝土浇筑部位。
(3)混凝土无法振捣密实或对结构物带来不利影响的级配错误的混凝土料。
(4)未及时平仓振捣且已初凝的混凝土料。
(5)长时间不凝固的混凝土料。
三、实务操作和案例分析题(共5 题,(一)、(二)、(三)题各20 分,(四)、(五)题各30 分)
31、 (四)背景资料
某水利水电枢纽工程包括大坝、电站、节制闸。节制闸工程采用天然地基,基坑土方采用*开挖、闸室底板为钢筋混凝土平底板结构,底板上游齿墙下设薄壁塑性混凝土**墙,工程施工过程中发生如下事件:
事件一:基坑开挖采用轻型井点方式进行降水,轻型井点降水剖面示意图如图4 所示,其中A 点应为降水线的最高点
事件二:防渗墙施工采用抓斗成槽,导管法浇筑塑性混凝土,施工单位对防渗墙混凝土浇筑工序进行了原材料、混凝土拌合物、混凝土扩散度等质量检查。
事件三:施工单位项目部按照《电力建设企业应急预案编制导则》DL/T2519-2022 编制了自然灾害类专项应急预案。
事件四:混凝土施工采用搅拌车、混凝土泵及溜筒进行运输,施工单位根据《水工混凝土施工规范》SL677-2014,在溜筒使用时,对每节溜筒之间进行了牢固连接。
事件五:节制闸主体工程部分施工方案如下:
(1)紫铜止水片接头采用搭接焊接,搭接长度为10mm
(2)闸墩混凝土浇筑前,施工缝先浇筑10mm 厚同配合比的水泥砂浆。
(3)沉降缝填料施工采用将填充材料固定在模板内侧后浇筑混凝土,拆模后立沉降缝另一侧模板并浇筑混凝土
(4)闸墩混凝土浇筑完成后,施工与闸墩相连的弧形闸门钢筋混凝土牛腿。
(5)紫铜止水片的沉降槽采用聚乙烯闭孔泡沫板条填塞密实。
问题
1.事件一中,为防止基坑开挖过程中边坡失稳,除采用降低地下水位措施外,还可以采取哪些措施?基坑开挖降排水一般有哪些途径?

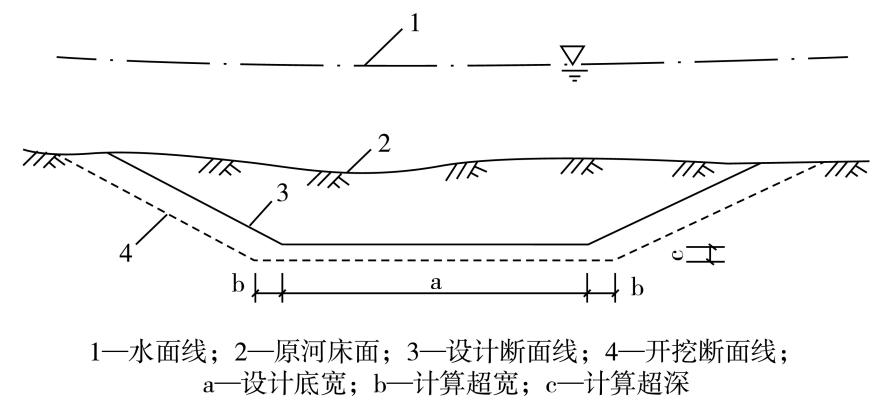

2.指出图4 中降水曲线的最低点位置以及“3”所代表的构件名称;列式计算H 的长度(计算结果保留小数点后2 位)(H=25m、L=25m,H=1m、h=0.5m)
3.除事件二中所述内容外,防渗墙混凝土浇筑质量检查还应有哪些内容?
4、根据事件三、施工单位项目部除编制专项应急预案外,还应编制哪些应急预案?专项应急预案除自然灾害类外,还有哪些类别?
5.根据事件四,使用混凝土溜筒除每节之间应连接牢固外,还应遵守哪些规定?
6.判断事件五中施工方案所列各项是否正确?错误的说明理由
【答案】
1、(1)设置合理坡度,设置边坡护面、基坑支护。
(2)明排法和人工降水。
2、最低点位置B;3 为滤管。H=
3、①导管布置②导管埋深③混凝土面上升速度④钢筋笼、预埋件、观测仪器安装埋设⑤混凝土面高差。
4、(1)还应编制:综合应急预案、现场处置方案。
(2)还有类别: 事故灾害类、公共卫生事件类、社会安全事件类。
5、还应遵守:
①溜筒内壁平顺、光滑、不漏浆,混凝土运输前用砂浆或干净水润滑溜筒内壁,用水润滑时应将水排出仓外。
②溜筒形式、高度及适宜的混凝土坍落度通过试验确定,试验场地不应选取主体建筑物。
③运输和卸料过程中避免砂浆损失和集料分离,必要时可设置缓冲装置,不应向溜筒内混凝土加水。
④运输结束或溜筒堵塞处理后,应及时冲洗。
6、(1)错误。理由:采用双面焊时,止水接头焊接宜采用搭接或对接,搭接长度不应小于20mm。
(2)正确。
(3)正确。
(4)错误。理由:闸墩混凝土与钢筋混凝土牛腿应同步施工。
(5)正确。
32、 (二)背景资料
某泵站加固改造工程,施工内容包括引水渠块石护坡拆除重建、房屋混凝土加固等,招标文件按照《水利水电工程标准施工招标文件》(2009 年版)编制,工程量清单依照《水利工程工程量清单计价)GB50501-2007编制。招标文件规定投标截止时间为2023 年9 月21 日上午9:00,共有甲、乙、丙、丁四家施工单位参与投标经过评标,施工单位丙中标。发包人与施工单位丙签订了施工承包合同,施工合同约定(部分):①2023 年10 月份开工,工期13 个月;②仅对水泥进行价格调整,价格调整按公式△P=P0(A+B×E/F-1)计算(相关数据依据中标人投标函附录价格指数和权重表):③施工围堰由承包人负责设计施工,施工招标及合同实施过程中发生如下事件:
事件一:招标过程中,为便于编制投标文件,投标人甲书面向招标人申请提供初步设计报告中的施工围堰设计方案。招标人同意并向四家投标人发送了招标文件补充通知如下:
招标文件补充通知甲、乙、丙、丁:
投标人甲提出的申请要求已知悉,经研究,提供初步设计报告中的施工围堰设计方案(见附件),供参考。
附件: 某泵站加固改造工程初步设计报告中的施工围堰设计方案
招标人:盖(单位)公章
2023 年9 月10 日

事件二:施工单位丙的投标文件中,投标函附录价格指数和权重表如表2-1 所示
表2-1 投标函附录价格指数权重表

实施过程中,经监理机构审核的2024 年3 月的结算数据如下:已完成原合同工程量清单金额400 万元,变更金额8 万元(未按现行价格计价),扣回预付款10 万元。

事件三:施工单位丙的投标文件中,工程项目总价表内容如表2-2 所示。
表2-2 工程项目总价表

事件四:实施过程中,根据初步设计文件中的施工围堰设计方案,施工单位丙完成了围堰施工,围堰运行期间出现险情,需加固,施工单位丙向发包人提出索赔。
问题:
1 指出事件一招标文件补充通知中的不妥之处
2 根据背景材料,指出价格调整公式中ABFF 所代表的含义。列示计算事件二中2024 年3月份需要调整的水泥价格差额△p(计算保留小数点后2 位)
3.事件三项目编码500101002001 中五、六位“01”和七、八、九“002”分别代表什么含义?除人工外,零星工作项目清单计划表包含的项目名称还有哪些?
4.指出事件三工程项目总价表中C 所代表的费用名称及计算基数,并列式计算其数值,(计算结果保留小数点后2 位)
5.事体四中,施工单位的索赔要求是否合理,说明理由。
【答案】
1、(1)泄露甲、乙、丙、丁名称不妥;
(2)泄露问题来源为甲不妥;
(3)补充通知回复时间不妥(或,应在提交投标文件截止日期至少15 日前发出澄清通知)。
2、(1)A:定值权重;
B:变值权重;
E:现行价格指数;
F:基本价格指数。(注:可按照表2-1 投标函附录价格指数权重表书写)
(2)需调整的价格差额P=408×[80%+(20%×105/100)-1]=4.08 万元。
3、(1)五、六位“01”代表:土方开挖工程顺序码;七、八、九“002”代表:一般土方开挖顺序码;
(2)还有:材料、机械。
4、C:暂列金额;计算基数为分类分项工程项目和措施项目的合价。
列式:(4980+500)×5%=274.00 万元
5、.不合理
理由:施工围堰由承包人负责设计施工,初步设计文件中的施工围堰设计方案仅供参考不免除承包人责任。
33、 (三)背景资料
某水电站安装3 台立式混流式水轮发电机组,发包人与承包人依据《水利水电工程标准施工招标文件》(2009 年版)签订了施工承包合同,施工内容包括机组安装和混凝土浇筑,1#机组位首台发电机组,经监理人批准的进度计划如图3 所示:

工程施工过程中发生如下事件:
事件一:1#机坑浇筑过程中监理人未按约定时间对预埋管路进行检查,承包人自行完成覆盖,并将记录报送监理人确认,事后监理人对检查记录有疑问,承包人按监理人要求揭开重新检验,经检验证明质量符合合同要求,机坑浇筑完成时间比计划延误5 天,承包人提出工期补偿要求。
事件二,机组的座环蜗壳安装工作包括座环组合、焊接和调整三道工序,用塞尺XX 检查2#机座环组合键时,发现存在超过0.05mm 的贯通间隙,返工处理致使2#机座环蜗壳安装工作延误10 天完成。
事件三,3#机座环蜗壳浇筑完成后,复测座环水平度不符合规范要求,经调查认定为质量事故,事故原因是承包人未按对称分层分块的要求浇筑混凝土,且混凝土浇筑速度过快造成的,事后采取凿除混凝土调整环蜗壳后重新浇筑,处理该质量事故历时90 天。

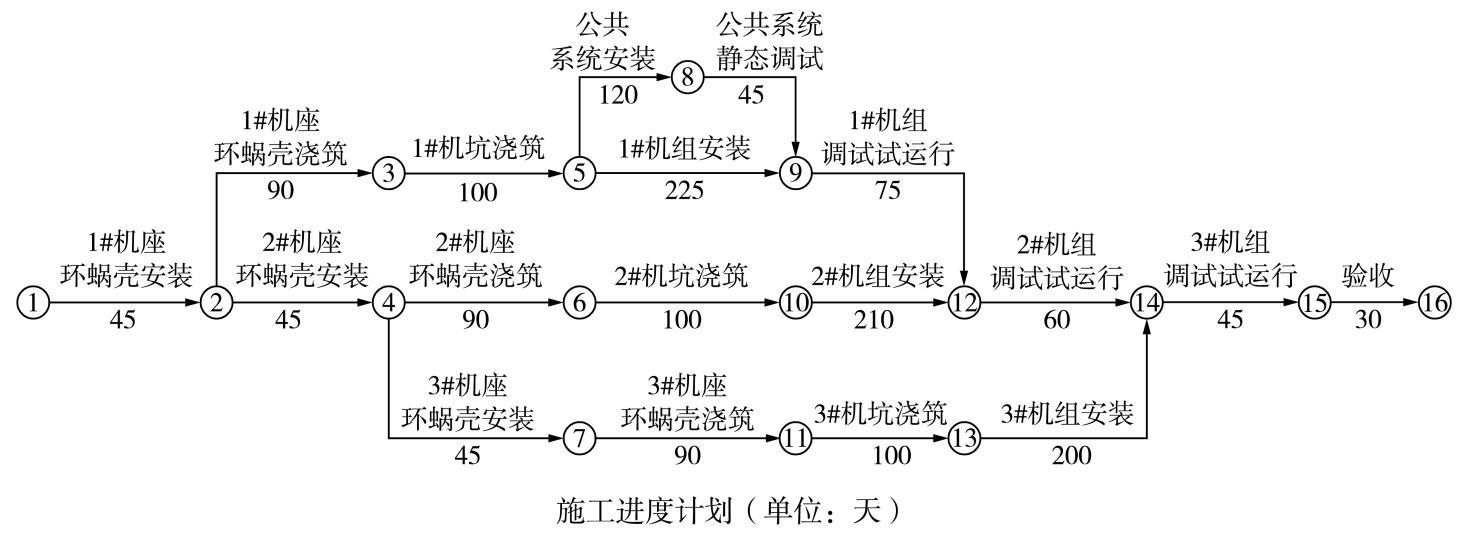

事件四:1#机组调试试运行实际持续时间70 天:2#机组调试试运行实质持续时间50 天:3#机组安装实际持续时间190 天,调试试运行实际持续时间40 天,除上述事件影响工作外,其他工作按计划完成。
问题:
1.根据背景资料,指出图3 施工进度计划的关键线路,并计算首台机组调试试运行完成计划工期和工程计划总工期。
2.事件一中承包人提出的工期补偿要求是否合理?说明理由。
3.事件二中,除不应有超过0.05mm 贯通间隙外,对座环组合缝间隙的检查还应有哪些要求?
4.事件三中,除应按对称分层分块浇筑外,座环蜗壳混凝土浇筑还应有哪些要求?
5.综合事件1~事件4,分别指出每台机组调试试运行的实际完成时间(从承包工程开始计算)。判断每台机组是否按计划完成,若提前或延误,写出相应天数。
【答案】
1.关键线路①→②→③→⑤→⑨→⑫→⑭→⑮→⑯
首台机组调试试运行完成计划工期535 天:工程计划总工期670 天
2.合理;
理由:监理人未按约定时间对预埋管路进行检查,开重新检验,经检验证明质量符合合同要求,增加费用和工期由发包人承担。
3.允许有局部间隙,用0.10mm 塞尺检查,局部间隙的深度不应超过组合面宽度的1/3,总长不应超过周长的20%。组合螺栓及销钉周围不应有间隙。组合缝处安装面错牙一般不超过0.10mm。
4.混凝土浇筑上升速度不超过300mm/h,每层浇筑高度一般为1~2m,浇筑应对称分层分块。液态混凝土的高度一般控制在0.6m 左右。在浇筑过程中应监测座环变形,并按实际情况随时调整混凝土浇筑顺序。
5.
1 号机组调试试运行的实际完成时间535 天,按计划完成。
2 号机组调试试运行的实际完成时间585 天,提前10 天。
3 号机组调试试运行的实际完成时间655 天,延误15 天。
34、 (一)背景资料
某河道整治工程,建设内容包括河道水下疏浚、堤防加高培厚、新建穿堤建筑物等,工程施工过程中发生如下事件:
事件一:工程开工前,施工单位针对河道疏浚编制了专项施工方案,技术负责人向疏浚施工技术人员和相关作业人员进行了安全交底,交底内容包括工程概况、施工方法、施工工艺等;对施工作业区存在安全隐患的部位按规定采取了必要的安全措施。
事件二:某段河道疏浚完成并经监理机构验收合格后,施工单位根据《疏浚与吹填工程技术规范SL17-2014,向监理机构报送的水下疏浚工程量为90 万m³,其中包括设计断面方量75 万m³,计算超宽工程量2 万m³,计算超深工程量13 万m³,监理机构审核后确认按设断面方量75 万m³进行结算,该河道开挖工程量计算断面如图1 所示。

图1 河道开挖工程量计算断面
事件三:某段堤防位于软土地基上,设计要求在堤防背水侧进行加高培厚并增设压载平台,压载平台的填筑要求与堤身一致。施工单位填筑前对堤防、铺盖和压载平台的基面等进行了清理(清理然后先边界超设计基面边线外50cm),进行堤身加高增厚施工,再结合堤后填塘进行压载平台施工。
事件四:某穿堤箱涵混凝土浇筑完成后,施工单位按照《堤防工程施工规范》SL260-2014 要求,对箱涵两侧堤防进行填筑,填筑时先将混凝土构筑物表面进行浸润,再边涂泥浆、边铺土边夯实、设计要求堤防压实度不小于0.93,经击实试验,土料的最大干密度为1.68g/cm³
问题:
1.除事件一种列出的内容外,河道疏浚安全交底还应包括哪些内容?施工作业存在安全隐患的部位应采取哪些安全措施?
2.事件二中,监理机构审核确认的结算工程量是否正确?说明理由。本段河道水下疏浚设计工程量应该是多少?
3.除事件三列出的范围外,本工程堤基清理还应包括哪些范围?指出施工单位的施工程序是否合适并说明理由。
4.根据事件四,指出泥浆涂刷高度、厚度及相关施工技术要求,泥浆浓度(水土重量比)一般为多少?列式计算堤防填筑干密度控制指标(计算结果保留小数点后2 位)。
【答案】
1.(1)还应包括:施工计划、施工安全保证措施、设备与工具的安全使用、安全操作规程与制度、应急处理措施等。
(2)安全护栏、警示标志。(备注:考察SL17-2014 的5.7.6 条)
2.(1)监理机构审核确认的结算工程量正确。
理由:设计断面以外增加的超挖量,包含在疏浚的有效工程量中,不单独计量。
(2)90 万m³;
3.(1)还应包括:堤顶和堤坡;
(2)施工单位的施工程序不合适:
理由:压载平台应与堤身培厚同步施工。
4.
(1)泥浆涂刷高度与铺土厚度一致,厚度约3~5mm;并应与下部涂层衔接,不得在泥浆干涸后铺土和压实。
泥浆土与水的质量比宜为1:3.0~1:2.5。
(2)干密度=击实最大干密度×压实度;即:0.93×1.68=1.56g/cm³
35、 (五)背景资料
某水利工程混凝土重力坝,由挡水坝段、溢流坝段等组成,施工过程中发生如下事件:
事件一:大坝基础岩石较完整、较坚硬,河床部位坝基最大开挖深度12m,基础保护层厚度4m,采用钻孔爆破法施工,其中坝基轮廓采用预裂爆破,基础保护层分三层爆破。相关爆破参数和爆破方法,见表5-1.

事件二:基础爆破完成后,进行断层破碎带和软弱夹层挖除、坝基固结灌浆等基础处理。浇筑混凝土前对基础面进行了处理,清除了建基面表面的松软岩石、棱角、反坡、油污和杂物等,经质检合格后浇筑混凝土。
事件三:挡水坝段采用二级配混凝土,掺和料为粉煤灰。施工前,试验员检测了???指标,并根据检测结果调整了施工配合比,见表5-2。
表5-2 混凝施工配合比调整表
事件四:溢流坝段的闸墩、溢流面为C9030 钢纤维混凝,施工单位编制了施工方案,部分内容为:拌和站置2 台额定出料容量为1.5m³ 的强制式搅拌机,按每台每盘拌和1.5m³混凝土进行生产安排,在搅拌机口每班次取样1 次检验混凝纤维含量,以28d 抗压强度为主进行质量检验。
事件五:施工单位采购了某品牌同一规格钢纤维45t,并抽检了钢纤维的弯折性能,杂质含量等项目。
问题
1.根据事件一,提出本工程坝基预裂预炮孔一次可钻的最大深度,表5-1 中A 代表的最大钻孔深度,B代表的最大药卷直径以及C、D 所代表的爆破方法
2.除事件二所列措施外,混凝土重力坝地基处理的主要措施还应包括哪些?基础面处理的具体技术要求有哪些?
3.根据事件三,列式计算混凝土的水胶比(计算结果保留小数点后2 位),表5-2 中EF 分别代表的超(逊)径量以及G1、G2 所对应的材料用量(计算结果取整数)
4.改正事件四中施工方案的不妥之处。
5.根据事件五,所采购纤维的检验批有几个?说明理由,除所列项目外,钢纤维抽检项目还应包括哪些?
【答案】
1.
一次可钻的最大深度为12m;A-2.5m;B-32mm; C-浅孔台阶爆破法;D-单孔起爆法。
2.主要措施:帷幕灌浆、坝基排水、断层破碎带和软弱夹层处理等
技术要求:高压水冲洗,高压风吹至岩面无积水。
3.
0.40;14;10;552;837;
4.
一次拌合量不宜大于拌合设备额定搅拌量的80%;
纤维含量应在浇筑地点取样检验;
以90d 抗压强度为主进行质量检验。
5.
(1)检验批有3 个;20 吨为一个检验批;不足20 吨按一个检验批计。
(2)检验项目:纤维外观、尺寸、抗拉强度。
二、下载地址
本文附件下载地址
验证码获取教程(如您不知如何操作,请点击)
声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!
联系方式:发送邮件至 coyis@qq.com
三、历年真题
- 2025年一级建造师考试《水利水电工程管理与实务》真题与答案
- 2025年一级建造师《公路工程管理与实务》真题答案与解析
- 2025年一级建造师考试《机电工程管理与实务》真题与解析
- 2025年一级建造师考试《市政公用工程管理与实务》真题及参考答案
- 2025年一级建造师考试《建筑工程管理与实务》真题及答案
- 2025年一级建造师考试《建设工程项目管理》真题及解析
- 2025年一级建造师《建设工程经济》考试真题及答案解析
- 2025年一级建造师考试《建设工程法规及相关知识》真题及答案
- 2024年一级建造师考试《水利水电工程管理与实务》真题与答案
- 2024年一级建造师《公路工程管理与实务》真题答案与解析丨案例分析不完整版丨 建筑一生
- 2024年一级建造师考试《机电工程管理与实务》真题与解析
- 2024年一级建造师考试《市政公用工程管理与实务》真题及参考答案丨缺案例
- 2024年一级建造师考试《建筑工程管理与实务》真题及答案
- 2024年一级建造师考试《建设工程经济》真题及答案
- 2024年一级建造师考试《建设工程项目管理》真题及解析
- 2024年一级建造师考试《建设工程法规及相关知识》真题及答案
- 2022年一级建造师考试《水利水电工程管理与实务》真题与答案
- 2023年一级建造师《水利实务》考试真题及答案解析(校验完整版)
- 2023年一级建造师《公路工程管理与实务》考试真题及答案解析(校验完整版)
- 2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(网友完整版)
- 2023年一级建造师《 机电工程管理与实务》考试真题及答案解析(校验完整版)
- 2023年一级建造师《建筑工程管理与实务》真题答案及解析
- 2023年一级建造师《建设工程项目管理》真题答案及解析
- 2023年一级建造师《工程法规》考试真题及答案解析(网友回忆完整版)
- 2023年一级建造师《工程经济》考试真题及答案解析(网友回忆完整版)
