当前位置: 建筑一生 » 建筑随笔 » 正文

二次结构施工流程解读

工程实例解读二次结构施工流程

基层验收→墙体弹线→植筋→构造柱钢筋→拌制砂浆→砌筑底标准砖→腰梁下砌砖→腰梁浇筑→砌筑腰梁上部墙→构造柱浇筑→15天后塞缝

1、基层验收、墙体放线

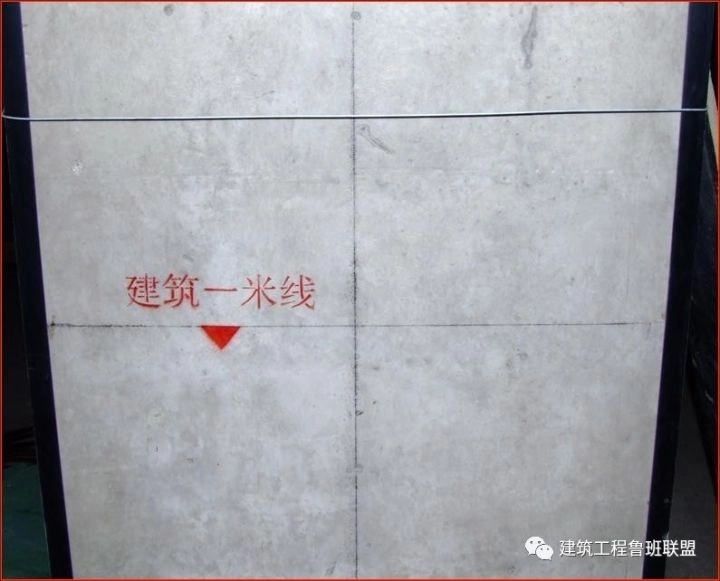

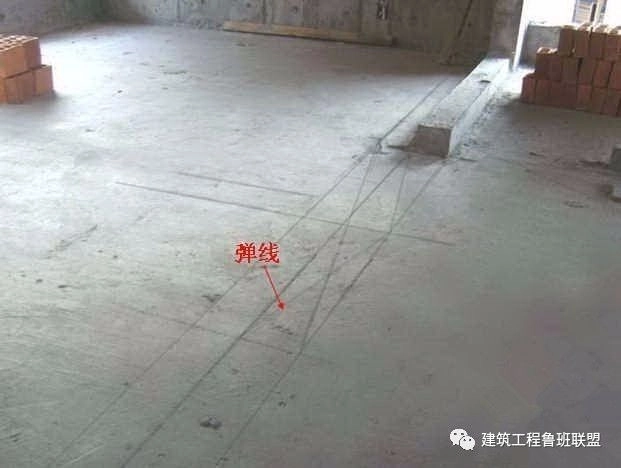

砌筑基层的楼地面浮浆、残渣清理干净并弹线。填充墙的边线、门窗洞口位置线应准确,偏差控制在规范允许范围内。

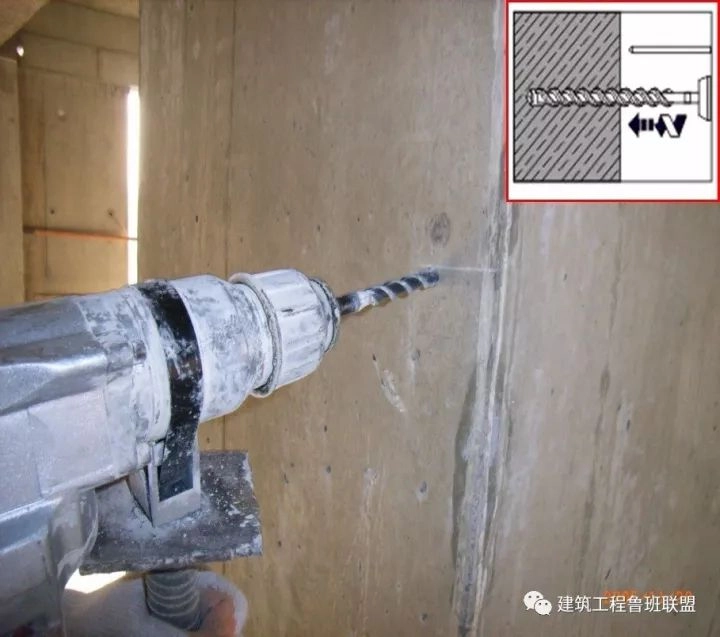

2、植筋

· 植入深度控制

砌体与柱或剪力墙间的拉结筋,过梁、圈梁、现浇板带钢筋与结构连接及构造柱立筋与上下层连接采用植筋方法,结构胶采用合格的结构胶,植入深度不小于12d(ф6拉结筋按80mm施工),间距500mm。

· 植筋胶及拉拔试验

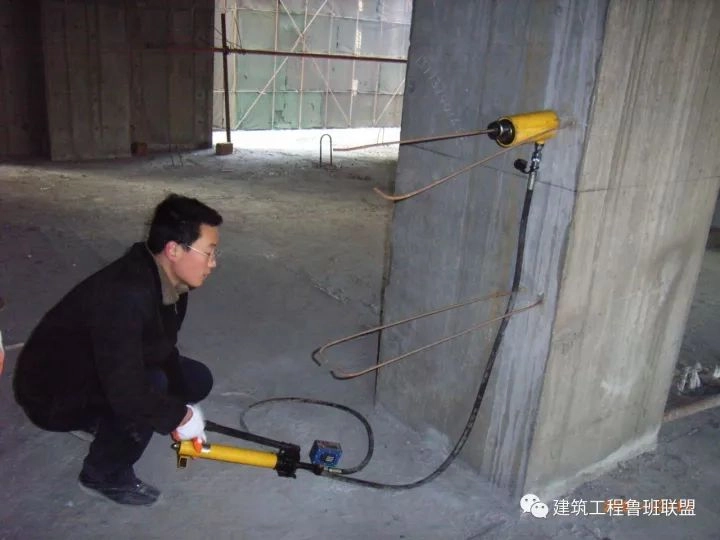

钻孔应用吹风机清理干净,保证钻孔深度,植筋必须经过拉拔试验,合格后方可进行后续施工,所需的植筋胶要提前选好厂家,保证性能合格、操作简单。

3、构造柱

· 设置部位及施工流程

【需要设置构造柱的部位】

1) 不同材料交接处;

2) 内外墙交接处;

3) 墙长大于4m;

4) 砌体无约束端;

5) 洞口宽度大于2m。

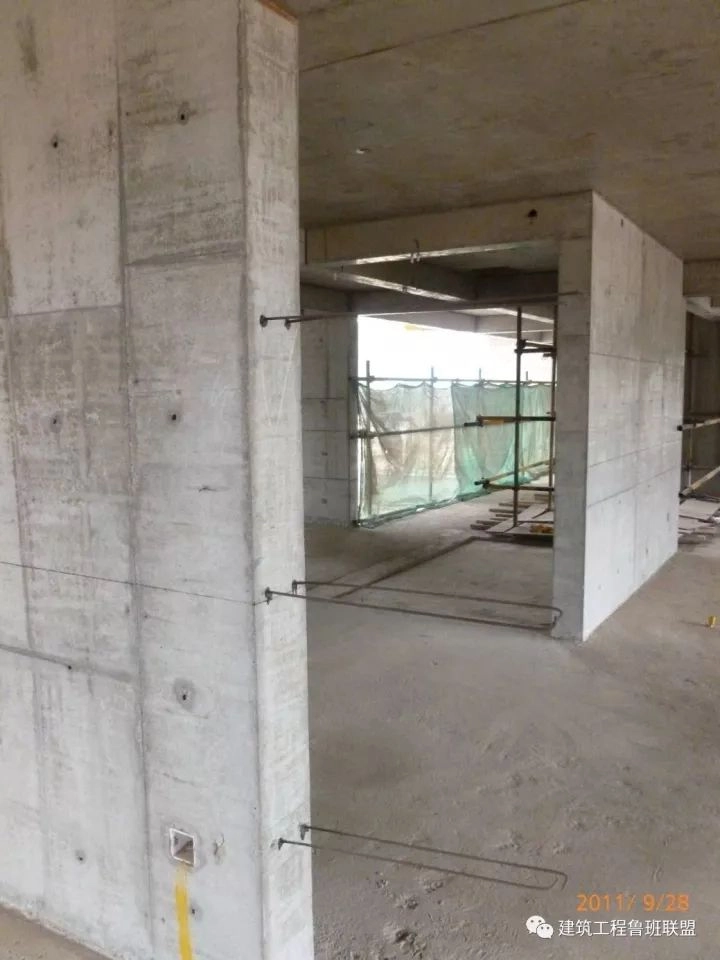

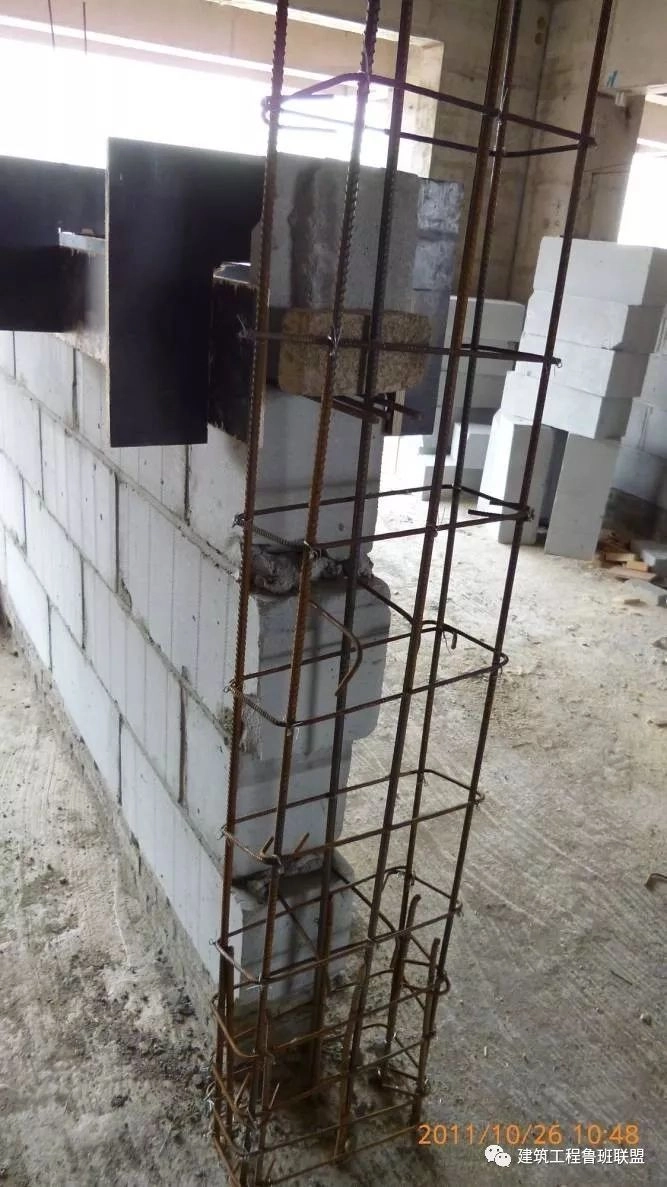

【构造柱施工流程】

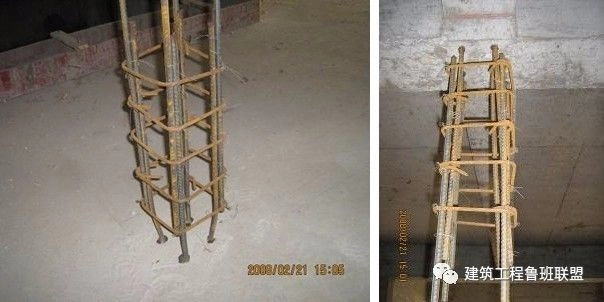

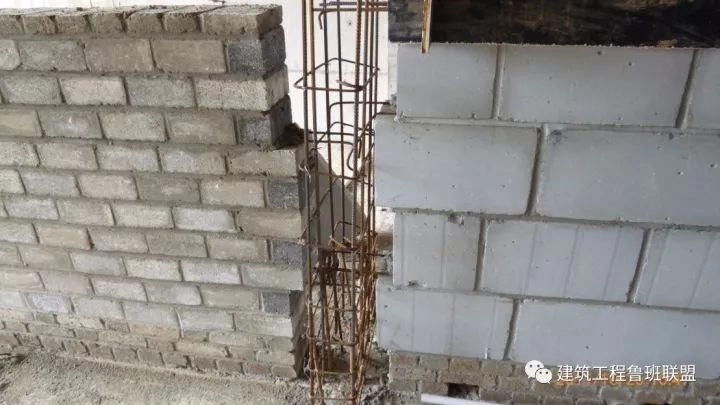

钢筋绑扎→砖墙砌筑→模板支设→混凝土浇筑

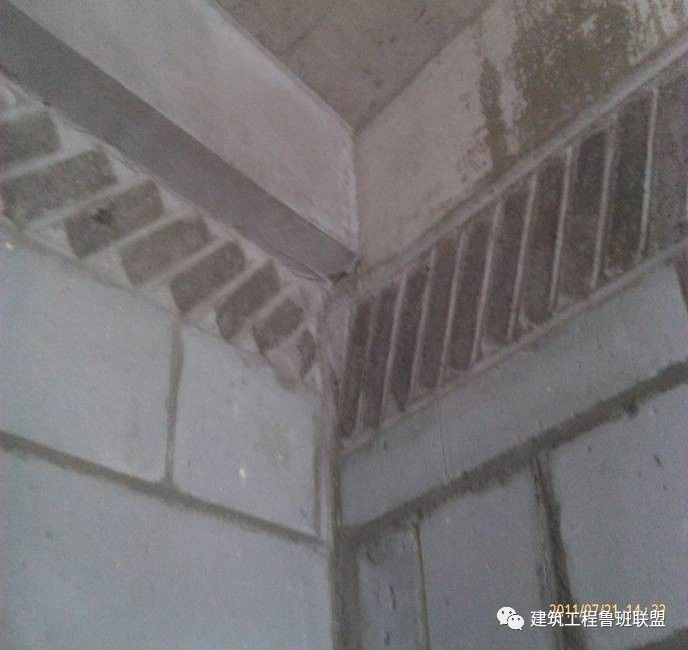

· 截面及模板要求

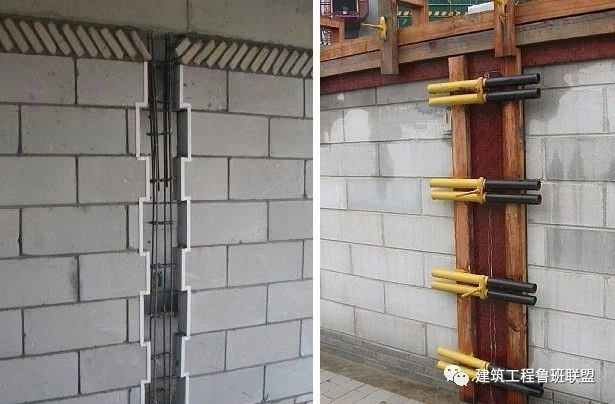

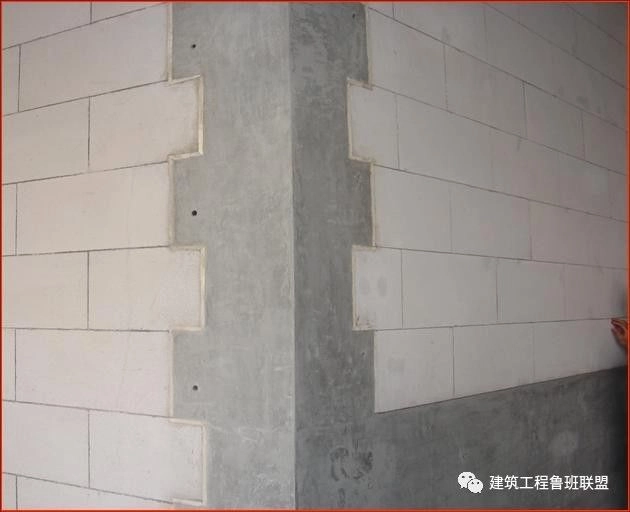

250×墙厚,配筋为 4ф12(HRB335)ф6@200。构造柱两侧的墙体设马牙槎,采用先退后进方式,马牙槎边口应吊线砌筑构造柱边贴双面泡沫胶条,厚度不小于5mm,构造柱所用砼的强度等级C20,砌体模板要有可靠的加固及支撑措施。

· 混凝土及钢筋要求

1)构造柱的混凝土强度等级不宜低于C20;砌体砂浆的强度等级不应低于M5。

2)构造柱的截面尺寸不宜小于240mm × 240mm,其厚度不应小于墙厚,角柱、边柱的截面宽度可适当加大。柱内的竖向受力钢筋,对于角柱、边柱不宜少于4ф14;对于中柱不宜少于4ф12。

· 箍筋要求

3)构造柱的箍筋在楼层上下500mm范围内宜采用ф6,间距100mm,一般部位宜采用ф6,间距200mm。

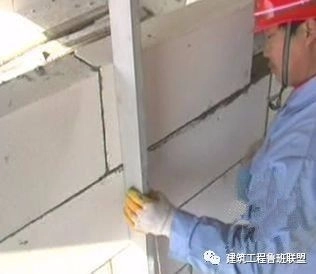

· 细部

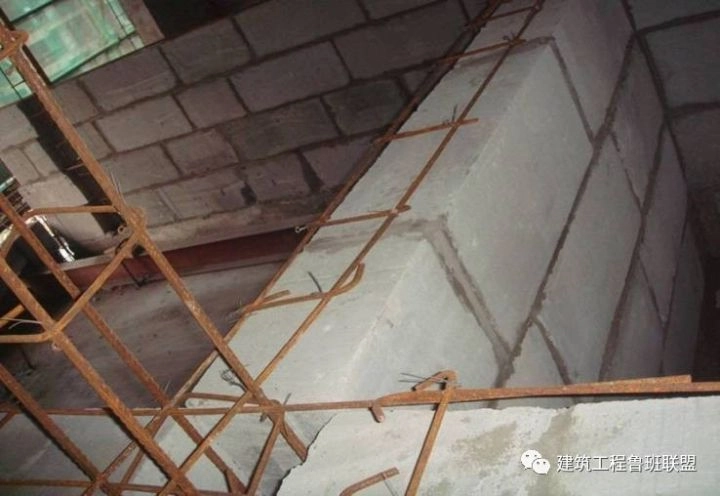

· 混凝土浇筑

4、拌制砂浆

砌筑砂浆不准使用隔夜砂浆,而且使用过程中不准随便加水,搅拌后的砂浆要尽快在短时间内用完,避免时间过长,砂浆终凝。

5、底部

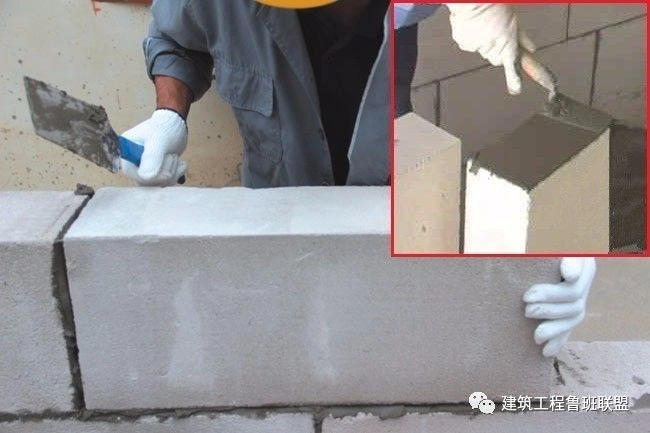

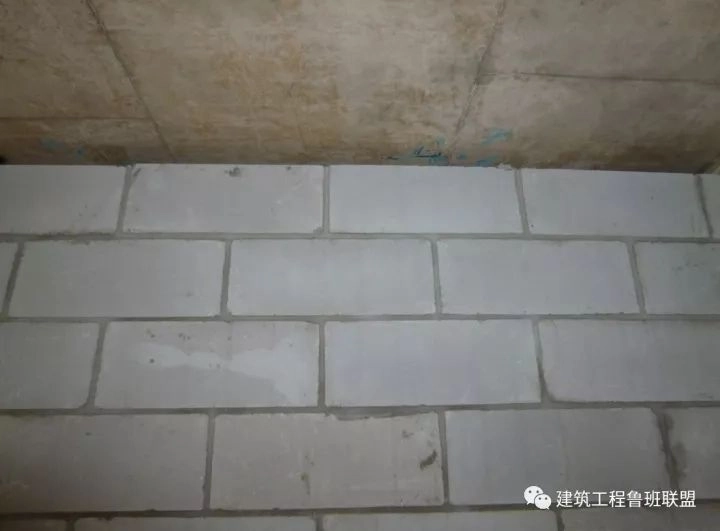

· 标准砖

砌块填充墙砌筑时,墙底部应砌3皮标准砖。

· 混凝土止水带

厨卫等防水房间设200mm高素砼止水带。

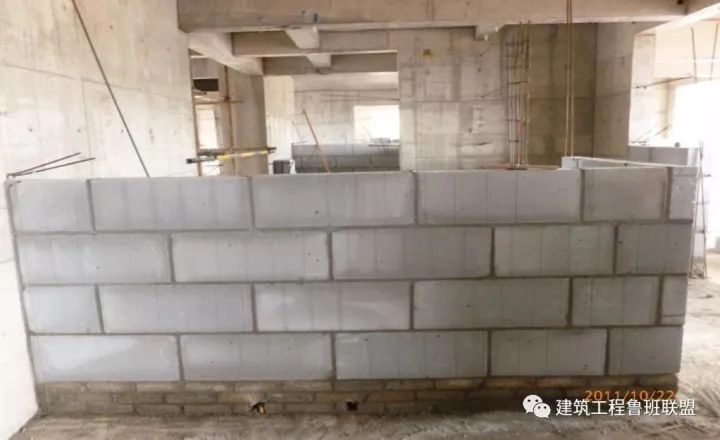

6、墙体砌筑

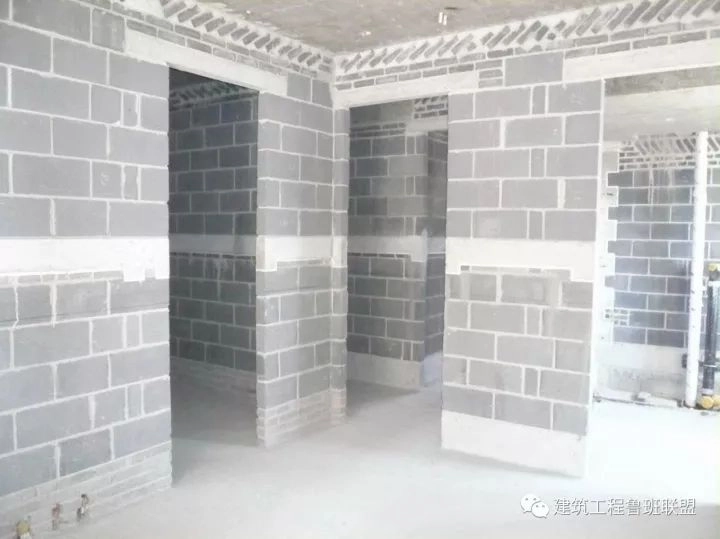

· 排砖及砌体要求

1)填充墙砌筑时应预选、预排砌块,并清除砌块表面污物,剔除外观质量不合格砌块。墙体砌筑时应挂线,砌体的平整度、垂直度要随时用靠尺校正。

· 组砌要求

2)填充墙砌筑应错缝搭砌,加气砼砌块搭砌长度一般为不得小于砌块长的1/3。竖向通缝不应大于2皮砌块。

· 灰缝要求

3)填充墙砌体的水平灰缝应平直,按净面积计算的砂浆饱满度不应小于80%。竖向灰缝应采用加浆方法,使砌砂浆饱满,严禁用水冲浆灌缝,不得出现假缝、瞎缝、透明缝。竖缝的饱满度不应低于80%。在砌筑砂浆终凝前后时间内,应将灰缝刮平。

· 拉结筋要求

4)填充墙砌体与结构的连接,每500间距设置ф6后植的拉结筋,伸出结构墙柱边700。拉结筋根数设置根据墙厚,每120mm宽时设置一根,120~240时设置2根,<120时设置一根,>240时设置3根。

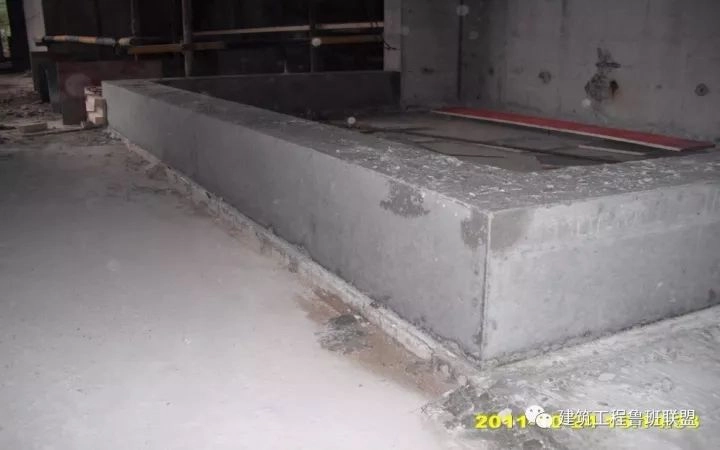

7、腰梁(窗台梁)

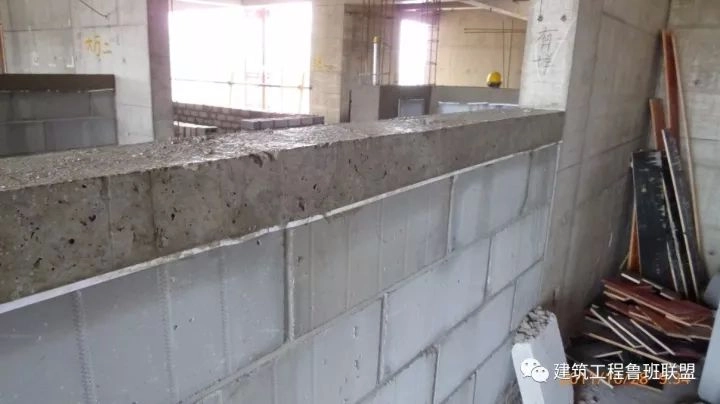

· 控制要点

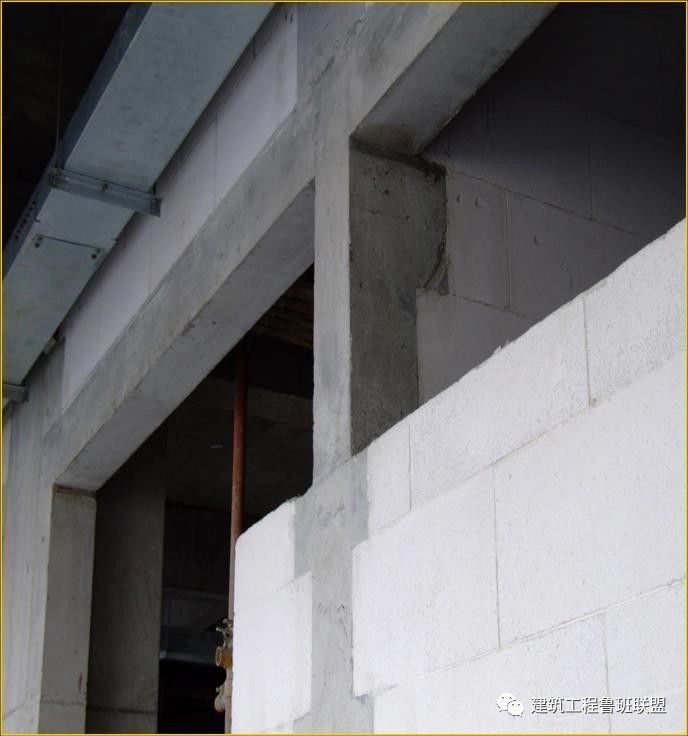

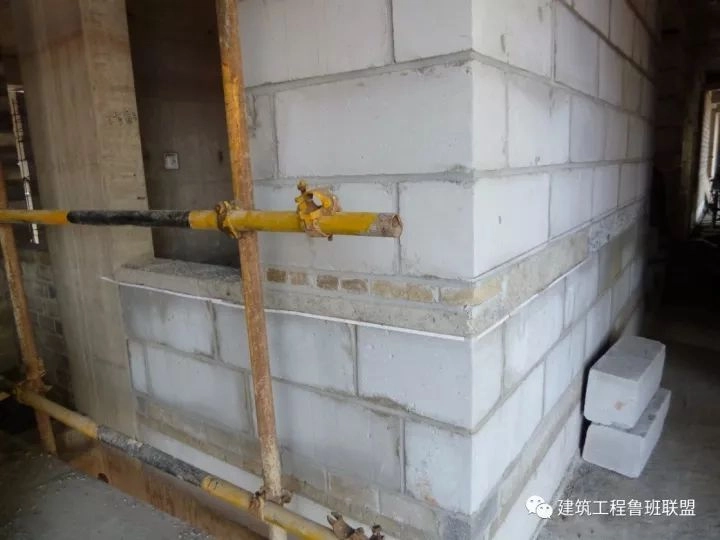

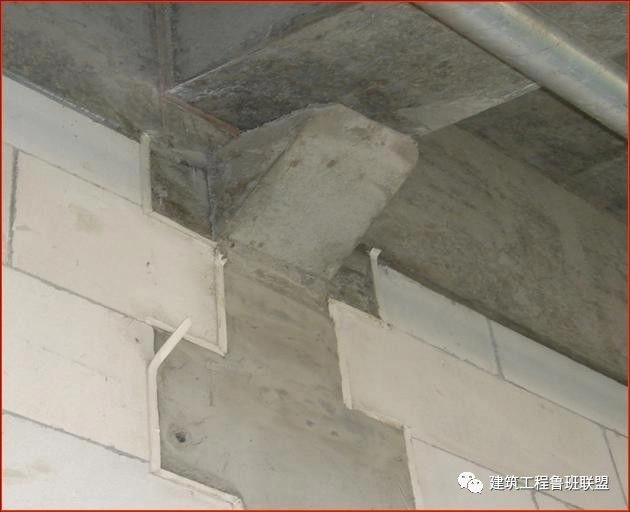

1)每层墙高的中部应增设高度为120mm,与墙体同宽的混凝土腰梁。

2)砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不宜小于120mm,纵筋不少于4ф10,箍筋6ф@200;其它层在窗台标高处,应设置通长现浇钢筋混凝土板带,板带的厚度不小于60mm,混凝土强度等级不应小于C20,纵向配筋不宜少于3ф8。

· 窗台梁要求

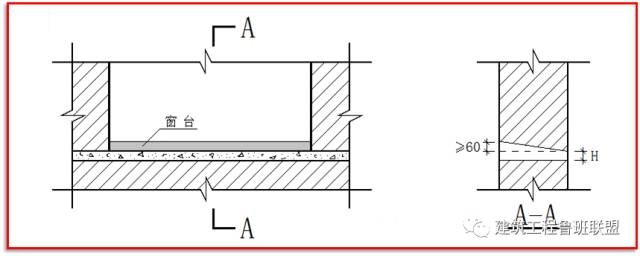

窗台顶面应浇成内高外低,高差在60mm以上的斜面。

8、塞缝

· 砂浆(细石混凝土)

填充墙砌至接近梁底、板底时,预留30~50mm的空隙,待填充墙砌筑完并至少间隔15天后,再用C20细石砼或高强度水泥砂浆进行塞缝。

· 砖

填充墙砌至接近梁底、板底时,以45°~60 °角顶紧;补砌时,对双侧竖缝用高强度等级的水泥砂浆嵌填密实。

如有侵权,请联系删除 建筑一生 » 二次结构施工流程解读
评论 (0)

本站公众号

contact

建工计算器

contact
