建筑工程尤其是住宅工程中,机电安装需要与装饰装修协调配合,提前做好基础工作,考虑到后期装修施工要求,以避免返工返修。以下是基于某项目示例,总结一下机电配合装修的一些基础数据,供大家参考!
机电配合装修基础数据

水管间距:① 入户冷水管间距应大于20mm;② 冷热水管间距应大于200mm;③ 管线交叉时热水管在上,冷水管在下

机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!

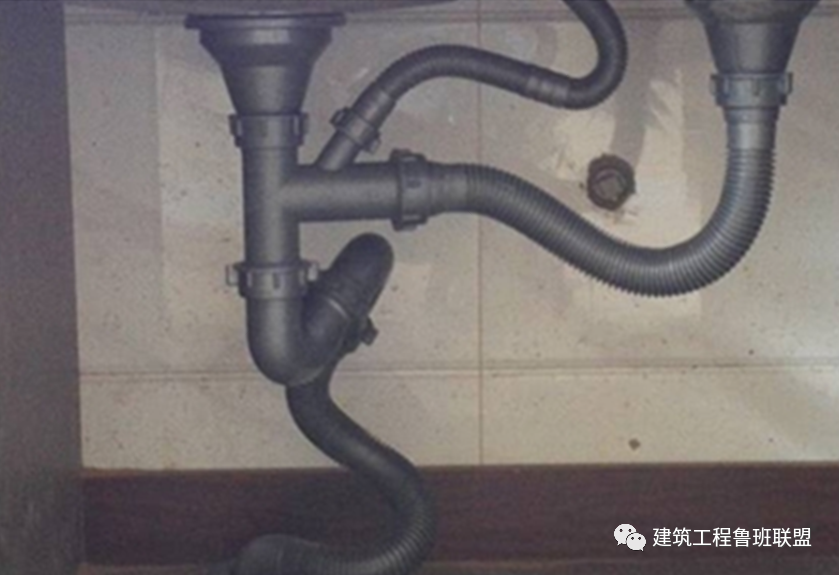

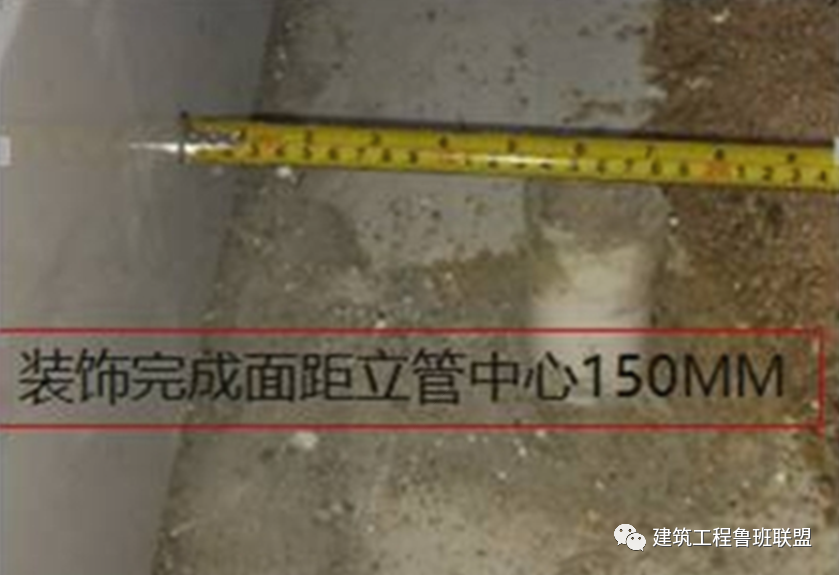

根据装修图确定洗脸盆、洗涤盆安装中心线,排水管中心距墙完成面距离为150mm,允许偏差5mm(设计另有要求除外)

机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!

根据装修图纸、型号确定坐便器安装中心线,管中心距墙完成面距离为305mm,允许偏差为0~20mm(设计另有要求除外)

机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!

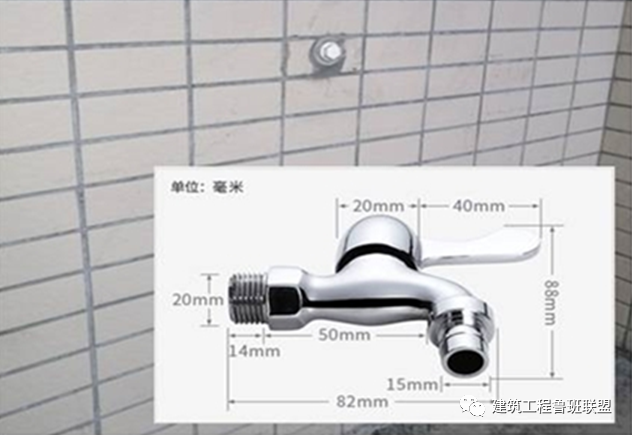

根据装修图、确定水笼头安装定位;管头凹进墙面,距装修完成面0~2mm;瓷砖开孔应采用专用开孔器,孔径宜为35~40mm

机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!

根据装修图、确定角阀管头安装定位;管头凹进墙面,距装修完成面5~7mm;瓷砖开孔应采用专用开孔器,孔径宜为35~40mm

机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!

根据装修图、确定混水阀安装定位;管头凹进墙面,距装修完成面4~7mm;水管左热右冷,间距150mm,混水阀水平偏差不超过3mm,距地完成面1050mm

机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!

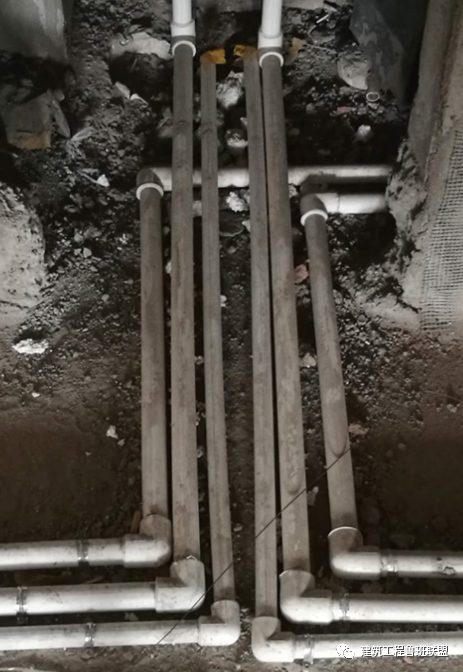

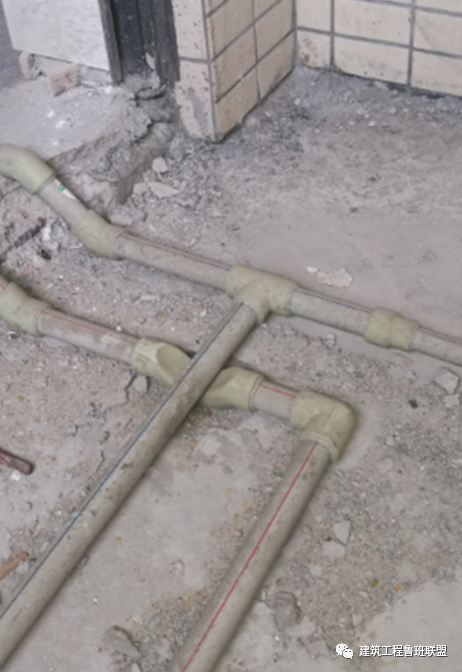

管槽宽度比管外径大10mm,槽深为D+15mm管放入槽后,每隔0.5m进行固定;槽内配管2根以下时:先用水浇湿管槽,再用高一标号的水泥砂浆修补(砂浆强度等级不低于M10);槽内配管3根以上时:先用细混凝土填满管槽,然后挂好钢丝网(钢丝网宽度要超过管槽两边不小10cm);并排管的间距应大于15mm

机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!

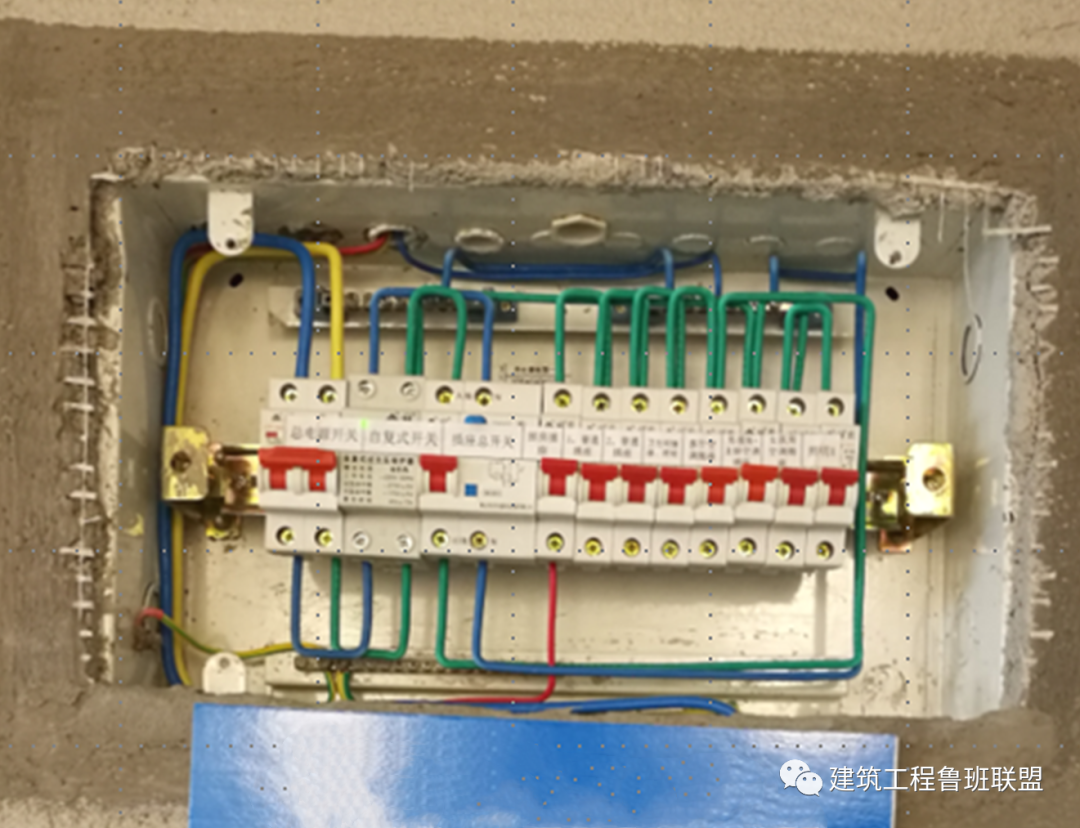

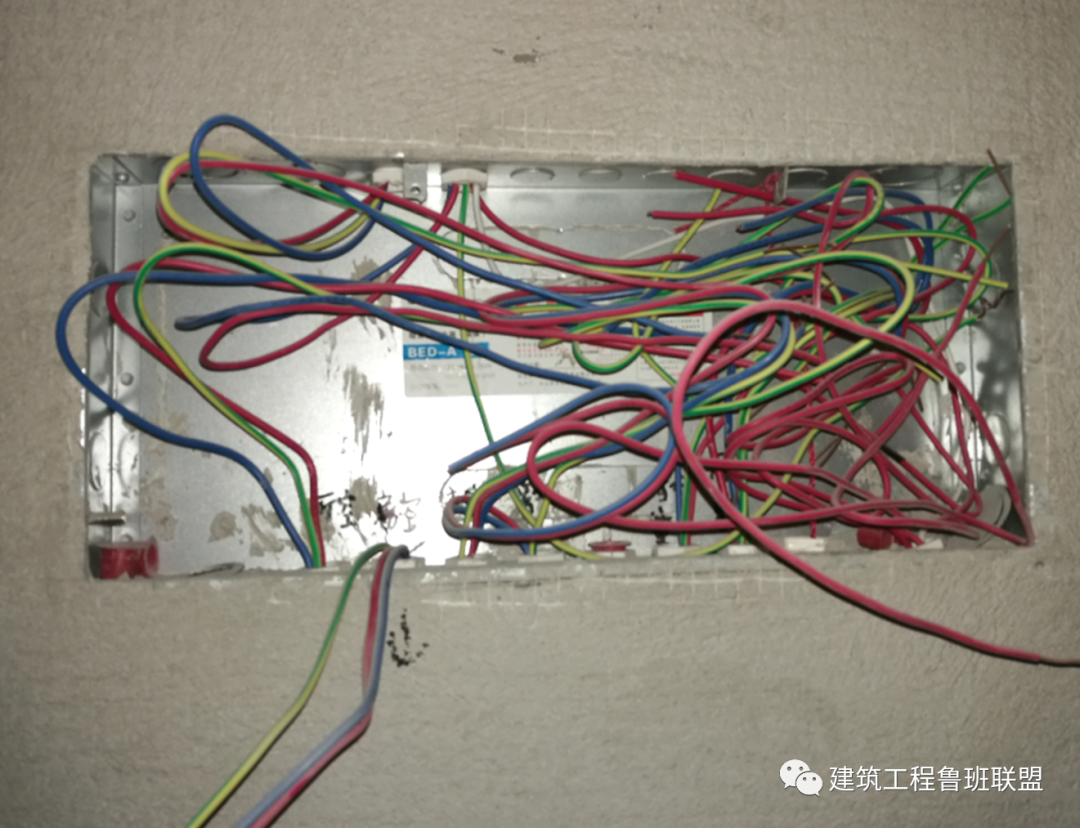

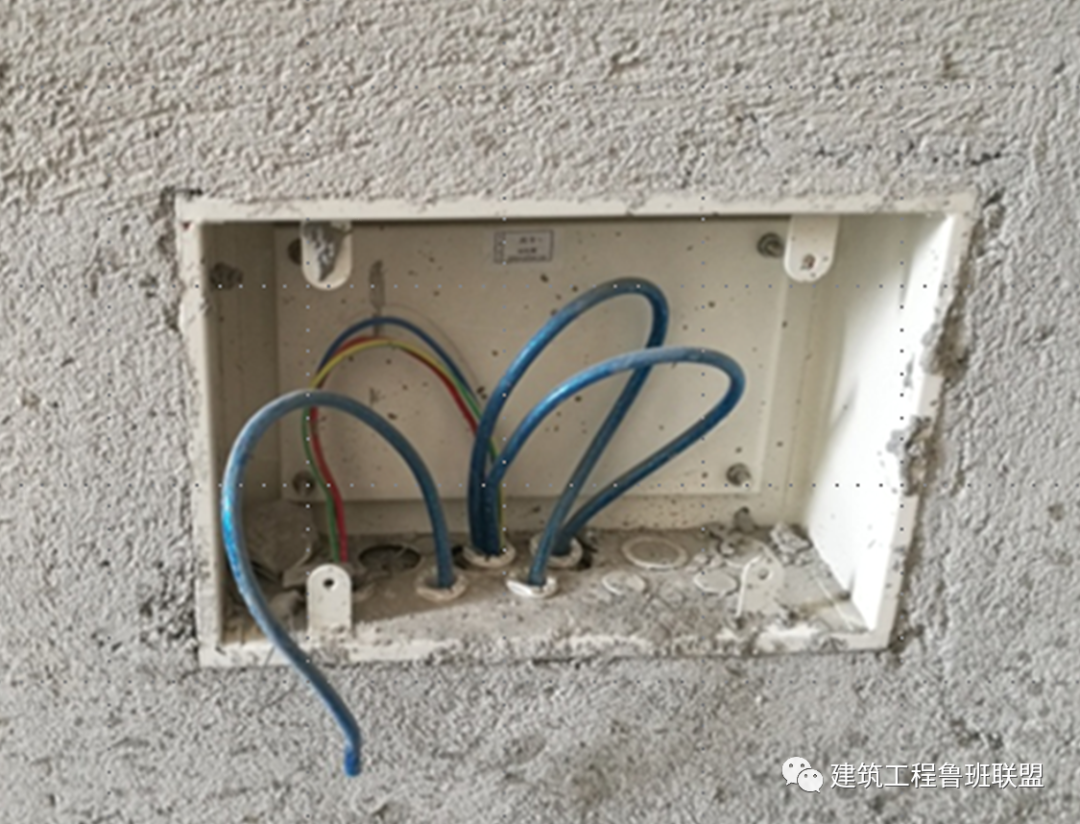

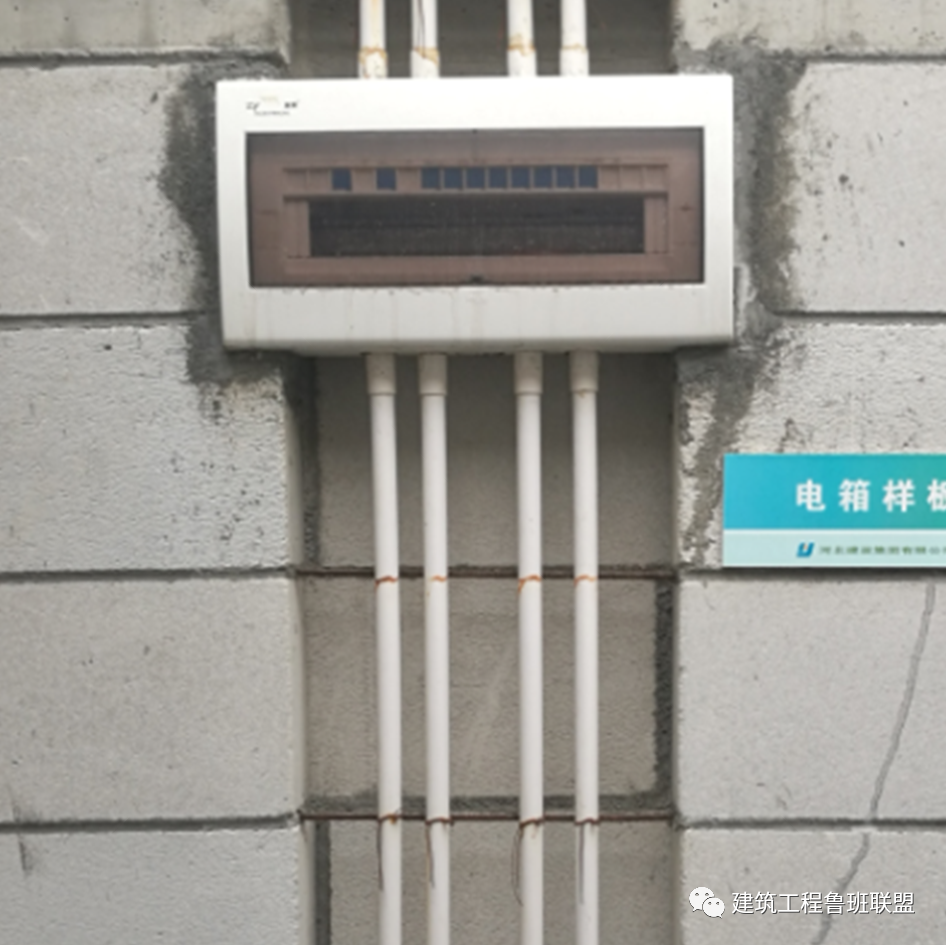

户内配电箱定位及距地面高度按装修图纸要求,未标明的底边距地高度为1800mm;配电箱内配线整齐,回路正确,标识清晰;面板平直,左右高差不超过2mm,箱门开关灵活;线管与箱体连接应采用专用接头(杯梳)连接

机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!

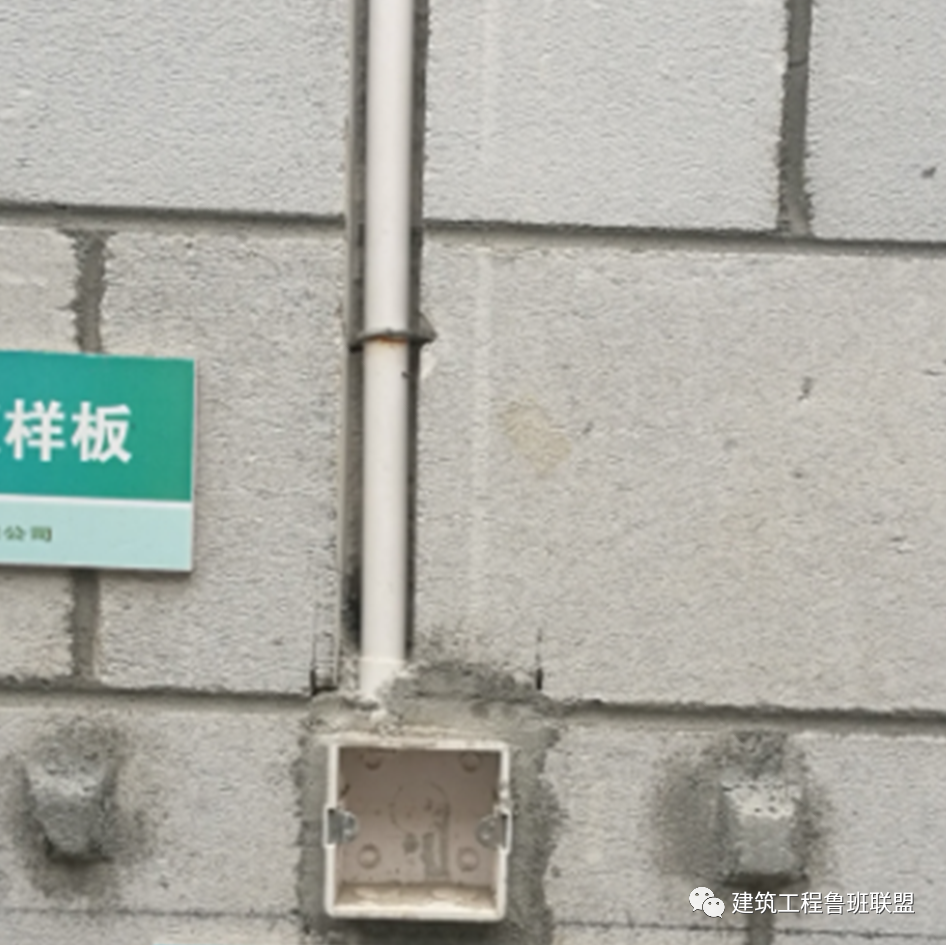

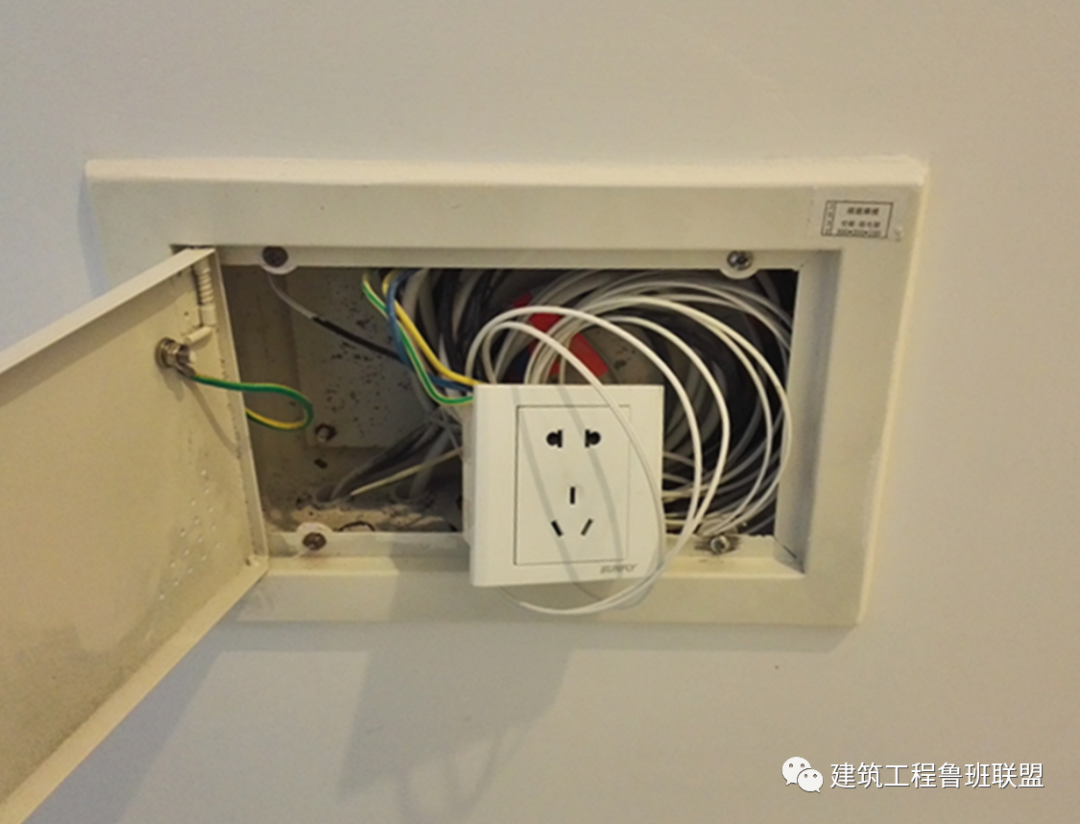

弱电箱定位及距地面高度按装修图纸要求,未标明高度的弱电箱底边离地高度为300mm;弱电箱应配置电源,电源线采用BV-3×2.5;箱体面板平直,左右高差不超过2mm,线管与箱体连接应采用专用接头(杯梳)连接

机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!

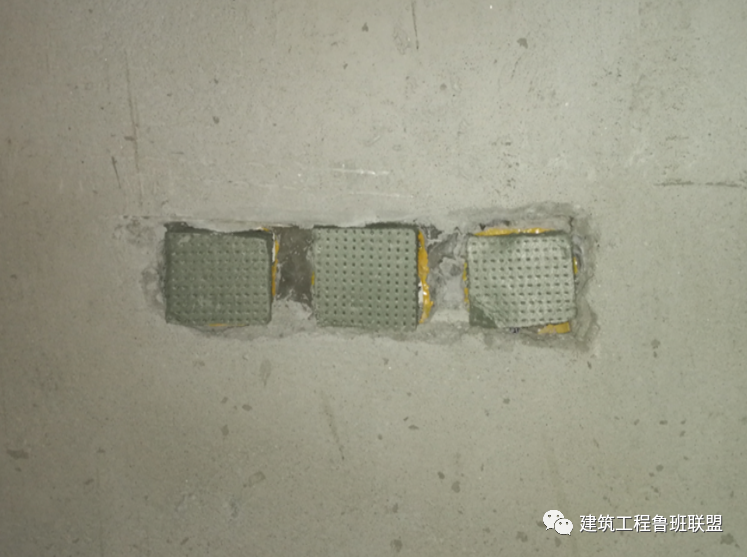

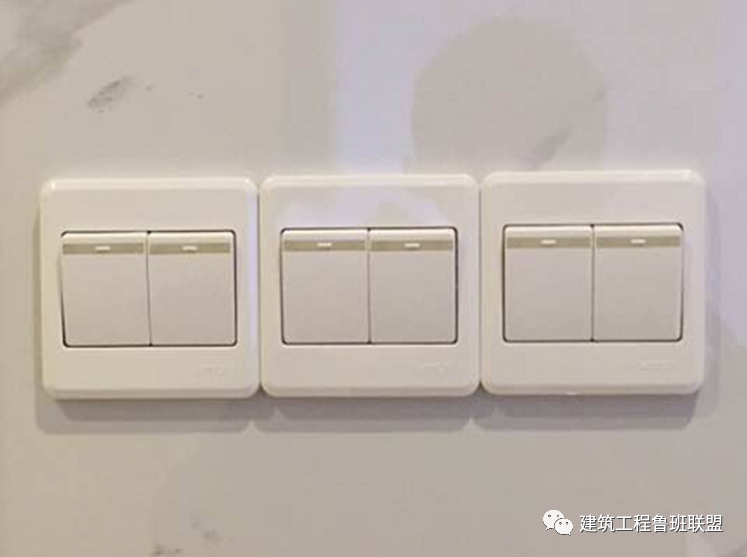

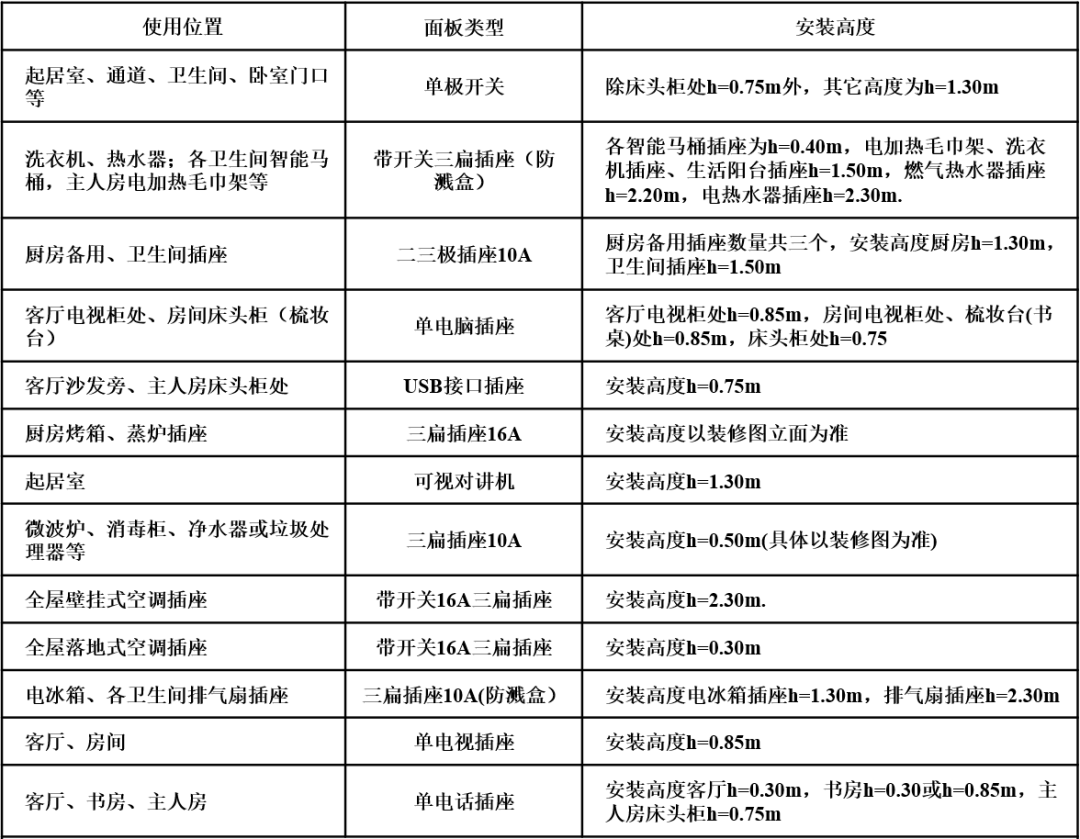

并排安装的面板应平直,高差不超过0.5mm,同一房间内的面板高差不能超过5mm;插座接线为左零右火,地线和零线不能串接

机电如何配合装修?这些数据按要求施工!
机电如何配合装修?这些数据按要求施工!

某项目设计院精装修交楼标准文件:

机电如何配合装修?这些数据按要求施工!

来源:建筑工程鲁班联盟

如有侵权,请联系删除
