安全防护基础知识
“三宝”“四口”安全防护
“三宝”是建筑工人安全防护的三件宝,即安全帽、安全带、安全网;“四口”防护即在建工程的预留洞口、电梯井口、通道口、楼梯口的安全防护设施;
1、所有人员进入施工现场要正确佩戴安全防护用品。建筑工程外侧挂密目式安全网进行封闭;
2、电梯井口、楼梯口要设置防护栏杆,通道口要搭设防护棚,预留洞口根据具体情况采取设防护栏杆,加盖件。
“五临边”防护
“五临边”防护即在建工程的楼面临边、屋面临边、阳台临边、升降口临边、基坑临边的安全防护设施;
1、临边高处作业防护栏杆应该自上而下用安全立网封闭;
2、临边防护必须设置1米以上的双层围栏或搭设安全网;
3、基坑、沟、槽开挖临边设置高度不小于1.2米防护围栏。
脚手架安全
1、搭设脚手架作业人员必须经过专业培训并取得上岗证书;
2、严禁使用木、竹手架与铁质脚手架混搭,整体高度超过3米时,禁止使用单排脚手架;
3、脚手架基础必须平整坚实,有排水措施,架体必须支搭在底座(托)或通长脚手板上;
4、脚手架施工操作面必须满铺脚手板,离墙面不得大于20厘米,不得有空隙和探头板,飞跳板;操作面外侧应设一道护身栏杆和一道10厘米的挡脚板;
5、架体必须用密目式安全网沿外架内侧进行封闭,安全网之间要连接牢固,封闭严密,并于架体固定。
落地式脚手架施工安全要求
落地式脚手架是建筑外侧沿地面搭设的脚手架,在施工中最常见的是钢管脚手架,搭设时注意以下事项:
1、脚手架搭设要有施工方案;
2、脚手架基础要设置排水沟;
3、脚手架的立杆要垂直放在金属底座或垫木上;
4、手脚架必须设置纵向或横向 扫地杆。且距离底座不大于20厘米;超过7米的脚手架,每高4米,水平每隔7米,架体必须与建筑物连接牢固,高度超过20米得脚手架不得使用柔性材料进行连接;
5、施工脚手架外侧,斜道和平台要设1.2米得防护栏杆,钉10厘米高的挡脚板;
6、施工区域禁止闲人入内。
吊篮脚手架施工安全要求
1、吊篮脚手架是通过设置支撑点将吊臂、吊篮等悬吊起来,并可升降,供建筑装潢专用。吊篮使用前应进行安全检测。检查钢丝绳、和制动装置;
2、作业人员系好安全带,安全带不能固定在吊篮上,必须挂在单独设置的安全绳上;
3、升降时不能两人同时工作;
4、人员要在地面进出吊篮,禁止在空中跨越吊篮;
5、禁止在吊篮上使用梯子、凳子等进行作业;
6、禁止在吊篮上部进行高空抛物。
临时用电安全知识
外电防护工
外电防护工现场往往会存在架空线路、电缆线路等不属于施工现场的外界线路。为防止外电线路对施工现场作业人员可能造成的触电伤害,施工现场需要注意以下注意事项:
1、不得在高、低压线路下方施工、搭设临时设施或堆放物件、架具、材料及其他杂物;
2、达不到安全距离要求,必须采取防护措施,增设屏障、遮栏、围栏或保护网,并悬挂醒目的警告标志牌;

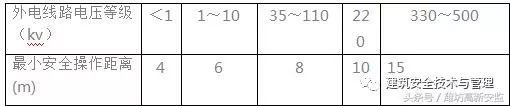

3、 在建工程(含脚手架)的周边与外电架空线路的边线之间的最小安全操作距离:
3、 在建工程(含脚手架)的周边与外电架空线路的边线之间的最小安全操作距离:
注:上、下脚手架的斜道不宜设在有外电线路的一侧;
4、施工现场的机动车道与架空线路交叉时的最小垂直距离:
5、起重机与架空线路边线的最小安全距离电压等级(kv):
6、在架设防护设施时,应有电气技术人员或专职安全员监护;
7、无法防护时必须采取停电,迁移线路或更改工程位置,否则不准施工。
配电系统安全要求
1、施工现场临时用电工程专用电源中性点直接接地的220/380V低压电力系统,必须采用TN—S接零保护系统,电气设备的金属外壳必须与保护零线连接;
2、三级配电,二级保护总配电箱下设分配电箱,分配电箱下设开关箱,开关箱以下是用电设备,形成三级配电。二级保护主要指采用漏电保护措施。在总配电箱中加装一级漏电保护器,再在末级开关箱内加防漏电保护器,总体形成二级保护;
3、现场配电做到“一机、一闸、一漏、一保”;
4、净空高度低于2m或沿地面明设的电缆线要做套管保护。
照明用电安全要求
1、照明设置要求:在坑洞、井内作业、夜间施工及然光较差的作业场所,需要设置照明;夜间影响人行和车辆通行的再建工程,要在其导流区域设置醒目的照明。超过30m的在建工程与机械(如塔吊),在其顶部应设置醒目的照明,以防与空中飞行物撞击;
2、正确的照明供电一般场所照明电压为220V,人防工程、地铁暗挖工程、高温、有电灰尘场所电压小于36V。潮湿场所电压小于24V.特别潮湿场所电压12V;
3、正确的安装照明设置室外220V灯具与地面距离大于3m,室内220V灯具与地面距离大于2.5m。灯具必须经开关控制,不能直接连接电源.任何灯具必须设置过载短路保护。
起重机械
吊车
1、使用前检查各部位技术状况是否完好,重点检查操作装置、液压装置和钢丝绳;
2、作业时注意检查周边环境,高压线附近禁止吊装作业;
3、禁止超重吊装,超大物件先将重物吊离地面10cm左右,检查稳定性和制动器是否安全有效,确认后再进行吊装;
4、汽车吊不准吊物行驶;
5、两台吊车配合作业时,要有专人统一指挥,吊物荷载要平均分配,每车分担的荷载不能超过最大起重量的80%;
6、施工中停止吊装,必将吊物放在地上,方可停止作业。
塔式起重机
1、使用前检查塔式起重机安全附件、钢丝绳、滑轮组、旋转系统,确认安全后方可投入使用;
2、应尽量避免在高压输电线下作业,必须在高压线下作业时应有专人监管,同时做好外电防护;
3、提吊重物前要先试吊,满足吊装要求后,方可进行作业;
4、起吊重物严禁自由下落,应用手刹或脚刹控制缓慢下降;
5、两台塔吊同时作业时,两机之间与吊物之间距离不得小于5m;
6、吊装作业过程中要严格遵守塔吊安全操作规程,起重臂下方不得有人停留、禁止起重机吊运人员、遇6级以上大风或大雾、大雨天气禁止吊装;
7、工作完成后应及时做好保养、检修工作。
桥式起重机
1、作业前应认真检查机械设备、电气部分和防护保险装置是否完好、可靠,吊装前先进行试吊,在确认一切正常后,方可投入使用;
2、作业时应听从信号指挥,作业中断时不得将起重物悬在空中停留;
3、禁止吊物在人头上超过或停留;
4、吊钩不荷载运行时应上升1人以上高度;
5、吊挂时,吊挂绳之间的夹角不应小于120°,避免挂绳受力过大;
6、不准在起重运行时进行检查和维修,保养时应有专人监护,配合维修;
7、完成作业后应锁死夹轨器,预6级以上大风和恶劣天气不可强行作业。
电动葫芦
1、在使用前确认制动器、限位器状况是否可靠,上、下限位的停止块调整后再起吊物体,禁止起吊超过额定负载量的物件;
2、在维修检修前应切断电源,须在空载状态下进行维修、检查;
3、禁止吊物在人头上超过或停留;
4、吊装过程中,禁止被吊物体斜吊或歪吊;
5、无下降限位的电动葫芦,当吊钩处于最低位置时,卷扬机上的钢丝绳必须保证有2围;
6、翻转吊运时,操作者必须站在翻转方向的反侧,确认翻转方向无其他作业人员后再起吊。
明挖施工
深基坑
1、基坑开挖作业前要编制专项施工方案;
2、挖掘土方时,自上而下开挖,确定合理的边坡比,禁止掏洞和悬挖;
3、多人挖土时保证人与人,人与机械的安全距离;
4、注意坑底排水;
5、基坑边缘禁止堆放土方。
临时支撑安装与拆除
1、检查作业环境、吊索具、人员防护用品;
2、有专人指挥,信号明确,遵守“十不吊”原则;
3、保证吊车与基坑边距离在3m以上。
桩基施工
钻孔桩
1、钻机就位处地基应夯实平整,保证其稳定性,防止倾覆;
2、吊装过程中应有人员现场指挥,严禁无关人员进入吊装作业范围,并对钢丝绳进行检查;
3、泥浆沉淀池、钻孔周边要设置安全防护措施及警示标志;
4、现场吊车安装钢筋笼入孔时,专人指挥,保证有序施工;
5、吊车距离高压线,线路电压小于1KV时,垂直方向和水平方向的距离至少在1.5米以上。
暗挖施工
洞内照明
暗挖施工作业时洞内照明采取36V安全电压,特别潮湿作业环境采用12V安全电压。
土方开挖
暗挖施工作业要严格遵守“十八字”方针。做到:管超前、严注浆、短进尺、强支护、早封闭、勤量测。
钢格栅支护与喷射混凝土
钢格栅螺栓连接要牢固。格栅间距保证50cm。喷混时不能对人喷射,厚度满足设计要求,保证洞内空气质量,避免职业病健康危害。
超前地质预报
施工时对不良地质进行超前探测,并超前注浆加固。
防水施工
1、作业高度超过2m时,搭设工作平台;
2、工作层平台基础与架体搭接牢固、做好顶部安全防护;
3、卷材搭接时注意消防安全,配备消防器材。
明挖施工
钢筋施工
钢筋机具安全操作规程
对焊机操作时应带防护镜和绝缘手套,工人站在绝缘板上,周围禁止堆放易燃品。切断机断料时,手与刀口距离不得少于15厘米。冷拉钢筋时,冷拉机端头设置防护挡板,冷拉区域设置安全警示,2m之内不得有人员停留。
钢筋施工
钢筋机具安全操作规程
加工作业完成后,拉闸断电,维修保养时切断电源,设警示标志,有专人看护。当钢筋送入调直机后,手与轮保持一定间距,作业中禁止打开防护罩调节间距。
钢筋施工
钢筋绑扎安全注意事项高处作业绑扎钢筋时,应搭设平台,有可靠的立足点,并在临边设置防护栏及防护网。焊接作业时要穿绝缘鞋、带绝缘手套、焊目镜,同时保证用电安全。不得站在钢筋骨架上或上下攀登骨架,禁止撬版悬空绑扎。
模板、混凝土施工模板施工
堆放时设置专区,整齐摆放,使用模板架时角度不宜超过45°,分层堆放时高度不可超过2m。使用的钉子、锤子等工具应放在工具包内,不准随处乱扔。安装与拆除模板时要有专人监护,禁止无关人员进入现场。
模板、混凝土施工模板施工
安装与拆除模板时不能采用猛翘、硬拉,大面积撬落和拉到的方法,防止伤人和损坏物料。
混凝土施工
1、发现模板变形及时纠正加固;
2、施工人员正确佩戴绝缘鞋、绝缘手套;
3、振捣器、照明灯按规定接线,设漏电保护装置;
4、由专人负责混凝土泵车与罐车的协调指挥工作;
5、机械设备与基坑边缘安全距离不小于3m。
人工挖孔桩施工
1、作业人员必须戴安全帽、穿绝缘胶鞋;注重洞内排风,保证空气流动性;
2、严禁酒后作业;不准在孔内吸烟;不准在孔内使用明火;
3、定期检查提升设备,防止设备老化,出现故障;
4、经常检查钢丝绳保证吊装安全;
5、每工作4小时应出孔轮换,有水作业不超过2小时进行轮换。
桥梁工程安全知识
承台开挖
1、基坑按要求放坡并设施良好的排水系统;
2、基坑边缘1.5米距离内不得堆载任何物体;
3、用脚手架管设置防护栏杆、悬挂安全警示标志;
4、夜间设有照明警示。
墩柱脚手架及平台搭设
1、作业超过2m必须搭设脚手架或平台;
2、作业层必须满铺脚手板或绑扎牢固;
3、上下作业面不能同时施工。
墩柱模板按拆施工
1、模板安装完毕后对其稳定性进行检查,拉紧对拉螺栓;
2、对高大模板安装设置斜拉线,斜拉线与地基连接铆钉;
3、拆除与安装严格遵守“十不;吊”原则,有专人指挥,六级以上大风停止作业。
支架搭设
1、支架应严格按照设计搭设,设置足够的斜撑、剪力撑、缆风绳和落架设施,应有施工平台、栏杆、梯子、安全网等防护设施;
2、支架安装完成后,采用不小于1.1倍施工总荷载的荷载进行预压,预压应分级加载,分级卸载,以消除支架的非弹性变形,并检验支架的稳定性,采用砂袋预压应注意防雨。
架梁
1、吊装架设箱梁过程中,要有专人统一指挥,两车的升降速度要保持相等。吊物荷载要平均分配,每车分担的荷载不能超过最大起重量的80%;
2、架桥机架梁及过孔施工过程中,桥面下必须有安全防范措施,派专人看护及设置警示标志等,严禁行人和车辆从桥下经过。
预应力张拉
1、预应力张拉安装锚具时,不得人为带有杂物,以免妨碍锚具的正常工作;
2、油表安装要满扣,高压油管各接头要紧密,保证油路畅通;
3、电路系统检修不准带电操作,油路系统检修不准带压操作;
4、张拉过程中,非油泵司机禁止操作油泵。工作完毕应打开油阀,切断电源;
5、在张拉过程中,千斤顶正后方不准站人,油管不得踩踏攀附,同时做好两端防护。
桥面系施工
1、桥面系施工前,现场的安全标志、防护设施、吊篮、工具、电气设备,在施工前加以检查,确认防护设施完好后,方可投入使用;
2、作业人员要正确佩戴好个人防护用品,禁止在空中跨越吊篮;
3、夜间施工时必须有足够的照明,桥梁施工下方有专人协调施工机械,疏导交通,施工区域禁止闲杂人员入内
