册说明
一、第四册《隧道工程》(以下简称本册定额),由岩石隧道(一~三章)和软土隧道(四~七章)组成,岩石隧道包括隧道开挖与出渣、隧道衬砌、临时工程,软土隧道包括盾构掘进、垂直顶升、隧道沉井、混凝土结构,共七章。
二、本册定额岩石隧道定额项目适用于城镇范围内新建、扩建和改建的各种车行隧道、人行隧道、给排水隧道及电缆(公用事业)隧道中的岩石隧道工程;软土隧道定额项目适用于城镇范围内新建、扩建的各种车行隧道、人行隧道、越江隧道、给排水隧道及电缆(公用事业)隧道中的软土隧道工程。
三、本册定额的编制依据
1.《市政工程工程量计算规范》GB 50857⁃2013;
2.《市政工程消耗量定额》ZYA1-31-2015;
3.《建设工程劳动定额⁃市政工程》LD/ T 99.12⁃2008;
4.《爆破工程消耗量定额》GYD⁃102⁃2008;
5.《城市轨道交通工程预算定额》GCG103⁃2008;
6.相关省、市行业现行的市政工程、城市轨道交通工程预算定额及基础资料。
四、矿山法隧道定额的围岩级别按《公路隧道设计规范》JTG3370.1-2018 进行分级,包括围岩Ⅰ级、围岩Ⅱ级、围岩Ⅲ级、围岩Ⅳ级、围岩Ⅴ级、围岩Ⅵ级。盾构法隧道定额适用于全地层掘进。
五、本册定额中混凝土按运输至施工现场的预拌混凝土编制。盾构法隧道混凝土定额中已包括混凝土输送的工作内容,矿山法隧道混凝土定额中未包括,套用第三册《桥涵工程》相应定额。
六、本册定额临时工程中的风、水、电定额项目只适用于矿山法隧道工程。盾构法隧道风、水、电的消耗量已包含在相应定额项目中。
七、本册定额未编制的洞内项目,执行市政工程其他册或其他专业工程消耗量定额相应项目时,相应人
工、机械乘以系数1.2。
八、本册说明未尽事宜,详见各章节说明。
第一章 隧道开挖与出渣(040401)
说明
一、本章定额包括钻爆开挖、非爆开挖、出渣等项目。
二、平洞开挖定额适用于开挖坡度在5°以内的洞;斜井开挖定额适用于开挖坡度在90°以内的井;竖井开挖定额适用于开挖垂直度为90°的井。
三、平洞开挖与出渣不分洞长均执行本定额。斜井开挖与出渣适用于长度在100m 内的斜井;竖井开挖与出渣适用于长度在50m 内的竖井。
四、平洞开挖定额的洞长按单头掘进考虑,单头掘进长度超过1000m 时,增加的人工和机械消耗量另按相应项目执行。
五、平洞各断面爆破开挖的施工方法,斜井的上行和下行开挖,竖井的正井和反井开挖,均已综合考虑。
六、洞内地沟爆破开挖定额,只适用于独立开挖的地沟,不适用于非独立开挖的地沟。
七、本章钻爆开挖定额已包含爆破材料的现场运输用工消耗。因相关部门规定,按规定要求配送而发生的配送费用,发生时另行计算。
八、悬臂掘进机开挖定额作为参考项目,适用于采用EBZ318H 岩巷掘进机开挖的岩石隧道。定额不包括变压器的相关费用,发生时另行计算。单头开挖长度超过100m 时,掘进机电缆移动所发生的人工和机械费用另行计算。
九、出渣定额已综合岩石类别。
十、平洞出渣的“人力、机械装渣,轻轨斗车运输”定额,已综合考虑坡度在2.5%以内重车上坡的工效降低因素。
十一、平洞、斜井和竖井出渣,出洞后改变出渣运输方式的,执行第一册《土石方工程》相应项目。
十二、平洞弃渣通过斜井或竖井出渣时,应分别执行平洞出渣及平洞弃渣经斜井或竖井出渣相应项目。
十三、竖井出渣定额已包含卷扬机和吊斗消耗量,不含吊架消耗量,吊架费用按批准的施工组织设计另行计算。
十四、斜井出渣定额已综合考虑出渣方向.无论实际向上或向下出渣均按本定额执行。从斜井底通过平洞出渣的,其平洞段的运输应执行相应的平洞运输定额项目。
十五、斜井和竖井出渣定额,均包括出洞口后50m 的运输。若出洞口后运距超过50m,运输方式未发生变化的,超过部分执行平洞出渣超运距相应定额项目;运输方式发生变化的,按变化后的运输方式执行相应定额项目。
十六、本章定额按无地下水编制(不含施工湿式作业积水),如果施工出现地下水时,积水的排水费用和施工的防水措施费用另行计算。
十七、本章定额未包括隧道施工过程中发生的地震、瓦斯、涌水、流砂、坍塌和溶洞造成的停窝工及处理措施相应费用,发生时另行计算。
十八、隧道洞口以外工程项目和明槽开挖项目,执行市政工程其他册相应定额项目。
工程量计算规则
一、隧道的平洞、斜井和竖井开挖与出渣工程量,按设计图示断面尺寸加允许超挖量以体积计算。设计有开挖预留变形量的,预留变形量和允许超挖量不得重复计算。设计预留变形量大于允许超挖量的,允许超挖量按预留变形量确定;设计预留变形量小于或等于允许超挖量的,允许超挖量按规定确定。
二、隧道内地沟开挖和出渣工程量,按设计地沟断面尺寸以体积计算。
三、平洞出渣的运距,按装渣重心至卸渣重心的距离计算。其中洞内段按洞内轴线长度计算,洞外段按洞外运输线路长度计算。
四、斜井出渣的运距,按装渣重心至斜井口摘钩点的斜距离计算。
五、竖井的提升运距,按装渣重心至井口吊斗摘钩点的垂直距离计算。
定额编码
一、平洞钻爆开挖
二、斜井钻爆开挖
三、竖井钻爆开挖
四、洞内地沟钻爆开挖
五、平洞非爆开挖
六、斜井非爆开挖
七、竖井非爆开挖
八、洞内地沟非爆开挖
九、平洞出渣
十、开挖斜井、竖井出渣
第二章 隧道衬砌(040402)
说明
一、本章定额包括混凝土及钢筋混凝土衬砌拱部、混凝土及钢筋混凝土衬砌边墙、混凝土模板台车衬砌及制安、仰拱、底板混凝土衬砌、竖井混凝土及钢筋混凝土衬砌等项目。
二、衬砌混凝土浇筑采用泵送方式的,执行第三册《桥梁工程》相关项目。
三、洞内现浇混凝土及锅筋混凝土边墙、拱部定额,喷射混凝土边墙、拱部定额,已综合考虑了施工操作平台和竖井采用的脚手架。
四、现浇混凝土及钢筋混凝土边墙、拱部衬砌,已综合考虑了先拱后墙、先墙后拱的施工方法。
五、设计边墙为弧形时,弧形段的现浇混凝土模板按边墙模板执行边墙定额时,人工和机械乘以系数1.2;弧形段的砌筑执行边墙定额时,每10m? 体积人工增加1.3 工日。
六、喷射混凝土定额按湿喷工艺编制。定额已考虑施工中的填平找齐、回弹以及施工损耗内容。喷射钢纤维混凝土定额中钢纤维掺量按照混凝上质量的3%考虑,设计与定额取定不同的,掺料类型、掺入量相应换算,其余不变。
七、本章未编制钢筋制作和安装相应定额,应执行第九册《钢筋工程》相应定额项目,其中人工和机械乘以系数1.2。
八、砂浆锚杆及药卷锚杆定额中未包括垫板的制作安装,应另按相应加工铁件项目执行。
九、临时钢支撑执行钢支撑相应定额项目。若临时钢支撑不具有再次使用价值时,应扣除钢支撑残值后一次摊销处理。
十、钢支撑定额中未包含连接钢筋数量,连接钢筋执行第九册《钢筋工程》相应定额项目。
十一、砂浆锚杆及药卷锚杆定额按照ϕ22 编制,设计与定额取定不同时,人工、机械消耗量按下表系数调整。
十二、防水板定额按复合式防水板考虑,如设计采用的防水板材料不同的,按设计要求进行换算。
十三、止水胶定额按照单条2cm2 的规格考虑,每米用量为0.3kg。设计的材料品种及数量与定额取定不同的,按设计要求进行换算。
十四、执行排水管定额时,如设计材质、管径与定额取定不同的,按设计要求进行换算。
十五、片石混凝土定额按混凝土80%、片石20%的比例编制,设计片石掺量不同的换算材料用量。
十六、防水工程定额已综合考虑了搭接及阴阳角加强层的内容。
十七、洞门砌筑及明洞修筑已综合考虑脚手架的搭、拆及砌筑平台费用,实际使用时不得重复计算。
十八、洞门挖基、仰坡及天沟开挖、明洞明挖土石方等,执行市政工程其他册相应定额项目。
十九、明洞非焦油聚氨酯防水涂料定额适用于平面防水,立面涂刷聚氨酯涂料的,执行本定额人、材、机消耗量乘以系数1.25。
二十、隧道边墙、拱部区分:边墙为直墙时以起拱线为分界线,以下为边墙,以上为拱部;隧道断面为单心圆或多心圆时,以拱部120°为分界线,以下为边墙,以上为拱部。
二十一、防水卷材搭接长度已包含在消耗量定额子目中,不得重复计算。
工程量计算规则
一、现浇混凝土衬砌工程量按照设计图示尺寸以衬砌体积加允许超挖量的体积计算,不扣除0.3m2 以内孔洞所占体积。
二、石料衬砌工程量按照设计图示尺寸以衬砌体积计算。
三、衬砌模板工程量按模板与混凝土接触面积以面积计算。
四、模板台车移动就位按每浇筑一循环混凝土移动一次计算。
五、喷射混凝土工程量按设计图示尺寸以喷射面积计算。
六、砂浆锚杆及药卷锚杆工程量按设计图示尺寸以锚杆理论质量计算;中空注浆锚杆、自进式锚杆按设计图示尺寸以锚杆长度计算。
七、钢支撑工程量按设计图示尺寸以钢支撑理论质量计算。
八、套拱混凝土工程量按设计图示尺寸以体积计算。套拱模板工程量按设计图示尺寸以模板与混凝土的接触面积计算。
九、孔口管、管棚、小导管工程量按设计图示尺寸以长度计算。
十、注浆、压浆工程量按设计图示尺寸以填充体积计算。
十一、复合式防水板、防水卷材、防水涂料工程量按设计图示尺寸以结构防水面积计算。
十二、细石混凝土保护层工程量按设计图示尺寸以体积计算。
十三、止水带(条)、止水胶工程量按图示尺寸以防水长度计算。
十四、各类排水管沟工程量按图示尺寸以长度计算。
十五、洞门砌筑、明洞修筑及回填工程量按设计图示尺寸以体积计算。
十六、明洞细石混凝土防水层工程量按设计图示尺寸以体积计算,其他防水工程量按设计图示尺寸以主体结构防水面积计算。
十七、接水槽(盒)、施工缝、变形缝工程量分不同材料,按设计图示尺寸以长度计算。
十八、洞门装饰工程量按设计图示尺寸以面积计算。
定额编码
一、混凝土及钢筋混凝土衬砌拱部
二、混凝土及钢筋混凝土衬砌边墙
三、混凝土模板台车衬砌及制安
四、仰拱、底板混凝土衬砌工
五、竖井混凝土及钢筋混凝土衬砌
六、斜井拱部混凝土及钢筋混凝土衬砌
七、斜井边墙混凝土及钢筋混凝土衬砌
八、块料衬砌及沟槽
九、喷射混凝土支护、锚杆
十、钢支撑
十一、管棚及小导管
十二、拱、墙背压浆
十三、防水板、止水带(条)、止水胶
十四、排水管沟
十五、明洞工程
十六、洞内、洞门装饰
十七、洞门工程
第三章 临时工程(040405)
说明
一、本章定额包括洞内通风机、洞内通风筒安拆年摊销,洞内风水管道安拆年摊销、洞内电路架设拆除年摊销、洞内外轻便轨道铺拆年摊销等项目。
二、本章定额适用于采用矿山法施工的隧道洞内通风、供水、供风、照明、动力管线以及轻便轨道线路的临时性工程。
三、本章定额按年摊销量编制,施工时间不足一年的按一年计算,超过一年的按“每增一季度”增加,超过时间不足一季度的按一季度计算。
四、本章定额临时风水钢管、照明线路、轻便轨道均按单线编制,如批准的施工组织设计(或方案)按双排布设的,工程量应按双排计算。
五、洞长在200m 以内的短隧道,一般不考虑洞内通风。如经批准的施工组织设计要求必须通风时,执行本章定额。

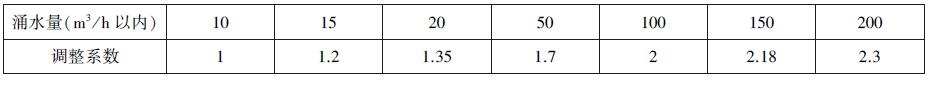

六、洞内反坡排水定额仅适用于反坡开挖排水情况,定额按隧道全长综合编制。当隧道长度超过1000m时,以隧道长度1000m 以内定额为基础,与隧道长度1000m 以上每增加1000m 定额叠加使用。定额排水量按10m3 / h 以内编制,超过定额考虑的排水量时,抽水机台班按下表系数调整:
工程量计算规则
一、临时工程的洞长按主洞加支洞的长度之和计算(均以洞口断面为起止点,不含明槽)。
二、洞内通风工程量按洞长长度计算。
三、粘胶布通风筒及铁风筒工程量按每一洞口施工长度减20m 以长度计算。
四、风、水钢管工程量按洞长长度加100m 计算。
五、照明线路工程量按洞长长度计算。
六、动力线路工程量按洞长长度加50m 计算。
七、轻便轨道以批准的施工组织设计(或方案)所布置的起、止点为准以长度计算,设置道岔的,每处道岔按相应轨道折合30m 并入轻便轨道工程量计算。
八、洞内反坡排水按照排水量体积计算。
定额编码
一、洞内通风机
二、洞内通风筒安、拆年摊销
三、洞内风、水管道安、拆年摊销
四、洞内电路架设、拆除年摊销
五、洞内外轻便轨道铺、拆年摊销
六、洞内反坡排水
第四章 盾构法掘进(040403)
说明
一、本章定额包括盾构吊装及吊拆、盾构掘进、衬砌壁后压浆、预制钢筋混凝土管片及口字件、钢管片等项目。
二、本章定额适用各类地质的盾构法隧道掘进。
三、盾构工程定额中的ϕ 是指盾构管片结构外径,具体按相应盾构管片外径计算;盾构掘进定额子目分为ϕ5000 以内、ϕ6500 以内、ϕ7000 以内、ϕ9000 以内、ϕ11500 以内、ϕ15500 以内等六类直径规格。盾构机选型应根据地质勘察资料、隧道覆土层厚度、地表沉降量要求及盾构机技术性能等条件进行确定,如设计要求不同时应调整定额盾构掘进机的规格和台班单价,消耗量不变。
四、车架安拆定额中的吨位是指单节车架的质量。每节车架的质量应按盾构机具体参数确定。盾构及车架安装是指盾构及车架现场吊装及试运行,拆除是指拆卸、吊运装车。盾构及车架场外运费应另行计算。
五、盾构车架安装定额按井下一次安装就位考虑,如井下车架安装受施工场地影响,需要增加车架转换时,其费用另计。
六、盾构掘进定额未考虑盾构掘进过程中的加固费用,如始发、到达掘进段的端头加固等,其费用应另行计算。
七、除另有说明外,本章定额已综合考虑材料垂直运输及洞内水平运输相应内容,不得重复计算。
八、盾构掘进定额已综合考虑了管片的宽度和成环块数等因素,执行定额时不作调整。
九、盾构掘进定额已含贯通测量费用,但不包括设置平面控制网、高程控制网、过江水准及方向、高程传递等测量内容,如发生时其费用另行计算。
十、盾构机在穿越密集建筑群、古文物建筑、江河堤防、重要管线的基础、桩群所在地层,且对地表沉降有特殊要求的,其增加的措施费用另行计算。
十一、盾构机通过软土地层(软土地层主要是指沿海地区的细颗粒软弱冲积土层,按土壤分类包括黏土、亚黏土、淤泥质亚黏土、淤泥质黏土、亚砂土、粉砂土、细砂土、人工填土和人工冲填土层)且软土地层连续长度≥30m 的,相应掘进工程量执行定额时,人工和机械(盾构机除外)乘以系数0.65,盾构机台班乘以0.85 计算,并扣除定额中刀具使用费。

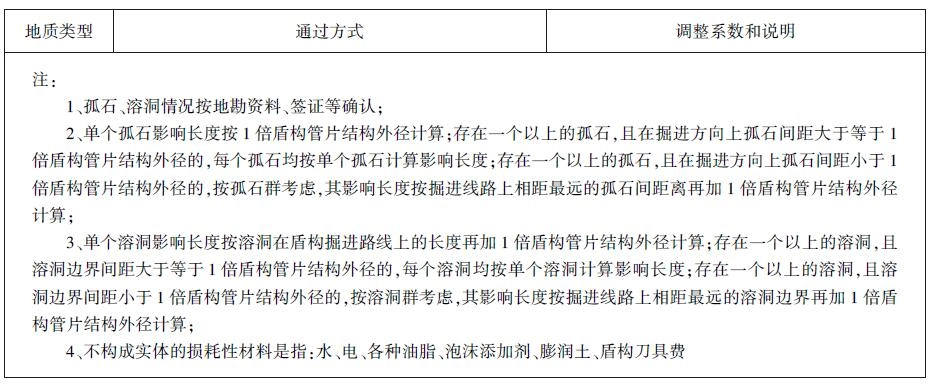

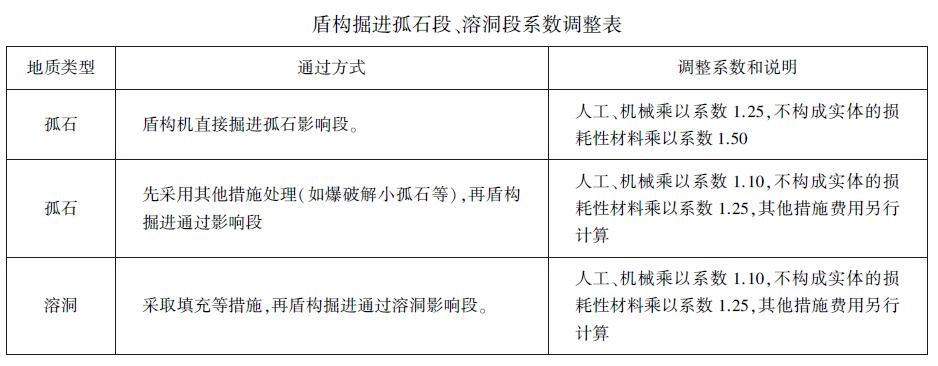

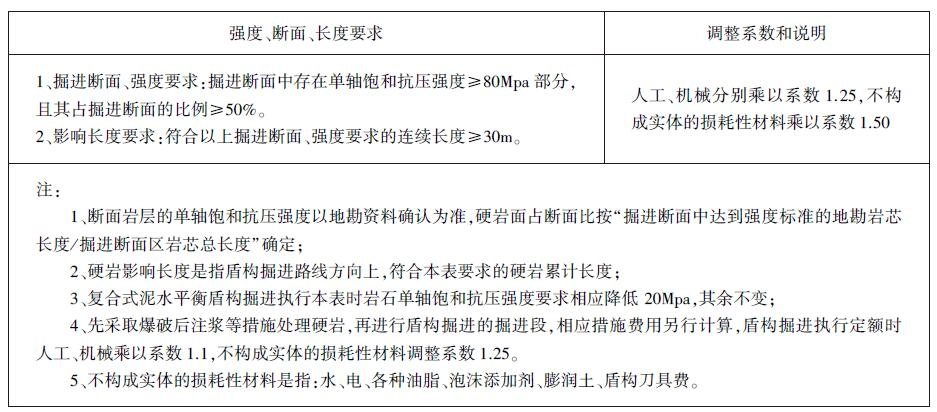

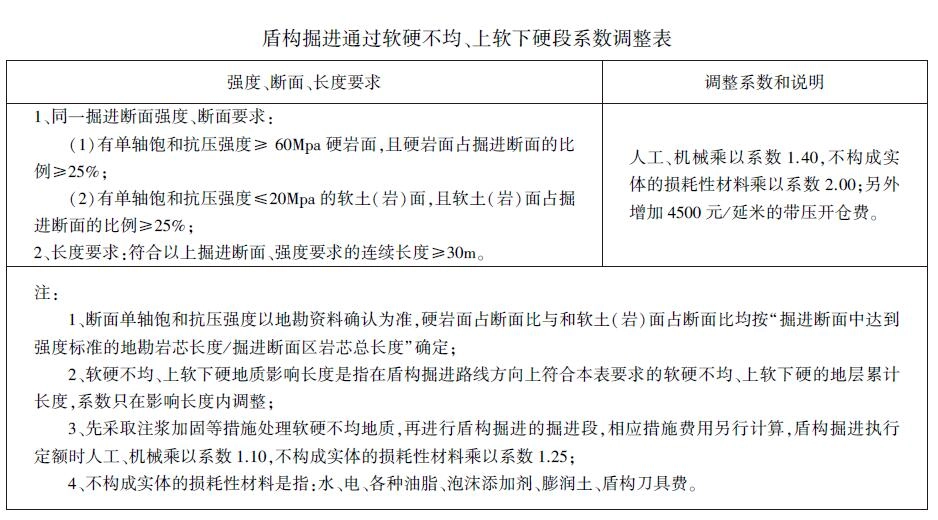

十二、盾构掘进通过复杂地层的,相应掘进工程量执行本定额时应根据地质报告、地质补勘资料、详细地质报告等地质资料、施工方案计算增加费用。其中地层符合下表内容的且编制工程预算的,可以参照下表系数调整相应定额的人工、机械、材料消耗量。复杂地层包括但不限于:硬岩地层(复合土压平衡盾构,抗压强度≥80Mpa;复合式泥水平衡盾构,抗压强度≥60 Mpa)、有球状风化体的花岗岩地层、溶洞地层。
十三、盾构掘进定额中的出土,其土方(泥浆)以出土井口为止。采用泥水平衡盾构掘进时,井口至泥浆沉淀池或泥水处理场的管路铺设、泥浆泵费用按施工组织设计另行计算。
十四、盾构掘进定额中的水按市政供水考虑,采用自然水源时,取水、排水的费用执行国家现行计价依据,并扣除定额中水费。
十五、泥水平衡盾构掘进定额中已包含泥浆制作、调制费用,泥浆经分离处理后循环使用,泥水分离增加的费用另行计算。泥浆池、沉淀池、泥水分离压滤设备基础费用按设计或施工组织设计另行计算。
十六、泥水平衡盾构掘进排放废浆需压滤处理的,其费用应另计。盾构废浆直接外运执行本定额第一册的泥浆外运子目,数量现场签认,其余渣土场外运输执行本定额第一册一般土方外运子目。盾构掘进的外弃渣土量按盾构机刀盘最大开挖面(按管片外直径加0.3-0.4m)计算断面面积乘以掘进长度,按体积计算。
十七、定额中已包含盾构机、中继泵的人工和电、水的消耗。
十八、因工程建设需要,掘进完成后盾构壳体废弃的,其增加费用另行计算。
十九、盾构掘进定额中已考虑管片洞内运输、安装。定额中一套管片连接螺栓包含螺杆和管片中预埋的螺栓套,管片连接螺栓应根据设计要求调整数量和规格。
二十、盾构空推拼管片定额取定盾构机与设计不同的,按设计替换盾构机类型及规格,其他不变。
二十一、Φ≤7000 盾构机组装、始发和接收的钢基座已含在盾构吊装定额中。Φ>7000 盾构机使用钢基座的,套用本章相应定额,其工程数量应按设计方案或施工组织设计计算。Φ>7000 盾构机使用钢筋混凝土基座的,工程数量按设计方案或施工组织设计计算,执行第七章地下混凝土结构相应定额子目。
二十二、盾构钢基座、钢结构反力架(含钢支撑)定额按现场制作编制。盾构钢基座、钢结构反力架按一次摊销的,应扣除废钢材回收费用;按多次摊销的,可根据施工组织设计分别计算一次制作工程量和安装拆除工程量。
二十三、盾构机停机保压只适用于非施工方原因导致的停机保压,如业主原因导致的接收井不具备接收条件、出现地质勘探资料未揭示导致必须停止盾构掘进的地质条件等特殊情况。
二十四、盾构掘进定额已综合考虑正常掘进时必须的盾构开仓检修、换刀作业等工作内容。盾构开仓定额只适用于非施工方原因导致的盾构开仓作业,如业主提供的设计及地质勘探资料未揭示的硬岩、孤石、断裂带等地质突变及过江、过河、过建筑物、洞内抢险等情况,进仓人数、时间按签证确认,发生的材料、机械台班费用另行计算。
二十五、设计衬砌壁后压浆中的压浆材料与定额不同的,可按实调整,损耗率按5%计算。
二十六、预制混凝土管片采用高精度钢模和高强度等级混凝土,定额中已包含钢模摊销费,场地费用及场外运输费另计,预制场建设执行国家现行计价依据。
二十七、预制钢筋混凝土管片的预埋槽道应根据设计调整数量和规格。
二十八、管片设置密封条定额按三元乙丙橡胶条考虑,设计密封条材料与定额取定不同的,按设计类型和规格调整换算。密封条数量应按设计尺寸调整,其损耗率按2%计算。
二十九、盾构过站按长度260m 内车站综合考虑,长度不同时可按长度比例调整。
三十、盾构调头费用按盾构拆除和安装各一次考虑。
三十一、柔性接缝环适用于盾构工作井洞门与隧道接缝处。洞口管片与混凝土环圈连接的预埋钢板、锚筋、防水处理等费用按设计要求另计。
三十二、监控、监测是地下建构筑物施工时,反映施工对周围建筑群影响程度的测试手段。本章定额适用于设计明确或建设单位另有要求监测的工程项目,但不适用对铁路、地铁既有线路、特殊房屋及建筑物的特殊监测。监测单位应及时向建设单位提供可靠的测试数据,工程结束后监测数据立案成册。
工程量计算规则
一、盾构吊装及吊拆
1、盾构机吊装、吊拆按设计安、拆次数以“台·次”计算。
2、车架安装、拆除按设计方案和单线盾构配套的台车数量以“节”计算。
3、ϕ≤5000、ϕ≤6500、ϕ≤7000、ϕ≤9000 盾构车架按6 节一组计算,盾构机选型不同时可据实调整;ϕ≤11500、ϕ≤15500 盾构车架按盾构机选型确定,盾构机选型不明确时按3 节一组计算。
二、盾构掘进
1、盾构掘进包括负环段、始发段、正常段、到达段等四段,下表长度均为单延米,其中:
(1)负环段:从拼装后靠管片起至始发井内壁的距离;
(2)始发段:从盾尾离开始发井内壁起,按下表计算掘进长度:
(3)正常段:从始发段掘进结束至到达段掘进开始的全段掘进。
(4)到达段:从盾构刀盘切口距接收井内壁的距离,按下表计算掘进长度:
2、盾构空推掘进拼管片按空推长度以“m”计算。
3、盾构停止掘进空转保压按空转保压时间长度以“天”计算。
4、盾构机开仓按入仓作业的人数与时间以“人·小时”计算。
三、衬砌壁后压浆
1、衬砌压浆量根据盾尾间隙所压的浆液量体积以“m3”计算。衬砌壁后压浆按设计的注浆量计算,如设计未明确,可按管片外径和盾构壳体最大外径(盾构刀盘外径)所形成的充填体积乘以系数1.72 计算工程量。采用不同类型盾构机或不同岩层,材料消耗量均不作调整。二次注浆工程量按设计计算。
四、预制钢筋混凝土管片
1、预制混凝土管片按设计图示尺寸体积加1%以体积计算,不扣除钢筋、铁件、手孔、凹槽、预留压浆孔道和螺栓所占体积。
2、管片钢筋按设计图示尺寸乘理论重量以质量“t”计算,钢筋搭接用量另计。
3、管片试拼装按每100 环管片拼装1 组(3 环)以“组”为单位计算。
4、预制混凝土管片运输按运输的预制混凝土管片工程量体积以“m3”计算。
五、钢管片
1、钢管片按设计图示尺寸乘理论重量以质量“t”计算。
六、管片设置密封条
1、管片设置密封条按“环”计算。
七、柔性接缝环
1、临时止水缝和柔性接缝环长度按管片结构中心线周长以“m”计算。
2、临时防水环板按防水环板质量以“t”计算。
3、钢环板按钢环板质量以“t”计算。
4、拆除临时钢环板按钢环板质量以“t”计算。
5、洞口钢筋混凝土环圈按设计图示尺寸以“m3”计算,其钢筋和模板不另行计算。
八、管片嵌缝
1、管片嵌缝按“环”计算,设计要求不满环嵌缝时可按比例调整。
2、手孔封堵按设计图示以“100 个”计算。手孔封堵材料按水泥外加剂考虑,主材不同时,可作调整。
九、负环管片拆除按负环段长度以“m”计算。
十、隧道内管线路拆除长度以“m”计算,管线路长度按隧道长度加负环段长度加始发井深度计算。
十一、金属构件
1、金属构件的工程量按设计图纸的主材(型钢,钢板,方、圆钢等)的质量以“t”计算,不扣除孔眼、缺角切肢、切边的重量。钢板按照最大外接矩形计算。
2、盾构基座、反力架制作按设计图示质量以“t”计算。
3、钢支撑由活络头、固定头和本体组成,本体按固定头计算。
十二、盾构其他工程
1、盾构泥浆分离、压滤处理按结构设计图示外径(盾构管片外径)形成的面积乘以掘进长度,按体积以“m3”计算。
2、盾构过井、过站按设计要求以“台·次”计算。
3、盾构过站、过风井、轨排井,按过站、井数量以“次”计算。
十三、监测、监控包括监测点布置和监控测试两部分。监测点布置数量由设计图纸或施工组织设计确定;监控测试以一个施工区域内监控的测定项目划分为三项以内、六项以内和六项以外,以"组日"为计量单位,监测时间按设计要求或施工组织设计确定。
定额编码
一、盾构吊装及吊拆
二、盾构掘进
三、衬砌壁后压浆
四、预制钢筋混凝土管片
五、钢管片
六、管片设置密封条
七、柔性接缝环
八、管片嵌缝
九、负环管片拆除
十、隧道内管线路拆除
十一、金属构件
十二、盾构其他工程
十三、措施项目工程
第五章 垂直顶升(040404)
说明
一、本章定额包括顶升管节、复合管片制作、垂直顶升设备安拆、管节垂直顶升、阴级保护安装及滩地揭顶盖等项目。
二、本章定额适用于管节外壁断面≤4m2、每座顶升高度≤10m 的不出土垂直顶升。
三、顶升管节预制混凝土已包括内模摊销及管节制成后的外壁涂料。管节中的钢筋已归入顶升钢壳制作的子目中。
四、顶升管节外壁如需压浆时,可套用分块压浆定额计算。
五、复合管片定额已综合考虑管节大小,执行定额不作调整。
六、阴极保护安装项目中未包括恒电位仪、阳极、参比电极等主材。
七、滩地揭顶盖只适用于滩地水深不超过0.5m 的区域,本定额未包括进出水口的围护工程,发生时可套用相应定额计算。
八、复合管片钢壳包括台模摊销费,钢筋在复合管片混凝土项目内。
工程量计算规则
一、顶升管节、复合管片制作按体积计算;垂直顶升管节试拼装按设计顶升管节数量以节计算。
二、顶升车架安装、拆除,按重量计算;顶升设备安装、拆除,按套计算。顶升车架制作按顶升一组摊销50%计算。
三、管节垂直顶升,按设计顶升管节数量以节计算。
四、顶升止水框、联系梁、车架,按重量计算。
五、阴极保护安装及附件制作,按个计算;隧道内电缆铺设,按米数计算;接线箱、分支箱、过渡盒制作,按个数计算。
六、滩地接顶盖,按个数计算。
七、顶升管节钢壳,按重量计算。
定额编码
一、顶升管节、复合管片制作
二、垂直顶升设备安装、拆除
三、管节垂直顶升
四、顶升止水框、联系梁、车架
五、阴极保护安装及附件制作
六、滩地揭顶盖
七、顶升管节钢壳
第六章 隧道沉井(040405)
说明
一、本章定额包括沉井制作、沉井下沉、沉井混凝土封底、填心、钢封门安拆等项目。
二、本章定额适用于软土隧道工程中采用沉井方法施工的盾构工作井及暗埋段连续沉井。
三、沉井定额已按矩形和圆形综合取定,执行定额时不作调整。
四、沉井下沉应根据实际工况条件确定下沉方法,执行相应的沉井下沉定额。挖土下沉不包括土方外运,水力出土不包括砌筑集水坑及排泥水处理。
五、水力机械出土下沉及钻吸法吸泥下沉定额均已包括井内、外管路及附属设备的摊销。
六、沉井钢筋制作安装执行第九册《钢筋工程》相关定额。
工程量计算规则
一、基坑开挖的底部尺寸,按沉井外壁每侧加宽2.0m 计算,执行第一册《土石方工程》中的基坑挖土定额。
二、沉井基坑砂垫层及刃脚基础垫层工程量按设计图示尺寸以体积计算。
三、沉井刃脚、框架梁、井壁、井墙、底板、砖封预留孔洞均按设计图示尺寸以体积计算。其中:刃脚的计算高度,从刃脚踏面至井壁外凸口计算。如沉井井壁没有外凸口时,则从刃脚踏面至底板顶面为准;底板下的地梁并入底板计算;框架梁的工程量包括嵌入井壁部分的体积;井壁、隔墙或底板混凝土中,不扣除单孔面积0.3m2 以内的孔洞体积。
四、沉井制作脚手架执行第十一册《措施项目》,不论沉井分几次下沉,其工程量均按井壁中心线周长与隔墙长度之和乘以井高计算。
五、沉井下沉土方工程量,按沉井外壁所围的面积乘以下沉深度,再乘以土方回淤系数以体积计算。排水下沉深度>10m 时,回淤系数为1.05;不排水下沉深度>15m 时,回淤系数为1.02。
六、触变泥浆工程量按刃脚外凸口的水平面积乘以高度以体积计算。
七、环氧沥青防水层按设计图示尺寸以面积计算。
八、沉井砂石料填心、混凝土封底的工程量,按设计图纸或批准的施工组织设计以体积计算。
九、钢封门安、拆工程量,按设计图示尺寸以质量计算。拆除后按主材原值的70%予以回收。
定额编码
一、沉井制作
二、沉井下沉
三、沉井混凝土封底
四、沉井填心
五、钢封门
第七章 地下混凝土结构(040406)
说明
一、本章定额包括隧道内基坑垫层、护坡、地梁、底板、墙、柱、梁、平台、顶板、楼梯、电缆沟、车道侧石、弓型底板、支承墙、侧墙及顶内衬、行车道槽形板、隧道内车道等项目。
二、本章定额适用于隧道暗埋段、引道段的内部结构、隧道内路面及现浇内衬混凝土工程。
三、结构定额中未列预埋件费用,可另行计算。
四、钢筋制作安装执行第九册《钢筋工程》相应项目。
五、定额中混凝土浇捣未含脚手架。
六、隧道内衬施工未包括各种滑膜、台车及操作平台费用,可另行计算。
七、引道道路与圆隧道道路以盾构掘进方向工作井内井壁为界。
八、圆形隧道路面以大型槽型板作底模,如采用其他方式时定额允许调整。
九、隧道路面沉降缝、变形缝执行第二册《道路工程》相应定额,其人工、机械乘以系数1.1。
十、装配式混凝土部件适用于口子件、中层板、护板的预制及安装。
工程量计算规则
一、现浇混凝土工程量按设计图示尺寸以体积计算,不扣除单孔面积0.3m2 以内的孔洞体积。
二、有梁板的柱高,自柱基础顶面至梁、板顶面计算,梁高以设计高度为准。梁与柱交接,梁长算至柱侧面(即柱间净长)。
三、混凝土墙高按设计图示尺寸计算。采用逆作法工艺施工时,底板计算至墙内侧;采用顺作法工艺施工时,底板计算至墙外侧。顶板均计算至墙外侧。
四、混凝土柱或梁与混凝土墙相叠加的部分,分别按柱或梁计算。
五、混凝土板(底板、顶板)与靠墙及不靠墙的斜角都算在板内。
六、口子件、中层板、护板的预制及安装工程量按设计图示尺寸以体积计算;模板工程量按设计图示尺寸以模板与混凝土的接触面积计算。
定额编码
一、隧道内钢筋混凝土结构工
二、隧道内其他结构混凝土
三、装配式混凝土结构
全文预览、下载
说明:现行定额为《市政工程消耗量定额 ZYA1-31-2015》 2019年版的征求意见稿出来后就没有后续了,市面上也没看到售卖!
