沉管灌注桩施工

沉管灌注桩是利用锤击打桩设备或振动沉桩设备,将带有钢筋混凝土的桩尖 (或钢板靴)或带有活瓣式桩靴的钢管沉入土中(钢管直径应与桩的设计尺寸一 致),造成桩孔,然后放入钢筋骨架并浇筑混凝土,随之拔出套管,利用拔管 时的振动将混凝土捣实,便形成所需要的灌注桩。

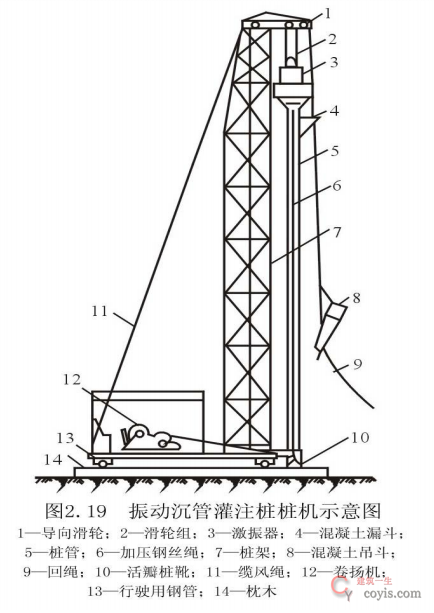

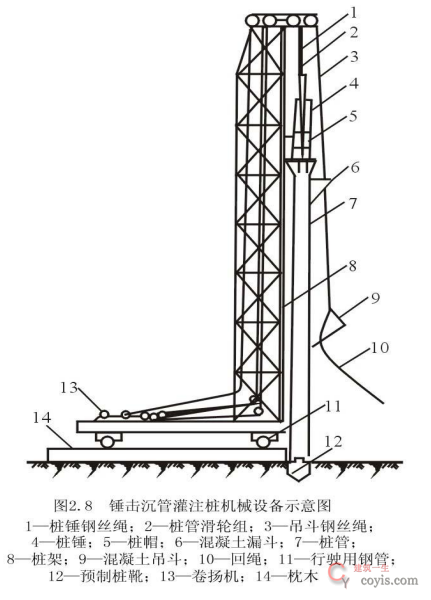

利用锤击沉桩设备沉管、拔管成桩,称为锤击沉管灌注桩(图2.18); 利用振 动器振动沉管、拔管成桩,称为振动沉管灌注桩(图2.19)。

在沉管灌注桩施工过程中,对土体有挤密作用和振动影响, 施工中应结合现场施工条件,考虑成孔的顺序。

  • 间隔一个或两个桩位成孔;
  •  在邻桩混凝土初凝前或终凝后成孔;
  • 一个承台下桩数在5根以上者,中间的桩先成孔,外围的桩后成孔。

为了提高桩的质量和承载能力,沉管灌注桩常采用单打法、复打法、翻插法等施工工艺。

  • 单打法(又称一次拔管法): 拔管时,每提升0.5~ 1.0m,振动5~ 10s,然后再拔管0.5~ 1.0m,这样反复进行,直至全部拔出。
  • 复打法: 在同一桩孔内连续进行两次单打,或根据需要进行局部复打。 施工时,应保证前后两次沉管轴线重合,并在混凝土初凝之前进行。
  • 翻插法: 钢管每提升0.5m,再下插0.3m,这样反复进行,直至拔出。

1  锤击沉管灌注桩

锤击沉管灌注桩适宜于一般粘性土、淤泥质土和人工填土地基,其施工过程见图2.20所示。

沉管灌注桩施工过程

锤击沉管灌注桩施工要点:

  • 桩尖与桩管接口处应垫麻(或草绳)垫圈,以防地下水渗入管内和作缓 冲层。沉管时先用低锤锤击,观察无偏移后,才正常施打。
  • 拔管前,应先锤击或振动套管,在测得混凝土确已流出套管时方可拔 管。
  • 桩管内混凝土尽量填满,拔管时要均匀,保持连续密锤轻击,并控制 拔管速度,一般土层以不大于1m/min为宜,软弱土层与软硬交界处,应控制在0.8m/min以内为宜。
  • 在管底未拔到桩顶设计标高前,倒打或轻击不得中断,注意使管内的 混凝土保持略高于地面,并保持到全管拔出为止。
  • 桩的中心距在5倍桩管外径以内或小于2m时,均应跳打施工;中间空 出的桩须待邻桩混凝土达到设计强度的50%以后,方可施打。

2  振动沉管灌注桩

振动沉管灌注桩采用激振器或振动冲击沉管。

其施工过程为:

  • 桩机就位
  • 沉管
  • 上料
  • 拔管

3 沉管灌注桩容易出现的质量问题及处理方法

(1) 颈缩

  • 颈缩:指桩身的局部直径小于设计要求的现象。
  • 当在淤泥和软土层沉管时,由于受挤压的土壁产生空隙水压,拔管后便 挤向新灌注的混凝土,桩局部范围受挤压形成颈缩。
  • 当拔管过快或混凝土量少,或混凝土拌和物和易性差时,周围淤泥质土 趁机填充过来,也会形成颈缩。
  • 处理方法: 拔管时应保持管内混凝土面高于地面,使之具有足够的扩散 压力,混凝土坍落度应控制在5070mm 。拔管时应采用复打法,并严 格控制拔管的速度。

(2) 断桩

  • 断桩:指桩身局部分离或断裂,更为严重的是一段桩没有混凝土。
  • 原因:桩距离太近,相邻桩施工时混凝土还未具备足够的强度,已 形成的桩受挤压而断裂。
  • 处理方法: 施工时,控制中心距离不小于4倍桩径; 确定打桩顺序和行车路线,减少对新灌注混凝土桩的影响。采用跳打法或等已成型的桩混凝土达到60%设计强度后,再进行下根桩的施工。

(3) 吊脚桩

  • 吊脚桩是指桩底部混凝土隔空或松软,没有落实到孔底地基土层上的现 象。
  • 原因: 当地下水压力大时,或预制桩尖被打坏,或桩靴活瓣缝隙大时,水及泥浆进入套筒钢管内,或由于桩尖活瓣受土压力,拔管至一定高度 才张开,使得混凝土下落,造成桩脚不密实,形成松软层。
  • 处理方法: 为防止活瓣不张开,开始拔管时,可采用密张慢拔的方法, 对桩脚底部进行局部翻插几次,然后再正常拔管。桩靴与套管接口处使 用性能较好的垫衬材料,防止地下水及泥浆的渗入。

(4) 混凝土灌注过量

如果灌桩时混凝土用量比正常情况下大1倍以上,这可能是由于孔底有洞穴,或者在饱和淤泥中施工时,土体受到扰动,强度大大降低,在混凝土侧压力作用下,桩身扩大而混凝土用量增大所造成的。因此,施工前应详细了解现场地质情况,对于在饱和淤泥软土中采用沉管灌注桩时,应先打试桩。若发现混凝土用量过大时,应与设计单位联系,改用其他桩型。
