砖筑、抹灰工程问题描述及解决技巧

砌筑工程

2016-4-5 18_44_3001

问题描述:

组砌形式不统一,灰缝大小不一,墙面瞎缝透亮多;

门窗洞口偏差大;

转角墙、丁字墙没有相互咬合,形成通缝。

2016-4-5 18_44_3002

解决技巧:

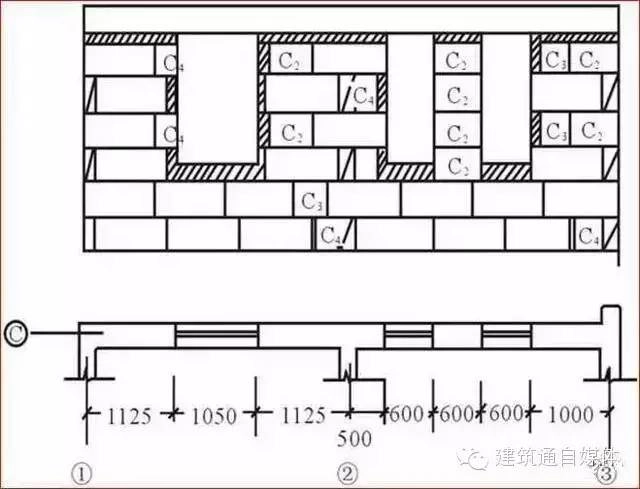

样板先行,确定排砖模板,非标砌块尽可能预先统一加工。要求施工单位编制砌筑排砖图,并明确交底,便于普通工人识图,有利于组砌形式、转角通缝、洞口偏差等问题的解决。

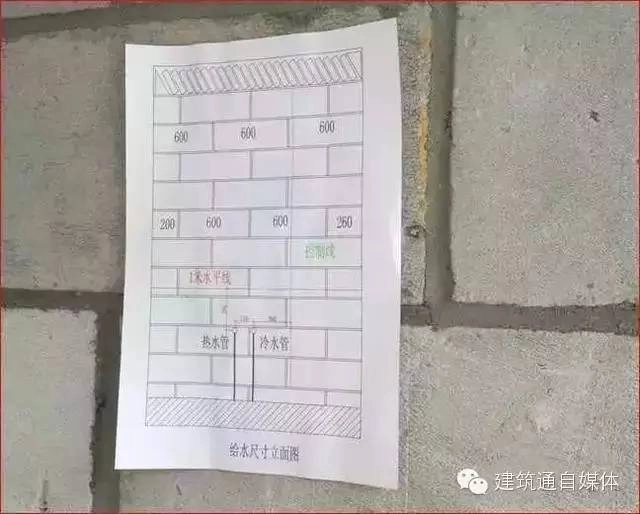

2016-4-5 18_44_3003

解决技巧:

排砖原则:先画出水平灰缝线,按砌块错缝搭接的构造要求和竖缝的大小排砖,尽量以完整砌块为主,其他各种型号砌块为辅进行排列,尽可能减少其他砌块的种类,否则将增大加工时效,同时也会增加砌块调配和砌筑选砖难度,降低效率。

2016-4-5 18_44_3004

问题描述:

构造柱采用步步紧,造成空心砖孔洞较多,墙体破坏严重,存在渗漏隐患。

2016-4-5 18_44_3005

解决技巧:

构造柱支模应使用对拉螺栓,避免使用步步紧。

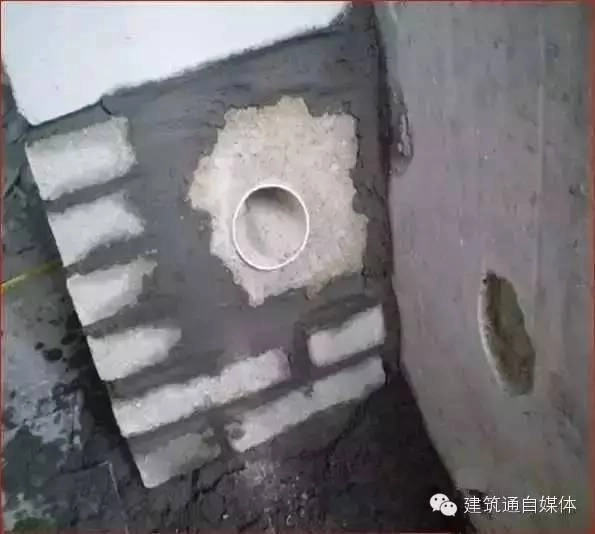

2016-4-5 18_44_3006

小技巧:

空调洞预制,有利于质量控制,如空调洞向外倾斜的角度控制;不需要洞边塞缝,因塞缝不密实导致渗漏等等。

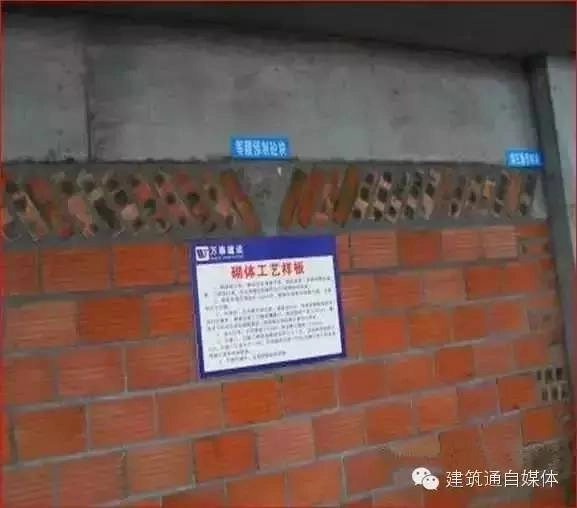

2016-4-5 18_44_3007

2016-4-5 18_44_3008

小技巧:

墙体顶砌部位预制定型混凝土块,以利于顶砌的饱满。

抹灰工程

2016-4-5 18_44_3009

空鼓、裂缝解决技巧:

线槽及不平整部位应先以水泥砂浆填补或修平。

挂网,不仅不同材料交界面,线槽也应挂网;

喷浆、甩浆均可,但是要注意淋水养护,确保强度;

抹灰应提前湿润墙体,不见明水;

抹灰后要及时养护,为确保楼内环境、不形成楼面积水,建议采用喷壶。

墙面空鼓与开裂的共性主要有如下二大方面:

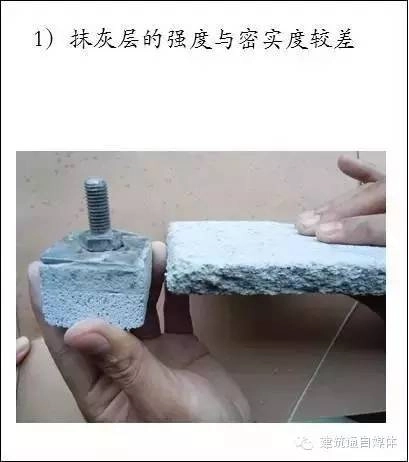

2016-4-5 18_44_3010

2016-4-5 18_44_3011

影响墙面抹灰层不够密实的成因:

1、墙面抹灰没有按相关技术规程的基本要求实行分道施工。

一则,砌体与混凝土结构的抹灰层基面,在饥水性方面存在着较大的差异,抹上墙的砂浆其初凝时间是无法一致的。

大量实例工程经验证明,抹在混凝土结构基面上的底层灰与罩面灰其分道施工间隔时间小于12个小时的话,施工确实是难以将抹灰层搓抹密实的。故其出现开裂与空鼓缺陷的概率是甚高的。

2、新拌砂浆超过施工开放时间或受到污染,而影响到砂浆的性能。

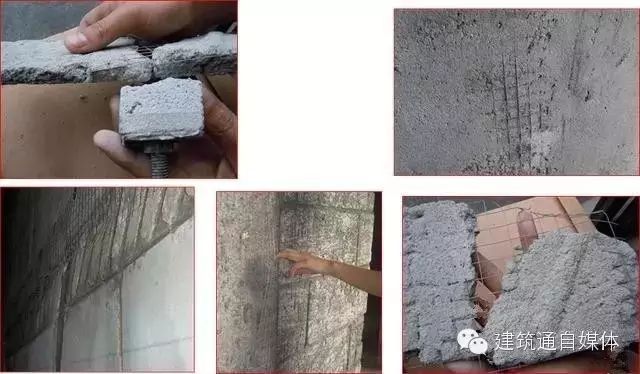

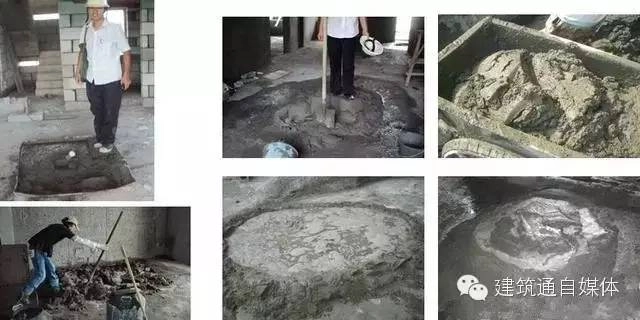

2016-4-5 18_44_3012

新拌砂浆超过施工开放时间或受到污染,必然大大降低砂浆的施工操作性和粘结力。

此外,砂浆进入初凝后再加水重新调拌,在事实上已改变了砂浆的水灰比,难免会使砂浆的干燥收缩剧增。

3、砂料没有过筛级配。

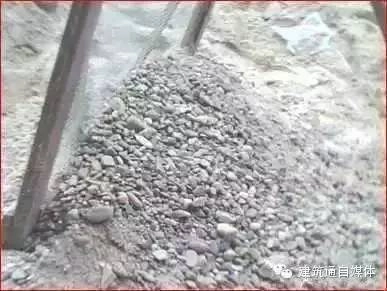

2016-4-5 18_44_3013

2016-4-5 18_44_3014

砂浆中难免会存在较粗骨料或异物,施工就无法将浆料搓压或挤压密实了。

4、抹灰之前没有对基层上的凹凸不平及孔洞部位修补处理。

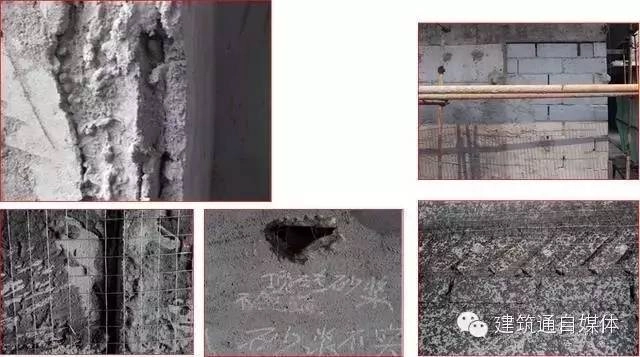

2016-4-5 18_44_3015

抹灰之前没有对基层上的凹凸不平及孔洞部位作出修补处理,以及抹灰层收口界面粗糙,施工就难以将砂浆料搓压密实。

5、钢丝网未张拉牢固。

2016-4-5 18_44_3016

砖筑、抹灰工程问题描述及解决技巧

钉挂在墙面上的钢网未张拉牢固,其在抹灰过程中不可避免会出现回弹的问题,抹灰层就难以确保密实了。

6、砂浆的和易性、粘连性与施工开放时间难以满足施工要求。

2016-4-5 18_44_3017

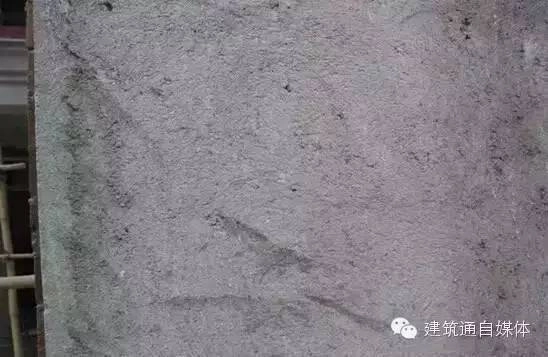

2016-4-5 18_44_3018

普通水泥砂浆和易性与粘连性差,施工开放时间短,施工主要以提高灰砂比使砂浆在短时间内固结的做法应对。这不但使得抹灰层的硬脆性极为明显,而且施工也难于将抹灰层搓压密实,是这类墙面之所以普遍存在网状裂缝与空鼓的主要缘故。

户内门洞/外墙窗内侧墙体厚度极差、开间/进深和方正度等三项问题

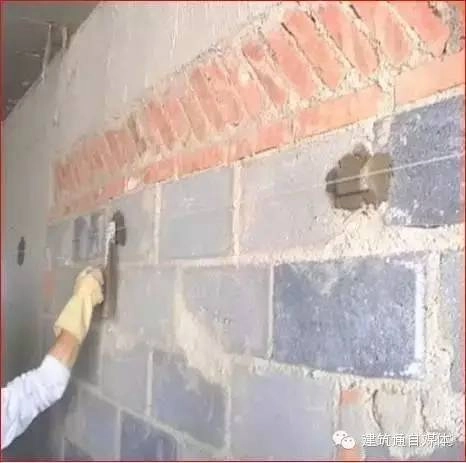

2016-4-5 18_44_3019

解决技巧:

灰饼布置应按照地面放线布置,首先制作墙面四角的灰饼;

布灰饼时不仅要考虑墙面平整、垂直度,还要考虑垂直墙面间的阴阳角,确保房间的方正;

通过四角的灰饼拉线制作中间的灰饼,灰饼间距不得大于1.5m;

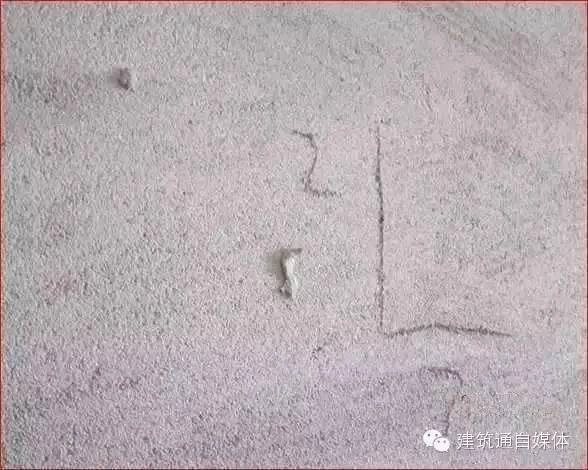

2016-4-5 18_44_3020

小技巧:

抹灰面终凝前施工单位应进行墙面自检,如存在问题可立即处理。

砌体工程相关

如有侵权,请联系删除 建筑一生 » 砖筑、抹灰工程问题描述及解决技巧
