操作(卸料)平台安拆、使用安全技术要点

一、移动式操作平台

1. 操作平台的面积不应超过10㎡, 高度不应超过5m, 高宽比不应大千3:1,施工荷载不应超过l.5kN/㎡。

2. 移动式操作平台的轮子与平台的接合处应牢固可靠,立柱底端离地面不超过80mm,平台工作时轮子应制动可靠。

3. 操作平台可采用Φ48.3×3.6mm 钢管以扣件连接,也可采用门架或承插式钢管脚手架组装。平台的次梁间距不大于800mm;台面满铺脚手板。

4. 操作平台四周按临边作业要求设置防护栏杆,并布置登高扶梯。

5. 移动平台应悬挂限重及验收标识。

6. 移动平台工作使用状态时,四周应加设抛撑固定。

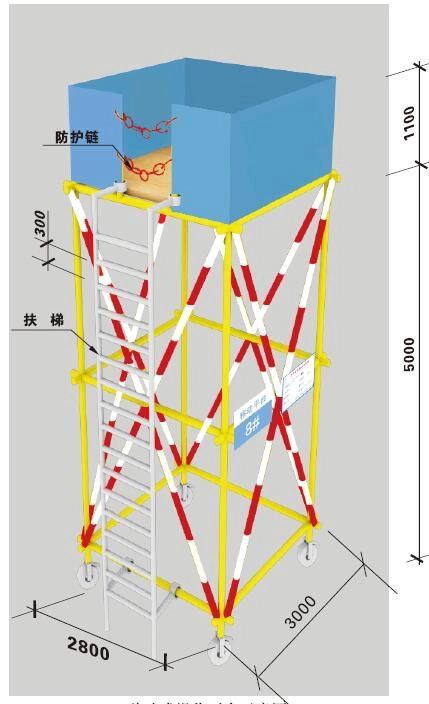

移动式操作平台示意图

移动式操作平台示意图

二、落地式(卸料)操作平台

1. 操作平台应通过设计计算,并应编制专项方案,架体构造与材质应满足国家现行相关标准的规定。

2. 操作平台的临边应设置防护栏杆,并在操作平台明显位置设置标明允许负载值的限载牌及限定允许的作业人数,物料应及时转运,不得超重、超高堆放。

3. 操作平台使用中应每月不少于1次定期检查,应由专人进行日常维护工作,及时消除安全隐患。验收合格后方可投入使用 。

4. 操作平台高 度不应大于15m, 高宽比不应大于3:1;且施工平台的施工荷载不应大于2.0kN/㎡; 当接料平台的施工荷载大于 2.0kN/㎡时,应进行专项设计。

5. 操作平台应从底层第一步水平杆起逐层设置连墙件,且连墙件间隔 不应大于4m , 并应设置水平剪刀撑。

6. 落地式操作平台 一次搭设高度不应超过相邻连墙件以上两步,操作平台拆除应由上而下逐层进行,严禁上下同时作业,连墙件应随施工进度逐层拆除。

落地式操作平台示意图

落地式操作平台示意图

三、悬挑式操作(卸料平台)平台

1. 悬挑式操作平台须经设计计算方可制作,须编制方案方可安装使用

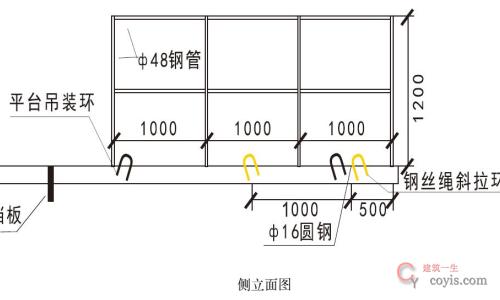

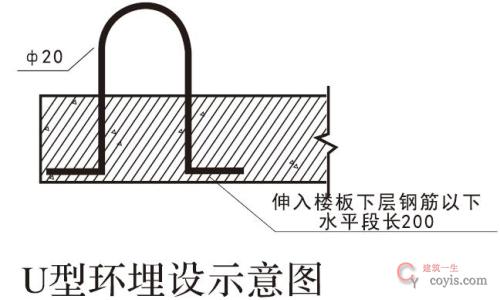

2. 悬挑式操作平台应采用型钢焊接成主框架,主挑梁型号不得小于18# 槽钢,两侧应分别设置前后两道斜拉钢丝绳 。锚固端预埋Φ20U型环,不宜埋设在结构悬挑部位。

3. 钢丝绳直径应根据计算确定且不小于Φ18 , 斜拉钢丝绳与平台间夹角应大于45° ,绳卡数量、间距按照规范设置。

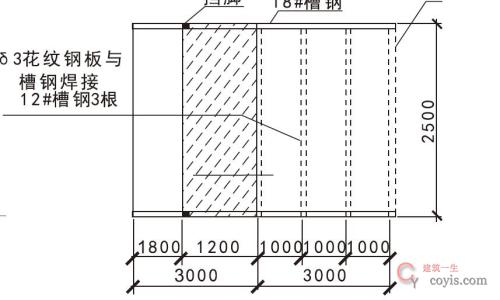

4. 悬挑式操作平台底部应用花纹钢板焊接固定,与外架之间的间隙也应封闭良好。

5. 悬挑式操作平台两侧面设置固定的防护栏杆,其立杆与主挑梁焊接固定。

6. 平台处的外架横杆应采用搭接方式,以便拆改后, 悬挑式操作平台能顺利装拆。

7. 悬挑式操作平台在使用过程中,应将两侧及前方用模板竖向封闭,防止杂物坠落。

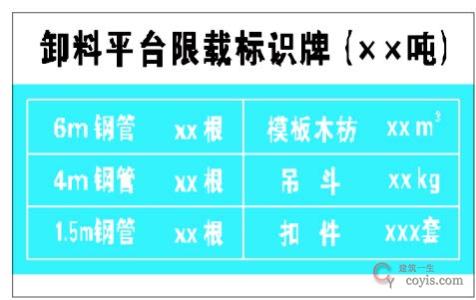

8. 悬挑式操作平台应挂设限载标识牌,每次安装后均应进行验收,并作好记录。

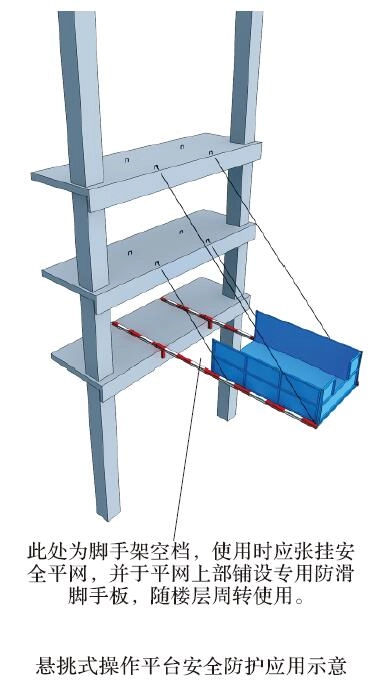

悬挑式操作平台安全防护应用示意图

延伸阅读

《房屋市政工程安全生产标准化指导图册》

脚手架工程

2.2.1 扣件式钢管脚手架
2.2.2 落地式脚手架
2.2.3 悬挑式脚手架
2.2.4 承插型盘扣式钢管支架
2.2.5 附着式升降脚手架
2.2.6 高处作业吊篮
2.2.7 操作(卸料)平台

如有侵权,请联系删除 建筑一生 » 操作(卸料)平台安拆、使用安全技术要点
评论 (0)

本站公众号

contact

建工计算器

contact
