当前位置: 建筑一生 » 技术储备 » 施工技术 » 正文

屋面防水施工怎么做,全面做法集锦

以规范、图集和现场实际操作图为基础,解说屋面防水施工的要点,节点做法。

一、屋面构造

保温屋面构造层次示意图:

2016-6-6 19_47_5401

倒置式屋面构造层次示意图:

2016-6-6 19_47_5402

二、找平层施工

一般采用水泥砂浆、细石或沥青砂浆作屋面的整体找平层。

厚度及技术要求

⑴ 水泥砂浆找平层:当结构层为现浇整体板时,厚度为1520mm;当有整体或块状材料保温层时,厚度为2025mm;当结构层为装配式砼板且保温层为松散材料时,厚度为2030mm

   水泥砂浆采用12.51:3(水泥:砂)体积比,水泥强度等级不低于32.5级。

⑵ 细石找平层:厚度为3035mm强度等级不低于C20

⑶ 沥青砂浆找平层:当结构层为现浇整体板时,厚度为1520mm;当结构层为装配式砼板且保温层为整体或块状材料时,厚度为2025mm。沥青砂浆采用18(沥青:砂)质量比。

2  找平层的排水坡度

   平屋面采用结构找坡时不应小于3%材料找坡时宜2%;天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm

节点处理

   找平层在突出屋面结构(女儿墙、山墙、变形缝、烟囱)的交接处和转角处应作成园弧形园弧半径当防水层为沥青防水卷材时R=100150mm,高聚物改性沥青防水卷材时R=50mm,合成高分子防水卷材时R=20mm。内部排水的落水口周围,找平层应做成略低的凹坑。

高低跨变形缝处理:

2016-6-6 19_47_5403

伸出屋面管道防水处理:

2016-6-6 19_47_5404

直式水落口:

2016-6-6 19_47_5405

找平层的分格缝

   找平层宜设分格缝,并嵌填密封材料。分格缝应留设在板端缝处,其纵横缝的最大间距,水泥砂浆或细石找平层不宜大于6m,沥青砂浆不宜大于4m

屋面分格缝的面层处理:

2016-6-6 19_47_5406

三、保温层施工

保温层材料

   保温材料可分为三类:一是松散材料,如炉渣、膨胀蛭石、膨胀珍珠岩等,目前已较少使用。二是板状材料,如膨胀蛭石、膨胀珍珠岩块,泡沫水泥、加气块,岩棉板、EPS聚笨板、XPS挤塑板。三是整体现浇(喷)保温层,如沥青膨胀蛭石、沥青膨胀珍珠岩、聚胺硬泡防水保温一体化系统 等。

  目前较多使用的是岩棉板、EPS聚笨板、XPS挤塑板等板状材料。聚胺硬泡防水保温等一体化系统发展迅速。

保温层的施工

   保温层施工前基层应平整、干燥和干净,保温板紧贴(靠)基层、铺平垫稳、分层铺设时上下层接缝错开,拼缝严密,板间缝隙应采用同类型材料嵌填密实,粘贴应贴严粘牢,找坡正确

岩棉板保温层铺设 :

XPS挤塑板保温屋面:

屋面聚氨酯防水保温一体化系统

   采用高压无气喷涂机现场直接发泡成型工艺,使屋面防水保温一体化,形成的防水保温层连续无接缝,具有保温效果优异、粘接性能好、强度高、抗渗透性强和耐老化性能优异等特点。

喷涂聚氨酯硬泡:

聚氨酯防水保温屋面:

屋面效果:

四、卷材防水层施工

沥青卷材防水层施工

   沥青卷材防水层只允许在防水等级为Ⅲ、Ⅳ级的屋面防水层中使用,Ⅲ级屋面为三毡四油,Ⅳ级屋面为二毡三油

⑴ 卷材存放

   不同品种、标号、规格的卷材应分别直立堆放,高度不超过 2层。避免雨淋、日晒和受潮,严禁接近火源和热源,避免与化学介质和有机溶剂等有害物质接触。

防水卷材的存放:

⑵ 基层清理及干燥程度检查

   沥青卷材防水层的施工应在屋面其它工程完工后进行。铺设屋面隔气层和防水层前,基层必须干净、干燥。

清理基层:

2016-6-6 19_47_5407

铲除灰渣、油污等附着物:

2016-6-6 19_47_5408

 将一块1m2 卷材平坦干铺在找平层上,静置34h后掀开检查,找平层覆盖部位无水印即可铺设。

⑶ 基层处理

   基层处理剂(冷底子油)具有较强的渗透性和憎水性,能增强沥青胶结材料与找平层的粘结力。基层处理剂的涂刷一般在找平层干燥后进行,涂刷应薄而均匀、不得有空白、麻点或气泡。

冷底子油施工 :

2016-6-6 19_47_5409

涂刷环氧改性沥青基层处理剂:

2016-6-6 19_47_5410

⑷ 卷材的铺贴方向

   当屋面坡度小于3%时,卷材宜平行屋脊铺贴;屋面坡度在315%时,卷材可平行或垂直屋脊铺贴;屋面坡度大于15%或屋面受震动时,卷材应垂直屋脊铺贴;上下层卷材不得相互垂直铺贴。

   平行于屋脊铺贴时,应从天沟或檐口开始向上逐层铺贴,两幅卷材的长边搭接(压边)应顺流水方向,长边搭接宽度不小于70mm(满粘法)100mm(空铺、点粘、条粘法);短边搭接(接头)应顺主导风向,搭接宽度不小于100mm(满粘法)150mm(空铺、点粘、条粘法)

   相邻两幅卷材短边搭接缝应错开不小于500mm,上下两层卷材应错开1/31/2幅卷材宽度。平行于屋脊铺贴可一幅卷材一铺到底,工作面大、接头少、效率高,利用了卷材横向抗拉强度高于纵向抗拉强度的特点,防止卷材因基层变形而产生裂缝,宜优先采用。

卷材水平铺贴搭接要求:

2016-6-6 19_47_5411

卷材平行于屋脊铺贴:

   垂直于屋脊铺贴时,则应从屋脊向檐口铺贴,压边顺主导风向,接头顺流水方向,屋脊处不能留设搭接缝,必须使卷材相互越过屋脊交错搭接以增强屋脊的防水和耐久性。

   铺贴大面积屋面防水卷材前,应先对落水口、天沟、女儿墙和沉降缝等地方进行加强处理,做好泛水处理,再铺贴大屋面的卷材,当铺贴连续多跨或高低跨屋面时,应按先高跨后低跨、先远后近的顺序进行。

高低跨屋面泛水处理:

⑸ 铺贴方法

    主要有浇油法、刷油法、刮油法 和撒油法。

① 浇油法:又称赶油法,是将沥青胶浇到基层上,然后推着卷材向前滚动使卷材与基层粘结紧密;

② 刷油法:是用毛刷将沥青胶在基层上刷开,刷油长度以300500mm为宜,出油边不应大于50mm,然后快速铺压卷材;

③ 刮油法:是将沥青胶浇在基层上后,用厚510mm的胶皮刮板刮开沥青胶铺贴

④ 撒油法:用于基层不太干燥、需做排气屋面的情况,在铺第一层卷材时,先在卷材周边满涂沥青,中间用撒蛇形花的方法撒油铺贴,其余各层仍按浇油、刮油、刷油法铺贴

   沥青胶中的沥青成分应与卷材中沥青成分相同。热沥青玛偙脂的加热温度不超过2400C,使用温度不低于1900C,沥青玛偙脂应涂刮均匀,不得过厚或堆积。

   粘结层厚度:热沥青玛偙脂为11.5mm,冷沥青玛偙脂为0.51mm

   面层厚度:热沥青玛偙脂为23mm,冷沥青玛偙脂为11.5mm

⑹ 保护层的施工:绿豆保护层是在各层卷材铺贴完后,在上层表面浇一层24mm的沥青胶,趁热撒上一层粒径为35mm的小豆石,并加以压实,使豆石与沥青胶粘结牢固,未粘结的豆石应扫除干净;

   采用水泥砂浆、块材或细石等刚性保护层时,保护层与防水层之间应设置隔离层,保护层应设分格缝,水泥砂浆保护层分格面积宜为1m2;块体材料不宜大于100m2,细石保护层不大于36m2。刚性保护层与女儿墙、山墙之间应预留宽度为30mm的缝隙,并用密封材料嵌填严密。

高聚物改性沥青卷材防水层施工

   高聚物改性沥青卷材可在防水等级为Ⅰ、Ⅱ、Ⅲ级的屋面防水层中使用。Ⅲ级屋面可一道设防,卷材厚度不小于4mm;Ⅱ级屋面应二道设防,卷材厚度不小于3mm;Ⅰ级屋面应三道或三道以上设防,卷材厚度不小于3mm

⑴ 搭接长度

   长边搭接宽度不小于80mm(满粘法)100mm(空铺、点粘、条粘法);短边搭接宽度不小于80mm(满粘法)100mm(空铺、点粘、条粘法)

SBS卷材的长边搭接:

⑵ 热溶法施工

   热熔法不需涂刷胶粘剂,直接用火焰烘烤后与基层粘贴,能降低造价,当气温较低或基层略有湿气时尤为合适。

   热溶法一般在涂刷基层处理剂8h后进行,火焰加热器的喷嘴距卷材面的距离约0.5m左右,与基层呈45600角。

热溶法施工:

熔焊火焰与卷材和基层表面的相对位置:

加热卷材应均匀,至热溶胶层出现黑色光泽、发亮至稍有微泡出现,不得过分加热或烧穿卷材,热溶后应立即滚铺卷材滚铺时应排除卷材下面的空气,使之平展无皱折,并用辊压粘结牢固。

热熔卷材端部铺贴示意图:

搭接部位应采用热风焊枪加热,接缝部位必须溢出热溶的改性沥青胶,随即刮平封口、粘贴牢固。

     热熔卷材可采用满粘法和条粘法,满粘法采用滚铺法施工,条粘法采用展铺法施工。

⑶ 冷粘法施工

   卷材铺贴时边涂刷胶粘剂边向前滚铺卷材,并及时辊压密实。卷材的接缝既可用胶结剂粘合,也可用汽油喷灯加热熔接。

冷粘法施工:

2016-6-6 19_47_5412

合成高分子卷材防水层施工

   合成高分子卷材可在防水等级为Ⅰ、Ⅱ、Ⅲ级的屋面防水层中使用。Ⅲ级屋面可一道设防,卷材厚度不小于1.2mm;Ⅱ级屋面应二道设防,卷材厚度不小于1.2mm;Ⅰ级屋面应三道或三道以上设防,卷材厚度不小于1.5mm

⑴ 搭接长度

   采用胶粘剂时长边和短边的搭接宽度均不小于80mm (满粘法)100mm(空铺、点粘、条粘法);采用胶粘带时长边和短边搭接宽度均不小于50mm(满粘法)60mm (空铺、点粘、条粘法)

  胶粘剂的调配和搅拌

   胶粘剂由厂家配套供应,单组份粘结剂只需开桶搅拌均匀即可使用,双组份胶粘剂须严格按厂家的配合比和配制方法进行计量、掺合、搅拌均匀方能使用,粘结剂为不同品种时,不得混用。

⑶ 涂刷胶粘剂

   胶粘剂应均匀涂刷在卷材的背面,不得涂刷过薄而露底、也不得涂刷过多而堆积。搭接缝部位不得涂刷胶粘剂,此部位留作涂刷接缝胶粘剂。某些卷材要求卷材背面和基层表面均涂刷胶粘剂。

⑷ 卷材的铺贴

   卷材铺贴的时机视胶粘剂的性能和施工环境而不同,有的要求胶粘剂涂刷后立即铺贴,有的要求涂刷后静置1030min,用手指触不粘手时即可开始铺贴。铺贴时卷材不得皱折,也不得用力拉伸卷材,应排除卷材下面的空气,辊压粘贴牢固。

  常用的铺贴方法抬铺法滚铺法

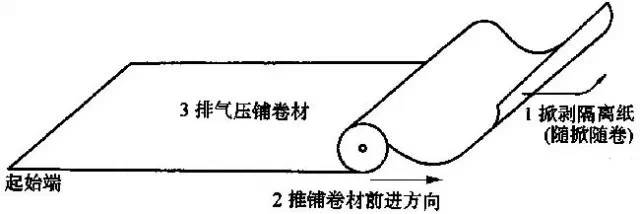

自粘型卷材滚铺法施工示意图:

屋面防水施工怎么做,全面做法集锦

五、涂膜防水屋面

   涂膜防水屋面是以高分子合成材料为主体的涂料,涂布在经嵌缝处理的屋面找平层上,形成具有防水效能的坚韧涂膜。

板缝嵌缝

⑴ 嵌缝油膏和胶泥

    油膏有两类,一类是沥青油膏、橡胶沥青油膏、塑料油膏等,一般采用冷嵌施工;另一类是聚氯乙烯胶泥,由聚氯乙烯树脂、煤焦油为主剂,掺入增塑剂、稳定剂和填充料,在现场边加热边搅拌,在1301400C保持510min塑化而成,为热嵌施工

⑵ 嵌缝施工

   冷嵌油膏宜用嵌缝枪或将油膏切割成条,随切随嵌,用力压实嵌密,接做成斜

   热嵌胶泥应自下而上进行,温度不低于1100C先嵌垂直于屋脊的板缝,后嵌平行于屋脊的板缝,在灌垂直于屋脊的板缝时,凡与平行于屋脊板缝的交叉处两侧各灌150mm,并留成斜。油膏的覆盖宽度应超出板缝每边不少于20mm

挤出枪嵌填:

2016-6-6 19_47_5414

密封材料热灌法施工:

2016-6-6 19_47_5415

防水涂料施工

   涂料施工一般采用手工抹压、涂刷或喷涂等方法进行。涂膜应根据防水涂料的品种分遍涂布,防水层与基层粘结牢固、表面平整、涂刷均匀,无流淌、皱折、鼓泡、露胎体和翘边等缺陷,上一层涂层干燥成膜后方可涂后一遍涂料,不可一次涂成。

手工抹压涂刷  :

2016-6-6 19_47_5416

涂刷均匀 :

2016-6-6 19_47_5417

表面平整:

2016-6-6 19_47_5418

 屋面坡度小于15%时胎体增强材料平行于屋脊铺设,屋面坡度大于15%时应垂直于屋脊铺设,胎体长边搭接宽度不小于50mm,短边搭接宽度不小于70mm,上下层不得相互垂直铺设,搭接缝应错开不小于幅宽的1/3

   在涂层结膜硬化前,不得在其上行走或堆放物品。

   雨天或涂层干燥结膜前可能下雨刮风时不得施工,不宜在气温高于350C及日均气温在50C以下时施工。

胎体增强材料的铺设:

2016-6-6 19_47_5419

六、刚性防水屋面

   刚性防水屋面常采用普通细石防水屋面,适用于防水等级为Ⅰ~Ⅲ级的屋面防水,不能用于设有松散材料保温层的屋面、受较大震动或冲击的屋面和坡度大于15%的屋面。

一般规定

⑴ :细石防水屋面的厚度不小于40mm强度等级不低于C20,每立方米水泥用量不少于330kg,水灰比不大于0.55

   粗骨料最大粒径不大于15mm,含泥量不大于1%,细骨料含泥量不大于2%,优先采用普通硅酸盐水泥,强度等级不低于42.5级,不得使用火山灰水泥,应机械搅拌、机械振捣。

  分 格 缝

   为避免受温度影响产生裂缝,细石防水层应设置分格缝,分格缝设在屋面板的支承端、屋面转折处、防水层与突出屋面结构的交接处,并与板缝对齐,其纵横间距不宜大于6m。分格缝采用木条留设,上口宽30mm,下口宽20mm,待初凝后取出,分格缝内嵌填油膏等密封材料,缝口上还需做覆盖保护层。

⑶ 配 筋

   细石防水屋面应配置φ46、间距100200mm的双向钢筋网片,位置以居中偏上为宜。钢筋网片在分格缝处应断开,钢筋保护层不小于10mm

  隔 离 层

   为减少结构变形和温度应力对防水层的不利影响,应在防水层与基层之间设置隔离层,让防水层能自由伸缩并提高抗伸缩变形能力。隔离层一般采用铺一层58mm干细砂滑动层并干铺一层卷材,或在找平层上直接铺塑料薄膜的方法。

⑸ 与立墙及突出屋面结构的连接

   刚性防水层应在与女儿墙等立墙及突出屋面结构部位留设缝隙,并用柔性密封材料进行处理,防止刚性防水层的温度变形推裂女儿墙。

细石防水层施工

   一个分格缝内的须一次浇完,不得留施工缝。浇筑时应保证钢筋网片设置在防水层中部,应机械振捣密实,表面泛浆后抹平,收水后再次压光。

   细石防水层的施工气温宜为5350C,不得在负温和烈日暴晒下施工。防水层浇筑后,应及时养护,养护时间不少于14天。

细石砼防水层施工:

2016-6-6 19_47_5420
