虽然现在恒大出了很多状况,但仍然不能否认他是一家很牛的开发商,这里整理了他们的项目进度时间标准,很有参考价值。值得收藏!
一、工程建设方面
开工方面
(1)完成部分股权转让后即进行总规的非正式批复工作;
(2)取得总规的非正式批复后即组织详勘进场钻探;
(3)详勘开钻后15 天内出柱状图;
(4)出柱状图后3 天内制定完成基础方案(建议各公司的基础方案可优先选用压桩的形式)并通过集团设计院审批(其中集团设计院的审批时间为1 天);
(5)通过设计院审批后7 天内完成基础施工图设计;
(6)基础施工图设计完成后即可桩基动工。
主体工期方面
1 层地下室的, 土方工程2 个月,桩基工程2 个月,主体开工至± 0.00 工期2 个月;
地上部分,首层、顶层10 天/ 层,标准层5.5 天/ 层;封顶后至竣工的时间, 32 层的工期6 个月, 17 层的4.5 个月, 11 层的4 个月;竣工后三个月毛坯交楼,毛坯后2~3 个月豪装交楼;春节期间可有20 天的停工期。
单栋别墅:地下室45 天,地上15 天/ 层,封顶后3 个月毛坯竣工;整片区域别墅可在单栋的工期上加2 个月的流水期。
对两层地下室的工期,以及对酒店、六大中心、商业广场等未作具体规定。
二、合同下发方面
公司无明文规定。综合计划部曾调研制定过,未发文;工程口与原招标中心亦曾开会讨论过,分别如下:
(1)工程口与原招标中心开会讨论成果
A 基础工程相关的合同要求:
①桩基础、大型土石方、基坑支护工程合同:开工前15 天提供;
②桩基检测合同(静压桩):开工前提供;
③桩基检测合同(冲、钻孔桩):开工后15 天提供。
B 主体工程的相关合同要求:
①人防设备工程合同:土方开挖完成前提供;
②消防合同:地下室底板完成前提供(需在合同下发前2 个半月提供设计图纸);
③电梯工程合同:± 0.000 结构完成前提供;
④煤气工程合同:± 0.000 结构完成前提供;
⑤智能化、电信、电视工程合同:结构封顶前提供;
⑥首层大堂及标准层电梯前室装修工程合同:竣工前4 个月提供;
⑦户内豪华装修工程合同:竣工前3 个月提供。
C 配套工程的相关合同要求:
①发电机安装工程合同:结构封顶前1 个月提供;
②永久供电工程合同:竣工前4 个月提供;
③(园林、室外排水等)配套工程合同:竣工前3 个月提供;
④变频供水工程合同:竣工前3 个月提供;
⑤永久供水工程合同:竣工前2 个月提供;
⑥室内环境检测合同:竣工前1 个月提供;
⑦外墙清洗工程合同:交楼前1 个月提供。

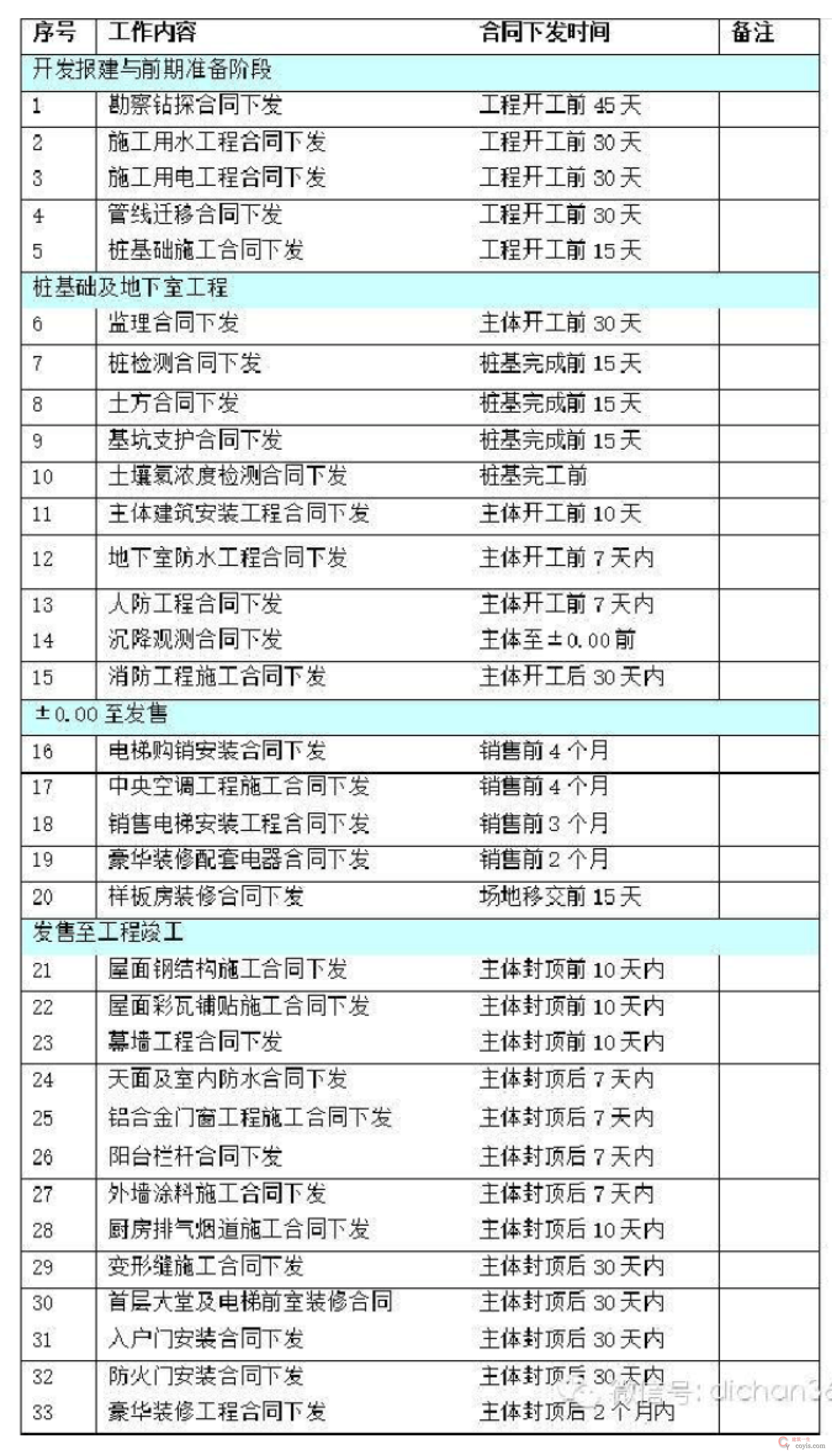

(2) 综合计划部调研后制定版
房地产开发施工计划模块
一、别墅施工计划模块:
二、多层( 6 层)施工计划模块:
三、高层( 32 层)施工计划模块:
四、高层( 18 层)施工计划模块:
五、高层( 11 层)施工计划模块:
六、酒店(四层裙楼、五层塔楼)施工计划模块:
