当前位置: 建筑一生 » 资料收集 » 监理资料 » 正文

高压旋喷桩监理实施细则丨3篇

高压旋喷桩定义

高压旋喷桩,是以高压旋转的喷嘴将水泥浆喷入土层与土体混合,形成连续搭接的水泥加固体。施工占地少、振动小、噪音较低,但容易污染环境,成本较高,对于特殊的不能使喷出浆液凝固的土质不宜采用。

监理细则目录

1.工程概况和专业特点 1
1.1 工程概况 1
1.2 专业特点 1
2.监理依据 4
3.监理工作程序 6
4.监理工作的控制要点及目标值 7
4.1 高压旋喷桩的质量控制 7
4.2 质量控制点的设置 7
4.3 施工质量预控制 7
4.4 质量标准 8
5.监理工作的方法和措施 8
5.1 监理控制要点 8
5.2 监理控制方法和措施: 9
6.风险预控措施与应急计划 10
6.1 风险预控措施 10
6.2 工程质量事故处理 10
6.3 常见质量问题及预防措施 10
7.巡视旁站监理方案 11
8.监理影像资料留置计划 12
9.安全文明施工监理工作 12
9.1 安全监理措施 12
9.2 文明施工监理措施 13

监理细则主要内容节选

 监理工作程序

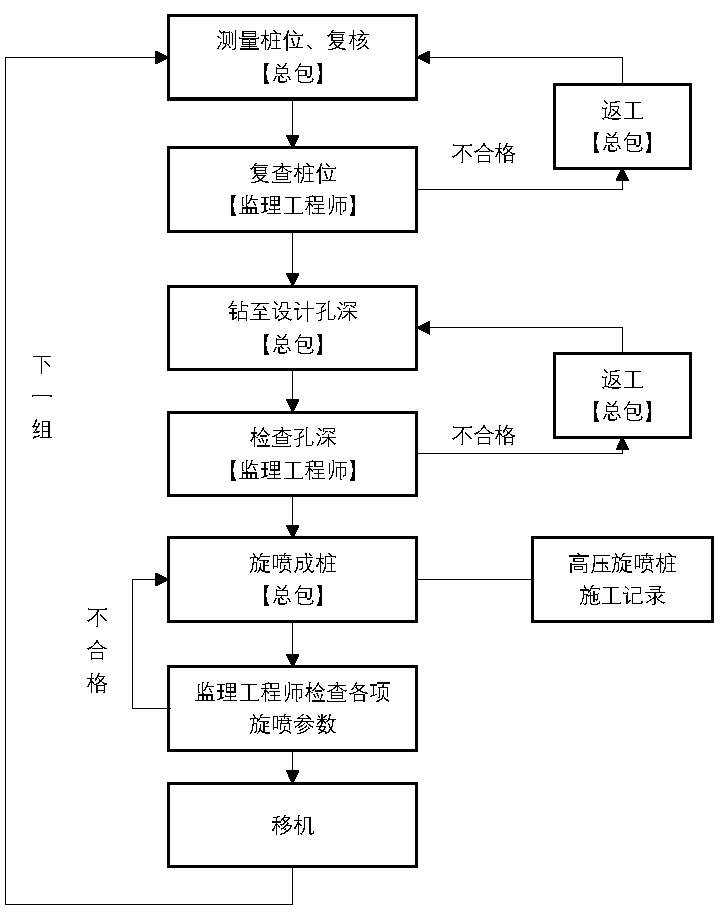

高压旋喷桩监理控制流程

高压旋喷桩监理控制流程

质量控制

施工前的质量控制:对材料进场进行全面的质量检查和监督(包括材料的生产厂家的资质,产品质量合格证,产品使用许可证等),确保施工原材料的质量。对施工机械、仪表进行检测。

施工过程中的质量控制:还要对工程测量记录、高压旋喷桩施工记录等进行检查监督,确保满足设计要求。同时,要监督工程进度、协调人力、物力的使用和分配,保证按施工组织设计的计划工期内完成。

竣工后的质量控制:开挖前对高压旋喷桩进行强度检查,根据设计要求检测数量不少于搅拌总数的1%,采用钻芯取样作强度试验。

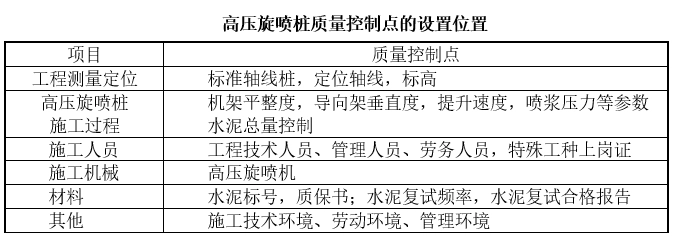

高压旋喷桩质量控制点的设置位置

施工质量预控制

在施工准备阶段,应做好如下工作:

  • 研究设计方案和地质勘察报告、桩位平面布置图、桩基结构施工图,对设计图纸的熟悉和理解;
  • 审查总包单位技术资质,对总包单位选择的分包施工单位须经监理工程师审查认可后,方能进入现场施工;重点审查分包单位资质、安全生产许可证、各类人员上岗证等;
  • 审查总包单位提交的施工组织设计,审查施工准备工作,包括施工许可证、技术准备、现场准备、机械设备及材料准备等;
  • 对施工中采用的新材料、新技术、新工艺,审核其试验报告及技术鉴定书,未经试验或无技术鉴定书的新工艺、新材料、新技术等不得在工程中应用;
  • 要求施工单位认真调查和收集现场资料:包括地质资料、地下水情况、附近沟河、暗浜和地下管线分布情况等。

质量标准

  • 桩位、桩顶、桩底高程:允许偏差50mm;桩体搭接>200mm;
  • 桩身垂直度:≤1/150;孔深±200mm;桩身中心允许偏差:≤2D;
  • 桩身水泥掺量:按设计要求;
  • 水泥标号:O42.5;
  • 旋喷转速和提升速度等控制参数:提升速度不大于15m/min;
  • 浆液比重:44;
  • 基坑内加固后,高压旋喷桩加固区范围内28天龄期的无侧限抗压强度应达到0Mpa以上;

监理控制要点

(1)钻机就位后,应进行水平校正,钻杆应与钻孔方向一致;

(2)插管时,水压<1MPa。旋喷作业时,应检查注浆流量、风量、压力、旋转提升速度等;

(3)浆液搅拌后≤4h,当超过时,应经专门试验证明其性能符合要求后方可使用;

(4)水泥应过筛,其细度应在标准筛(4900孔/m2)上的筛余量≤15%;

(5)深层旋喷时,应先喷浆后旋转和提升;

(6)冒浆量>注浆量20%,或完全不冒浆时,应查明原因采取措施。冒出地面的浆液,应经过滤、沉淀,除去杂质和调整浓度后,方可循环使用;

(7)相邻两桩的施工间隔时间>48h;

(8)每次注浆后,应将泵体和管道清洗干净;

(9)旋喷注浆设备应符合下列要求:

1)使用高压泵时,应对安全阀进行测定,其运行必须可靠;

2)电动机运转正常后,方可开动钻机,钻机操作必须有专人负责;

3)接、卸钻杆应在插好防脱落装置后进行,并应防止钻杆落入孔内;

4)应采取防止高压水或高压水泥浆从送风管中倒流进入储气罐的措施。

(10)施工中出现下述情况时,监理工程师依据监理合同规定形式,报业主同意后下达停工令:

1)施工中出现质量异常情况,经提出后总包单位仍不采取改进措施者,或采取改进措施不力,未能扭转这种情况者;

2)隐蔽工程作业未经现场监理人员及有关质检单位查验自行封闭、掩盖;

3)对已发生质量事故未进行处理和提出有效的改进措施就继续作业;

4)使用没有产品质量合格证的工程材料,或擅自替换、变更工程材料;

5)未经业主审查同意而擅自变更设计或修改图纸进行施工,或设计图纸未经业主批准就进行施工者;

6)未经技术资质审查的人员或不合格人员进入现场施工;

7)擅自使用未经监理单位审查认可的分包商进场施工;

总包单位必须对存在的施工质量问题认真整改,并填写复工申请,经监理工程师审查同意,方可签发复工令。

监理控制方法和措施:

(1)监理控制方法采用事前控制、事中监督、事后检查的方法

  • 事前控制重点是对施工方案、分包队伍、施工机械及原材料进行审查;
  • 事中监督重点对施工过程进行巡视旁站检查,包括对桩位、桩顶桩底标高进行监理复核,对桩身垂直度检查,对水泥掺量、水泥标号、水灰比及旋喷转速和提升速度等各种控制参数进行检查,对施工过程和施工程序进行监督检查;
  • 事后检查重点检查施工记录和进行试验检验。

(2)监理控制

监理控制措施主要有:实测实量、巡视旁站、见证取样、监理指令、检查验收等。

  • 对桩位、桩顶、桩底高程、桩身垂直度、桩身水泥掺量、浆液水灰比等通过监理实测实量进行现场检查控制;
  • 通过巡视旁站检查对重点部位和施工工序进行控制,如通过旁站检查施工过程的各项指标,通过巡视检查施工记录和施工现场的安全文明施工情况;
  • 对加固强度通过见证取样进行检验,监理应选择地质条件较复杂的地段或旋喷时有异常现象的桩体进行见证取样检查,检验数量为桩总数的1%,且每个工程不少于3根;
  • 用监理指令(口头要求、监理联系单、通知单等)进行控制;
  • 通过检查验收和工程量签证进行控制。



Word版下载地址

本文附件下载地址

下载链接:https://pan.baidu.com/s/1CFs05h-dtLsXal2X8hUmGw

提取码,获取方式如下

输入验证码 查看隐藏内容:

扫描二维码关注本站微信公众号或者在微信里搜索:建筑一生
回复 1002 获取验证码
weixin

验证码获取教程(如您不知如何操作,请点击

声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!

联系方式:发送邮件coyis@qq.com

相关文章

  1. 灌注桩施工质量要求及安全技术
  2. 人工挖孔灌注桩施工工艺
  3. 沉管灌注桩施工
  4. 泥浆护壁成孔灌注桩施工
  5. 干作业钻孔混凝土灌注桩施工
  6. 钢筋混凝土预制桩施工
  7. 桩基础分类
  8. 拉森钢板桩简介
  9. 检测实施方案(桩基检测投标文件)
  10. GB/T13476-2023 先张法预应力混凝土管桩
  11. GB13476-2009 先张法预应力混凝土管桩
  12. 锤击桩旁站监理记录表
  13. 锤击(预制桩)桩施工工艺流程图
  14. 静压锚杆桩在某工程结构托换中的应用
  15. 水泥土搅拌桩施工方案(西安高校公寓楼)
  16. 水泥土搅拌桩施工方案(最新)
  17. ⽔泥⼟搅拌桩施⼯⽅案
  18. 水泥土搅拌桩施工方案(天津医院)
  19. 水泥土搅拌桩(即水泥搅拌桩)施工及规范相关
  20. (预制混凝土静压预应力管桩)监理旁站记录及检查记录表
  21. (水泥搅拌桩)监理旁站记录表及监理检查记录表
  22. 地基与基础工程监理实施细则(含桩基)丨汇总
  23. 灰土挤密桩工程施工组织设计
  24. 灌注桩基础施工方案
  25. 锤击预制桩施工监理实施细则
  26. 设计试桩与工程试桩的区别
  27. 桩基工程定额计算规则
  28. 基础工程之桩基础的分类培训讲义丨PPT,可下载
  29. 冲击钻钻孔灌注桩施工工艺流程丨PPT,可下载
  30. 灌注桩桩头如何处理?“六步”示例!
  31. 陕西省丨一根桩打烂4台钻机!“西北第一桩”攻坚施工纪实
  32. 地基基础和地下空间工程技术
  33. 人工成孔灌注桩施工质量技术交底
  34. 螺旋钻孔灌注桩施工质量技术交底
  35. 桩承台施工质量技术交底
如有侵权,请联系删除 建筑一生 » 高压旋喷桩监理实施细则丨3篇
评论 (2)

  1. avatar
    一轮新月10-05 10:49回复

    链接失效

本站公众号

contact

建工计算器

contact
