施工升降机(施工电梯)安全技术要点

一、施工升降机一般规定

1. 施工升降机应按使用说明书要求设置附着装置,附着架与水平面夹角不得超过±8°。

2. 附着点应设置在结构框架主梁或剪力墙上,并宜采用预留孔洞穿墙螺栓固定,描固点的受力强度满足设计要求, 严禁设置在砖墙、空心板墙、阳台或建筑物的其他附属物上。

3. 电梯附墙穿墙螺栓必须加设100x100x8mm的钢板。

4. 最后一道附墙上自由高度应不大于7.5m ,上限位与极限限位之间的距离应满足使用说明书要求。

5. 施工升降机额定载重量、额定乘员数标牌应置于吊笼醒目位置。严禁在超过额定载重量或额定乘员数的情况下使用施工升降机。

6. 施工升降机应单独安装接地保护和避雷接地装置,接地电阻不超过4Ω。

7. 防护围栏应符合下列规定:
( 1 ) 施工升降机应设置高度不低千1.8m的地面防护围栏,不得缺损,并应符合使用说明书的要求;
( 2 ) 围栏门的开启高度不应小千 1.8m,并应符合使用说明书的要求。围栏门应装有机械锁紧和电气安全开关。

施工升降机示意图

施工升降机示意图

二、施工升降机安全装置

1. 防坠落安全器:安装完毕使用前进行坠落试验,每三个月进行一次坠落试验,使用满一年,必 须进行检测,满五年换新。

2. 施工升降机在每班首次载重运行时,当梯笼升离地面1 ~ 2m时, 应停机试验制动器的可靠性;当发现制动效果不良时,应调整或修复后方可运行。

3. 检查频次:各类安全装置每半个月检查一次;防坠器每三个月检查一次。

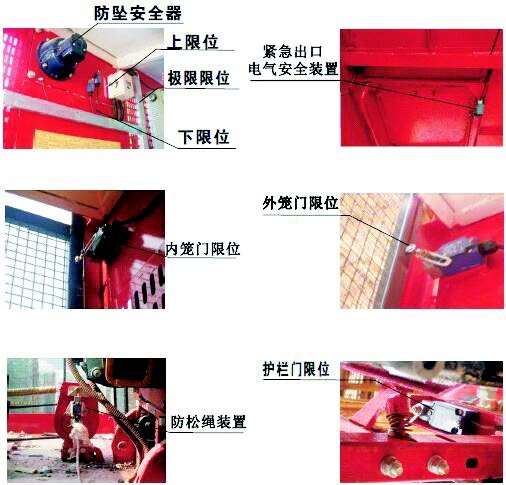

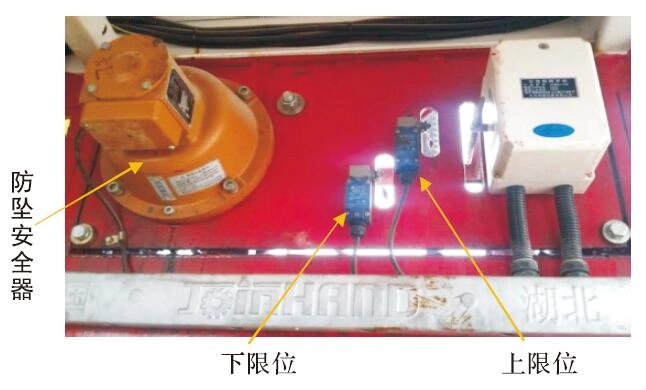

施工升降机安全装置

施工升降机安全装置

施工升降机安全装置 施工升降机安全装置

三、施工升降机齿轮啃合保证措施

1.传动齿轮、防坠安全器的齿轮与齿条啃合时,接触长度沿齿高不得小于40 % , 沿齿长不得小于50%。

2. 相邻两齿条的对接处沿齿高方向的阶差不得大于0.3mm, 沿长度的齿差不得大于0.6mm 。

3. 齿条应有90%以上的计算宽度参与啃合,且与齿轮的啃合侧隙应为0.2- 0.5mm 。

施工升降机齿轮啃合保证措施

施工升降机齿轮啃合保证措施

四、施工电梯人脸识别系统

1. 施工电梯司机身份识别系统可通过指纹、人脸、ID卡等多种方式识别。

2. 司机必须身份识别成功后方可启动施工电梯,避免非专属司机随意启动电梯,实现对操作员履职和设备安全的有效管理。

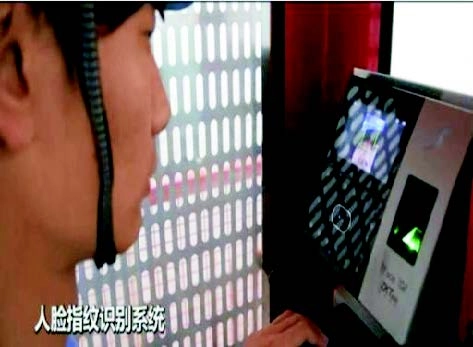

施工电梯人脸识别系统 施工电梯人脸识别系统 施工电梯人脸识别系统

五、施工电梯楼层出入平台

1. 本方法适用于需搭设施工电梯出入口架体的项目(普通房建项目 、外墙需抹灰)。外架、悬挑外架和施工电梯出入口架体应符合《JGJ130-2011 建筑施工扣件式钢管脚手架安全技术规程》 的规范要求。

2. 外架方案编制时,应对施工电梯的选型和定位、外架架体位置进行精准定位,并应明确每道电梯附墙架的高度与位置。对于整体式附墙框,若后期不便于安装,应在搭设架体时桉说明书规定的间距(约为9 m ) 套入架体里。

3. 施工电梯出入口架体与外架同步搭设,电梯直接运行至施 工层。搭设过程中,应严格控制架体的垂直度与施工电梯门部位架体尺寸。施工电梯出入口架体与两侧脚手架内外排,需处于同一立面。

4. 架体拉结点应独立设置,此架体两端须设置”之” 字型横向斜撑 。

5. 平台铺设木朸作为背楞,间距不得大于300mm, 铺钉模板形成平台,离电梯笼外边缘距离50mm 。

6. 施工电梯出入口架体内侧宜设置度不低于1.8m硬质防护。

施工电梯出入口架体剖面图 施工电梯出入口架体正面图 施工电梯平台脚手架平面布置图

六、定型化施工电梯出入口平台

1. 采用附着升降式脚手架施工的项目使用定型化平台,平台由:平台板、平台主框架、斜坡道、电梯防护门、电梯门附属设施、两侧防护设施等拼装组成。平台主框架采用不小于14#工字钢,次梁采
用不小于10 x 10mm的方钢或12#工字钢; 下部支撑的高度应根据附墙安装空间确定,不宜高于300m m ; 钢板采用不小于3mm厚; 两防护门之间的空档应采用硬质防护。

2. 无附墙杆的楼层,可在混疑土结构直接安装电梯防护门及附属设施,电梯门贴近地面,去除底部方钢便于作业人员通行 。

3. 定型化防护门在车间制作,各种材质规格见图注。

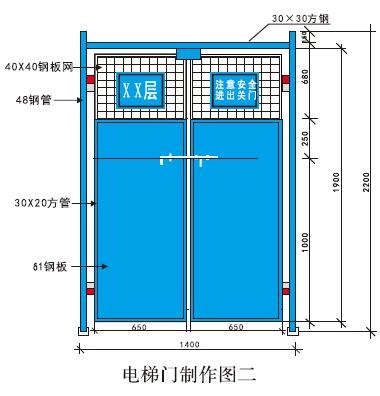

安装附墙杆楼层 电梯门制作图一 无附墙杆楼层 电梯门制作图二
