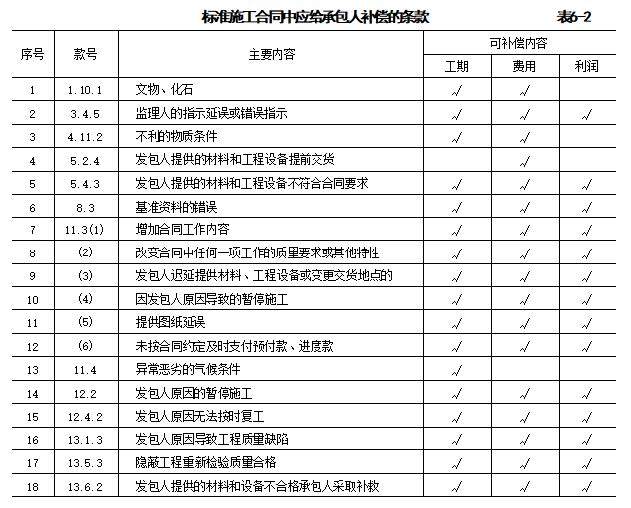

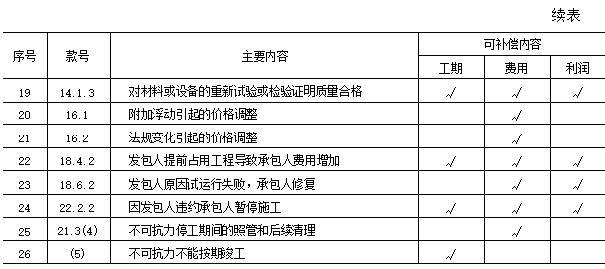

一、真题及解析
第1题 单项选择题 (每题1分,共50题,共50分)
1、 合同当事人在合同中可以自行约定的法律责任是( )。
A. 民事责任
B. 刑事责任
C. 行政责任
D. 民事和行政责任
答案:A
解析:法律责任中的行政责任和刑事责任,都只能基于法律规定,合同不能进行约定。因此,建设工程合同中的法律责任,只能是民事责任,这也是建设工程合同管理的法律基础。监理工程师应当对民事责任的概念有所了解。
综上所述,正确答案为A。
2、 下列担保方式中,至少需三方参加的担保方式是( )。
A. 抵押
B. 质押
C. 留置
D. 保证
答案:D
解析:A.抵押:抵押是指债务人或者第三人向债权人以不转移占有的方式提供一定的财产作为抵押物,用以担保债务履行的担保方式。抵押只需要两方参与,即抵押权人(债权人)和抵押人(债务人或第三人)。
B. 质押:质押是指债务人或者第三人将其动产或权利移交给债权人占有,作为债权的担保。质押同样只需要两方参与,即质权人(债权人)和出质人(债务人或第三人)。
C. 留置:留置是指债务人不履行到期债务时,债权人对已经合法占有的债务人的动产可以留置不返还,并有权就该动产折价或以拍卖、变卖所得的价款优先受偿。留置也只需要两方参与,即留置权人(债权人)和债务人。
D. 保证:在工程建设的过程中,保证是最为常用的一种担保方式。保证这种担保方式必须由第三人作为保证人。所以是有三方参加的担保方式。
因此,正确答案是D.保证
3、 某施工合同约定预付款100万元,从开工后第 5 个月开始分 5 个月在每月初等额扣回,在承包人正常施工且提交预付款担保的情况下,开工后第6个月末的预付款担保金额应是( )万元。
A. 20
B. 40
C. 60
D. 100
答案:C
解析:第5个月初:扣回20万元
第6个月初:再扣回20万元
第7个月初:再扣回20万元
第8个月初:再扣回20万元
第9个月初:再扣回20万元
因此,到第6个月末时,已经扣回了两次,每次20万元,总共扣回了40万元。所以,剩余的预付款担保金额为:100-40=60万元。
4、 在保险合同有效期内属保险责任范围内的某施工机械损坏,修理费用12万元。该施工机械原值15万元,当前市场价14万元,保险单载明的全损金额10万元,则投保人可从保险人处获得的理赔金额是( )万元。
A. 10
B. 12
C. 14
D. 15
答案:A
解析:在本题中,修理费用12万元超过了保险单载明的全损金额10万元。因此,保险人不会按照实际修理费用12万元进行赔偿,而是按照保险单载明的全损金额10万元进行赔偿。
5、 招标人通过对投标人拟派人员构成、人员业绩和经历、项目解读和设计构思、投标人信用情况等进行评定后确定中标人的设计招标( )。
A. 设计团队招标
B. 设计方案招标
C. 设计人员招标
D. 设计能力招标
答案:A
解析:设计团队招标是指主要通过对投标人拟派设计团队的综合能力进行评审确定中标人。评标委员会应当对投标人拟从事项目设计的人员构成、人员业绩、人员从业经历、项目解读、设计构思、投标人信用情况和业绩等进行评审。
设计方案招标是指主要通过对投标人提交的设计方案进行评审确定中标人。评标委员会应当在符合城乡规划、城市设计以及安全、绿色、节能、环保要求的前提下,重点对设计方案的功能、技术、经济和美观等进行评审。
因此,正确答案是 A. 设计团队招标
6、 工程设计采用公开招标方式的,对未中标投标人的技术成果是否给予补偿应在( )中载明。
A. 投标函
B. 投标邀请书
C. 招标公告
D. 资格预审公告
答案:C
解析:A:投标函是投标人向招标人提交的正式文件,主要包含投标人的基本信息、投标报价、承诺等。投标函的主要目的是表达投标人的意愿和承诺,而不是规定招标人对未中标投标人的技术成果是否给予补偿。
B:投标邀请书适用于进行资格后审的邀请招标,主要用于邀请特定的潜在投标人参与投标。投标邀请书的内容主要包括招标条件、项目概况与招标范围、投标人资格要求、招标文件的获取、投标文件的递交、确认和联系方式等。虽然投标邀请书可以包含一些具体要求,但通常不涉及对未中标投标人的技术成果补偿问题。
D:资格预审公告用于公开招标中进行资格预审的情况,其主要内容包括招标条件、项目概况与招标范围、投标人资格要求、招标文件的获取、投标文件的递交、发布公告的媒介和联系方式等。资格预审公告主要是为了筛选出符合资格要求的潜在投标人,不涉及对未中标投标人的技术成果补偿问题。
综上所述,正确答案是C.招标公告。
7、 根据《标准设计招标文件》,工程设计采用联合体投标的,应在联合体协议书中载明的内容是( )。
A. 就中标项目共同向施工人提供设计服务
B. 就中标项目分别向招标人提供履约保证金
C. 就中标项目向招标人承担连带责任
D. 就中标项目向招标人承担安全责任
答案:C
解析:根据《标准设计招标文件》的规定,当工程设计采用联合体投标时,联合体协议书中应载明的内容是就中标项目向招标人承担连带责任。
因此,正确答案为C。
8、 工程材料采购招标中,对投标人付款条件偏差及其相应损益的评审,应在( )环节进行。
A. 初步评审
B. 详细评审
C. 资格后审
D. 响应性评审
答案:B
解析:A.初步评审主要包括形式评审、资格评审和响应性评审。形式评审主要审查投标文件的形式是否符合招标文件的规定;资格评审主要审查投标人的资质、财务状况、业绩等是否符合要求;响应性评审主要审查投标文件的内容是否响应招标文件的要求。付款条件偏差及其相应损益的评审不属于初步评审的内容。
B. 详细评审是在初步评审通过后进行的,主要对投标文件的技术和商务部分进行详细的评估。根据教材内容,详细评审中会考虑付款条件的偏差及其相应损益。例如,如果投标文件中的付款条件与招标文件有偏离,但又在允许范围内,评标时会按招标文件中规定的利率计算提前支付所产生的利息,并将其计入评标价中。因此,付款条件偏差及其相应损益的评审应在详细评审环节进行。
C. 资格后审是指在评标过程中或评标结束后,对投标人的资格进行再次审核。这通常是为了确保中标候选人的资格符合要求。资格后审不涉及付款条件偏差及其相应损益的评审。
D. 响应性评审是初步评审的一部分,主要审查投标文件的内容是否响应招标文件的要求,包括投标报价、投标内容、交货期、质量要求等。付款条件偏差及其相应损益的评审不属于响应性评审的内容。
综上所述,正确答案是B.详细评审。
9、 采用电子招标投标方式的,投标文件的递交时间指的是( )
A. 投标人在电子交易平台上传投标文件的开始时间
B. 投标人在电子交易平台上传投标文件的结束时间
C. 投标人收到电子交易平台发出的递交回执通知时间
D. 投标人收到的递交回执通知中载明的传输完成时间
答案:D
解析:对于电子招标投标,则投标人通过下载招 标文件的电子招标投标交易平台递交电子投标文件;投标人完成电子投标文件上传后,电 子招标投标交易平台即时向投标人发出递交回执通知,递交时间以递交回执通知载明的传输完成时间为准。
因此,正确答案为D。
10、 采用邀请招标方式进行工程施工招标时,评审投标人资质能力的正确做法是( )
A. 仅向符合资质能力要求的组织发出邀请书且后续不评审
B. 要求投标人报送表明其资质能力的材料并进行评审
C. 设置简化资格预审程序并统一组织标前资质审查
D. 要求投标人在投标书中提交资质能力满足要求的承诺书
答案:B
解析:A.虽然邀请招标是向预先选择的若干具备相应资质、符合招标条件的法人或组织发出邀请函,但为了确保公平竞争和选择综合能力最强的投标人,仍需要在投标书中报送表明投标人资质能力的有关证明材料,并进行评审(通常称为资格后审)。因此,仅发出邀请书而不进行后续评审是不正确的。
B. 为了确保公平竞争和选择综合能力最强的投标人,招标人仍然要求投标人在投标书中报送表明其资质能力的有关证明材料,并在评标时进行评审。这种做法符合教材中的要求。
C. 这种做法适用于公开招标,而不是邀请招标。邀请招标的特点是不需要发布招标公告和设置资格预审程序,而是直接向符合条件的潜在投标人发出邀请函。
D. 为了更加全面和准确地评估投标人的资质能力,招标人通常会要求提供具体的证明材料,而不仅仅是承诺书。
综上所述,正确答案是B
11、 施工招标人需进行的工作有:①组织投标预备会:②组织现场踏勘:③发售招标文件。仅就这三项工作而言,正确的顺序是( )
A. 3-2-1
B. 3-1-2
C. 2-3-1
D. 1-2-3
答案:A
解析:施工招标人需要进行的几项工作及其正确的顺序如下:
发售招标文件:这是招标过程的第一步,招标人按照招标公告或投标邀请书规定的时间、地点发售招标文件。
组织现场踏勘:在发售招标文件之后,招标人会组织投标人对项目的实施现场进行踏勘,以便投标人全面了解项目情况。
组织投标预备会:在发售招标文件和组织现场踏勘之后,招标人会组织投标预备会(答疑会),以澄清招标文件中的疑问,并解答投标人在现场踏勘中提出的问题。
因此,正确的顺序是:
③发售招标文件
②组织现场踏勘
①组织投标预备会
因此正确的答案为:A。
12、 根据《民法典》,下列法人组织中,属于特别法人的是( )。
A. 基金会法人
B. 社会团体法人
C. 事业单位法人
D. 机关法人
答案:D
解析:根据《民法典》的规定,特别法人包括机关法人、农村集体经济组织法人、城镇农村的合作经济组织法人、基层群众性自治组织法人。因此,在提供的选项中,属于特别法人的是:D.机关法人。
A. 基金会法人:属于非营利法人。
B. 社会团体法人:也属于非营利法人。
C. 事业单位法人:同样归类于非营利法人。
D. 机关法人:明确指出是特别法人的一种。
13、 根据《标准施工招标资格预审文件》,“申请人须知”中应包含的内容是( )
A. 申请人资质要求说明和正文
B. 资格预审公告和资格预审申请文件
C. 申请人须知前附表和正文
D. 正文和申请人须知后附表
答案:C
解析:A.虽然“申请人须知”中确实会提到申请人资质要求,但这只是其中的一部分内容。
B.资格预审申请文件则是申请人需要提交的文件,它并不是“申请人须知”中的内容。 C.“申请人须知”由两部分组成:前附表和正文。
D.在《标准施工招标资格预审文件》中,并没有“申请人须知后附表”这一说法。只有“申请人须知前附表”和“正文”。
综上所述,正确答案是C。
14、 施工招标资格预审审查委员会要求申请人对其递交的申请文件内容进行澄清时申请人的正确做法是( )
A. 当面向审查委员会澄清,且不改变申请文件内容
B. 采用书面形式澄清,且对申请文件作出有利于招标人的改变
C. 采用书面形式澄清,且对申请文件作出提高竞争力的改变
D. 采用书面形式澄清,且不改变申请文件的实质性内容
答案:D
解析:在审查过程中,审查委员会可以用书面形式要求申请人对所提交的资格预审申请文件中不明确的内容进行必要的澄清或说明。
申请人的澄清或说明应采用书面形式,并不得改变资格预审申请文件的实质性内容。申请人的澄清和说明内容属于资格预审申请文件的组成部分。招标人和审查委员会不接受申请人主动提出的澄清或说明。
因此,正确答案为D。
15、 工程承包人在投保决策时可以考虑风险自留的情形是( )。
A. 风险事件发生后损失大
B. 风险事件发生概率大
C. 非保险方式转移风险代价小
D. 风险事件损失小且投保成本高
答案:D
解析:A.风险事件发生后损失大:如果风险事件发生后的损失很大,通常建议通过保险或其他方式转移风险,而不是自留。
B. 风险事件发生概率大:如果风险事件发生的概率很高,同样建议通过保险或其他方式转移风险,以避免可能的高额损失。
C. 非保险方式转移风险代价小:如果非保险方式(如合同条款、租赁等)能够有效且低成本地转移风险,那么选择非保险方式是合理的。但这并不直接支持风险自留。
D. 风险事件损失小且投保成本高:如果风险事件的潜在损失较小,并且投保的成本相对较高,那么风险自留可能是更经济的选择。在这种情况下,风险自留的损失低于保险的成本,因此自留风险更为合理。
综上所述,正确答案是D.风险事件损失小且投保成本高。

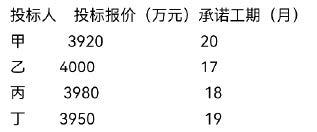

16、 某工程施工招标采用经评审的最低投标价法评标,对承诺工期提前的,进行价格折算。招标工程工期20个月,投标人承诺工期每提前1个月,可核减投标报价30万元。通过初步评审的投标人报价及承诺工期见下。
根据上述评标办法,排名第一的中标候选人是( )
A. 甲
B. 乙
C. 丙
D. 丁
答案:B
解析:A甲投标人:3920万元
B乙投标人:4000-(20-17)×30=3910万元
C丙投标人:3980-(20-18)×30=3920万
D丁投标人;3950-(20-19)×30=3920万
乙投标人经评审的最低投标价最低,故选乙投标人
17、 根据《标准设计施工总承包招标文件》作为投标文件组成部分并能反映投标人最终报价的文件是( )
A. 分部分项工程和技术服务清单
B. 造价咨询机构编制的施工图预算
C. 设计施工总承包费用清单
D. 招标范围内全部工作内容价格清单
答案:D
解析:价格清单是指承包人完成所提投标方案计算的设计、施工、竣工、试运行、缺陷
责任期各阶段的计划费用,清单价格费用的总和为签约合同价。因此正确答案为D。
18、 下列国际货物采购报价中,需由卖方承担货物运至目的地的运费和保险费的是( )
A. FOB价
B. EXW价
C. FCA价
D. CIP价
答案:D
解析:A.FOB价是指卖方在装运港将货物装上买方指定的船只,即完成交货。卖方负责办理包括将货物在指定的装船港装上船之前的一切运输事项及运输费用,但不包括从装运港到目的地的运费和保险费。这些费用由买方承担。
B. EXW价是指卖方在其所在地或其他指定的地点(如工厂、仓库)将货物交给买方后即完成交货。买方自行承担在卖方所在地受领货物后运至最终目的地的运输费用和保险费。因此,卖方不承担任何运费和保险费。
C. FCA价是指卖方在指定的地点将货物交给买方指定的承运人,即完成交货。卖方负责办理将货物在买方指定地点或其他同意的地点交由承运方保管之前的一切运输事项,并承担运输费用,但不包括从交货地点到最终目的地的运费和保险费。这些费用由买方承担。
D. CIP价是指卖方负责与承运人签订运输协议,并承担货物运至目的地的运费和保险费。这意味着卖方不仅负责将货物交付给承运人,还负责支付从交货地点到最终目的地的全部运费和保险费。
综上所述,正确答案是D.
19、 根据《标准材料采购招标文件》,投标人对招标文件作出响应的情形是( )。
A. 投标偏差范围
B. 投标文件满足实质性要求和条件
C. 投标文件仅对商务偏差予以列明
D. 投标文件仅对技术偏差予以列明
答案:B
解析:投标文件应当对招标文件的实质性要求和条件作出满足性或更有利于招标人的响应, 否则,投标人的投标将被否决。
因此,正确答案是 B. 投标文件满足实质性要求和条件。
20、 根据《标准设备采购招标文件》,招标文件中允许有商务和技术偏差的,则需要明确的相关内容是( )。
A. 偏差范围和最高项数
B. 偏差数量和偏差内容
C. 偏差范围和偏差评分方法
D. 偏差数量和偏差计算方法
答案:A
解析:如果有商务偏差或技术偏差,则投标文件对招标文件的全部偏差,均应在投标文件的商务和技术偏差表中列明,写清投标文件与招标文件存在偏差之处的具体章节及条款号,并对偏差情况予以如实说明。除列明的内容外,视为投标人响应招标文件的全部要求。投标文件的偏差超出招标文件规定的偏差范围或最高项数的,投标将被否决。
因此,正确答案是A。
21、 在工程施工招标和缔约过程中,选用标准招标文件及合同示范文本的作用是( )。
A. 有利于增加承包人利润
B. 有利于降低交易成本
C. 有利于合同备案管理
D. 有利于简化招标投标程序
答案:B
解析:在招标采购和缔约过程中,应考虑选用适合工程项目需要的标准招标文件及合同示范文本。通过参考选用标准示范文本,作用在于:
(1) 有利于当事人了解并遵守有关法律法规,确保建设工程招标和合同文件中的各项内容符合法律法规的要求;
(2) 可以帮助当事人正确拟定招标和合同文件条款,保证各项内容的完整性和准确性,避免缺款漏项,防止出现显失公平的条款,保证交易安全;
(3) 有助于降低交易成本,提高交易效率,降低合 同条款协商和谈判缔约工作的复杂性
(4) 有利于当事人履行合同的规范和顺畅;
(5) 有利于审计机构、相关行政管理部门对合同的审计和监督;
(6) 有助于仲裁机构或人民法院 裁判纠纷,最大限度维护当事人的合法权益。因此,正确答案是 B。
22、 依据《标准材料采购招标文件》签订的材料采购合同约定,合同价款100万元,一次性交货。卖方延迟交货60天,则其应支付的违约金是( )万元。
A. 0.30
B. 0.48
C. 3.00
D. 4.80
答案:D
解析:根据《标准材料采购招标文件》以及教材内容,卖方延迟交货的违约金计算方法
如下:迟延交付违约金=延迟交付材料金额×0.08%×延迟交货天数
具体解析如下:
合同价款:100万元
延迟交货天数:60天
违约金计算公式:
迟延交付违约金万元迟延交付违约金=100万元×0.08%
计算过程:100万元×0.08%×60天=4.8万元
最高限额:迟延交付违约金的最高限额为合同价格的10%,即:100万元×10%=10万元。
由于计算出的违约金4.8万元没有超过最高限额10万元,所以最终的违约金为4.8万元。
综上所述,正确答案是D.
23、 依据《标准勘察招标文件》提交预付款支付申请,则发包人应向勘察人支付预付款的最迟时间( )
A. 2025年4月11日
B. 2025年4月15日
C. 2025年4月22日
D. 2025年4月29日
答案:D
解析:根据《标准勘察招标文件》中的相关规定,发包人应在收到预付款支付申请后的
28天内,将预付款支付给勘察人。具体条款如下:
定金或预付款:定金或预付款应专用于本工程的勘察。
发包人应在收到定金或预付款支付申请后28天内,将定金或预付款支付给勘察人;勘察人应当提供等额的增值税发票。
根据题目中的信息,勘察人于2025年4月1日向发包人提交了预付款支付申请。因此,发包人应在此后的28天内支付预付款。
计算28天的时间:
从2025年4月1日开始计算28天。
2025年4月1日+28天=2025年4月29日
因此,发包人应向勘察人支付预付款的最迟时间是2025年4月29日。
综上所述,正确答案是D.2025年4月29日。
24、 根据《标准设计招标文件》,除专用合同条款另有约定外,解释顺序排在”设计费用清单”之后的合同文件是( )。
A. 专用合同条款
B. 设计方案
C. 投标函附录
D. 发包人要求
答案:B
解析:根据《标准设计招标文件》的规定,合同文件的优先解释顺序如下:合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、发包人要求、设计费用清单、设计方案、其他合同文件。
因此,正确的答案为B。
25、 根据《标准设计招标文件》,除专用合同条款另有约定外,设计人完成设计工作应遵守的法规标准及规范,应以( )适用的版本为准。
A. 合同签订日
B. 招标文件发售日
C. 基准日
D. 投标截止日
答案:C
解析:根据教材内容,具体条款如下:
除专用合同条款另有约定外,设计人完成设计工作所应遵守的法律规定,以及国家、行业和地方的规范和标准,均应视为在基准日适用的版本。
因此,正确答案是C.基准日。
26、 根据《标准设计施工总承包招标文件》监理人收到承包人索赔通知书后将索赔处理结果答复承包人的时限是( )天。
A. 14
B. 28
C. 42
D. 56
答案:C
解析:监理人应按合同的商定或确定追加的付款和(或)延长的工期,并在收到上述索赔通 知书或有关索赔的进一步证明材料后的42天内,将索赔处理结果答复承包人。
因此正确答案为C。
27、 根据《标准设计施工总承包招标文件》除专用合同条款另有约定外,工程进度款的付款周期是( )
A. 周
B. 月
C. 季度
D. 半年
答案:B
解析:除专用合同条款另有约定外,工程进度付款按月支付。
因此,正确答案为B。
28、 根据《标准施工招标文件》,履约担保有效期应自发包人与承包人签订的合同生效之日起至( )之日止。
A. 发包人签发工程接收证书
B. 承包人完成施工和保修义务
C. 发包人签发工程款结清证书
D. 承包人承担的缺陷责任期届满
答案:A
解析:根据《标准施工招标文件》的规定,履约担保的有效期应自发包人与承包人签订的合同生效之日起,至发包人签发工程接收证书之日止。
正确答案为A。
29、 根据《标准材料采购招标文件》,卖方应在合同材料启运后( )小时内正式通知买方。
A. 12
B. 18
C. 24
D. 48
答案:C
解析:根据《标准材料采购招标文件》以及教材内容,卖方应在合同材料启运后24小时内正式通知买方。
因此正确答案为C。
30、 根据《标准设备采购招标文件》,设备开箱检验的内容是( )
A. 设备数量及设备规格
B. 设备规格及设备质量
C. 设备规格及外观检验
D. 设备数量及外观检验
答案:D
解析:根据《标准设备采购招标文件》以及教材内容,设备开箱检验的内容是设备数量及外观检验。
因此正确答案为D。
31、 施工承包人检查和检验施工质量应执行的制度是( )
A. 自检、互检和工序交叉检验制度
B. 免检、抽样检和重点检验制度
C. 单项检、专项检和全数检验制度
D. 事前检、事后检和平行检验制度
答案:A
解析:施工承包人应执行的质量检查和检验制度是自检、互检和工序交叉检验制度。
32、 工程招标投标阶段已确定价格,由监理人在合同履行过程中根据工程实际情况指示承包人完成相关工作后给予支付的款项,应在( )中列支。
A. 总承包服务费
B. 暂列金额
C. 措施费
D. 暂估价
答案:B
解析:A.总承包服务费是指总承包人为配合、协调建设单位进行的专业工程发包,对建设单位自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。
B. 暂列金额指已标价工程量清单中所列的一笔款项,用于在签订协议书时尚未确定或不可预见变更的施工及其所需材料、工程设备、服务等的金额,包括以计日工方式支付的款项。因此,符合题目的描述。
C. 措施费是指为完成工程项目施工,发生于该工程施工前和施工过程中的技术、生活、安全等方面的非工程实体项目费用。
D.暂估价指发包人在工程量清单中给出的,用于支付必然发生但暂时不能确定价格的材料、设备以及专业工程的金额。这些款项在招标投标阶段暂时不能合理确定价格,但在合同履行阶段必然发生,并通过招标等方式最终确定价格。
综上所述,正确答案是B.
33、 依据《标准施工招标文件》签订的施工合同履行过程中,承包人于2025年4月7日向监理人提交了进度付款申请单、已完成工程量报表及其证明文件。监理人对该进度付款申请单核查的截止时间是( )
A. 2025年4月14日
B. 2025年4月21日
C. 2025年4月28日
D. 2025年5月5日
答案:B
解析:监理人在收到承包人进度付款申请单以及相应的支持性证明文件后的14天内完成核查,提出发包人到期应支付给承包人的金额以及相应的支持性材料。
具体到题目中的情况:承包人于2025年4月7日向监理人提交了进度付款申请单、已完成工程量报表及其证明文件。
监理人核查的截止时间是提交日期后的14天内。
因此,从2025年4月7日开始计算14天,核查的截止时间是2025年4月21日。
34、 根据相关规定,针对投标人不同的价格条件,评标时进行价格调整的依据是( )的价格。
A. 货物离开投标人生产工厂时
B. 货物到达招标人所在国目的港时
C. 货物离开投标人所在国发运港时
D. 货物到达招标人指定到货地点时
答案:D
解析:计算评标总价时,以货物到达招标人指定到货地点为依据。
因此,正确答案为D。
35、 根据《标准设计施工总承包招标文件》缺陷责任期最长不超过( )年。
A. 1
B. 2
C. 3
D. 4
答案:B
解析:如果由于承包人原因造成某项缺陷或损坏使某项工程或工程设备不能按原定目标使用而需要再次检查、检验和修复时,发包人有权要求承包人相应延长缺陷责任期,但缺陷责任期最长不超过2年。
故正确答案为B。
36、 根据《标准施工招标文件》,承包人提出索赔的期限至( )时终止。
A. 承包人接收竣工付款证书
B. 发包人颁发工程接收证书
C. 承包人接收最终结清证书
D. 发包人退还履约担保
答案:C
解析:竣工阶段发包人接受了承包人提交并经监理人签认的竣工付款证书后,承包人不能再对施工阶段、竣工阶段的事项提出索赔要求。
缺陷责任期满承包人提交的最终结清申请单中,只限于提出工程接收证书颁发后发生 的索赔。提出索赔的期限至发包人接受最终结清证书时止,即合同终止后承包人就失去索赔的权利。
综上所述,正确答案是C.
37、 根据《标准施工招标文件》,单位工程验收合格后,签认和出具单位工程验收证书的正确方式是( ).
A. 经承包人签认后由监理人出具
B. 由承包人和监理人共同签认并出具
C. 经监理人签认后由发包人出具
D. 经发包人签认后由监理人出具
答案:D
解析:单位工程验收合格后,监理人应向承包人出具经发包人签认的单位工程验收证书。
因此正确答案为D,其他为干扰项。
38、 根据FIDIC,业主应履行的责任和义务是( )。
A. 提供现场环境条件资料
B. 办理工程保险
C. 负责解释现场数据
D. 照管工程和货物
答案:A
解析:业主的主要责任和义务
向承包商提供现场地形、地下、水文、气候及环境条件的数据资料;向承包商提供现场进入权和占用权;委派业主代表;做好项目资金安排;向承包商支付工程款;向承包商发出根据合同履行义务所需要的指示;发出变更通知;审核承包商文件;为承包商提供协助和配合;准备并负责由业主提供的材料和设备;签发工程接收证书等。
综上所述,正确答案是A,其余BCD为承包商的主要责任和义务。
39、 根据《标准设计施工总承包招标文件》承包人对监理人员发出的指示有疑问而提出书面异议时,总监理工程师应在( )小时内对该指示予以确认、更改或撤销。
A. 12
B. 24
C. 48
D. 72
答案:C
解析:根据《标准设计施工总承包招标文件》的规定,承包人对监理人员发出的指示有疑问时,可以在该指示发出的48小时内向总监理工程师提出书面异议。总监理工程师应在收到承包人的书面异议后的48小时内对该指示予以确认、更改或撤销。
因此正确答案为C。
40、 根据《标准施工招标文件》,设计交底工作的正确做法是( )
A. 由发包人组织设计单位向监理人进行交底
B. 由发包人组织设计单位向承包人和监理人进行交底
C. 由设计单位组织设计人员向监理人进行交底
D. 由设计单位组织设计人员向发包人和承包人进行交底
答案:B
解析:发包人应根据合同进度计划,组织设计单位向承包人和监理人对提供的施工图纸和设计文件进行交底,以便承包人制定施工方案和编制施工组织设计。
综上所述,正确答案是B。
41、 根据《标准设计施工总承包招标文件》,发包人要求的质量标准高于现行标准的,承包人履行设计义务时应以( )为准。
A. 现行标准
B. 监理人评估后的决定
C. 合同约定
D. 监理人与承包人协商后的决定
答案:C
解析:根据《标准设计施工总承包招标文件》以及教材内容,发包人要求的质量标准高于现行标准的,承包人履行设计义务时应以合同约定为准。
因此正确答案为C。
42、 承包人在投标函中承诺完成合同工程的时间与合同履行过程中通过变更和索赔程序获得的顺延工期之和指的是( )。
A. 合同工期
B. 实际工期
C. 计划工期
D. 施工期
答案:A
解析:A.合同工期:指承包人在投标函内承诺完成合同工程的时间期限,以及按照合同条款通过变更和索赔程序应给予顺延工期的时间之和。合同工期的作用是用于判定承包人是否按期竣工的标准。
B. 实际工期:指从开工日期到实际竣工日期之间的实际施工时间。实际工期可能因各种因素(如延误、提前竣工等)而与合同工期不同。
C. 计划工期:指在合同签订后,根据合同进度计划确定的预计完成工程的时间。计划工期是施工过程中的一个参考时间,可能会随着实际情况的变化而调整。
D. 施工期:指从监理人发出的开工通知中写明的开工日起算,至工程接收证书中写明的实际竣工日止的时间段。施工期是实际施工的时间段,用于与合同工期进行比较,以判断是提前竣工还是延误竣工。
因此,正确答案是A.合同工期。
43、 根据《标准设计施工总承包招标文件》承包人未按合同约定办理工程保险时可采取的补救措施是( )
A. 发包人代为办理,所需费用由承包人承担
B. 发包人代为办理,所需费用由发包人和承包人共同承担
C. 监理人代为办理,所需费用由承包人承担
D. 监理人代为办理,所需费用由发包人和承包人共同承担
答案:A
解析:未按约定投保的补偿
(1)如果负有投保义务的一方当事人未按合同约定办理保险,或未能使保险持续有效,另一方当事人可代为办理,所需费用由对方当事人承担。
因此A正确。
44、 根据《标准设计施工总承包招标文件》监理人向承包人发出的开始工作通知,至少应在开始设计工作前( )天送达承包人。
A. 7
B. 14
C. 21
D. 28
答案:A
解析:根据《标准设计施工总承包招标文件》以及教材内容,监理人向承包人发出的开始工作通知,至少应在开始设计工作前7天送达承包人。
因此正确的答案为A。
45、 鉴于大型建设工程材料设备采购合同标的数量大、价值高,通常采用的合同形式是( )
A. 非即时买卖合同
B. 即时买卖合同
C. 包工包料合同
D. 交钥匙合同
答案:A
解析:A选项:由于建设工程材料设备采购合同的标的数量较大,一般都采用非即时买卖合同。
B选项:即时买卖合同是指当事人双方在买卖合同成立的同时,就履行了全部义务,即
移转了材料设备的所有权、价款的占有。这种合同形式不适用于大型建设工程材料设备的采购,因为其标的数量大、价值高,通常需要分批交付或有其他复杂的履行条件。
C选项:这是指承包人负责施工并提供所有材料的合同形式,主要适用于施工合同,而不是单纯的材料设备采购合同。
D选项:这是指承包商根据合同要求,承担建设项目的设计、采购、施工及试运行,向业主交付一个建成完好的工程设施并保证正常投入运营的合同形式。这也不适用于单纯的材料设备采购合同。
因此正确答案为A。
46、 FIDIC《生产设备和设计一施工合同条件》适用的工程类型是( )
A. 由承包商建成后负责运营的工程
B. 采用工程量清单计价的工程
C. 由工程师负责签证支付的工程
D. 拟由业主提供生产设备的工程
答案:C
解析:FIDIC《生产设备和设计-施工合同条件》(又称“新黄皮书”)适用于以下类型的工程:由承包商按照业主要求进行设计、提供设备并施工安装的机械、电气、房建等工程。采用总价合同。业主委托工程师管理合同,由工程师监管承包商设备的现场安装以及签证支付。
A. 这种类型的工程更适合FIDIC《设计-建造与运营合同条件》(又称“金皮书”),
B. 采用工程量清单计价的工程更适合FIDIC《施工合同条件》(又称“新红皮书”),
C. 这个选项是正确的。《生产设备和设计-施工合同条件》中,业主委托工程师管理合同,由工程师负责签证支付。
D. 在《生产设备和设计-施工合同条件》中,生产设备通常由承包商提供,而不是由业主提供。
综上所述,正确答案是C.
47、 根据FIDIC,业主对承包商提交的承包商文件和承包商通知的审核期限是( )天。
A. 7
B. 14
C. 21
D. 28
答案:C
解析:银皮书和FIDIC《施工合同条件》还规定,如无另行约定,业主(或工程师)对承包商提交的承包商文件和承包商通知的审核期为21天,自业主(或工程师)收到承包商文件和承包商通知之日起算。
因此,正确答案为C。
48、 根据FIDIC,承包商的工程进入权和工程维护记录获取权期限应至( )。
A. 签发履约证书日
B. 签发履约证书后第28天
C. 颁发工程接收证书日
D. 颁发工程接收证书后第28天
答案:B
解析:在符合业主合理的安全限制要求的前提下,直到签发履约证书后第28天的日期,承包商应有工程进入权,以及工程运行、维护和性能记录的获取权。
因此正确答案为B。
49、 美国建筑师学会(AIA)系列合同条件中,将A201和A111合同文件组合后,适用的合同类型是( )
A. 固定总价合同
B. 可调单价合同
C. 固定单价合同
D. 成本补偿合同
答案:D
解析:根据美国建筑师学会(AIA)系列合同条件,将A201和A111合同文件组合后,适用的合同类型是成本补偿合同。
因此正确答案为D。
50、 在《标准施工招标文件》约定的价格调整公式中,定值权重越小,对合同当事人一方的影响是( )。
A. 承包人承担市场价格上涨的风险越大
B. 承包人承担工程量变化的风险越大
C. 发包人承担市场价格上涨的风险越大
D. 发包人承担工程量变化的风险越大
答案:C
解析:定值权重越小,意味着可调部分的权重越大,市场价格的变化对合同价格的影响会更大。因此,发包人承担市场价格上涨的风险越大。
综上所述,正确答案为C。
第2题 多项选择题 (每题2分,共30题,共60分)
51、 除应载明代理人姓名和代理事项外,委托代理授权委托书还应包含的内容有( )。
A. 公证人名称
B. 代理权限
C. 代理担保
D. 代理期间
E. 被代理人签章
答案:B,D,E
解析:委托代理授权采用书面形式的,授权委托书应当载明代理人的姓名或者名称、代理事项、权限和期间,并由被代理人签名或者盖章。
因此正确答案为BDE,其余为干扰项。
52、 采购建筑材料时,容易产生歧义的计量单位有( )
A. 吨
B. 箱
C. 捆
D. 米
E. 车
答案:B,C,E
解析:数量及单位是对投标标的物的计量要求,要写清数量的计量单位和计量方法,避免使用有歧义的计量单位,如:车、包、捆等;
根据要求应该避免使用有歧义的计量单位,教材原文中提到车、捆,但是B选项箱也是有歧义的计量单位,跟车、捆是同样的性质,因此本题正确答案为BCE。
53、 在安装工程一切险保险合同有效期内,发生被保险施工机械损失时,投保人可向保险人索赔的情形有( )。
A. 水灾造成的机械损失
B. 暴雨造成的机械停工损失
C. 雷电引发火灾造成的机械损失
D. 大气放电造成的机械电气部分损失
E. 不按规程操作造成的机械控制系统故障损害
答案:A,C
解析:安装工程一切险保险人对下列原因造成的损失和费用负责赔偿:
(1) 自然灾害,指地震、海啸、雷电、飓风、台风、龙卷风、风暴、暴雨、洪水、水灾、冻灾、冰雹、地崩、山崩、雪崩、火山爆发、地面下陷下沉及其他人力不可抗拒的破坏力强大的自然现象;
(2) 意外事故,指不可预料的以及被保险人无法控制并造成物质损失或人身伤亡的突发性事件,包括火灾和爆炸。
A. 保险人对自然灾害(如洪水)造成的损失负责赔偿。因此,这种情形下可以向保险人索赔。
B. 保险人对自然灾害(如暴雨)造成的损失负责赔偿,但这里的“停工损失”通常不包括在保险责任范围内。保险主要针对的是直接的物质损失,而不是间接的停工损失。因此,这种情形下不能向保险人索赔。
C. 保险人对自然灾害(如雷电)及其引发的火灾造成的损失负责赔偿。因此,这种情形下可以向保险人索赔。
D. 根据资料,保险人对由于大气放电造成的电气设备或电气用具本身的损失是不负责赔偿的。因此,这种情形下不能向保险人索赔。
E. 这种情形属于人为操作不当引起的损失,不属于保险责任范围。因此,这种情形下不能向保险人索赔。
综上所述,正确的答案是: A 和 C。
54、 根据《标准勘察招标文件》,勘察纲要”应包含的内容有( )
A. 资格审查资料
B. 勘察费用清单
C. 拟投入的勘察人员
D. 拟投入的勘察设备
E. 勘察安全保证措施
答案:C,D,E
解析:
勘察纲要或设计方案应包括下列内容:
(1) 勘察设计工程概况;
(2) 勘察设计范围及内容;
(3) 勘察设计依据及工作目标;
(4) 勘察设计机构设置及岗位职责;
(5) 勘察设计说明,勘察、设计方案;
(6) 拟投入的勘察设计人员;C正确.
(7) 勘察设备(适用于勘察投标);D正确.
(8) 勘察设计质量、进度、保密等保证措施;
(9) 勘察设计安全保证措施;E正确.
(10) 勘察设计工作重点和难点分析;
(11) 对本工程勘察设计的合理化建议等。
AB通常是投标文件的一部分,但不是勘察纲要的具体内容。因此选项不正确。综上所述,正确答案是:CDE
55、 根据《标准设计招标文件》,在投标文件详细评审环节通过量化打分进行评审的内容有( )
A. 投标保证金
B. 资信业绩
C. 有效期
D. 设计方案
E. 投标报价
答案:B,D,E
解析:在详细评审阶段,评标委员会按招标文件中规定的量化因素和分值进行打分,并计算出综合评估得分。分值构成(总分100分)包括:
(1) 资信业绩;
(2) 勘察纲要或设计方案;
(3) 投标报价;
(4) 其他因素。
综上所述,正确答案是:BDE。其余为干扰项。
56、 根据《标准材料采购招标文件》,投标人应在分项报价表中填报的内容有( )
A. 数量
B. 合计报价
C. 单价
D. 优惠折扣
E. 总价
答案:A,B,C,E
解析:分项报价表的内容包括:
(1) 分项名称;
(2) 单位;
(3) 数量;
(4) 单价(元);
(5) 总价(元);
(6) 合计报价。
因此,正确选项为ABCE。
57、 招标人依法组建施工评标委员会时,评标专家应回避的情形有( )
A. 评标时年龄已超过58周岁
B. 投标人主要负责人的近亲属
C. 项目主管部门或行政监督部门人员
D. 与投标人有经济利益关系且影响公正评审
E. 与招标人有劳动人事关系
答案:B,C,D
解析:有下列情形之一的,不得担任评标委员会成员:
(一) 投标人或者投标人主要负责人的近亲属;
(二) 项目主管部门或者行政监督部门的人员;
(三) 与投标人有经济利益关系,可能影响对投标公正评审的;
(四) 曾因在招标、评标以及其他与招标投标有关活动从事违法行为而受过行政处罚或刑事处罚的。
因此,正确答案为BCD,其余为干扰选项。
58、 根据《标准勘察招标文件》,除专用合同条款另有约定外,已包含在合同价款中的费用有( )
A. 占地补偿费用
B. 修建临时设施费用
C. 发包人要求勘察人外出考察费用
D. 青苗和园林绿化补偿费用
E. 农民工工伤保险费用
答案:A,D,E
解析:除专用合同条款另有约定外,合同价格应当包括收集资料,踏勘现场,制订纲要,进行测绘、勘探、取样、试验、测试、分析、评估、配合审查等,编制勘察文件,设计施工配合,青苗和园林绿化补偿,占地补偿,扰民及民扰,占道施工,安全防护、
文明施工、 环境保护,农民工工伤保险等全部费用和国家规定的增值税税金。因此ADE正确。
发包人要求勘察人进行外出考察、试验检测、专项咨询或专家评审时,相应费用不含在合同价格之中,由发包人另行支付。C错误。
B选项是属于承包人自行承担的费用。
59、 工程施工招标投标过程中,招标人可以没收投标保证金的情形有( )。
A. 投标人在投标截止时间前撤回其投标文件
B. 开具投标保函的单位在投标有效期内破产
C. 投标人在规定的投标有效期内撤销其投标
D. 中标人在规定期限内无正当理由未能与招标人签订合同
E. 中标人在规定期限内未能根据规定接受对错误的修正
答案:C,D,E
解析:下列任何情况发生时,投标保证金将被没收:
一是投标人在投标函格式中规定的投标有效期内撤销其投标;
二是中标人在规定期限内无正当理由未能根据规定签订合同,或根据规定接受对错误的修正;
三是中标人根据规定未能提交履约保证金;
四是投标人采用不正当的手段骗取中标。
因此,正确答案为CDE,其余选项为干扰项。
60、 工程合同变更应符合的条件及遵循的原则有( )。
A. 变更的影响不应涉及合同价格及工期
B. 变更的内容应符合合同约定或法律法规规定
C. 变更的提出应符合合同或法律法规规定的程序
D. 变更的次数应符合法律法规规定
E. 变更的实施应经当事方签字或盖章
答案:B,C,E
解析:通常,合同变更应当符合下列条件:(1)变更的内容应符合合同约定或者法律法规规定。变更超过原设计标准或者批准规模时,应由当事方按照规定程序办理变更审批手续。(2)变更或变更异议的提出,应符合合同约定或者法律法规规定的程序和期限。(3)变更应经当事方或其授权人员签字或盖章后实施。(4)变更对合同价格及工期有影响时,相应调整合同价格和工期。
因此,正确答案为BCE,A与教材描述相反,D教材未涉及。
61、 根据《标准施工招标文件》,下列导致承包人损失的情形中,承包人有权同时获得工期顺延、费用和利润补偿的有( )
A. 承包人采购材料延迟
B. 施工中遭遇不利气候条件
C. 发包人提供的基准资料错误
D. 发包人未按合同约定支付进度款
E. 发包人提高合同中某项工作的质量标准
答案:C,D,E
解析:由表格可知,正确答案为CDE,A是承包人自身的原因,B不利气候条件对施工的影响则属于承包人应承担的风险,因此都得不到补偿。
62、 标准施工招标资格预审文件中,资格审查办法正文部分应包含的内容有( )
A. 审查人员名单
B. 审查方法
C. 审查程序
D. 审查标准
E. 审查结果
答案:B,C,D,E
解析:正文包括4部分:(1)审查方法;(2)审查标准,包括初步审查标准、详细审查标准,以及评分标准(有限数量制);(3)审查程序, 包括初步审查、详细审查、资格预审申请文件的澄清,以及评分(有限数量制);(4)审查结果。
综上所述,正确答案是:BCDE
63、 根据《标准设计施工总承包招标文件》仅从执业资格角度考虑,可以担任总承包项目经理的人选有( )
A. 具备工程施工类注册执业资格的人员
B. 具备工程造价类注册执业资格的人员
C. 具备工程监理类注册执业资格的人员
D. 具备工程设计类注册执业资格的人员
E. 取得投资咨询类工程师岗位证书的人员
答案:A,D
解析:
项目经理应当具备工程设计类或者工程施工类注册执业资格,设计负责人应当具备工程设计类注册执业资格;
因此,正确答案为AD。
64、 根据《标准施工招标文件》,”不可抗力”需满足的条件有( )
A. 合同双方在订立合同时不可预见
B. 合同一方在基准日期前不可预见
C. 合同双方不能履行合同义务
D. 合同双方不能避免事件的发生
E. 合同双方不能克服事件的影响
答案:A,D,E
解析:不可抗力是指不能预见、不能避免且不能克服的客观情况。因不可抗力不能履行民事义务的,不承担民事责任。
B选项不符合定义,C选项是造成的结果,而不是条件。
因此正确答案为ADE.
65、 依据《标准施工招标文件》签订施工合同的工程至开工日期时,发包人已完成各项准备工作,但承包人尚未做好开工准备,监理人如期发出开工指示。关于开工指示和合同工期的说法,正确的有( )
A. 承包人应遵从监理人发出的开工指示
B. 承包人有权要求监理人撤回开工指示
C. 承包人有权根据其开工准备情况要求顺延合同工期
D. 监理人发出的开工指示有效且合同工期不予顺延
E. 合同工期应自承包人开工准备满足开工条件时起算
答案:A,D
解析:如果发包人开工前的配合工作已完成且约定的开工日期已届至,但承包人的开工准备还不满足开工条件,监理人仍应按时发出开工的指示,合同工期不予顺延。AD正确。
其他选项的解释如下:
B. 承包人有权要求监理人撤回开工指示:这是不正确的。承包人无权要求监理人撤回开工指示,因为监理人是在发包人已经完成开工前的准备工作且约定的开工日期已届至的情况下发出的。
C. 承包人有权根据其开工准备情况要求顺延合同工期:这是不正确的。即使承包人未准备好,只要发包人的准备工作已经完成且约定的开工日期已届至,监理人发出的开工指示仍然有效,合同工期不予顺延。
E. 合同工期应自承包人开工准备满足开工条件时起算:这是不正确的。合同工期应自监理人发出的开工通知中载明的开工日起计算,而不是自承包人满足开工条件时起算。
66、 根据《标准设计招标文件》,发包人委托监理人进行设计阶段监理工作的,应在设计合同专用条款中列明的内容有( )
A. 监理范围
B. 监理费用
C. 监理职责权限
D. 总监理工程师信息
E. 监理人要求
答案:A,C,D
解析:监理人的监理范围、职责权限和总监理工程师信息,应在专用合同条款中指明。因此正确答案为ACD。
67、 发包人向承包人提供的材料按约定的交货地点验收后,应由承包人承担的费用有( )
A. 材料供应商现场服务费用
B. 施工现场二次搬运费用
C. 材料保管费用
D. 材料质量不合格更换费用
E. 材料延迟交货损失费用
答案:B,C
解析:承包人会同监理人在约定的时间内,在交货地点共同进行验收。 发包人提供的材料和工程设备验收后,由承包人负责接收、保管和施工现场内的二次搬运所发生的费用。
A. 材料供应商现场服务费用 – 这类费用一般由材料供应商提供,是否由承包人承担取决于合同具体规定。如果合同没有特别指明,则这类费用通常是包含在材料价格中的,因此不应单独由承包人承担。
D. 材料质量不合格更换费用 – 如果材料本身存在质量问题且这些问题是在验收时未能发现的,那么这部分费用原则上应该由发包人或者材料供应商来承担,因为这是由于材料本身的缺陷导致的问题。但如果是因为承包人在使用过程中的不当处理导致的质量问题,则费用可能需由承包人承担。
E. 材料延迟交货损失费用 – 如果是由于发包人或其指定的供应商原因造成的延迟交货,从而给工程进度带来影响,那么相关损失费用不应该由承包人承担;反之,如果是由于承包人的原因导致无法按时接收材料,则承包人可能需要为由此产生的延误承担责任。综上所述,正确答案为BC。
68、 根据《标准施工招标文件》,关于监理人施工管理中职责和权利的说法,正确的有( )
A. 监理人的一切行为均应遵照发包人指示
B. 监理人可按公平原则更改修正施工合同条款
C. 承包人在施工中提出的问题应首先提交给监理人
D. 监理人向承包人发出的任何指示视为已得到发包人批准
E. 监理人指示错误给承包人造成的损失应由发包人负责赔偿
答案:C,D,E
解析:A选项错误,既属于发包人一方的人员,但又不同于发包人的雇员,即不是一切行为均遵照发包人的指示,而是在授权范围内独立工作,以保障工程按期、按质、按量完成发包人的最大利益为管理目标
B选项错误,监理人应按照合同条款的约定,公平合理地处理合同履行过程中涉及的有关事项。
C正确,承包人的各种问题也首先提交监理人,尽量减少发包人和承包人分别站在各自立场解释合同导致争议。
D正确,承包人收到监理人发出的任何指示,视为已得到发包人的批准,应遵照执行。 E正确,如果监理人的指示错误或失误给承包人造成损失,则由发包人负责赔偿。
69、 根据《标准施工招标文件》,已生效的最终结清单可表明的情形有( )
A. 承包人已收到最终支付款
B. 施工合同已终止
C. 承包人不再承担工程保修责任
D. 承包人不再拥有索赔权利
E. 承包人将在14天内完成施工场地清理工作
答案:A,B,D
解析:承包人收到发包人最终支付款后结清单生效。结清单生效即表明合同终止,承包人不再拥有索赔的权利。如果发包人未按时支付结清款,承包人仍可就此事项进行索赔。
C. 承包人不再承担工程保修责任 – 这个选项并不一定正确。虽然最终结清单的生效标志着合同的主要义务已经完成,但根据合同条款,承包人可能仍然需要在一定期限内承担工程保修责任。保修期通常是从工程竣工验收合格之日起计算,而不是从最终结清单生效之日起计算。
E. 承包人将在14天内完成施工场地清理工作 – 这个选项也不一定正确。施工场地的清理工作通常是在工程竣工验收之前或之后不久完成的,而不是在最终结清单生效后的14天内完成。最终结清单主要关注的是财务结算问题,而不是具体的施工场地清理工作。
综上所述,正确答案为ABD。
70、 根据《标准设计施工总承包招标文件》,”发包人要求”中”功能要求”应包含的内容有( )
A. 设计文件
B. 性能保证指标
C. 进度计划
D. 产能保证指标
E. 工程目的
答案:B,D,E
解析:功能要求包括:工程的目的;工程规模;性能保证指标(性能保证表)和产能保证指标。
A. 设计文件 – 设计文件通常是详细的技术图纸和规范,它们是实现功能要求的基础,设计文件本身并不直接属于功能要求的内容。功能要求更多是指设计文件需要满足的具体功能和性能标准。
C. 进度计划 – 进度计划主要涉及工程的时间安排和里程碑,而不是功能要求。进度计划通常在合同的其他部分中详细说明。
综上所述,正确答案为BDE。
71、 根据《标准设计施工总承包招标文件》,发包人应履行的义务有( )
A. 负责施工场地周边生态保护
B. 办理证件和批件
C. 提供施工场地
D. 保证工程施工和人员安全
E. 组织施工验收
答案:B,C
解析:发包人在履行合同过程中应遵守法律,按照法律规定和合同约定履行相关职责,发包人应委托监理人按约定向承包人发出开始工作通知,向承包人提供施工场地及进场施工条件,并明确与承包人的交接界面。由发包人负责按时办理的工程建设项目必须履行的各类审批、 核准或备案。发包人对承包人负责的有关设计、施工证件和批件,应给予必要的协助。发包人应按合同约定及时组织竣工验收等合同约定的其他义务。
AD选项属于承包人的义务。选项E,不应是施工验收,而是竣工验收。
因此,正确答案为BC。
72、 根据《标准设计施工总承包招标文件》,承包人应投保的保险有( )。
A. 建设工程设计责任险
B. 第三者责任保险
C. 建筑工程一切险
D. 现场监理人员人身意外伤害保险
E. 承包人雇佣的现场管理人员工伤保险
答案:A,B,C,E
解析:(一)承包人办理保险
(1) 设计和工程保险
承包人按照专用条款的约定向双方同意的保险人投保建设工程设计责任险、建筑工程 一切险或安装工程一切险。具体的投保险种、保险范围、保险金额、保险费率、保险期限等有关内容应当在专用条款中明确约定。
(2) 第三者责任保险
承包人按照专用条款约定投保第三者责任险的担保期限,应保证颁发缺陷责任期终止 证书前一直有效。
(3) 工伤保险
承包人应为其履行合同所雇佣的全部人员投保工伤保险和人身意外伤害保险,并要求分包人也投保此项保险。
(4)其他保险
承包人应为其施工设备、进场的材料和工程设备等办理保险。
因此ABCE正确。
D.现场监理人员人身意外伤害保险由发包人投保
73、 根据《标准设计施工总承包招标文件》,符合合同要求的变更管理做法有 ( )
A. 经发包人同意后监理人对己实施的工程内容发出变更意向书
B. 承包人向监理人提交改变”发包人要求”内容的合理化建议书
C. 发包人在承包人同意变更实施方案后向承包人发出变更指示
D. 承包人对监理人发出的变更意向书提出书面异议
E. 承包人拒绝执行监理人发出的变更指示
答案:B,D
解析:A选项错误,监理人首先向承包人发出变更意向书,说明变更的具体内容、完成变更的时间要求等,并附必要的图纸和相关资料。承包人收到监理人的变更意向书后,如果同意实施变更,则向监理人提出书面变更建议。
C选项错误,如果承包人根据变更意向书要求提交的变更实施方 案可行并经发包人同意后,监理人发出变更指示。
E选项错误,如果承包人根据变更意向书要求提交的变更实施方 案可行并经发包人同意后,监理人发出变更指示。
根据教材的内容,BD是正确的。
74、 根据《标准材料采购招标文件》,在”合同价款支付”中应列明的价款类型有( )
A. 到货款
B. 预付款
C. 进度款
D. 检验款
E. 结清款
答案:B,C,E
解析:除专用合同条款另有约定外,买方应通过以下方式和比例向卖方支付合同价款:1.预付款.2.进度款.3.结清款。
因此,正确答案为BCE。
75、 根据《标准设备采购招标文件》,关于设备监造的说法,正确的有( )
A. 卖方应为买方监理人员提供工作条件,并承担其住宿费用
B. 卖方制订设备生产计划时,应将买方监造纳入计划安排
C. 卖方应提前5日将需要买方监造人员现场监造事项通知买方
D. 买方监造人员对设备的监造,不视为对设备质量的确认
E. 买方监造人员发现设备生产不符合约定的,有权提出意见
答案:B,D,E
解析:A选项:卖方应免费为买方监造人员提供工作条件及便利,包括必要的办公场所、技术资料、检测工具及出入许可等。但除了专用合同条款另有约定外,买方监造人员的交通、食宿费用由买方承担。因此,这个选项是不正确的。
B选项:根据教材中的描述,卖方在制订生产制造合同设备的进度计划时,应将买方监造纳入计划安排,并提前通知买方。这确保了买方监造人员能够及时参与监造过程。
C选项:根据教材中的描述,卖方应提前7日将需要买方监造人员现场监造事项通知买方,而不是5日。因此,这个选项也是不正确的。
D选项:买方监造人员对合同设备的监造并不视为对合同设备质量的确认,也不影响卖方交货后买方依照合同约定对合同设备提出质量异议和(或)退货的权利。这意味着监造过程仅是对生产过程的监督,而不是最终的质量确认。
E选项:如果买方监造人员在监造过程中发现合同设备及其关键部件不符合合同约定的标准,他们有权提出意见和建议。卖方应采取必要措施消除合同设备的不符,由此增加的费用和(或)造成的延误由卖方负责。
76、 根据《标准设备采购招标文件》,卖方承担违约责任的方式有( )
A. 罚款
B. 退货
C. 更换
D. 修理
E. 赔偿损失
答案:B,C,D,E
解析:合同一方不履行合同义务、履行合同义务不符合约定或者违反合同项下所作保证的,应向对方承担继续履行、采取修理、更换、退货等补救措施或者赔偿损失等违约责任。
综上所述,正确答案为BCDE。
77、 根据FIDIC,关于合同价款申请和支付的做法,正确的有( )
A. 承包商在每个支付期末向业主提交期中付款申请报表
B. 业主按每次期中付款额20%的比例抵扣己支付给承包商的预付款
C. 业主收到承包商期中付款申请报表后第23天发出不同意该项支付的通知
D. 业主收到承包商期中付款申请报表后第35天向承包商支付符合要求的款项
E. 业主收到最终报表和结清证明后第40天向承包商支付最终付款
答案:A,C,D,E
解析:对期中付款,承包商应在合同规定的支付期限末(如每月的月末),按业主要求的格式向业主提交报表,详细说明承包商认为有权得到的款额以及相关的证明文件。业主
应在收到有关报表和证明文件后的28天内向承包商发出关于报表中业主不同意支付的任何项 目的通知,并附详细说明,对符合合同要求的应付款项,则不应扣发。业主在收到
承包商的报表和证明文件后的56天内支付每期报表的应付款额。
B选项错误,并按每次期中付款金额25%的比例抵扣,直至还清预付款。
因此,正确答案为ACDE。

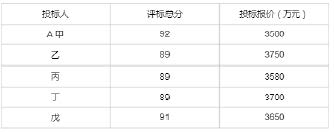

78、 某施工招标项目采用综合评估法评标,由评标委员会推荐3名中标候选人。经评审,有效投标人总得分及投标报价见下:
评标委员会应推荐的中标候选人有( )
A. 甲
B. 乙
C. 丙
D. 丁
E. 戊
答案:A,C,E
解析:先按评标分数选择甲和戊。乙、丙、丁三者评标总分一致,选报价最低的丙。故三名候选人应该是;甲,丙和戊
79、 NEC施工合同(ECC)强调项目参与各方的合作机制,下列参与各方的做法中, 体现合作理念的有( )
A. 进行早期预警
B. 使用共同信息系统
C. 不得相互索赔
D. 向核心小组提供建议
E. 相互提供有利信息
答案:A,B,D,E
解析:各合作伙伴应做到:使用共同的信息系统,相互提供有利信息,减少各方信息偏差;进行早期预警,及时发现潜在风险;向核心小组提供建议、信息和意见;共同执行核心小组的决定。
综上所述,正确答案为ABCE。
80、 关于风险型 CM 合同中”保证工程最大费用(GMP)”的说法,正确的有( )
A. GMP 应在初步设计完成后由 CM承包商提出
B. GMP 明确了 CM 承包商在施工阶段的经济责任
C. GMP体现出管理承包的风险性
D. GMP一旦确定则不再进行调整
E. 实际费用超出GMP的部分应由 CM承包商承担
答案:C,E
解析:A选项:施工图设计完成后,CM承包商将按照最终的工程预算提出保证工程最大费用(GuaranteedMaximumPrice,GMP)。
B选项:按GMP的限制制定计划并组织施工,对施工阶段的工作承担直接经济责任。不完全正确,B选项不选。
C选项:当工程实际总费用超过GMP 时,超过部分由CM 承包商 承担,体现了CM 管理承包的风险性,也使业主方造价控制风险大大降低。
D选项:约定GMP 后,在实施过程中发生与CM 承包商确定GMP 时不一致使得工程费用增加的情况,CM 承包商可以与业主协商调整GMP 。
E选项:当工程实际总费用超过GMP 时,超过部分由CM 承包商承担。
综上所述,正确答案为CE。
二、下载地址
本文附件下载地址
下载链接:https://pan.baidu.com/s/1hVjWdXWTJPuaA4PXBNyo1w
提取码,获取方式如下
验证码获取教程(如您不知如何操作,请点击)
声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!
联系方式:发送邮件至 coyis@qq.com
