一、真题及解析
第1题 单选题 (每题1分,共80题,共80分)
1、 质量管理体系的( )应阐明监理单位的质量方针和质量目标。
A. 监理规划
B. 质量手册
C. 程序文件
D. 作业文件
答案: B
解析: 选项A错误,监理规划。这是针对具体工程项目制定的,用于指导项目监理工作的计划性文件,它并不专门阐述整个监理单位的质量方针和目标。
选项B正确,质量手册是监理单位内部质量管理的纲领性文件和行动准则,应阐明监理单位的质量方针和质量目标,并描述其质量管理体系的文件,它对质量管理体系做出了系统、具体而又纲领性的阐述。
选项C错误,程序文件。质量手册的支持性文件,是实施质量管理体系要素的描述,它对所需要的各个职能部门的活动规定了所需要的方法,在质量手册和作业文件间起承上启下的作用。
选项D错误,作业文件。程序文件的支持性文件,是对具体的作业活动给出的指示性文件。
2、 当发现施工单位擅自更改施工组织设计时,监理单位应下达( )。
A. 工作联系单
B. 监理通知单
C. 工程暂停令
D. 整改通知书
答案: B
解析:经审查批准的施工组织设计,施工单位应认真贯彻实施,不得擅自任意改动。若需进行实质性的调整、补充或变动,应报项目监理机构审查同意。如果施工单位擅自改动,监理机构应及时发出监理通知单,要求按程序报审。
3、 《卓越绩效评价标准》与ISO9000比较的区别( )。
A. 理念不同
B. 评价方式不同
C. 使用方法不同
D. 原理不同
答案: B
解析:选项A错误,两者的理念和基本原则是相同的。
选项B正确,评价方式不同,ISO9000是符合性评审,“卓越绩效”模式是成熟度评价。
选项C错误,两者使用的方法和工具是相同的。
选项D错误,两者的原理都是基于PDCA循环和全面质量管理。
《卓越绩效评价准则》与ISO9000的比较:
相同点:基本原理和原则相同;基本理念和思维方式相同;使用方法(工具)相同。
不同点:导向不同;驱动力不同;评价方式不同;关注点不同;目标不同;责任人不同;对组织的要求不同。
4、 下列质量数据中,描述数据离散趋势的特征值是( )。
A. 变异系数
B. 样本中位数
C. 算术平均数
D. 样本最小值
答案: A
解析:描述数据集中趋势的特征值:算术平均数、样本中位数;
描述数据离散趋势的特征值:极差、标准偏差、变异系数等。
选项D,样本最小值是数据中的最小数值,它只表示数据的一个极端值,并不能描述数据的整体离散趋势。
因此,正确答案是 A. 变异系数,因为它描述了数据的相对离散波动程度。
5、 弃真错误的错别概率取值范围( )。
A. 1%-5%
B. 5%-10%
C. 10%-15%
D. 15%-20%
答案: A
解析:抽样检验必然存在着两类风险。
第一类风险:弃真错误。即:合格批被判定为不合格批,其概率记为α。此类错误对生产方或供货方不利,故称为生产方风险或供货方风险。
第二类风险:存伪错误。即:不合格批被判定为合格批,其概率记为β。此类错误对用户不利,故称为用户风险。
抽样检验中,两类风险控制的一般范围是:α=1%~5%,β=5%~10%。
6、 二次抽样检测,d1=1,C2=2,d2达到( )后判定不合格。
A. 0
B. 1
C. 2
D. 3
答案: C
解析:若C1<d1≤C2,不能判断是否合格,则在同批产品中继续随机抽取n2件产品进行检验。若发现n2中有d2件不合格品,则将(d1+d2)与C2比较进行判断:
(1)若d1+d2≤C2,判定该批产品合格;
(2)若d1+d2>C2,判定该批产品不合格。
本题(d1+d2=1+d2)>(C2=2)可判定该批产品不合格,即d2>1,即d2达到2后判定不合格。
7、 相关图分析中散布点呈平行X轴的直线带说明两种数据之间为( )。
A. 正相关
B. 负相关
C. 不相关
D. 弱负相关
答案: C
解析:选项A,正相关,散布点基本形成由左至右向上变化的一条直线带
选项B,负相关,散布点形成由左向右向下的一条直线带。
选项C,不相关,散布点形成一团或平行于x轴的直线带。
选项D,弱负相关,散布点形成由左至右向下分布的较分散的直线带。
8、 某进口设备,离岸价265万元,国外运费8万元,运输保险费0.78万元,银行财务费费率0.4%,外贸手续费费率1.5%,关税税率10%,不计消费税,增值税税率13%,该进口设备的抵岸价为( )万元。
A. 273
B. 344.60
C. 345.48
D. 345.51
答案: C
解析:到岸价=离岸价+国外运费+国外运输保险费=265+8+0.78=273.78万元
银行财务费=离岸价×银行财务费费率=265×0.4%=1.06万元
外贸手续费=到岸价×银行财务费费=273.78×1.5%=4.11万元
进口关税=到岸价×进口关税税率=273.78×10%=27.38万元
增值税=(到岸价+进口关税+消费税)×增值税率=(273.78+27.38)=39.15万元
抵岸价=273.78+1.06+4.11+27.38+39.15=345.48万元
9、 概率数理统计对大量数据研究中归纳总结出许多分布类型,如一般计量值数据服从( )。
A. 二项分布
B. 泊松分布
C. 正态分布
D. xx
答案: C
解析:概率数理统计在对大量统计数据研究中,归纳总结出许多分布类型,如一般计量值数据服从正态分布,计件值数据服从二项分布,计点值数据服从泊松分布等。
因此,正确答案是C. 正态分布。
10、 采用实物量法编制施工图预算时,计算工程量后应进行步骤是( )。
A. 套用消耗定额
B. 工料分析
C. 套用费用定额
D. 计算主材费
答案: A
解析:实物量法编制施工图预算的步骤为:
(1)准备资料、熟悉施工图纸;
(2)计算工程量;
(3)套用消耗定额,计算人料机消耗量;
(4)计算并汇总人工费、材料费、机具使用费;
(5)计算其他各项费用,汇总造价;
(6)复核;
(7)编制说明、填写封面。
11、 检测钢结构二级焊接缝质量时,符合要求的抽检比例是( )。
A. ≥20%
B. 10%~20%
C. 5%~10%
D. 3%~5%
答案: A
解析:①一级焊缝应100%检验,其合格等级不应低于现行国家标准《焊缝无损检测超声检测技术、检测等级和评定》GB/T11345B级检验的Ⅱ级要求。
②二级焊缝应进行抽验,抽验比例不小于20%,其合格等级不应低于现行国家标准《焊缝无损检测超声检测技术、检测等级和评定》GB/T11345和行业标准的相关规定。
③三级焊缝应根据设计要求进行相关的检测,一般情况下可不进行无损检测。
所以,正确答案是 A. ≥20%。
12、 对于扭剪型高强度螺栓连接副进行抽查,抽查( )每批。
A. 3
B. 6
C. 8
D. 10
答案: C
解析:扭剪型高强度螺栓连接副应检验预拉力,其检验结果应符合其现行相关规范的规定。检查数量:现场随机抽取,每批应抽取8套。
13、 钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于( )。
A. 1.25
B. 1.3
C. 1.2
D. 1.1
答案: A
解析:抗拉强度实测值与屈服强度实测值的比值不应小于1.25;
屈服强度实测值与屈服强度标准值的比值不应大于1.30;
最大力下总伸长率不应小于9。
14、 采用现场试验方法检测地基土的承载力时,试验基坑宽度是承压板宽度的( )倍。
A. 3
B. 2.5
C. 2
D. 1.5
答案: A
解析:试验基坑宽度不应小于承压板宽度或直径的3倍。
15、 电气管线设备安装工程最低保修期限是( )年。
A. 2
B. 3
C. 4
D. 5
答案: A
解析:根据《建设工程质量管理条例》第四十条的规定,建设工程的最低保修期限为:
基础设施工程、房屋建筑的地基基础工程和主体结构工程,为设计文件规定的该工程的合理使用年限;
屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为5年;
供热与供冷系统,为2个采暖期、供冷期;
电气管线、给排水管道、设备安装和装修工程,为2年。
16、 用于工程的由( )采购的主要设备,应经建设单位、施工单位和项目监理机构共同进行开箱检查。并经三方在开箱检查记录上签字,合格的方可使用。
A. 建设单位
B. 施工单位
C. 安装单位
D. 代理商
答案: A
解析:由建设单位采购的主要设备则由建设单位、施工单位、项目监理机构进行开箱检查,并由三方在开箱检查记录上签字。
17、 确立组织结构、职责权限和相互关系属于质量管理原则的( )。
A. 领导作用
B. 全员参与
C. 关系管理
D. 过程方法
答案: A
解析:领导作用的基本内容包括:
(1)确定质量方针、质量目标;
(2)建立组织的发展前景;
(3)形成内部环境;
(4)确立组织结构、职责权限和相互关系;
(5)提供所需资源;
(6)培训教育,人才资源;
(7)管理评审。
正确答案:A. 领导作用
选项B,全员参与:强调所有员工的积极参与,但不直接涉及组织结构和职责权限的确立。
选项C,关系管理:主要关注与外部相关方的关系管理。
选项D,过程方法:侧重于通过系统地识别和管理过程来提高效率和效果。
18、 在保修期限内,因工程质量缺陷造成使用人财产损害的,使用人可以向( )提出赔偿要求。
A. 施工单位
B. 监理单位
C. 建设单位
D. 设计单位
答案: C
解析:保修费用由质量缺陷的责任方承担。在保修期内,因房屋建筑工程质量缺陷造成房屋所有人、使用人或者第三方人身、财产损害的,房屋所有人、使用人或者第三方可以向建设单位提出赔偿要求。建设单位向造成房屋建筑工程质量缺陷的责任方追偿。
综上所述,正确答案是C,即建设单位。
19、 应设置键槽且宜设置粗糙面的是( )。
A. 预制柱端面
B. 预制板端面
C. 预制梁端面
D. 预制剪力墙顶部
答案: C
解析:预制构件的粗糙面或键槽符合设计要求。预制构件与后浇混凝土、灌浆料、坐浆材料的结合面应设置粗糙面、键槽;粗糙面的面积不宜小于结合面的80%,预制板的粗糙面凹凸深度不应小于4mm,预制梁端、预制柱端、预制墙端的粗糙面凹凸深度不应小于6mm;预制梁端面应设置键槽且宜设置粗糙面(选项C正确);预制剪力墙的顶部和底部与后浇混凝土的结合面应设置粗糙面(选项D错误),侧面与后浇混凝土的结合面应设置粗糙面,也可设置键槽;预制柱的底部应设置键槽且宜设置粗糙面(选项A错误);键槽应均匀布置,键槽深度一般在30mm左右。
20、 以下情况需要下发暂停令,暂停施工的是( )。
A. 施工时,质检管理人员未在场
B. 进场钢筋材料未进行抗拉试验
C. 已完成的混凝土工程多处贯穿裂缝
D. 现场施工作业人员违规作业
答案: C
解析:施工存在重大质量、安全事故隐患或发生质量、安全事故的。总监理工程师应签发工程暂停令。C选项属于该情形。
21、 表达流水施工在布置上开展状态的空间参数是( )。
A. 施工过程
B. 流水强度
C. 施工段
D. 流水节拍
答案: C
解析:空间参数是表达流水施工在空间布置上开展状态的参数,通常包括工作面和施工段。
AB属于工艺参数,D属于时间参数。
22、 应在( )阶段确定工程项目应达到的质量目标和水平。
A. 项目策划
B. 项目决策
C. 工程设计
D. 工程施工
答案: B
解析:工程建设阶段对质量形成的作用与影响:
(1)项目的可行性研究直接影响项目的决策质量和设计质量。
(2)项目决策阶段对工程质量的影响主要是确定工程项目应达到的质量目标和水平。选项B正确
(3)工程设计质量是决定工程质量的关键环节。选项C错误
(4)在一定程度上,工程施工是形成实体质量的决定性环节。选项D错误
(5)工程竣工验收对质量的影响是保证最终产品的质量。
选项A错误,项目策划阶段主要是进行初步的构思和规划,确定项目的大概方向和可行性,并不具体涉及质量目标和水平的确定。
23、 施工进度控制目标体系按承包单位分解是( )。
A. 明确各单位工程开工及动用日期
B. 制定进度控制分界点
C. 明确分工条件和承包责任
D. 组织综合施工
答案: C
解析:按项目组成分解,确定各单位工程开工及动用日期。
按承包单位分解,明确分工条件和承包责任。
按施工阶段分解,划定进度控制分界点。
按计划期分解,组织综合施工。
24、 下列危大工程中,不需要专家论证的是( )。
A. 高度20m的悬挑脚手架
B. 高度6m的模板支撑
C. 跨度66m的网膜结构安装
D. 深度6m的基坑开挖
答案: B
解析:混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kN/m²及以上,或集中线荷载(设计值)20kN/m及以上。属于超过一定规模的危险性较大的分部分项工程范围,需要专家论证。
25、 由总监理工程师组织工程质量验收的是( )。
A. 分部工程
B. 检验批
C. 分项工程
D. 单位工程
答案: A
解析:A选项,分部工程由总监理工程师组织。
B、C选项,检验批与分项工程均由专业监理工程师组织。
D选项,单位工程由建设单位组织。
26、 下列施工进度计划调整措施中,属于组织措施的是( )。
A. 改善外部条件
B. 增加工作面
C. 实施强有力的施工调度
D. 组织制定进度工作相关制度
答案: B
解析:组织措施包括
(1)增加工作面,组织更多的施工队伍;
(2)增加每天的施工时间(如采用三班制等);
(3)增加劳动力和施工机械的数量。
27、 监理工程师对不符合质量标准的工程返工处理,反映监理工程质量控制的( )。
A. 坚持质量第一
B. 坚持预防为主
C. 坚持质量标准
D. 坚持以人为本
答案: C
解析:选项A错误,坚持质量第一的原则:项目监理机构在进行投资、进度、质量三大目标控制时,在处理三者关系时,应坚持“百年大计,质量第一”,在工程建设中自始至终把“质量第一”作为对工程质量控制的基本原则。
选项B错误,坚持预防为主的原则:要重点做好质量的事前控制和事中控制,以预防为主,加强过程和中间产品的质量检查和控制。
选项C正确,以合同为依据,坚持质量标准的原则:质量标准是评价产品质量的尺度,工程质量是否符合合同规定的质量标准要求,应通过质量检验并与质量标准对照。符合质量标准要求的才是合格,不符合质量标准要求的就是不合格,必须返工处理。
选项D错误,坚持以人为核心的原则:在工程质量控制中,要以人为核心,重点控制人的素质和人的行为,充分发挥人的积极性和创造性,以人的工作质量保证工程质量。
28、 城市轨道交通工程进行单位工程竣工验收时,由( )向有关质量监督主管部门提供验收资料。
A. 建设单位
B. 施工单位
C. 设计单位
D. 监理单位
答案: A
解析:建设单位组织竣工验收,验收资料应由建设单位向质量监督主管部门提供。

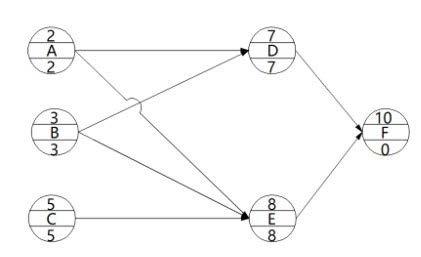

29、 某单代号网络计划图(如下图所示),有不符合要求的是( )。
A. 节点编号不对
B. 多个起点节点
C. 存在循环回路
D. 有交叉线
答案: B
解析:有多个起始工作,应增设一项虚拟的工作(S),作为该网络图的起点节点。
30、 某分部工程组织固定节拍流水施工,相邻施工过程步距为4天,现考虑有充足工作面,投入一倍的资源,那么流水节拍是( )天。
A. 2
B. 4
C. 6
D. 8
答案: A
解析:固定节拍流水施工中,相邻施工过程的流水步距相等,且等于流水节拍,所以原流水节拍等于相邻施工过程步距,即为4天。现考虑有充足工作面,增加投入一倍的资源,那么每个施工段上的流水节拍均减半为2天。
31、 工程监理单位受建设单位委托控制物资供应进度时,协助建设单位进行物资供应决策的工作内容是( )。
A. 根据设计图纸和进度计划确定物资供应要求
B. 确定物资供应分包合同清单
C. 组织物资供应招标文件
D. 审核物资供应计划
答案: A
解析:监理工程师控制物资供应进度的工作内容根据物资供应的方式不同有所不同,其基本内容包括:
1. 协助业主进行物资供应的决策
(1) 根据设计图纸和进度计划确定物资供应要求;
(2) 提出物资供应分包方式及分包合同清单,并获得业主认可;
(3) 与业主协商提出对物资供应单位的要求以及在财务方面应负的责任。
2. 组织物资供应招标工作
3. 编制、审核和控制物资供应计划
32、 工程网络计划的资源优化是通过( )来实现优化目标。
A. 调整某些工作之间的逻辑关系
B. 调整某些工作的持续时间
C. 改变某些工作的开始和完成时间
D. 改变某些工作的资源强度
答案: C
解析:资源优化的目的是通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。
33、 M工作持续时间5天,最迟开始时间为第12天,有三个紧后工作,最早开始时间为第20天、第17天、第21天,则M的总时差为( )。
A. 0
B. 3
C. 5
D. 1
答案: A
解析:M的最迟完成时间12+5=17,最早完成时间17,总时差=17-17=0。
34、 下列费用中属于建筑安装工程人工费的是( )。
A. 高空津贴
B. 夏季高温补贴
C. 劳动保护费
D. 职工福利费
答案: A
解析:BCD属于企业管理费。
35、 某拟建工程通过增大设备规模达到已建工程产量的10倍;采用生产能力指数法编制投资概算时,生产能力指数应取( )。
A. 0.5
B. 0.6~0.7
C. 0.8~0.9
D. 1
答案: B
解析:生产能力指数法的关键是生产能力指数的确定,一般要结合行业特点确定,并应有可靠的例证。正常情况下,0≤x≤1。不同生产率水平的国家和不同性质的项目中,x的取值是不同的。
(1)若已建类似项目规模和拟建项目规模的比值为0.5~2,x的取值近似为1;
(2)若已建类似项目规模与拟建项目规模的比值为2~50,且拟建项目生产规模的扩大仅靠增大设备规模来达到时,则x的取值为0.6~0.7;若是靠增加相同规格设备的数量达到时,x的取值为0.8~0.9。
36、 已标价工程量清单的准确性和完整性由( )负责。
A. 招标人
B. 投标人
C. 监理单位
D. 设计单位
答案: A
解析:采用工程量清单方式招标,招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。

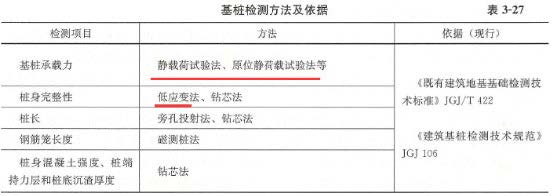

37、 下列属于桩身完整性检测的方法是( )。
A. 低应变法
B. 静载荷试验法
C. 原位静载荷试验法
D. 动力触探法
答案: A
解析:
选项BC主要用于基桩承载力检测,选项D,动力触探法主要用于检测地基土层的性质,例如土的密实度和均匀性,并不是专门用于检测桩身完整性的方法。
38、 安装工程中防止排水管道“跑、冒、漏”是工程质量的( )要求。
A. 安全性
B. 可靠性
C. 节能性
D. 适用性
答案: B
解析:选项A错误,安全性,是指工程建成后在使用过程中保证结构安全、保证人身和环境免受危害的程度。建设工程产品的结构安全度、抗震、耐火及防火能力,人民防空的抗辐射、抗核污染、抗冲击波等能力是否能达到特定的要求,都是安全性的重要标志。
选项B正确,可靠性,是指工程在规定的时间和规定的条件下完成规定功能的能力。如工程上的防洪与抗震能力、防水隔热、恒温恒湿措施、工业生产用的管道防“跑、冒、滴、漏”等,都属可靠性的质量范畴。
选项C错误,节能性,是指工程在设计与建造过程及使用过程中满足节能减排、降低能耗的标准和有关要求的程度。
选项D错误,适用性,即功能,是指工程满足使用目的的各种性能。包括:理化性能;结构性能;使用性能;外观性能。
39、 采取成本加奖罚,施工单位实际成本超过了预期成本,施工单位将得到( )。
A. 实际成本
B. 实际成本加罚金
C. 实际成本+酬金
D. 实际成本+酬金-罚金
答案: D
解析:在合同实施后,根据工程实际成本的发生情况,承包商得到的金额分以下几种情况:
(1)实际成本=预期成本:承包商得到实际发生的工程成本,同时获得酬金。
(2)实际成本<预期成本:承包商得到实际发生的工程成本,获得酬金,并根据成本节约额的多少,得到预先约定的奖金。
(3)实际成本>预期成本:承包方可得到实际成本和酬金,但视实际成本高出预期成本的情况,被处以一笔罚金。
40、 混凝土构筑物的体积计量方法是( )。
A. 均摊法
B. 分解计量法
C. 估价法
D. 图纸法
答案: D
解析:图纸法:在工程量清单中,许多项目都采取按照设计图纸所示的尺寸进行计量。如混凝土构筑物的体积,钻孔桩的桩长等。
41、 根据《建设工程监理规范》,下列工程资料中,需要建设单位签署审批意见的是( )。
A. 监理规划
B. 施工组织设计
C. 工程暂停令
D. 超过一定规模的危险性较大的分部分项工程专项施工方案
答案: D
解析:依据施工组织设计或(专项)施工方案报审表,建设需要签署审批意见仅对超过一定规模的危险性较大分部分项工程专项方案。

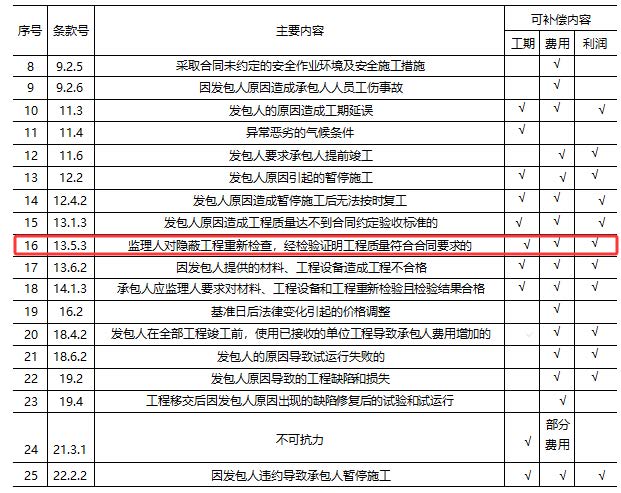

42、 监理人对隐蔽工程重新检查,经检验证明工程质量符合合同要求的,承包人可要求( )。
A. 补偿工期、费用、利润
B. 补偿工期、费用,不补偿利润
C. 补偿工期,不补偿利润费用
D. 补偿费用,不补偿工期利润
答案: A
解析:
43、 在下列影响施工过程的不利因素中,属于社会环境影响因素的是( )。
A. 提供的场地不能满足工程正常需要
B. 地下埋藏文物的处理
C. 资金不到位
D. 临时停水停电断路
答案: D
解析:社会环境因素。如外单位临近工程施工干扰;节假日交通、市容整顿的限制;临时停水、停电、断路;以及在国外常见的法律及制度变化,经济制裁,战争、骚乱、罢工、企业倒闭等。
44、 在对建设工程实施全过程监理的情况下,下列计划中可作为监理单位总进度计划编制依据的是( )。
A. 工程项目年度计划
B. 工程项目前期工作计划
C. 设计单位出图计划
D. 施工阶段进度计划
答案: B
解析:在对建设工程实施全过程监理的情况下,监理总进度计划是依据工程项目可行性研究报告、工程项目前期工作计划和工程项目建设总进度计划编制的,其目的是对建设工程进度控制总目标进行规划,明确建设工程前期准备、设计、施工、动用前准备及项目动用等各个阶段的进度安排。
45、 某分部工程有4个施工过程,分为4个施工段组织加快的成倍节拍流水施工,流水节拍分别为4天、4 天、2 天和2天。该分部工程流水施工工期为( )天。
A. 16
B. 18
C. 20
D. 22
答案: B
解析:4个施工过程的专业工作队的数量分别是2、2、1、1。
流水施工工期=[4+(2+2+1+1)-1]×2=18天。
46、 某时标网络计划,共有9项工作。其中3项工作总时差是3,有4项工作总时差是2,有2项工作总时差是4,计划工期与计算工期相差( )。
A. 0
B. 2
C. 3
D. 4
答案: B
解析:总时差最小的工作是关键工作。
(1)以网络计划终点节点为完成节点的工作,其最迟完成时间等于网络计划的计划工期。
(2)网络计划的计算工期应等于以网络计划终点节点为完成节点的工作的最早完成时间的最大值。
因此,以网络计划终点节点为完成节点的关键工作,其总时差=最迟完成时间-最早完成时间=计划工期-计算工期=2,故应选B。
47、 进度监测的系统过程中,监理工程师应在实际进度的跟踪检查中做好的是( )。
A. 数据加工处理
B. 实际进度与计划进度对比分析
C. 分析偏差原因
D. 定期召开现场会议
答案: D
解析:进度监测的系统过程:
(一)进度计划执行中的跟踪检查
1. 定期收集进度报表资料
2. 现场实地检查工程进展情况
3. 定期召开现场会议
(二)实际进度数据的加工处理
(三)实际进度与计划进度的对比分析

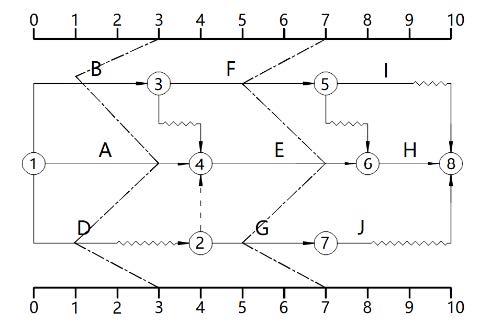

48、 某工程项目时标网络计划图(如下图所示),下列描述错误的是( )。
A. 在第3周检查B工作延误2周,影响总工期1周
B. 在第3周检查D工作延误2周,不影响紧后工作及总工期
C. 在第7周检查F工作延误2周,不影响总工期
D. 在第7周检查G工作延误2周,不影响总工期
答案: C
解析:A选项正确,B工作有总时差1周,在第3周检查B工作延误2周,影响总工期1周。
B选项正确,D工作自由时差和总时差均由2周,故在第3周检查D工作延误2周,不影响紧后工作及总工期。
C选项错误,F工作有总时差1周,在第7周检查F工作延误2周,会影响总工期1周
D选项正确,G工作有总时差2周,在第7周检查G工作延误2周,不影响总工期。
第2题 多选题 (每题2分,共40题,共80分)

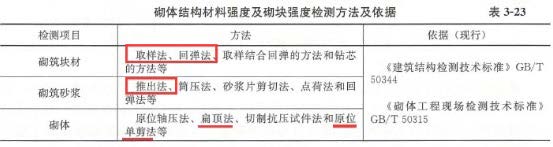

81、 砌块结构实体检测强度方法有( )。
A. 回弹法
B. 推出法
C. 扁顶法
D. 原位单剪法
E. 取样法
答案: C,D
解析:AE属于砌筑材料的检测方法,B属于砌筑砂浆的检测方法。
82、 下列关于屋面防水的说法,正确的有( )。
A. 烧结瓦混凝土瓦屋面的坡度不应大于30%
B. 沥青瓦波形瓦屋面的坡度不应小于20%
C. 压型金属板采用咬口销边连接时,屋面的排水坡度不宜小于5%
D. 压型金属板采用紧固件连接时,屋面的排水坡度不宜小于10%
E. 压型金属板采用紧固件连接时,屋面的排水坡度不宜小于20%
答案: B,C,D
解析:选项A错误,烧结瓦、混凝土瓦屋面的坡度不应小于30%。
选项B正确,沥青瓦、波形瓦屋面的坡度不应小于20%。
选项C正确,压型金属板采用咬口销边连接时,屋面的排水坡度不宜小于5%。
选项D正确,选项E错误,压型金属板采用紧固件连接时,屋面的排水坡度不宜小于10%。
83、 塔式起重机必要的安全装置包括( )。
A. 缆风绳地锚、附墙
B. 起重力矩限制器
C. 起重量限制器
D. 行走限位开关
E. 摆动限位器
答案: B,C,D
解析:对于塔式起重机的使用, 其作业环境应符合规范要求;多塔交叉作业防碰撞安全 措施应符合规范及专项方案要求;起重力矩限制器、起重量限制器、行程限位装置等安全装置,吊索具的使用及吊装方法均应符合规范要求;应按规定在顶升(降节)作业前对相 关机构、结构进行专项安全检查。
84、 工程竣工验收应具备的条件有( )。
A. 完成建设工程设计约定的内容
B. 完成合同约定的内容
C. 施工单位签署的保修书
D. 有主要建材、构配件的进场试验报告
E. 建设单位签署的质量合格文件
答案: A,B,C,D
解析:《建设工程质量管理条例》规定,建设工程竣工验收应当具备下列条件:
1)完成建设工程设计和合同约定的各项内容。
2)有完整的技术档案和施工管理资料。
3)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告。
4)有勘察、设计、施工、工程监理等单位分别签署的质量合格文件。
5)有施工单位签署的工程保修书。
85、 质量缺陷可以不做专门处理的情况有( )。
A. 不影响使用功能
B. 不影响结构安全
C. 后道工序可以弥补的
D. 暂时使用不到
E. 经设计单位核算,能满足结构和使用功能
答案: A,B,C,E
解析:通常不用专门处理的情况有以下几种:
①不影响结构安全和正常使用。
②有些质量缺陷,经过后续工序可以弥补。
③经法定检测单位鉴定合格。
④出现的质量缺陷,经检测鉴定达不到设计要求,但经原设计单位核算, 仍能满足
结构安全和使用功能。
86、 在承包人提交的竣工结算款支付申请中,应当列明( )。
A. 工程合同价款总额
B. 累计已实际支付的合同价款
C. 发生并确认的变更与索赔等费用
D. 应预留的质量保证金
E. 实际应支付的竣工结算金额
答案: A,B,D,E
解析:承包人应根据办理的竣工结算文件,向发包人提交竣工结算款支付申请。申请应包括下列内容:
(1)竣工结算合同价款总额;
(2)累计已实际支付的合同价款;
(3)应预留的质量保证金;
(4)实际应支付的竣工结算款金额。
87、 影响建设工程设计进度的因素有( )。
A. 工程建设意图和要求改变
B. 工程变更
C. 设计各专业之间协调配合
D. 材料和设备拖后
E. 工程进度计划结构不合理
答案: A,B,C
解析:影响设计进度的因素:
(1)建设意图及要求改变的影响;
(2)设计审批时间的影响;
(3)设计各专业之间协调配合的影响;
(4)工程变更的影响;
(5)材料代用、设备选用失误的影响。
88、 某分部分项工程,计划8月初到11月底每月实施工程量1.8万m2,预算单价71元/m2。到9月底实际完成工程量3.1万m2,实际单价75元/m2,对该项工作进行偏差分析,正确的是( )。
A. 超出预算 12.4万元
B. 进度拖后 35.5
C. 进度绩效 0.94
D. 投资绩效是0.86
E. 计划工程量预算价格255.6
答案: A,B,E
解析:费用偏差=3.1×71-3.1×75=-12.4万元
进度偏差=3.1×71-3.6×71=-35.5万元
费用绩效=(3.1×71)÷(3.1×75)=0.95
进度绩效=(3.1×71)÷(3.6×71)=0.86
计划工程量预算价格=3.6×71=255.6万元
89、 编制多级网络计划应遵循的原则( )。
A. 整体优化
B. 从底部到顶部
C. 连续均衡
D. 从局部到全局
E. 简明适用
答案: A,C,E
解析:根据多级网络计划系统的特点,编制时应遵循以下原则:
(1)整体优化原则。
(2)连续均衡原则。
(3)简明适用原则。
90、 项目监理机构在施工阶段投资控制的主要工作有( )。
A. 进行工程计量
B. 对完成工程量进行偏差分析
C. 审核竣工结算款
D. 审核竣工决算款
E. 审查设计单位提出的设计概算
答案: A,B,C
解析:施工阶段投资控制的主要工作:
1.进行工程计量和付款签证
2.对完成工程量进行偏差分析
3.审核竣工结算款
4.处理施工单位提出的工程变更费用
5.处理费用索赔
选项E属于工程勘察设计阶段投资控制的主要工作。
91、 下列属于施工机具使用费的有( )。
A. 大型机械安拆费
B. 机械保养
C. 机械故障排除
D. 机械司机工资
E. 仪器仪表使用费
答案: B,C,D,E
解析:施工机具使用费是指施工作业所发生的施工机械、仪器仪表使用费或其租赁费。
其中施工机械使用费包括:1)折旧费。2)检修费。3)维护费。4)安拆费及场外运费。5)人工费。6)燃料动力费。7)税费。
A选项:属于措施费。
92、 ABS融资相对BOT融资的特征有( )。
A. 融资成本高
B. 项目所有权和经营权属于原始权益人
C. ******
D. 资产债券化,变现能力强
E. 应用更广泛
答案: B,D,E
解析:A选项:BOT过程复杂、牵涉面广、融资成本因中间环节多而增加;ABS则只涉及原始权益人、SPV、证券承销商和投资者,无须政府的许可、授权、担保等,采用民间的非政府途径,过程简单,降低了融资成本。
B选项:在ABS融资方式中,根据合同规定,项目的所有权在债券存续期内由原始权益人转至SPV,而经营权与决策权仍属于原始权益人,债券到期后,利用项目所产生的收益还本付息并支付各类费用之后,项目的所有权重新回到原始权益人手中。
C选项:
D选项:ABS则由众多的投资者承担,而且债券可以在二级市场上转让,变现能力强。
E选项:在ABS融资方式中,虽在债券存续期内资产的所有权归SPV所有,但是资产的运营与决策权仍然归属原始权益人,SPV不参与运营,不必担心外商或私营机构控制,因此应用更加广泛。
93、 用于工程的主要材料进场时,专业监理工程师应核查的文件有( )。
A. 材料采购合同
B. 厂家生产许可证
C. 材料出厂合格证
D. 材质化验单
E. 材料性能检测报告
答案: B,C,D,E
解析:对用于工程的主要材料,在材料进场时专业监理工程师应核查厂家生产许可证、出厂合格证、材质化验单及性能检测报告,审查不合格者一律不准用于工程。
94、 可以用于计数型检测的是( )。
A. 钢筋的抗拉强度
B. 梁的截面尺寸
C. 楼板标高
D. 漏水点
E. 蜂窝麻面
答案: D,E
解析:1.计量型抽样检验
有些产品的质量特性,属于连续型变量,其特点是在任意两个数值之间都可以取精度较高一级的数值。它通常由测量得到,如重量、强度、几何尺寸、标高、位移等。此外,一些属于定性的质量特性,可由专家主观评分、划分等级而使之数量化,得到的数据也属于计量值数据。
2.计数型抽样检验
有些产品的质量特性,如焊点的不良数、测试坏品数以及合格与否,只能通过离散的尺度来衡量,把抽取样本后通过离散尺度衡量的方法称为计数抽样检验。
95、 确定基准收益率的因素有( )。
A. 内部收益率
B. 机会成本
C. 资金成本
D. 投资风险
E. 通货膨胀
答案: B,C,D,E
解析:资金成本和机会成本是确定基准收益率的基础,投资风险和通货膨胀是确定基准收益率必须考虑的影响因素。
A选项错误 :内部收益率是使项目在计算期内各年净现金流量的现值累计等于零时的折现率。
96、 砌体结构构造连接检测包括( )。
A. 砌筑构件的高厚比
B. 圈梁尺寸
C. 裂缝位置
D. 墙体的垂直度
E. 拉结钢筋长度
答案: A,B,E
解析:砌体结构的构造检测可分为砌筑构件的高厚比、梁垫、壁柱、预制构件的搁置长度、大型构件端部的锚固措施、圈梁、构造柱或芯柱、砌体局部尺寸及钢筋网片和拉结筋等。
CD选项:它们通常属于变形检测或其他类型的检测。
97、 工程项目质量控制系统建立和运行的主要工作有( )。
A. 工作方法
B. 工作程序
C. 工作制度
D. 工作手段
E. 工作目标
答案: A,B,C,D
解析:项目质量控制系统建立和运行的主要工作:
1.建立组织机构
2.制定工作制度
3.明确工作程序
4.确定工作方法和手段
5.项目质量控制系统的改进
98、 某投资方案各年净现金流量见下表,若基准收益率为8%,则对该投资方案进行分析可得到的正确结论有( )。
A. 静态投资回收期为4.2年
B. 动态投资回收期小于6年
C. 内部收益率小于8%
D. 净现值小于0万元
E. 累计净现金流量为 1000 万元
答案: A,B,E
解析:第4年末的累计净现金流量为-100万元,故静态投资回收期=4+100÷500=4.2年
财务净现值=-600÷1.08-500÷1.082+500÷1.083+500÷1.083+500÷1.084+500÷1.085+600÷1.086=498.60万元;
由财务净现值大于0可知,动态回收期小于6年,内部收益率大于8%。
累计净现金流量=-600-500+500+500+500+600=1000万元。
99、 下列方法中,属于价值工程新方案的创造方法有( )。
A. 专家意见法
B. ABC分析法
C. 因素分析法
D. 专家检查法
E. 头脑风暴法
答案: A,D,E
解析:价值工程新方案创造:
1.头脑风暴法
2.哥顿(Gorden)法
3.专家意见法
4.专家检查法
BC选项:属于对象选择的方法。
100、 监理人应同意给予承包人工期、费用、利润补偿的是( )。
A. 不利物质条件
B. 发包人延迟提交场地
C. 基础资料错误
D. 发包人原因暂停施工
E. 发包人提供图纸延误
答案: B,D,E
解析:选项A,不利物质条件,可索赔工期、费用,不能索赔利润
选项B,发包人延迟提交场地,可索赔工期、费用和利润
选项C,基础资料错误 ,可索赔工期、费用,不能索赔利润
选项D,发包人原因暂停施工,可索赔工期、费用和利润
选项E,发包人提供图纸延误 ,可索赔工期、费用和利润
101、 建设项目总进度目标中总进度纲要所包括内容有( )。
A. 总进度规划
B. 项目实施总体部署
C. ******
D. 各子系统进度规划
E. 总进度目标实现条件
答案: A,B,D,E
解析:总进度纲要的主要内容包括:
(1)项目实施的总体部署;
(2)总进度规划;
(3)各子系统进度规划;
(4)确定里程碑事件的计划进度目标;
(5)总进度目标实现的条件和应采取的措施等
102、 下列关于流水施工的说法中,反映建设工程非节奏流水施工特点的有( )
A. 专业工作队数等于施工过程数
B. 各个施工段上的流水节拍相等
C. 有的施工段之间可能有空闲时间
D. 相邻施工过程的流水步距不尽相等
E. 各个施工段上的流水节拍不全相等
答案: A,C,D,E
解析:非节奏流水施工具有以下特点:
(1)各施工过程在各施工段的流水节拍不全相等;
(2)相邻施工过程的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
三、下载地址
本文附件下载地址
下载链接:https://pan.baidu.com/s/1rA-fI8TcGqfgKAokQq9wzA
提取码,获取方式如下
验证码获取教程(如您不知如何操作,请点击)
声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!
联系方式:发送邮件至 coyis@qq.com
三、历年真题
- 2025年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
- 2025年监理工程师考试《建设工程监理基本理论与相关法规》真题及答案(不完整版)
- 2025年监理工程师考试《建设工程合同管理》真题及答案
- 2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
- 2024年监理工程师《案例分析(土建)》真题及答案解析(完整版)丨附真题下载
- 2024年监理工程师《合同管理》真题及答案解析【完整版】丨附真题下载
- 2024年监理工程师《理论与法规》真题及答案解析【完整版】丨附试题下载地址
- 2023年监理工程师考试《建设工程监理案例分析(土建工程)》真题及答案
- 2023年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案解析
- 2023年监理工程师《理论和法规》真题及解析(完整版)
- 2022年监理工程师考试《目标控制(交通)》真题及解析
- 2022年监理工程师《案例分析》真题及答案解析
- 2022年监理工程师《理论和法规》真题及答案解析
- 2022年监理工程师《合同管理》真题及答案解析
- 2022年监理工程师《土建三控》真题及答案解析
- 2021年监理工程师《合同管理》真题及答案
- 2021年监理工程师《理论与法规》真题及答案解析
- 2021年监理工程师《目标控制-土建》真题及答案解析
- 2021年监理工程师《案例分析-土建》真题及答案解析
- 2020年监理工程师《各科》真题及解析
- 2018年版全国监理工程师资格考试历年真题
- 2005-2017年监理工程师《建设工程质量、投资、进度控制》真题及答案
- 2005-2016年监理工程师《建设工程质量、投资、进度控制》真题及答案
- 2007-2016全国监理工程师 建设工程案例分析
- 2007-2016年全国注册监理工程师执业资格考试【建设工程合同管理】历年真题
