一、真题及解析
第1题 单选题 (每题1分,共80题,共80分)
1、 工程开工后,负责在工程施工现场明显部位设立质量责任公示牌的单位是( )
A. 项目法人
B. 施工单位
C. 监理单位
D. 质量监督机构
答案: A
解析:项目法人应当在工程施工现场明显部位设立质量责任公示牌,公示项目法人、勘察、设计、施工、监理等参建单位的名称、项目负责人姓名以及质量举报电话,接受社会监督。
2、 工序施工质量验收合格的条件中,一般项目中逐项应有( )及以上的检验点符合本标准的要求。
A. 50%
B. 70%
C. 80%
D. 90%
答案: B
解析:工序施工质量验收合格的条件中,一般项目中逐项应有70%及以上的检验点符合标准的要求。
3、 下列专业类别中,属于水利工程质量检测资质类别的是( )。
A. 基础处理
B. 安装工程
C. 土建工程
D. 机械电气
答案: D
解析:水利工程质量检测资质类别有;岩土工程类,混凝土工程类,金属结构类,机械电气类,量测类
4、 组织开展勘察交底的单位是( )
A. 勘察单位
B. 设计单位
C. 项目法人
D. 施工单位
答案: C
解析:项目法人应当组织或者委托监理单位组织有关参建单位进行勘察、设计交底。
5、 某土坝干砌石护坡设计厚度为40cm、下列护坡厚度符合合格质量要求的是( )cm。
A. 32
B. 35
C. 38
D. 46
答案: C
解析:干砌石护坡的厚度应符合设计要求。通常,允许的偏差范围是设计厚度的±10%。设计厚度为40cm,则合格范围为36-44cm,选C
6、 监理单位对堤防工程土方填筑压实质量开展平行检测的数量不得少于施工单位检测数量的5%,重要部位至少取样( )组。
A. 3
B. 5
C. 7
D. 10
答案: A
解析:土方(含土方工程所涉及相关材料等)试样应不少于承包人检测数量的5%,重要或关键部位至少取样3组。
7、 监理单位审查施工单位的深基坑开挖与支护专项施工方案时,应重点审查该方案是否符合( )的要求。
A. 施工合同
B. 监理实施细则
C. 投标文件
D. 工程建设强制性标准
答案: D
解析:监理单位审查施工单位的深基坑开挖与支护专项施工方案时,应重点审查该方案是否符合工程建设强制性标准要求
8、 根据《中华人民共和国民法典》,隐蔽工程在隐蔽以前,承包人应通知( )
A. 勘察人
B. 设计人
C. 发包人
D. 质量监督机构
答案: C
解析:根据《中华人民共和国民法典》第七百九十八条的规定,隐蔽工程在隐蔽以前,承包人应当通知发包人进行检查。如果发包人没有及时检查,承包人可以顺延工程日期,并有权请求赔偿因停工、窝工等造成的损失。
因此,正确答案是 C. 发包人。
解析:
A. 勘察人:勘察人主要负责工程的地质勘察工作,与隐蔽工程的检查无直接关系。
B. 设计人:设计人负责工程的设计工作,与隐蔽工程的检查无直接关系。
C. 发包人:根据法律规定,承包人在隐蔽工程隐蔽前应通知发包人进行检查。
D. 质量监督机构:虽然质量监督机构对工程质量有监督职责,但法律明确规定承包人应通知的是发包人。
所以,正确答案是 C. 发包人。
9、 承包人发现发包人提供的测量基准点资料存在明显错误的,应通知( )
A. 发包人
B. 设计单位
C. 监理人
D. 测量单位
答案: C
解析:承包人发现发包人提供的测量基准点资料存在明显错误的,应通知监理人。
10、 工程开工前,主持工程测量基准点、基准线、水准点及其相关资料移交工作的单位是( )
A. 项目法人
B. 设计单位
C. 测量单位
D. 监理单位
答案: A
解析:发包人应在专用合同条款约定的期限内,通过监理人向承包人提供测量基准点、基准线和水准点及其书面资料。
11、 大坝坝体砂砾料填筑的压实质量控制指标为( )
A. 压实度
B. 铺料厚度
C. 含水率
D. 相对密度
答案: D
解析:大坝坝体砂砾料填筑的压实质量控制指标主要为相对密度。
12、 大坝的防渗墙混凝土终浇高程应高于设计墙顶高程( )
A. 0.5
B. 1.0
C. 1.2
D. 1.5
答案: A
解析:大坝的防渗墙混凝土终浇高程应高于设计墙顶高程0.5米。
13、 下列关于堤防填筑土料与建筑物接合部涂浆效果的质量要求中,符合合格质量要求的是( )
A. 建筑物表面保持干燥
B. 涂浆高度低于铺土厚度
C. 保持涂浆层湿润
D. 涂层厚度为1mm-2mm
答案: C
解析:保持干燥。实际上,涂浆前适当湿润表面有助于浆液的粘结。B.涂浆高度低于铺土厚度:涂浆的高度应与铺土厚度相匹配,以确保良好的结合效果。如果涂浆高度低于铺土厚度,可能会导致结合面不密实。C.保持涂浆层湿润:涂浆层在施工过程中应保持湿润,以确保浆液能够充分渗透并形成良好的结合层。这是保证涂浆效果的关键。D.涂层厚度为1mm-2mm:涂层厚度应根据设计要求和材料特性来确定。一般情况下,涂层厚度应在3mm-5mm之间(对于混凝土面)或5mm-10mm之间(对于裂隙岩面),允许偏差为0~2mm。因此,正确的选项是C.保持涂浆层湿润。
14、 钻孔灌注桩单元工程的工序划分为( )
A. 定位、钻孔、混凝土浇筑
B. 钻孔、混凝土浇筑
C. 定位、钢笼制安、混凝土浇筑
D. 钻孔、钢筋笼制安、混凝土浇筑
答案: D
解析:钻孔灌注桩单元工程的工序划分应包括以下几个主要步骤:钻孔、钢筋笼制安、混凝土浇筑。
15、 平面钢闸门在进行静平衡试验时,应将闸门吊离地面( )mm
A. 50
B. 75
C. 100
D. 150
答案: C
解析:平面钢闸门在进行静平衡试验时,应将闸门吊离地面100mm。
16、 水轮发电机组开展负荷试验时,在额定负载下,机组应进行( )h连续运行。
A. 24
B. 36
C. 48
D. 72
答案: D
解析:水轮发电机组在进行负荷试验时,在额定负载下,机组应进行72小时连续运行。
17、 位于甲省乙市丙县某新建水库工程发生质量事故,直接经济损失为800万元、处理工期为4.5个月,负责该质量事故调查处理的单位是( )
A. 水利部
B. 甲省水利厅
C. 乙市水利局
D. 丙县水利局
答案: B
解析:重大质量事故:造成直接经济损失5000万元以上1亿元以下,或者事故处理所需合理工期3个月以上6个月以下。该事故的直接经济损失为800万元,处理工期为4.5个月,符合“重大质量事故”的定义。重大质量事故:由省级水行政主管部门、流域管理机构按照项目监督管理权限组织调查。
18、 工程隐蔽部位需要地质编录的,负责编录的单位是( )
A. 项目法人
B. 施工单位
C. 勘察设计单位
D. 监理单位
答案: C
解析:对于需进行地质编录的工程隐蔽部位,承包人应报请设代机构进行地质编录,并及时告知监理机构。
19、 单位工程完工后,负责组织开展单位工程外观质量检验评定的单位是( )
A. 项目法人
B. 施工单位
C. 监理单位
D. 质量监督机构
答案: A
解析:单位工程完工后,项目法人应组织监理、设计、施工及工程运行管理等单位组成工程外观质量评定组,现场进行工程外观质量检验评定,并将评定结论报工程质量监督机构核备。
20、 水利工程主要建筑物单位工程验收时,应通知( )。
A. 审计单位、质量和安全监督机构
B. 质量和安全监督机构、竣工验收主持单位
C. 质量和安全监督机构、法人验收监督管理机关
D. 竣工验收主持单位、法人验收监督管理机关
答案: C
解析:在水利工程主要建筑物单位工程验收时,应通知质量和安全监督机构、法人验收监督管理机关。因此,正确答案是:C.质量和安全监督机构、法人验收监督管理机关
21、 全面质量管理是以质量为中心,( )为基础。
A. 领导负责
B. 全员参与
C. 过程管理
D. 全面控制
答案: B
解析:A选项错误,领导负责:虽然领导的支持和参与对全面质量管理非常重要,但并不是其基础。
B选项正确,全面质量管理是以质量为中心,全员参与为基础,旨在通过让顾客满意和本组织所有成员及社会受益,而达到长期成功的管理途径。
C选项错误, 过程管理:虽然过程管理是全面质量管理的重要组成部分,但它不是全面质量管理的基础。
D选项错误,全面控制:全面控制是全面质量管理的一个方面,但也不是其基础。
22、 下列检验项目中,属于自密实混凝土浇筑工序一般项目的是( )
A. 浇筑方式
B. 倾落高度
C. 入仓温度
D. 养护措施
答案: D
解析:在自密实混凝土浇筑工序中,养护措施只要满足混凝土正常硬化和强度增长的基本要求即可,其控制要求不像浇筑方式、倾落高度、入仓温度那样严格,所以属于一般项目。
23、 利用直方图法分析工序质量的工序能力时,当工序能力指数Cp=1.33时,说明工程能力( )
A. 优秀
B. 良好
C. 勉强
D. 不足
答案: C
解析:工序能力指数Cp的评价标准如下:
1.33 ≤ Cp < 1.67:工序能力充分。这意味着生产过程能够满足质量要求,且具有较好的稳定性。
1.0 ≤ Cp < 1.33:工序能力尚可。虽然能够满足质量要求,但存在一定的风险,需要进一步改进。
0.67 ≤ Cp < 1.0:工序能力不足。生产过程中存在较多的变异,需要采取措施提升能力。
Cp < 0.67:工序能力很差。生产过程无法满足质量要求,需要重新整改。
24、 组织水利工程竣工技术预验收的单位是( )
A. 项目法人
B. 项目主管部门
C. 监理单位
D. 竣工验收主持单位
答案: D
解析:竣工技术预验收由竣工验收主持单位以及有关专家组成的技术预验收专家组负责。工程参建单位的代表应当参加技术预验收,汇报并解答有关问题。
25、 组织确定临时工程质量验收标准的单位是( )
A. 质量监督机构
B. 项目法人
C. 监理单位
D. 设计单位
答案: B
解析:项目法人应在主体工程开工初期,组织监理、设计、施工等单位,根据工程特点(工程等级及使用情况)和相关技术标准,提出表4-2所列各项目的质量标准,报工程质量监督机构确认。
26、 某批C20混凝土试件,其下限值按施工规范不得低于设计值的85%,试块抗压强度平均值为28MPa,标准偏差为4MPa,则超越下限的偏移系数为( )
A. 2.75
B. 3.40
C. 4.00
D. 6.80
答案: A
解析:首先,计算下限值:
下限值=20×0.85=17MPa
偏移系数试块抗压强度平均值下限值标准偏差偏移系数=(试块抗压强度平均值−下限值)标准偏差偏移系数=(28−17)/4=2.75
因此,超越下限的偏移系数为2.75。
27、 水利工程竣工验收前,核定工程质量抽样检测项目和数量的单位是( )
A. 项目法人
B. 质量监督机构
C. 设计单位
D. 竣工验收主持单位
答案: D
解析:承担竣工验收质量抽检的检测单位由竣工验收主持单位择定。检测单位应根据竣工验收主持单位、工程设计内容与实际完成情况等要求,确定抽检工程项目,依据相关规定,划分检测单元。
明确检测方法和数量、检测与评价依据,编写检测方案,与项目法人签订竣工验收质量抽检合同,依法实施检测工作,检测方案由项目法人报质量监督机构和竣工验收主持单位核备。
28、 混凝土强度等级为C40、跨度为7m的泵站现浇混凝土梁,拆模强度不得低于( )
A. 20MPa
B. 28MPa
C. 30MPa
D. 40MPa
答案: C
解析:当跨度小于等于8m时,拆模时混凝土的强度应达到设计强度的75%。题目中提到的混凝土强度等级为C40,即设计强度为40MPa。因此,拆模时混凝土的强度应达到设计强度的75%:
40×75%=30Mpa。
29、 某混凝土预制厂生产的预制构件中存在着蜂窝麻面、局部露筋、表面裂缝和强度不足等质量问题。经分析计算,上述质量问题在排列图中的累计频率分别为45%、80%、91%和100%,则该预制构件的主要质量问题是( ).
A. 强度不足和局部露筋
B. 强度不足和表面裂缝
C. 蜂窝麻面和表面裂缝
D. 蜂窝麻面和局部露筋
答案: D
解析:累计频率在0~80%属于主要因素。
30、 某水利工程档案验收评分为68分,且”档案收集管理质量与移交保管”项为65分,则该工程档案验收等级为( )
A. 优良
B. 良好
C. 合格
D. 不合格
答案: D
解析:总分达到90分以上的为优良等级。总分达到70~89.9分的为合格等级。未达到70分,或达到70分以上但“档案收集整理质量与移交保管”项未达到60分的为不合格。
31、 下列水利工程建设投资中,属于流动资产投资的是( ).
A. 桥头堡
B. 泵房桥机
C. 生产资金
D. 闸门
答案: C
解析:A选项:桥头堡是建筑物的一部分,属于固定资产。
B选项:泵房桥机是设备的一部分,也属于固定资产。
C选项:生产资金是企业在生产过程中使用的资金,属于流动资产。
D选项:闸门是设备的一部分,属于固定资产。
32、 某灌区改造工程项目,8月份拟完工程计划投资100万元,已完工程实际投资140万元已完工程计划投资110万元。则本月的投资偏差为( )万元。
A. 10
B. 30
C. 40
D. -10
答案: B
解析:投资偏差=140-110=30万元
33、 某引调水工程项目向银行贷款,年名义利率为12%,复利计息,半年计息一次。则实际年利率为( )。
A. 6.00%
B. 12.00%
C. 12.36%
D. 12.55%
答案: C
解析:i=(1+12%/2)2-1=0.1236
34、 建筑工程单价分析中,间接费的计算基础( )
A. 直接工程费
B. 人工费
C. 其他直接费
D. 直接费
答案: D
解析:在建筑工程中,间接费一般是基于直接费来计算的。
35、 某水利工程项目,各年的投资、收益和年运行费如下表所示,则该项目的静态投资回收期为( )
A. 4.90
B. 5.00
C. 5.22
D. 6.00
答案: C
解析:总共投资770,第3年的净收益170,第4、5、6年净收益270,170+270×2=710,770-710=60,60/270=0.22,故是在第6年回本,静态投资回收期为5.22年。
36、 某项目设计生产能力为8000台,每台销售价格950元,单位产品可变成本350元,每台产品销售税金为50元,年固定成本550000元,则该项目的盈亏平衡点产量为( )台。
A. 578
B. 1000
C. 1100
D. 1570
答案: B
解析:假设该项目的盈亏平衡点产量为Q,则有950Q=350Q+50Q+550000,算出Q=1000
37、 水利工程施工总承包单位使用农民工的需编制书面工资支付台账,其保存期限至少为( )
A. 工程最终结清后2年
B. 工程完工且工资结清后3年
C. 工程竣工审计后2年
D. 工程档案归档后3年
答案: B
解析:用人单位应当按照工资支付周期编制书面工资支付台账,并至少保存3年。

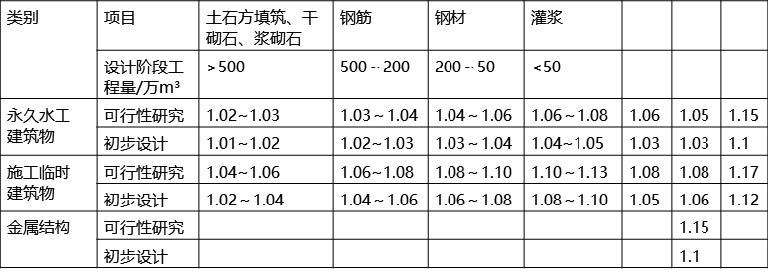

38、 初步设计阶段施工临时工程中,钢筋的工程量阶段系数为( )
A. 1.05
B. 1.06
C. 1.08
D. 1.10
答案: A
解析:投资控制教材39页表格
39、 下列关于零星工作项目清单编列,正确的是( )。
A. 人工按工种编列
B. 材料按产地编列
C. 机械按工时编列
D. 计日工按编码编列
答案: A
解析:零星工作项目清单中,对于名称及型号规格,人工按工种,材料按名称和型号规格,机械按名称和型号规格,分别填写。对于计量单位,人工以工日或工时,材料以t、m³等,机械以台时或台班,分别填写。不进行编码,随工程量清单发至投标人。计日工项目费用由暂列金额支付,不列入合同总价中。
40、 《水利水电工程标准施工招标文件》适用的合同类型为( ).
A. 单价合同
B. 成本加酬金合同
C. 固定总价合同
D. 可调值总价合同
答案: A
解析:水利工程规模大、施工期长、涉及面广,施工招标时工程的具体内容还不够详尽,故多采用单价合同。
41、 某段堤防土方填筑施工图纸工程量为3200m3;承包人从料场取土3500m3进行压实;施工期自然沉降后实测工程量为 3000m3,承包人补填250m3才达到设计要求。则该部分堤防土方填筑最终结算工程量为( ).
A. 3000m3
B. 3200m3
C. 3750m3
D. 3250m3
答案: B
解析:合同最终结算工程量是承包人实际完成并符合合同技术标准和要求及《水利工程工程量清单计价规范》(GB50501—2007)工程量计算规则等规定,按施工图纸计算的有效工程量。
42、 对于运入施工场地的工程设备备品备件,正确的处理方法是( ).
A. 发包人清点后妥善封存
B. 承包人会同监理人清点后共同封存
C. 承包人清点后妥善封存
D. 供货人会同承包人共同封存
答案: B
解析:随同工程设备运入施工场地的备品备件、专用工器具与随机资料,应由施工单位会同监理单位按供货人的装箱单清点后共同封存,未经监理人同意不得启用。
43、 大体积混凝土计量时,孔洞、排水管、预埋管和凹槽等所占体积不予扣除的标准是单体截面积小于( ).
A. 0.1m²
B. 0.2m²
C. 0.3m²
D. 0.5m²
答案: A
解析:单体横截面积小于0.1m²的孔洞、排水管、预埋管和凹槽等所占的体积不予扣除。
44、 监理机构审核承包人提交的计日工工程量签证单的周期是( ).
A. 每日
B. 每周
C. 每月
D. 每季
答案: C
解析:监理机构审核承包人提交的计日工工程量签证单的周期通常为每月。
45、 当一项工作有多项前工作,且其中一项(或多项)紧前工作的完成节点与本工作开始节点不是同一节点时,用虚箭线表示两项工作的逻辑关系,这体现了虚工作的( )作用。
A. 区分
B. 连接
C. 断开
D. 虚拟
答案: B
解析:虚工作的连接作用是指当一项工作有多项紧前工作,且其中一项(或多项)紧前工作的完成节点与本工作开始节点不是同一节点时,用虚箭线连接,表示两项工作之间的逻辑关系。
46、 监理人应在收到承包人进度付款审请单以及相应的支持性证明文件后的( )天内完成核查。
A. 7
B. 14
C. 21
D. 28
答案: B
解析:监理人应在收到承包人进度付款申请单以及相应的支持性证明文件后的14天内完成核查,提出发包人到期应支付给承包人的金额以及相应的支持性材料,经发包人审查同意后,由监理人向承包人出具经发包人签认的进度付款证书。
47、 在工程网络计划中,某工作最早开始时间为第45天,最早完成时间为第70天,总时差为8天,检查时发现该工作在第84天才完成,与其平行作业的其他工作均按原计划进行,若不采取措施,该工程的工期将拖延( )
A. 0
B. 6
C. 8
D. 14
答案: B
解析:最早完成时间为第70天,总时差为8天,则最迟完成时间为78天。若第84天才完成,则延误84-78=6
48、 某土方工程子目的招标工程量为10万㎡,单价为20元/m)。合同约定,当实际工程量减少超过估算工程量的20%时,减少后的剩余部分单价调整为25元/㎡.该土方实际工程量为7万㎡,结算的工程款应为( )万元。
A. 140
B. 160
C. 175
D. 200
答案: C
解析:10×(1-20%)=8万平方米>7万平方米,工程款=7×25=175万元
49、 根据《水利水电工程标准施工招标文件》,调价公式△p中的基本价格指数F01,F02.所对应的基准日期为( )
A. 投标截止日期
B. 投标截止日期前28天
C. 合同签订日期
D. 合同结算日期前28天
答案: B
解析:调价公式中的基本价格指数,所对应的基准日期是投标截止日期前28天。
50、 根据《水利水电工程标准施工招标文件》,承包人对发包人签认的完工付款证书有异议时,下列做法正确的是( ).
A. 发包人可出具承包人已同意部分的临时付款证书
B. 以监理人的审核结果为最终支付依据
C. 以发包人的审核结果为最终支付依据
D. 以上级主管部门审计结果为最终支付依据
答案: A
解析:承包人对发包人签认的完工付款证书有异议的,发包人可出具完工付款申请单中承包人已同意部分的临时付款证书。存在争议的部分,按约定办理。
51、 承包人向监理人提交最终结清申请单的时间为( )
A. 合同工程完工证书签发后
B. 竣工验收后
C. 缺陷责任期终止证书签发后
D. 竣工决算审计通过后
答案: C
解析:缺陷责任期(工程质量保修期)终止证书签发后,承包人应按监理人批准的格式提交最终结清申请单。
52、 下列文件中,属于工程类项目竣工财务决算内容的是( )
A. 竣工审计报告
B. 竣工验收鉴定证书
C. 运行安全鉴定证书
D. 竣工工程平面示意图
答案: D
解析:工程类项目竣工财务决算应由以下几部分组成:竣工财务决算封面及目录竣工工程平面示意图及主体工程照片竣工财务决算说明书竣工财务决算报表其他资料
53、 外部条件评价属于( )的主要内容
A. 目标评价
B. 可持续性评价
C. 环境影响评价
D. 社会影响评价
答案: B
解析:可持续性评价包括:外部条件评价内部条件评价提出项目可持续发展的分析评价结论
54、 下列关于工程筹建期和工程准备期的说法,正确的是( )
A. 大坝基坑开挖属于工程准备期的工作
B. 工程施工总工期不包括工程筹建期
C. 主体工程项目招投标属于工程筹建期的工作
D. 工程筹备期和工程准备期工作不可交叉安排
答案: B
解析:A选项:工程准备期的工作内容主要包括场地平整、场内交通、施工工厂设施、必要的生活生产房屋建设以及实施经批准的试验性工程等。大坝基坑开挖通常属于主体工程施工的一部分,而不是工程准备期的工作。
B选项:工程施工总工期为工程准备期、主体工程施工期和工程完建期之和,而不包括工程筹建期。
因此,这个选项是正确的。
C选项:工程筹建期的工作内容主要为对外交通、施工供电和通信系统、征地补偿和移民安置等。主体工程项目招投标一般不属于工程筹建期的工作,而是在工程准备期或之后进行。
D选项:没有明确指出工程筹建期和工程准备期的工作不能交叉安排。实际上,在实际工程中,为了加快进度,这两部分工作有时会有所交叉。
55、 根据《水利工程工程量清单计价》下列内容中,属于”浆砌卵石”子目项目主要特征的是( )。
A. 勾缝要求
B. 材质及规格
C. 砌体尺寸
D. 抹面厚度
答案: B
解析:”浆砌卵石”子目项目主要特征包括1.材质及规格2.砂浆强度等级及配合比
56、 高压喷射水泥搅拌桩工程量计量方法正确的是( )
A. 按有效截水面积计量
B. 按有效成孔长度计量
C. 按灌浆水泥用量计量
D. 按有效成桩的孔数计量
答案: B
解析:依据《水利工程工程量清单计价规范》高压喷射水泥搅拌桩,按设计图示尺寸计算的有效成孔长度计量。
57、 设计要求地下洞室二次扩挖时,设计开挖线与二次扩挖线之间的最小计量扩挖尺寸为( ).
A. 15cm
B. 10cm
C. 25cm
D. 20cm
答案: A
解析:由于非承包人原因修改设计开挖轮廓尺寸,并需要进行二次扩挖时,其扩挖工程量按设计开挖线与二次扩挖线之间的体积进行计算(设计要求扩挖尺寸小于15cm的,按15cm计算),由发包人按“工程量清单”相应项目或变更项目的每立方米工程单价支付。
58、 采用工程进度曲线法检查工程进展情况时,检查日期实际进展点落在计划S曲线左侧,则实际进展点与计划S曲线在纵坐标方向的距离表示该工程的( )
A. 实际进度超前的时间
B. 实际拖延的任务量
C. 实际进度拖延的时间
D. 实际超额完成的任务量
答案: D
解析:在工程进度曲线法中,横坐标表示时间,纵坐标表示累计完成的任务量。计划S曲线是根据计划进度绘制的,而实际进展点是根据实际完成的任务量绘制的。如果实际进展点落在计划S曲线的左侧,说明在相同的时间内,实际完成的任务量比计划完成的任务量多,因此纵坐标方向的距离表示实际超额完成的任务量。
59、 某项工作持续时间的最短估计值为16天,最可能估计值为18天,最长估计值为23天,按“三时估计法”确定的该工作期望持续时间是( )天。
A. 18.0
B. 19.0
C. 18.5
D. 23.0
答案: C
解析:(16+18×4+23)/6=18.5
60、 下列属于水利工程主体工程开工应具备的条件是( )。
A. 移民工程全部完成
B. 主要设备已开始制造
C. 监理合同已经签订
D. 施工图已全部审查完成
答案: C
解析:主体工程开工应具备的条件主要包括以下几个方面:初步设计已经批准:招投标工作已经完成:监理合同已经签订:项目法人应提供的施工条件:施工单位的施工准备情况
61、 下列属于施工机械台时费一类费用的是( )。
A. 人工费
B. 燃料费
C. 大修理费
D. 消耗材料
答案: C
解析:一类费用:折旧费、修理及替换设备费(含大修理费、经常性修理费)、安装拆卸费
二类费用:人工费、动力、燃料及消耗材料
62、 编制水工隧洞混凝土衬砌施工进度计划时,划分衬砌分段长度时考虑的主要因素是( )。
A. 养护条件
B. 浇筑能力
C. 混凝土配合比
D. 气候条件
答案: B
解析:混凝土工程施工与工程导流度汛、混凝土生产系统、运输浇筑能力及混凝土温控等工程项目有密切关系,安排混凝土施工进度时应综合考虑。
63、 水闸工程施工中,翼墙施工应安排在( )施工完成后进行。
A. 海漫
B. 岸墙
C. 下游引河
D. 上游护坦
答案: D
解析:为了减轻边载荷影响而造成消力池、铺盖混凝土边缘部位开裂,翼墙施工应尽量推迟到相邻结构(如上游护坦)施工完成并回填到一定高度后再开始浇筑。
64、 竣工验收应在工程建成并满足一定的运行条件后1年内进行,泵站工程的一定运行条件是指( )。
A. 经过一个抽水期
B. 经过一个汛期
C. 经过一个枯水期
D. 施工完成后
答案: A
解析:泵站工程的竣工验收需要确保泵站能够在实际运行条件下正常工作,因此通常要求经过一个完整的抽水期。
65、 开工日期是指( )日期。
A. 承包人中标文件
B. 发包人签订的施工合同
C. 监理机构批复的开工申请
D. 监理人发出的开工通知
答案: D
解析:开工日期是指监理人发出的开工通知中载明的开工日期。监理人应在开工日期7天前向承包人发出开工通知,工期自监理人发出的开工通知中载明的开工日期起计算。
66、 监理进度控制的依据是( )。
A. 合同进度计划
B. 关键施工方案
C. 资金使用计划
D. 分项进度计划
答案: A
解析:施工进度计划由承包人负责编制,经监理机构审批后成为合同进度计划,合同进度计划既是承包人组织建设工程实施的重要文件,也是监理机构进行施工进度控制依据,还是处理有关施工合同事项的重要依据
67、 水轮发电机机组安装工期是指安装( )至机组第一次试运转的工期。
A. 尾水管里衬(水轮机埋件)
B. 蜗壳里衬
C. 发电机
D. 励磁系统
答案: A
解析:根据《建设工程进度控制(水利工程)》的相关内容,水轮发电机组安装工期是指从安装尾水管里衬(或水轮机埋件)开始,到机组第一次试运转的整个过程。
68、 某工程的网络计划如下图所示,图中工作B和G之间、工作E和F之间的时间间隔分别是( )天。
A. 3和0
B. 3和2
C. 1和0
D. 1和2
答案: B
解析:G工作最早开始时间为14+17+18=49,B工作最早完成时间为14+32=46,B-G时间间隔为49-46=3.F工作最早开始时间为14+17=31,E工作最早完成时间为14+15=29,E-F时间间隔为31-29=2。
69、 下列选项中,属于影响堤防工程填筑土料开采强度的主要因素是( )
A. 导流方式
B. 土料储量
C. 地形条件
D. 填筑强度
答案: C
解析:土料开采强度和工期应根据开采规模、开挖方法、施工机械、施工临时道路、水文地质条件等因素确定。
70、 单项合同工程实际完工日期以( )中载明的日期为准。
A. 合同工程完工验收鉴定书
B. 专项验收鉴定证书
C. 单位工程验收鉴定证书
D. 竣工验收鉴定证书
答案: A
解析:合同工程完工验收通过后,项目法人向施工单位发送合同工程完工验收鉴定书。
71、 在单代号网络计划中,工作H的紧后工作有工作|和工作J,工作I的总时差为3天,工作J的总时差为4天,工作H、I之间的时间间隔为8天,工作H、J之间的时间隔为6天。则工作H的总时差为( )天。
A. 6
B. 8
C. 10
D. 11
答案: C
解析:工作H的总时差=min{3+8,6+4}=10
72、 某工程土方回填中,检查发现实际进度滞后于计划进度,但不影响总工期,监理机构应采取的措施是()
A. 停工整改
B. 要求施工单位撤场
C. 书面通知承包人纠偏
D. 立即向主管部门报告
答案: C
解析:根据《水利工程施工监理规范》(SL288-2014)和相关管理规定,监理机构在发现实际进度与施工进度计划发生偏差时,应及时通知承包人,并要求其分析原因并采取纠偏措施
73、 在有时限网络计划中,工作的最早开始时限是指该工作必须在某个特定时间( )
A. 之后开始
B. 之后完成
C. 之前开始
D. 之前完成
答案: A
解析:工作的最早开始时限是指该工作必须在某个特定时间之后才能开始。

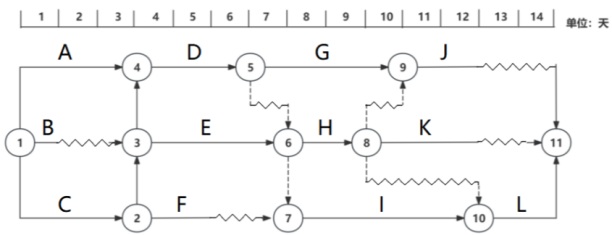

74、 某工程双代号时标网络计划如下图所示(时间单位:天),其中工作B的总时差和自由时差分别是
A. 均为2天
B. 分别为4天和2天
C. 均为4天
D. 分别为5天和2天
答案: A
解析:由图可知工作B的总时差和自由时差分别2天和2天
75、 在有时限的网络计划中,工作i–j箭线上方标注>>5天“是指该工作( )。
A. 在第5天之后完成
B. 持续时间为5天
C. 在第5天之后开始
D. 自由时差为5天
答案: C
解析:表示工作i–j必须在第5天后才开始
76、 在单代号搭接网络计划中,工作H持续时间为6天,其紧前工作D的最早开始时间与最早完成时间分别为第6天和第14天,工作D与H之间的搭接关系为STF=12天。则工作日的最早开始时间和最早完成时间分别为( )天。
A. 12,18
B. 12.20
C. 14,18
D. 14,20
答案: A
解析:工作D的最早开始时间为第6天,工作D与H之间的搭接关系为STF=12天,故H工作最早完成时间为12+6=18天。最早开始时间则为18-6=12
77、 下列属于控制总价子目进度支付依据的是( )。
A. 承包人的资金使用计划
B. 承包人施工进度计划
C. 承包人实际完成的工程量
D. 承包人实际资金需求
答案: C
解析:根据《目标控制(水利工程)》中的相关规定,控制总价子目进度支付的依据主要是承包人实际完成的工程量。
78、 工程施工准备工程最早可在( )后开工。
A. 项目建议书批准后
B. 可行性研究报告批准后
C. 初步设计批复后
D. 合同工程开工后
答案: B
解析:根据《水利部关于进一步优化调整水利工程建设项目施工准备工程开工条件的通知》,水利工程施工准备阶段的开工条件包括:项目可行性研究报告已经批准,环境影响评价文件已经批准,年度投资计划已经下达或建设资金已经落实。因此,可行性研究报告批准后,可以开始施工准备工程。
79、 施工进度计划编制的主要工作如下:1绘制施工进度计划并确定关键线路:2分析确定逻辑关系并估算工作持续时间:3分解项目工作结构:4制作工作明细表。步骤正确的是( )
A. 2→3→4→1
B. 2→3→1→4
C. 3→2→4→1
D. 3→2→1→4
答案: C
解析:施工进度计划编制的主要工作步骤如下:分解项目工作结构:首先需要将整个项目分解成更小、更易于管理的工作单元,形成工作分解结构(WBS)。分析确定逻辑关系并估算工作持续时间:在分解了项目工作结构后,需要分析各项工作之间的逻辑关系,并估算每项工作的持续时间。
制作工作明细表:根据分解的项目工作结构和逻辑关系,制作详细的工作明细表,包括工作编码、工作名称、工程量、持续时间、紧前工作等信息。绘制施工进度计划并确定关键线路:最后,根据工作明细表中的信息,绘制施工进度计划(如网络图或横道图),并确定关键线路。
80、 水电站首末台机组验收前的技术预验收应在( )进行。
A. 机组启动试运行开始前
B. 机组启动试运行完成后
C. 电气设备调试前
D. 机组带负荷连续运行前
答案: B
解析:技术预验收应在机组启动试运行完成后进行,以确保所有必要的测试和调试都已经完成,并且机组在实际运行中表现良好。
第2题 多选题 (每题2分,共40题,共80分)
81、 建设工程质量成本包括( )
A. 预防成本
B. 间接成本
C. 鉴定成本
D. 损失成本
E. 直接成本
答案: A,C,D
解析:质量成本是指为了确保和保证工程质量而发生的费用,以及因未达到质量标准而造成的损失。主要包括以下四类:预防成本:用于防止质量缺陷发生的费用,例如质量培训、质量计划编制、质量体系建立和维护等。鉴定成本:用于评估和检验工程质量是否达到规定要求的费用,例如材料检验、施工过程检验、竣工验收检验等。内部损失成本:在工程交工前,因质量未达到标准而造成的损失,例如返工、停工、材料报废等。外部损失成本:在工程交工后,因质量未达到标准而造成的损失,例如保修、索赔、法律诉讼等。而 B. 间接成本 和 E. 直接成本 是建设工程成本的另一种分类方式,不属于质量成本的范畴。直接成本是指直接用于工程施工的费用,如材料费、人工费、机械费等;间接成本是指与工程施工间接相关的费用,如管理费、税费、保险费等。
82、 普通混凝土单元工程的工序划分为( )
A. 模板安装
B. 备仓
C. 基础面处理
D. 浇筑
E. 钢筋制作与安装
答案: A,C,D,E
解析:钢筋混凝土单元工程可以分为基础面或施工缝处理、模板制作及安装、钢筋制作及安装、预埋件(止水、伸缩缝等)制作及安装、混凝土浇筑(含养护、脱模)、外观质量检查6个工序
83、 下列验收结论中,属于项目法人负责向承担项目质量监督的水行政主管部门报送的有( )
A. 工序验收结论
B. 分部工程验收结论
C. 专项验收结论
D. 单位工程验收结论
E. 蓄水验收结论
答案: B,D,E
解析:AC选项:通常由施工单位或监理单位负责,不需要项目法人向水行政主管部门报送。工序验收是施工过程中的质量控制环节,专项验收是针对特定工程内容(如环保、消防等)的验收,其结论一般由相关单位自行处理。
84、 钻孔灌注桩施工完成后应按设计要求进行( )检验
A. 渗透系数
B. 桩身完整性
C. 抗冻指标
D. 承载力
E. 弹性模量
答案: B,D
解析:A选项:渗透系数检验主要用于土体或防渗材料的渗透性能检测,不适用于桩基的常规检验。
B选项:桩身完整性检验是检测桩身是否存在裂缝、空洞、夹泥等缺陷,常用的方法包括低应变动力检测法(如PIT法)和声波透射法。
C选项:抗冻指标检验主要用于寒冷地区土体或混凝土的抗冻性能检测,不适用于桩基的常规检验。
D选项:承载力检验是检测桩基的承载能力是否满足设计要求,常用的方法包括静载试验和动载试验。
E选项:弹性模量检验主要用于材料的力学性能检测,不适用于桩基的常规检验。
85、 下列水利工程验收类型中,属于阶段验收的有( )
A. 单位工程验收
B. 合同工程完工验收
C. 水库蓄水验收
D. 首台机组启动验收
E. 导(截)流验收
答案: C,D,E
解析:阶段验收包括:
枢纽工程导截截流验收
水库下闸蓄水验收
引调调排水工程通水验收
水电站泵站首末台机组启动验收
部分工程投入使用验收
竣工验收主持单位根据工程建设需要增加的其他验收。
86、 某水利工程施工时发生质量事故,直接经济损失为20万元,事故处理所需合理工期1个月。下列关于该事故处理的说法中,正确的有( )
A. 该质量事故属于较大质量事故
B. 该质量事故应由监理单位组织处理
C. 该质量事故应由项目法人组织处理
D. 项目法人将事故处理结果报事故调查单位备案
E. 事故单位应在12小时内向有关单位写出书面报告
答案: A,C
解析:根据《水利工程质量事故处理暂行规定》:直接经济损失为20万元,事故处理所需合理工期1个月,属于较大质量事故(A正确)。
项目法人将事故处理结果报上级主管部门备案(D错误)。应在24小时内向有关单位写出书面报告(E错误)。
87、 其他项目清单所列项目包括( )
A. 安全措施费
B. 计日工
C. 临时工程费用
D. 暂列金额
E. 暂估价
答案: D,E
解析:AD属于措施费。
88、 下列关于采用检查孔对大坝岩石基础灌浆工程进行质量检查的说法中,正确的有( )
A. 单排帷幕灌浆检查孔数量为灌浆孔总数的10%
B. 搭接帷幕灌浆检查孔数量为灌浆孔总数的3%
C. 固结灌浆检查孔数量不宜少于灌浆孔总数的3%
D. 固结灌浆的检查孔各段透水率合格率不少于80%
E. 固结灌浆的检查孔各段透水率合格率不少于85%
答案: A,C,E
解析:B选项:搭接帷幕灌浆检查孔数量应为灌浆孔总数的5%,而非3%。D选项:固结灌浆检查孔各段透水率合格率应不少于85%,而非80%。
89、 项目编码采取”先划分分类 工程,后划分工程部位”的方法。下列说法正确的有( )
A. 一级项目按分项工程顺序进行编制
B. 一级项目按分类工程顺序进行编制
C. 二级项目按分类分项工程项目进行编制
D. 二级项目按不同工程部位进行编制
E. 二级项目按分项工程进行编制
答案: B,D
解析:一级项目:按照分类工程的顺序进行编制。
二级项目:按照不同工程部位进行编制。
三级项目:按分类分项工程项目进行编制。
90、 在国民经济评价时,下列费用类型不应计入项目费用的有( )
A. 税金
B. 流动资产投资
C. 固定资产投资
D. 国内银行贷款利息
E. 国外银行贷款利息
答案: A,D
解析:在国民经济评价中,不应计入项目费用的费用类型包括:税金(A)。国内银行贷款利息(D)。国民经济评价从国家整体角度出发,税金和国内贷款利息属于转移支付,不消耗社会资源,因此不计入项目费用。流动资产投资(B)、固定资产投资(C)和国外银行贷款利息(E)应计入项目费用。
91、 下列关于质量分析排列图法的说法中,正确的有( )
A. 矩形分段表示影响质量因素的频数
B. 横坐标表示影响质量的各种因素
C. 是分析影响工程质量主要因素的有效方法
D. 是对工程质量进行动态控制的有效方法
E. 是分析工序能力的有效方法
答案: A,B,C
解析:排列图法的特点:横坐标表示影响质量的各种因素。矩形高度表示各因素的频数。通过累计频率识别主要因素(A类因素:0~80%)。排列图法的应用:主要用于静态分析,识别影响质量的主要因素。不适用于动态控制或工序能力分析。
92、 下列影响水利工程质量的环境因素中,属于施工管理环境因素的有( )
A. 质量保证体系
B. 质量检测规程
C. 质量签证制度
D. 质量验收标准
E. 质量奖惩制度
答案: A,C,E
解析:施工管理环境因素包括质量保证体系、“三检制”、质量管理制度、质量签证制度、质量奖惩制度等。
93、 下列检验项目中,属于挖填置换法地基处理单元工程主控项目的( )
A. 压实指标
B. 换填材料质量
C. 换填厚度
D. 换填范围
E. 分层厚度
答案: A,B,C,D
解析:属于挖填置换法地基处理单元工程主控项目的有:压实指标(A)。换填材料质量(B)。换填厚度(C)。换填范围(D)。分层厚度(E)属于一般项目,不属于主控项目。
94、 下列关于可调值总价合同特点的说法中,正确的有( )
A. 承包人承担工程量增加风险
B. 发包人承担价格上涨风险
C. 发包人承担工期延长风险
D. 承包人承担管理成本增加风险
E. 适用于工期短于1年的项目
答案: A,B,D
解析:可调值总价合同的特点包括:承包人承担工程量增加风险(A)。发包人承担价格上涨风险(B)。承包人承担管理成本增加风险(D)。发包人不承担工期延长风险(C),工期延长风险通常由承包人承担。可调值总价合同适用于工期较长(通常超过1年)的项目,而非短于1年的项目(E)。
95、 下列工作内容中,属于监理机构在开工前检查发包人应提供的条件有( )
A. 承包人质量保证体系
B. 测量基准点的移交
C. 施工组织设计
D. 施工用地的提供
E. 首批开工项目施工图纸的提供
答案: B,D,E
解析:A选项错误,承包人质量保证体系是承包人的准备工作,而不是发包人应提供的条件。监理机构会检查承包人的质量保证体系,但这不属于发包人应提供的条件。
C选项错误,施工组织设计是由承包人编制并提交给监理机构审批的文件,不是发包人应提供的条件。
96、 下列建设工程质量特性中,属于机械性能的有( )
A. 强度
B. 尺寸
C. 规格
D. 弹性
E. 硬度
答案: A,D,E
解析:机械性能是指材料在受力时表现出的各种物理性能,主要包括以下几个方面:强度:材料抵抗外力破坏的能力,包括抗拉强度、抗压强度、抗弯强度等。弹性:材料在外力作用下发生变形,当外力去除后能恢复原状的性质。硬度:材料抵抗局部塑性变形(如压痕)或表面损伤的能力。
而 B. 尺寸 和 C. 规格 属于几何性能或规格参数,不属于机械性能。尺寸和规格主要描述的是材料或构件的几何形状和大小,而不是其在受力时的物理表现。
97、 用因果分析图分析混凝土强度不足原因时,下列内容属于材料影响因素的有( )
A. 混凝土养护不及时
B. 混凝土振捣不足
C. 砂石含泥量大
D. 水泥过期
E. 水质不合格
答案: C,D,E
解析:用因果分析图分析混凝土强度不足原因时,属于材料影响因素的有:砂石含泥量大(C)。水泥过期(D)。水质不合格(E)。混凝土养护不及时(A)和混凝土振捣不足(B)属于施工方法和施工工艺的影响因素,不属于材料影响因素。
98、 下列情形中,监理人认为发生了应暂停施工事件时,可签发暂停施工指示并抄送发包人的有( )
A. 发包人要求暂停施工
B. 为了保证工程质量安全所必要的暂停施工
C. 承包人未经许可即进行主体工程施工需局部停工
D. 承包人发生合同约定的违约行为可能对工程安全产生严重影响需停工
E. 承包人未按批准的图纸施工需局部停工
答案: A,C,E
解析:监理机构认为发生了应暂停施工的紧急事件时,可签发暂停施工指示,并及时向发包人报告的暂停施工情形:
A.发包人要求暂停施工。
B.承包人未经许可即进行主体工程施工时,改正这一行为所需要的局部停工。
C.承包人未按照批准的施工图纸进行施工时,改正这一行为所需要的局部停工。
D.承包人拒绝执行监理机构的指示,可能出现工程质量问题或造成安全事故隐患,改正这一行为所需要的局部停工。
E.承包人未按照批准的施工组织设计或施工措施计划施工,或承包人的人员不能胜任作业要求,可能会出现工程质量问题或存在安全事故隐患,改正这些行为所需要的局部停工。
F.发现承包人所使用的施工设备、原材料或中间产品不合格,或发现工程设备不合格,或发现影响后续施工的不合格单元工程(工序),处理这些问题所需要的局部停工。
99、 下列方法中,用于价值工程功能评价的方法( )
A. 强制确定法
B. 经验分析法
C. 直接评分法
D. ABC分析法
E. 价值指数法
答案: A,C,E
解析:用于价值工程功能评价的方法包括:强制确定法(A)。直接评分法(C)。价值指数法(E)。经验分析法(B)和ABC分析法(D)不属于价值工程功能评价的专门方法。
100、 下列土料可用于堤防填筑材料的有( )
A. 黏性土
B. 杂质土
C. 砂土
D. 冻土块
E. 经论证的淤泥质土
答案: A,C,E
解析:B选项:杂质土中含有大量有机质或其他杂质,会影响填筑体的稳定性和耐久性,不宜用于堤防填筑。D选项:冻土块在解冻后会发生沉降和变形,影响堤防的稳定性,因此不适用于堤防填筑。
101、 下列条件中,属于分部工程验收条件的有( )
A. 所有单元工程已完成
B. 已完单元工程质量验收全部合格
C. 质量缺陷已处理完成
D. 分部工程结算已完成
E. 外观质量验收合格
答案: A,B,C
解析:根据《水利水电建设工程验收规程》(SL223-2008),分部工程验收条件包括:所有单元工程已完成。已完单元工程质量验收全部合格。质量缺陷已处理完成。
102、 下列水利工程建设阶段中,应编制投资估算的有( )
A. 初步设计阶段
B. 项目建议书阶段
C. 项目规划阶段
D. 可行性研究报告阶段
E. 施工图设计阶段
答案: B,D
解析:水利工程建设阶段中,应编制投资估算的阶段包括:项目建议书阶段(B)。可行性研究报告阶段(D)。初步设计阶段(A)编制的是工程概算,项目规划阶段(C)和施工图设计阶段(E)不直接涉及投资估算的编制。
103、 下列关于分类分项工程量清单的说法中,正确的有( )
A. 是估算工程量
B. 是用于最终结算的工程量
C. 是投标报价的基础
D. 是招标人提供的工程量
E. 是按施工图纸计算的有效工程量
答案: A,C,D
解析:分类分项工程量清单的特点包括:是估算工程量(A)。是投标报价的基础(C)。是招标人提供的工程量(D)。分类分项工程量清单不是用于最终结算的工程量(B),最终结算工程量按合同约定的有效工程量计算。清单工程量不一定是按施工图纸计算的有效工程量(E),而是招标人提供的估算工程量。
104、 堤防填筑施工进度安排应考虑的( )
A. 气象条件
B. 导流与度汛
C. 堤基地质条件
D. 料场地形条件
E. 工程档案整理
答案: A,B,C,D
解析:E选项错误。工程档案整理虽然重要,但它不是直接影响施工进度安排的因素。工程档案整理更多是在项目管理和后期验收阶段的工作。
105、 下列关于土石方明挖工程进度安排考虑因素中,正确的说法有( )
A. 土石方开挖分层厚度不得超过20cm
B. 坝基的岸坡开挖不得与导流工程平行施工
C. 河床式厂房地基开挖宜在河道截流前完成
D. 河床基础开挖安排在围堰闭气和基坑排水后进行
E. 土石方开挖一般自上而下分层进行
答案: C,D,E
解析:A选项错误,土石方开挖的分层厚度应根据具体的地质条件、施工方法、施工机械等因素综合确定,并没有一个固定的上限为20cm。实际上,分层厚度通常是经过综合研究后确定的。
B选项错误,坝基、河床式厂房地基等的岸坡开挖,可安排与导流工程平行施工,宜在河道截流前完成。”因此,坝基的岸坡开挖可以与导流工程平行施工。
C选项正确,坝基、河床式厂房地基等的岸坡开挖,可安排与导流工程平行施工,宜在河道截流前完成。
D选项正确,河床基础开挖可安排在围堰闭气和基坑排水后进行。
E选项正确,土石方开挖一般自上而下分层进行,分层厚度经综合研究确定。
106、 水利工程施工合同钢筋子目计量时,包含在钢筋单价中,不另行支付的有( )
A. 箍筋
B. 主筋
C. 架立筋
D. 搭接钢筋
E. 套筒
答案: C,D,E
解析:施工架立筋、搭接、套筒连接、加工及安装过程中操作损耗等所需费用,均包含在“工程量清单”相应项目有效工程量的每吨工程单价中,发包人不另行支付。
107、 下列费用中,属于竣工财务决算范围的有( )
A. 主体工程费用
B. 附属工程费用
C. 项目前期费用
D. 项目沉没成本
E. 项预期收益
答案: A,B,C
解析:竣工财务决算的范围是整个建设项目,包括主体工程、附属工程以及建设项目前期费用和相关的全部费用。
108、 下列费用中,已包含在疏浚工程单价中,不另行支付的有( )
A. 超挖费用
B. 施工期自然回淤后再行疏浚的费用
C. 排泥管安拆费用
D. 开工展布与收工集合
E. 排泥区围堰费用
答案: A,B,C,D
解析:疏浚工程的单价中已经包含了某些特定的费用,这些费用不再另行支付。具体包括:超挖费用:施工过程中疏浚设计断面以外增加的超挖量。施工期自然回淤后再行疏浚的费用:施工期间由于自然回淤而需要再次进行疏浚的费用。排泥管安拆费用:排泥管的安装、拆除和移动所需的费用。开工展布与收工集合:开工前的展布和收工时的集合所需的费用。而排泥区围堰费用是作为辅助措施另行计量支付的,不包含在疏浚工程单价中。

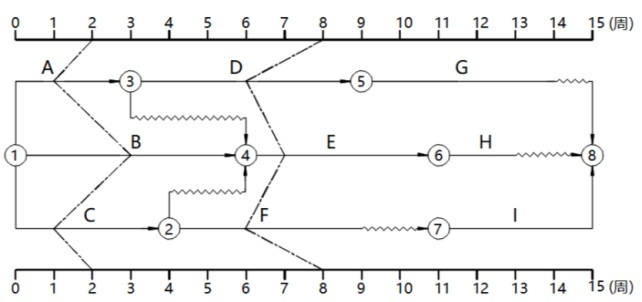

109、 某工程时标网络计划执行到第2周及第8周末时,检查实际进度执行情况中前锋线所示,检查结果表明( )
A. 第2周末检查时,工作A拖后1周,不影响工期
B. 第2周末检查时,工作C拖后1周,工期延误1周
C. 第8周末检查时,工作D拖后2周,工期延误1周
D. 第8周末检查时,工作D拖后工期2周,不影响工期
E. 第8周末检查时,工作F拖后工期两周,不影响工期
答案: A,C,E
解析:B选项错误,第2周末检查时,工作C拖后1周,不影响工期
D选项错误,第8周末检查时,工作D拖后2周,工期延误1周
110、 下列关于投标限价的说法中,正确的有( )
A. 招标文件可以明确最高投标限价
B. 招标文件可以明确最低投标限价
C. 是发包人可接收的最高价格
D. 投标报价高于最高投标限价为无效标
E. 投标报价低于最低投标限价为无效标
答案: A,C,D
解析:关于最高投标限价的规定如下:招标文件可以明确最高投标限价:招标人可以在招标文件中明确最高投标限价或者最高投标限价的计算方法。是发包人可接受的最高价格:最高投标限价反映的是发包人能接受的最高价格。投标报价高于最高投标限价为无效标:如果投标人的报价超过最高投标限价,则该投标将被视为无效。然而,需要注意的是:招标文件不可以规定最低投标限价:招标人不得规定最低投标限价。投标报价低于某个特定值并不一定意味着无效标,除非招标文件中有特别规定(如异常低价)。投标报价低于最低投标限价为无效标:这一说法是不正确的,因为招标文件中不应规定最低投标限价。
111、 关于已标价工程量清单总价子目的计量,下列说法正确的有( )
A. 总价子目不因价格因素而调整
B. 总价子目不允许变更
C. 总价子目不允许索赔
D. 承包人需对总价子目进行分解
E. 总价子目的支付以总价为基础
答案: A,D,E
解析:B选项错误:总价子目在合同约定的范围内可以进行变更,但需要按照合同规定的变更程序进行。C选项错误:总价子目在合同履行过程中,如果出现符合合同约定的索赔情况,承包人仍然可以提出索赔。
112、 监理机构审核承包人提交的最终结清申请材料,审核内容应包括( )
A. 按合同约定承包人完成的全部合同金额
B. 发包人应支付的完工付款金额
C. 尚未结清的名目和金额
D. 发包人应扣留的质量保证金
E. 发包人应支付的最终结清金额
答案: A,C,E
解析:监理机构审核承包人提交的最终结清申请材料时,审核内容应包括:按合同约定承包人完成的全部合同金额(A)。尚未结清的名目和金额(C)。发包人应支付的最终结清金额(E)。发包人应支付的完工付款金额(B)和质量保证金(D)属于完工付款阶段的内容,不属于最终结清申请的审核范围。
113、 下列关于工程计价的说法中,正确的有( )
A. 分类分项工程工程量清单项目必须按已标价工程量清单中的单价计价
B. 分类分项工程工程量清单未标价的项目按类似项目计价
C. 计日工按合同约定的单价计价
D. 暂估价项目按招标文件所列费用进行计价
E. 措施项目按形象进度进行计价
答案: A,C,D,E
解析:B选项错误:对于工程量清单中没有填报单价或合价的项目,将被认为该项目的费用已包括在清单的其他单价或合价中。
114、 下列关于水利工程质量保证金的说法中,正确的有( )
A. 已经缴纳履约保证金的,发包人不得同时扣留质量保证金
B. 承包人可以银行保函替代质量保证金
C. 合同工程完工证书颁发后14天内,发包人将质量保证金的一半退还给承包人
D. 水利信用评价等级为AAA级的承包人,不需提交质量保证金
E. 上年度水利质量巡查中被严重警告的承包人,本年度应提高质量保证金
答案: A,B,C
解析:D选项错误,虽然高信用等级的承包人可能享受一些优惠,但并没有明确的规定说AAA级的承包人不需要提交质量保证金。因此,这一说法并不准确。E选项错误,虽然质量保证金的额度可能会根据承包人的信用状况进行调整,但没有具体规定说被严重警告的承包人需要提高质量保证金。这通常是在合同中具体约定的,而不是普遍适用的规则。
115、 根据项目后评价管理办法,评价内容的有( )
A. 移民安置评价
B. 水土保持评价
C. 施工准备评价
D. 生产准备评价
E. 前期工作评价
答案: A,B
解析:项目后评价报告的内容主要包括项目的过程评价、经济评价、环境影响评价、水土保持评价、移民安置评价、社会影响评价、目标和可持续性评价等方面。
116、 工程进度曲线的主要作用有( )
A. 分析时间偏差
B. 分析偏差产生的原因
C. 判断关键工作
D. 分析工程量偏差程度
E. 预测未来实施进度趋势
答案: A,D,E
解析:A选项正确,工程进度曲线可以用来比较实际进度与计划进度,从而分析时间上的偏差。通过比较累计实际完成任务量曲线和累计计划完成任务量曲线,可以直观地看出实际进度是提前还是滞后。
B选项错误,虽然工程进度曲线可以帮助识别偏差,但它本身并不直接分析偏差产生的原因。偏差产生的原因通常需要通过进一步的项目管理和技术分析来确定。
C选项错误,工程进度曲线主要用于表示整个项目的进展情况,而不是专门用于判断关键工作。关键工作的判断通常依赖于网络计划技术(如关键路径法)。
D选项正确,工程进度曲线不仅可以分析时间偏差,还可以通过比较实际完成的工程量和计划完成的工程量,分析工程量的偏差程度。
E选项正确,工程进度曲线可以根据当前的实际进度情况,预测未来的实施进度趋势。通过对曲线的延伸和分析,可以预测后续工程的进展情况。
117、 根据双代号网络计划绘图规则和下表给定的逻辑关系,下列网络计划绘图错误( )
A. 节点编号有错误
B. 有循环回路
C. 出现多个终点节点
D. 不符合给定的逻辑关系
E. 有多余的虚工作
答案: A,C,D,E
解析:A选项正确,节点编号有错误,4指向3;C选项正确,89节点都为终点节点;D选项正确,B的紧后工作没有E工作;E选项正确,7-9和7-8多余
118、 监理机构制定施工总进度计划的编制要求时,依据的内容包括( )
A. 监理大纲
B. 合同阶段目标
C. 承包人资源配置情况
D. 发包人控制性总进度计划
E. 合同工期总目标
答案: B,D,E
解析:监理机构应在合同工程开工前依据施工合同约定的工期总目标、阶段性目标和发包人的控制性总进度计划,制定施工总进度计划编制要求,并书面通知承包人。
119、 属于承包人按要求编制并报送监理人的有( )
A. 施工总进度计划
B. 工程项目建设总进度计划
C. 年度施工进度计划
D. 工程项目前期工作计划
E. 单位工程进度计划
答案: A,C,E
解析:施工总进度计划:承包人需要根据施工合同及监理人的要求编制施工总进度计划,并报送监理人审批。
单位工程进度计划:承包人需要编制并报送单位工程进度计划,这是施工总进度计划在单位工程层面上的细化。
年度施工进度计划:承包人需要编制并报送年度施工进度计划,这是承包人提交的进度计划实施措施内容之一。
120、 下列关于水工隧洞灌浆工程施工进度安排,正确的有( )
A. 回填灌浆在该部位衬砌混凝土达到设计强度70%后进行
B. 固结灌浆在该部位回填灌浆结束7天后进行
C. 接触灌浆在该部位衬砌结束30天后进行
D. 固结灌浆在该部位回填灌浆结束28天后进行
E. 钢衬接触灌浆在该部位衬砌结束60天后进行
答案: A,B,E
解析:C选项错误,接触灌浆需在衬砌混凝土浇筑结束60天后进行。D选项错误,固结灌浆宜在该部位回填灌浆结束7天后进行。
二、下载地址
本文附件下载地址
下载链接:https://pan.baidu.com/s/1m1O0E8BgGn7SLZy5eHLlTQ
提取码,获取方式如下
验证码获取教程(如您不知如何操作,请点击)
声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!
联系方式:发送邮件至 coyis@qq.com
三、历年真题
- 2025年监理工程师考试《建设工程目标控制(水利工程)》真题及答案
- 2025年监理工程师考试《建设工程监理案例分析(土建工程)》真题及答案
- 2025年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
- 2025年监理工程师考试《建设工程监理基本理论与相关法规》真题及答案(不完整版)
- 2025年监理工程师考试《建设工程合同管理》真题及答案
- 2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
- 2024年监理工程师《案例分析(土建)》真题及答案解析(完整版)丨附真题下载
- 2024年监理工程师《合同管理》真题及答案解析【完整版】丨附真题下载
- 2024年监理工程师《理论与法规》真题及答案解析【完整版】丨附试题下载地址
- 2023年监理工程师考试《建设工程监理案例分析(土建工程)》真题及答案
- 2023年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案解析
- 2023年监理工程师《理论和法规》真题及解析(完整版)
- 2022年监理工程师考试《目标控制(交通)》真题及解析
- 2022年监理工程师《案例分析》真题及答案解析
- 2022年监理工程师《理论和法规》真题及答案解析
- 2022年监理工程师《合同管理》真题及答案解析
- 2022年监理工程师《土建三控》真题及答案解析
- 2021年监理工程师《合同管理》真题及答案
- 2021年监理工程师《理论与法规》真题及答案解析
- 2021年监理工程师《目标控制-土建》真题及答案解析
- 2021年监理工程师《案例分析-土建》真题及答案解析
- 2020年监理工程师《各科》真题及解析
- 2018年版全国监理工程师资格考试历年真题
- 2005-2017年监理工程师《建设工程质量、投资、进度控制》真题及答案
- 2005-2016年监理工程师《建设工程质量、投资、进度控制》真题及答案
